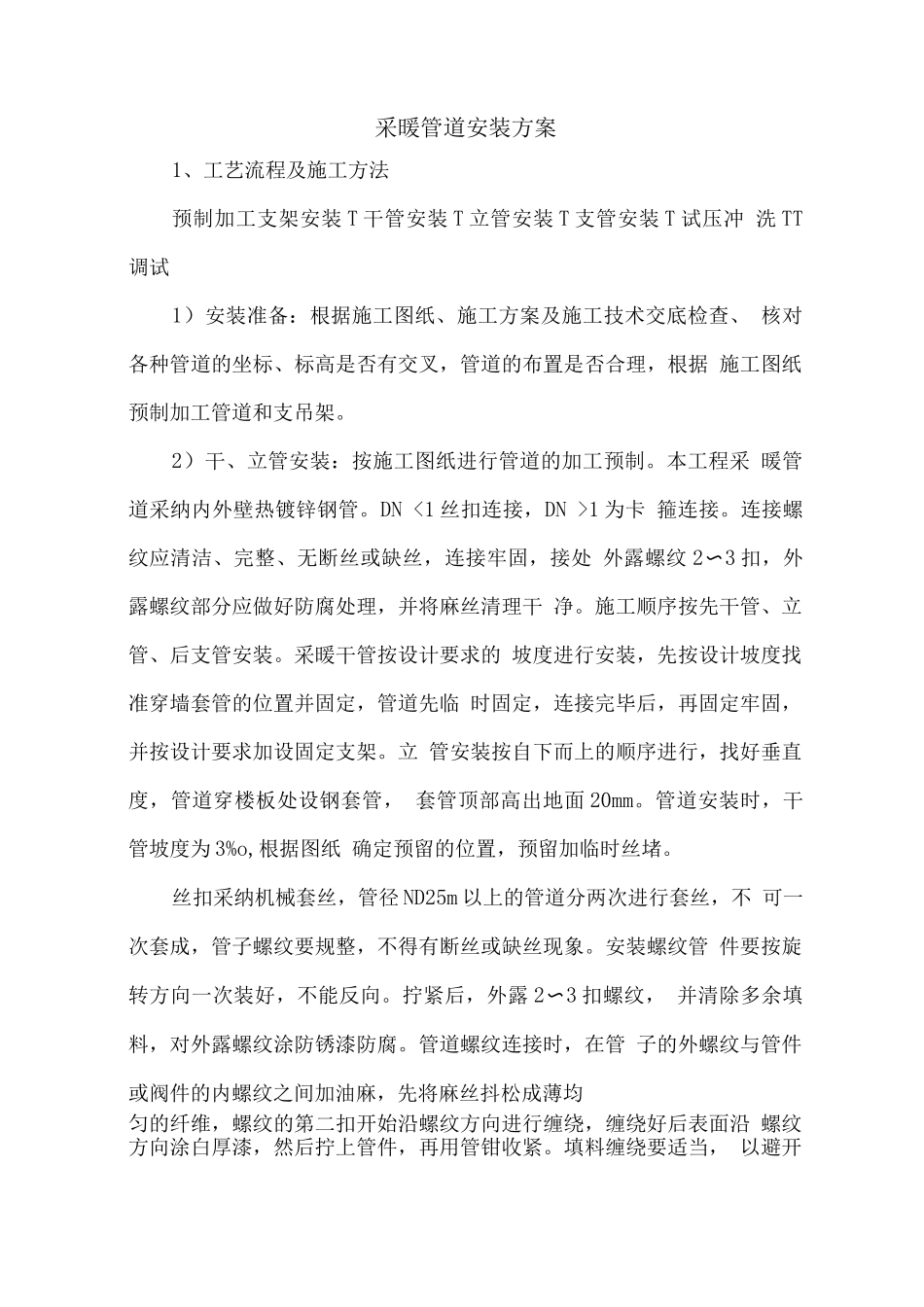

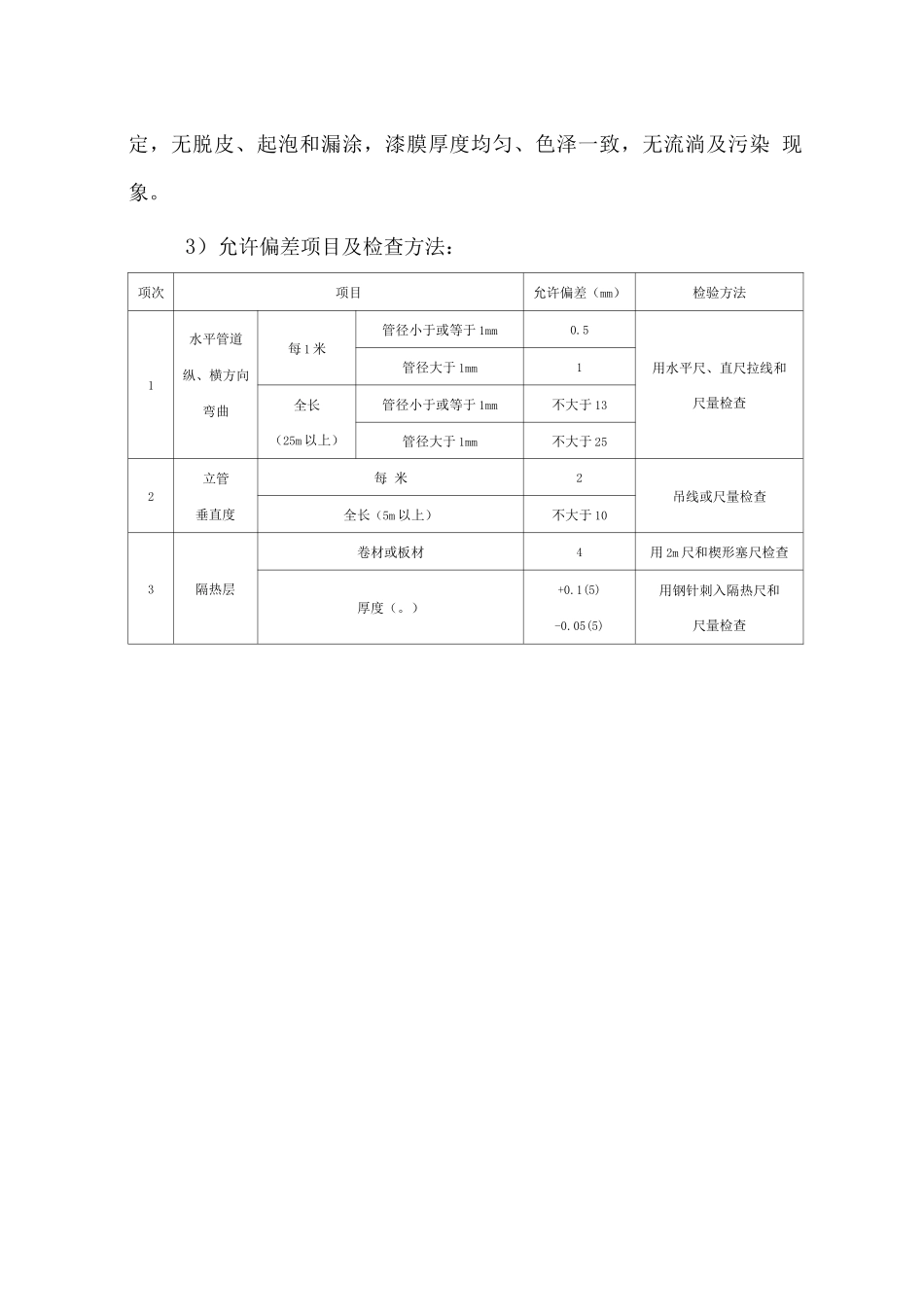

采暖管道安装方案1、工艺流程及施工方法预制加工支架安装 T 干管安装 T 立管安装 T 支管安装 T 试压冲 洗 TT调试1)安装准备:根据施工图纸、施工方案及施工技术交底检查、 核对各种管道的坐标、标高是否有交叉,管道的布置是否合理,根据 施工图纸预制加工管道和支吊架。2)干、立管安装:按施工图纸进行管道的加工预制。本工程采 暖管道采纳内外壁热镀锌钢管。DN <1 丝扣连接,DN >1 为卡 箍连接。连接螺纹应清洁、完整、无断丝或缺丝,连接牢固,接处 外露螺纹 2〜3 扣,外露螺纹部分应做好防腐处理,并将麻丝清理干 净。施工顺序按先干管、立管、后支管安装。采暖干管按设计要求的 坡度进行安装,先按设计坡度找准穿墙套管的位置并固定,管道先临 时固定,连接完毕后,再固定牢固,并按设计要求加设固定支架。立 管安装按自下而上的顺序进行,找好垂直度,管道穿楼板处设钢套管, 套管顶部高出地面 20mm。管道安装时,干管坡度为 3%o,根据图纸 确定预留的位置,预留加临时丝堵。丝扣采纳机械套丝,管径 ND25m 以上的管道分两次进行套丝,不 可一次套成,管子螺纹要规整,不得有断丝或缺丝现象。安装螺纹管 件要按旋转方向一次装好,不能反向。拧紧后,外露 2〜3 扣螺纹, 并清除多余填料,对外露螺纹涂防锈漆防腐。管道螺纹连接时,在管 子的外螺纹与管件或阀件的内螺纹之间加油麻,先将麻丝抖松成薄均匀的纤维,螺纹的第二扣开始沿螺纹方向进行缠绕,缠绕好后表面沿 螺纹方向涂白厚漆,然后拧上管件,再用管钳收紧。填料缠绕要适当, 以避开把厚漆、麻丝从管端下垂挤入管腔、堵塞管路。3)管道试验:根据法律规范要求,采暖系统安装完毕后管道保温之 前应进行水压试验,在试验压力下 10min 内压力降不大于 0.02MPa, 降至工作压力后检查,不渗不漏为合格。为保证施工质量,避开交叉 施工造成以施工完埋地管道损坏,大厅地板辐射部分在安装完毕后, 地面施工完之前一直保持工作压力。4)管道防腐、保温及油漆:管道保温采纳超细离心玻璃棉保温 管壳,穿越防火墙处采纳固定支架,且用不燃材料填实。明装管道除 锈后刷防锈漆两道,再刷银粉两遍。5)管道冲洗:系统的冲洗在系统试压合格后,调试运行前进行。 以系统最大设计流量进行冲洗,直到出水的水色和透明度与进水 目测一致,冲洗后清理过滤器中的杂质。6)通暖调试:调试前编制调试方案,经审批后实施。2、质量标准1)隐蔽管道和整个采暖...
