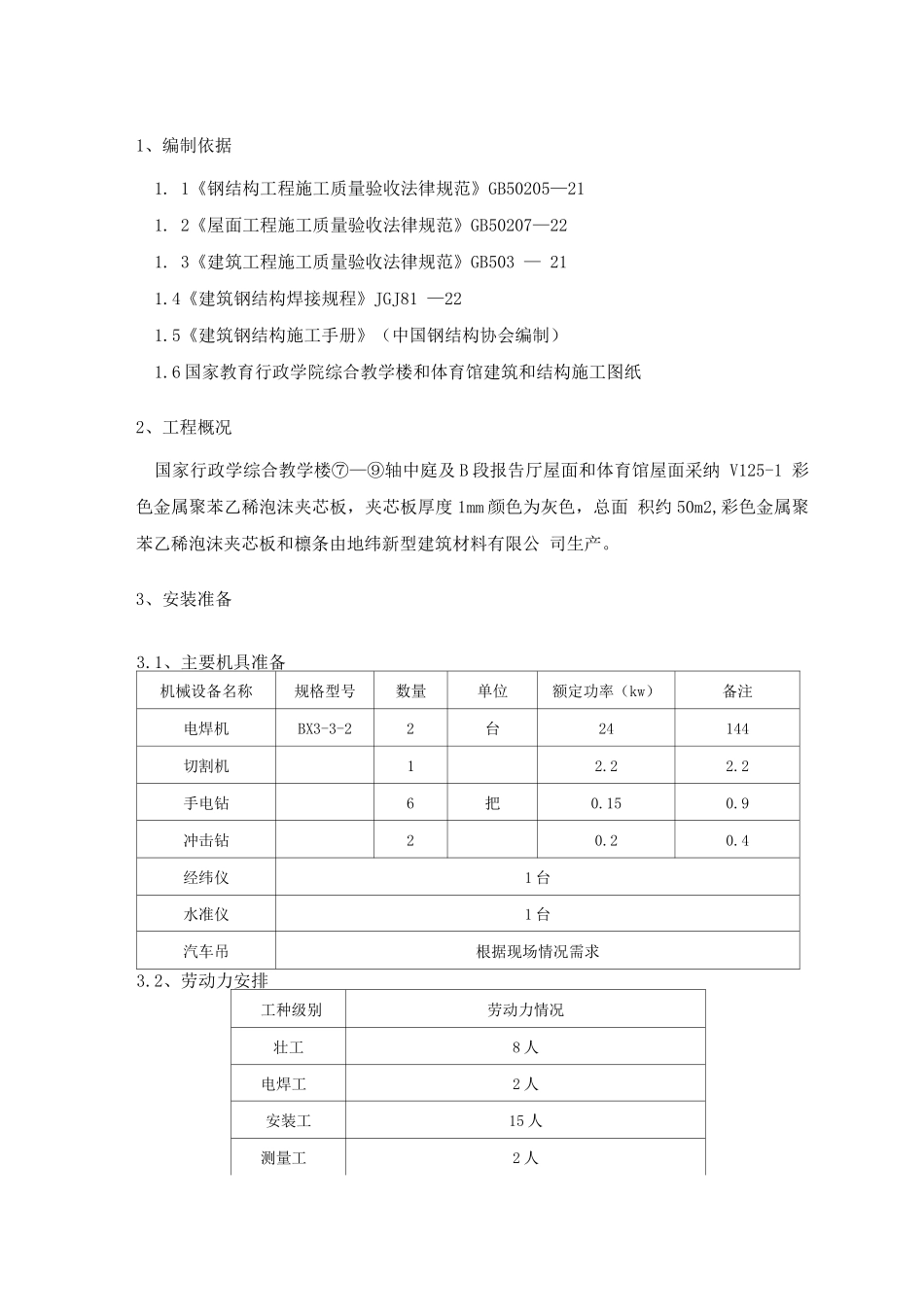

1、编制依据1. 1《钢结构工程施工质量验收法律规范》GB50205—211. 2《屋面工程施工质量验收法律规范》GB50207—221. 3《建筑工程施工质量验收法律规范》GB503 — 211.4《建筑钢结构焊接规程》JGJ81 —221.5《建筑钢结构施工手册》(中国钢结构协会编制)1.6 国家教育行政学院综合教学楼和体育馆建筑和结构施工图纸2、工程概况国家行政学综合教学楼⑦—⑨轴中庭及 B 段报告厅屋面和体育馆屋面采纳 V125-1 彩色金属聚苯乙稀泡沫夹芯板,夹芯板厚度 1mm 颜色为灰色,总面 积约 50m2,彩色金属聚苯乙稀泡沫夹芯板和檩条由地纬新型建筑材料有限公 司生产。3、安装准备3.1、主要机具准备机械设备名称规格型号数量单位额定功率(kw)备注电焊机BX3-3-22台24144切割机12.22.2手电钻6把0.150.9冲击钻20.20.4经纬仪1 台水准仪1 台汽车吊根据现场情况需求3.2、劳动力安排工种级别劳动力情况壮工8 人电焊工2 人安装工15 人测量工2 人防腐工2 人3.3 主要材料进场计划按工程施工阶段主要材料进场计划12 月 4 日一 1 月 10 日12 月 20 日一 1 月 28 日檩条安装彩板安装檩条12 月 10 日前进场支撑拉条12 月 10 日前进场彩板、扣件12 月 30 日以前进场3.4 夹芯板的进场检验3.4.1 外观质量:夹芯板的板面要平整,各块板的色彩一致,无明显凹凸、翘 曲和变形。表面清洁、无胶痕、无油污、无明显划痕、磕痕及伤痕。切平直, 板边无明显翘角、脱胶及波浪形,芯块无大块剥落,芯材饱满。3.4.2 尺寸允许偏差项目长度(mm )宽度(mm )厚度(mm )对角线差(mm )< 30〉30< 60> 60允许偏差+ 3±5±2±2<4<63.5 夹芯板的进场堆放3.5.1 堆放原则:场地平整,堆放的板材不易受到工程运输过程中外物的冲击、 污染、磨损,并且按施工顺序堆放,同一种板材应放在一叠内,避开不同种类的 叠压和翻倒板材。3.5.1 堆放板材应设垫木或其他承垫材料,并应使板材纵向成一倾角放置,以 使上面的水排出。3.5.3 当板材不能很快上屋面时施工时,现场应用塑料布覆盖。4. 屋面檩条及彩板安装4.1、安装工艺流程紧固,_.屋面板安~装完成4.2 安装方法4.2.1 放线(1)根据排板设计确定排板起始点的位置。先在檩条上标出起点,即沿跨度方向在每个檩条上标出排板起始点,各点的连线应与建筑物的纵轴线相垂直,而后在板的宽度方向每隔几块板连续标注一次,以限制和检查板的宽度安装偏差积累,见下图。(2)不按规定放线将出现如下...
