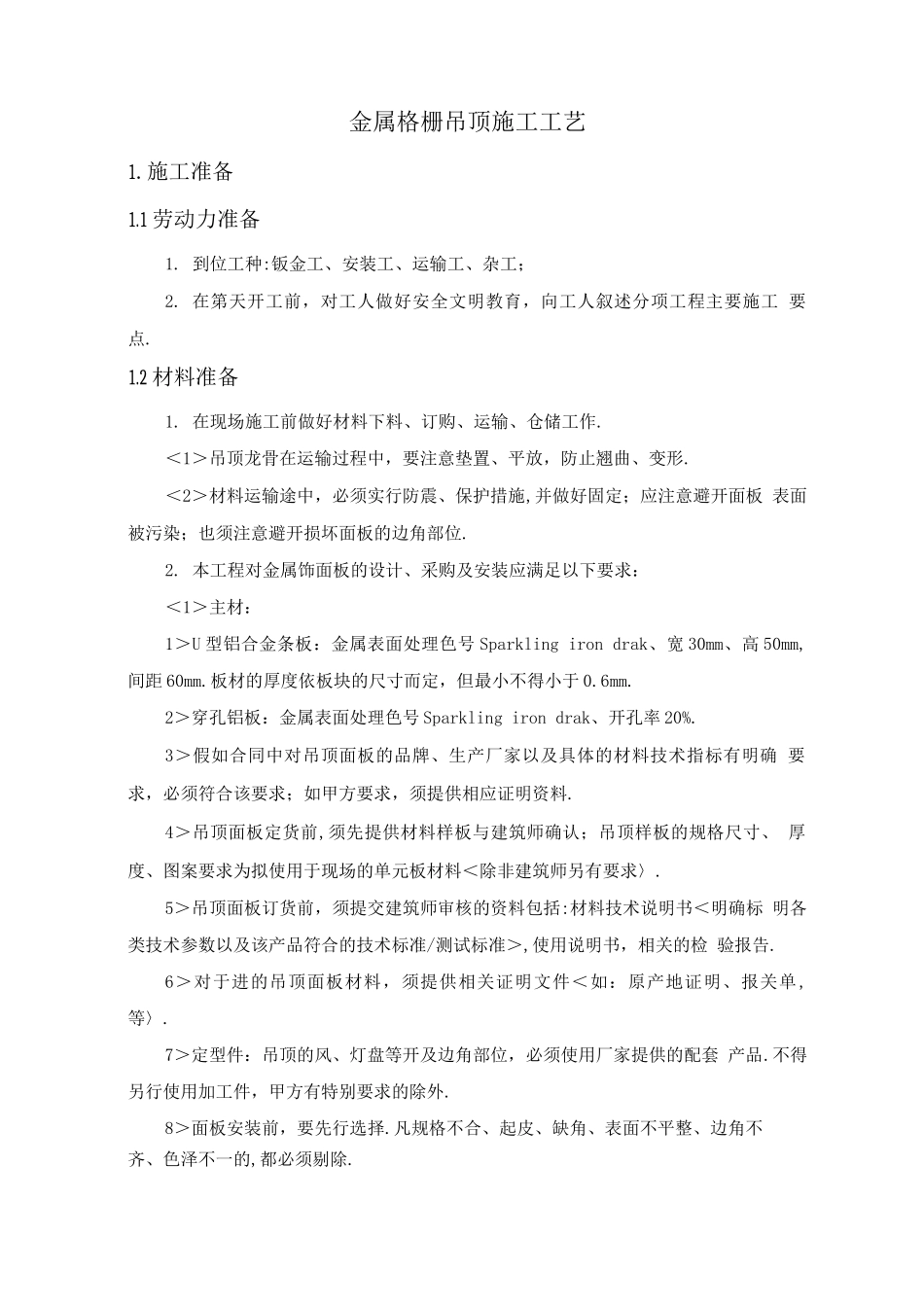

金属格栅吊顶施工工艺1
1 劳动力准备1
到位工种:钣金工、安装工、运输工、杂工;2
在第天开工前,对工人做好安全文明教育,向工人叙述分项工程主要施工 要点
2 材料准备1
在现场施工前做好材料下料、订购、运输、仓储工作
<1>吊顶龙骨在运输过程中,要注意垫置、平放,防止翘曲、变形
<2>材料运输途中,必须实行防震、保护措施,并做好固定;应注意避开面板 表面被污染;也须注意避开损坏面板的边角部位
本工程对金属饰面板的设计、采购及安装应满足以下要求:<1>主材:1>U 型铝合金条板:金属表面处理色号 Sparkling iron drak、宽 30mm、高 50mm, 间距 60mm
板材的厚度依板块的尺寸而定,但最小不得小于 0
2>穿孔铝板:金属表面处理色号 Sparkling iron drak、开孔率 20%
3>假如合同中对吊顶面板的品牌、生产厂家以及具体的材料技术指标有明确 要求,必须符合该要求;如甲方要求,须提供相应证明资料
4>吊顶面板定货前,须先提供材料样板与建筑师确认;吊顶样板的规格尺寸、 厚度、图案要求为拟使用于现场的单元板材料<除非建筑师另有要求〉
5>吊顶面板订货前,须提交建筑师审核的资料包括:材料技术说明书<明确标 明各类技术参数以及该产品符合的技术标准/测试标准>,使用说明书,相关的检 验报告
6>对于进的吊顶面板材料,须提供相关证明文件<如:原产地证明、报关单, 等〉
7>定型件:吊顶的风、灯盘等开及边角部位,必须使用厂家提供的配套 产品
不得另行使用加工件,甲方有特别要求的除外
8>面板安装前,要先行选择
凡规格不合、起皮、缺角、表面不平整、边角不齐、色泽不一的,都必须剔除
9>同一个房间应采纳同一批次的面板材料
辅材:1>龙骨:龙骨及其连接配件应选用面板同一厂家配套的产品
如设计无规定, 通常采纳镀锌钢板
