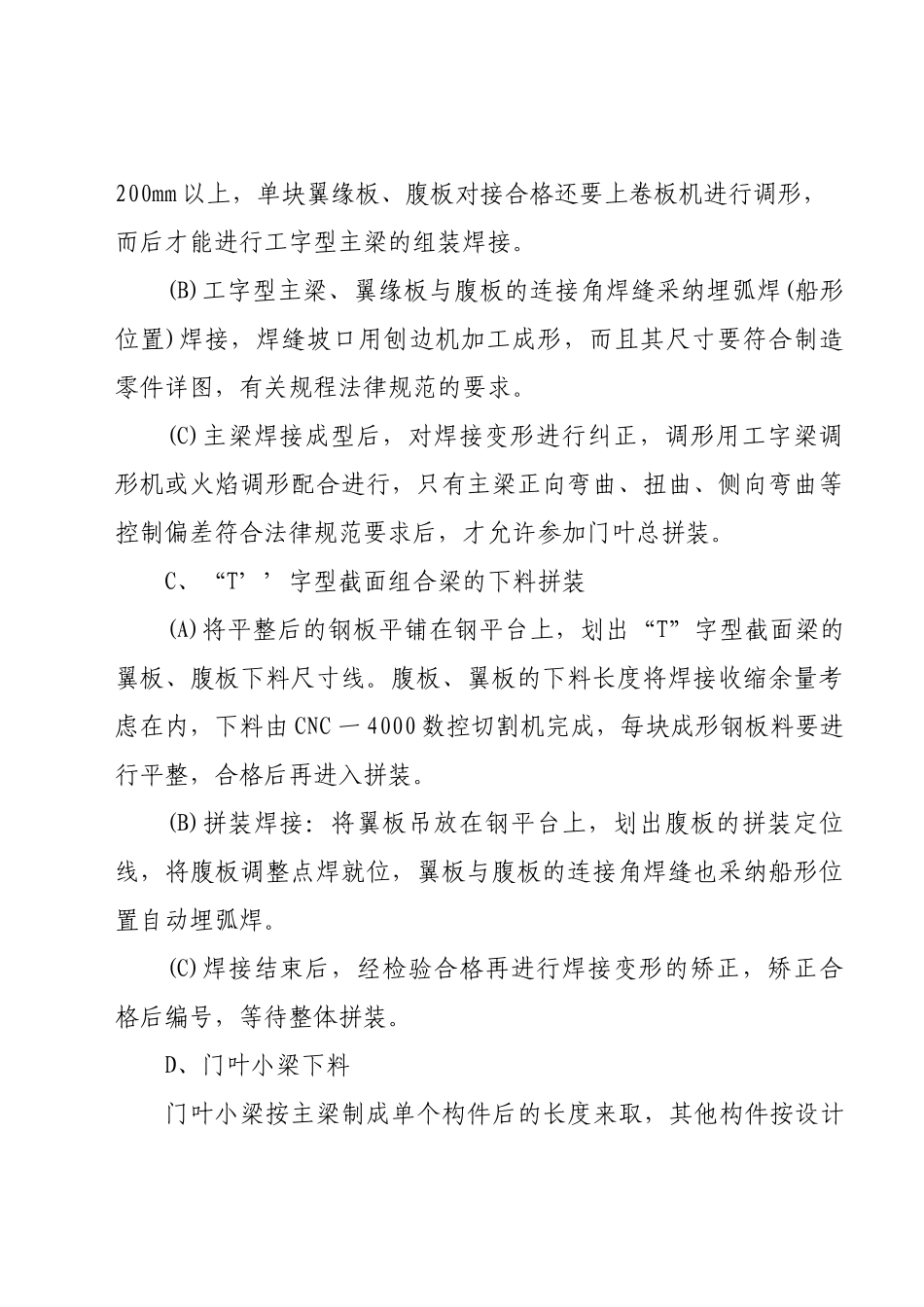

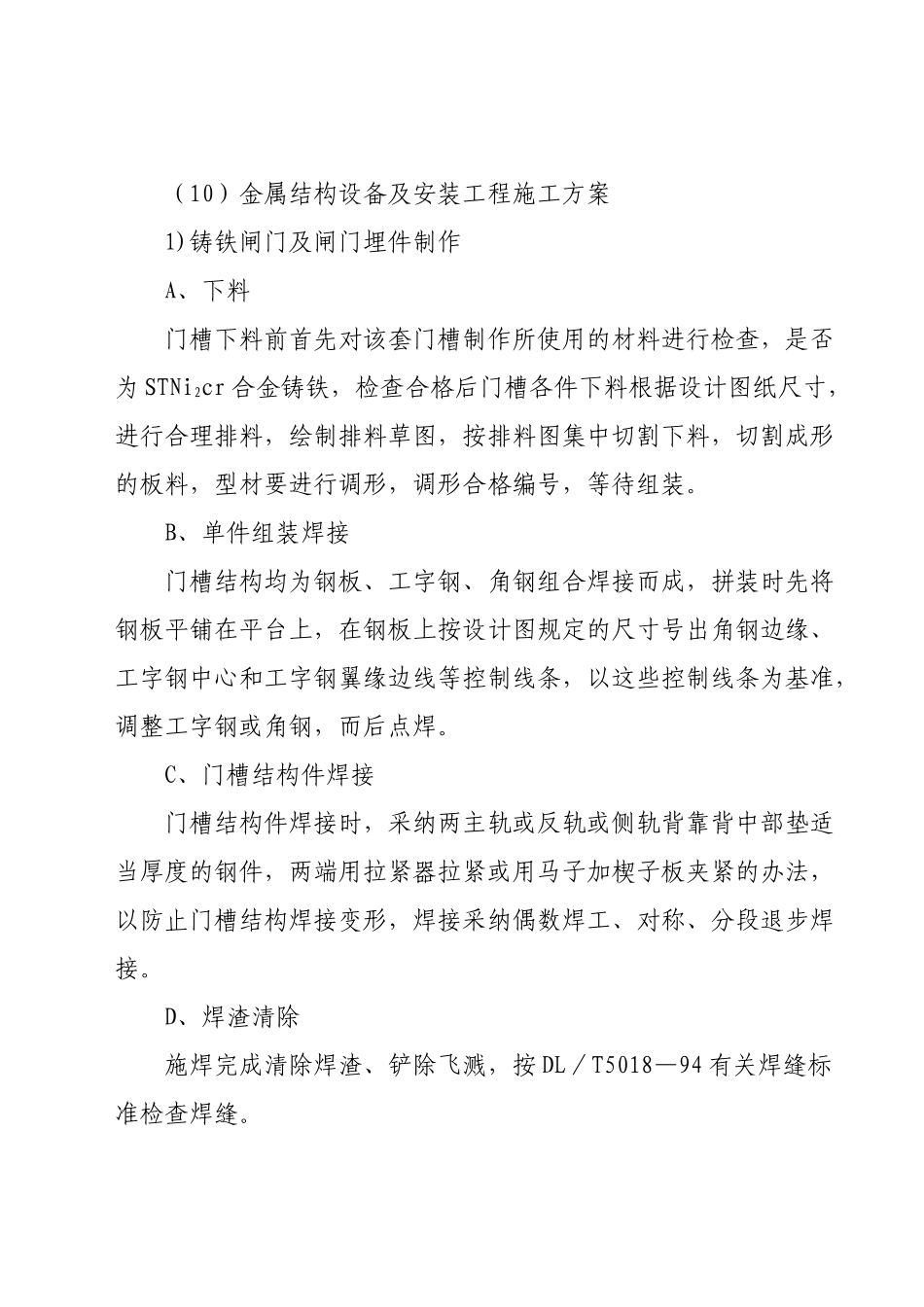

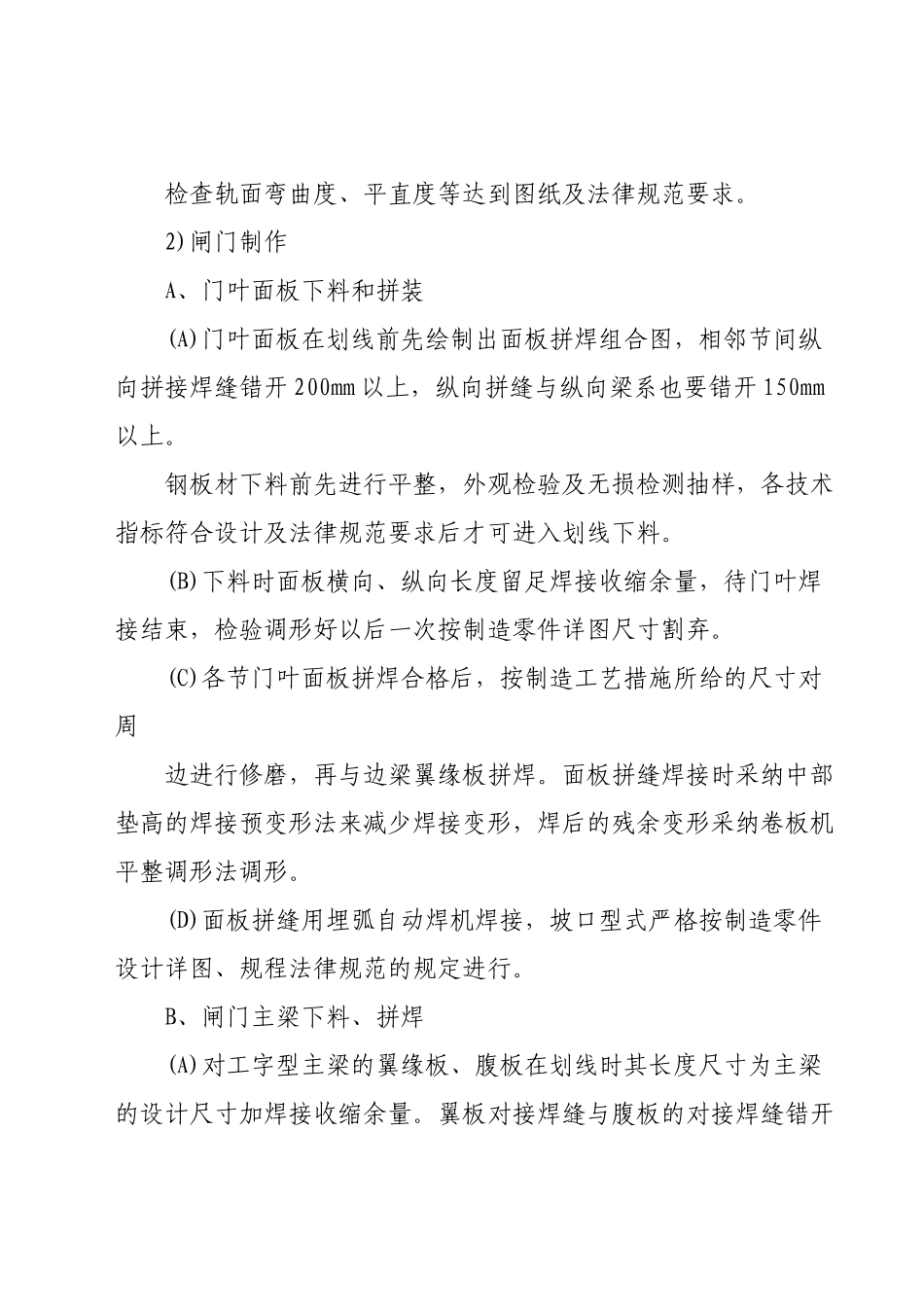

(10)金属结构设备及安装工程施工方案1)铸铁闸门及闸门埋件制作A、下料门槽下料前首先对该套门槽制作所使用的材料进行检查,是否为 STNi2cr 合金铸铁,检查合格后门槽各件下料根据设计图纸尺寸,进行合理排料,绘制排料草图,按排料图集中切割下料,切割成形的板料,型材要进行调形,调形合格编号,等待组装。B、单件组装焊接门槽结构均为钢板、工字钢、角钢组合焊接而成,拼装时先将钢板平铺在平台上,在钢板上按设计图规定的尺寸号出角钢边缘、工字钢中心和工字钢翼缘边线等控制线条,以这些控制线条为基准,调整工字钢或角钢,而后点焊。C、门槽结构件焊接门槽结构件焊接时,采纳两主轨或反轨或侧轨背靠背中部垫适当厚度的钢件,两端用拉紧器拉紧或用马子加楔子板夹紧的办法,以防止门槽结构焊接变形,焊接采纳偶数焊工、对称、分段退步焊接。D、焊渣清除施焊完成清除焊渣、铲除飞溅,按 DL/T5018—94 有关焊缝标准检查焊缝。检查轨面弯曲度、平直度等达到图纸及法律规范要求。2)闸门制作A、门叶面板下料和拼装(A)门叶面板在划线前先绘制出面板拼焊组合图,相邻节间纵向拼接焊缝错开 200mm 以上,纵向拼缝与纵向梁系也要错开 150mm以上。钢板材下料前先进行平整,外观检验及无损检测抽样,各技术指标符合设计及法律规范要求后才可进入划线下料。(B)下料时面板横向、纵向长度留足焊接收缩余量,待门叶焊接结束,检验调形好以后一次按制造零件详图尺寸割弃。(C)各节门叶面板拼焊合格后,按制造工艺措施所给的尺寸对周边进行修磨,再与边梁翼缘板拼焊。面板拼缝焊接时采纳中部垫高的焊接预变形法来减少焊接变形,焊后的残余变形采纳卷板机平整调形法调形。(D)面板拼缝用埋弧自动焊机焊接,坡口型式严格按制造零件设计详图、规程法律规范的规定进行。B、闸门主梁下料、拼焊(A)对工字型主梁的翼缘板、腹板在划线时其长度尺寸为主梁的设计尺寸加焊接收缩余量。翼板对接焊缝与腹板的对接焊缝错开200mm 以上,单块翼缘板、腹板对接合格还要上卷板机进行调形,而后才能进行工字型主梁的组装焊接。(B)工字型主梁、翼缘板与腹板的连接角焊缝采纳埋弧焊(船形位置)焊接,焊缝坡口用刨边机加工成形,而且其尺寸要符合制造零件详图,有关规程法律规范的要求。(C)主梁焊接成型后,对焊接变形进行纠正,调形用工字梁调形机或火焰调形配合进行,只有主梁正向弯曲、扭曲、侧向弯曲等控制偏差符合法律规范要求后,才允许参加门叶总拼装。C、“T’’字型截...
