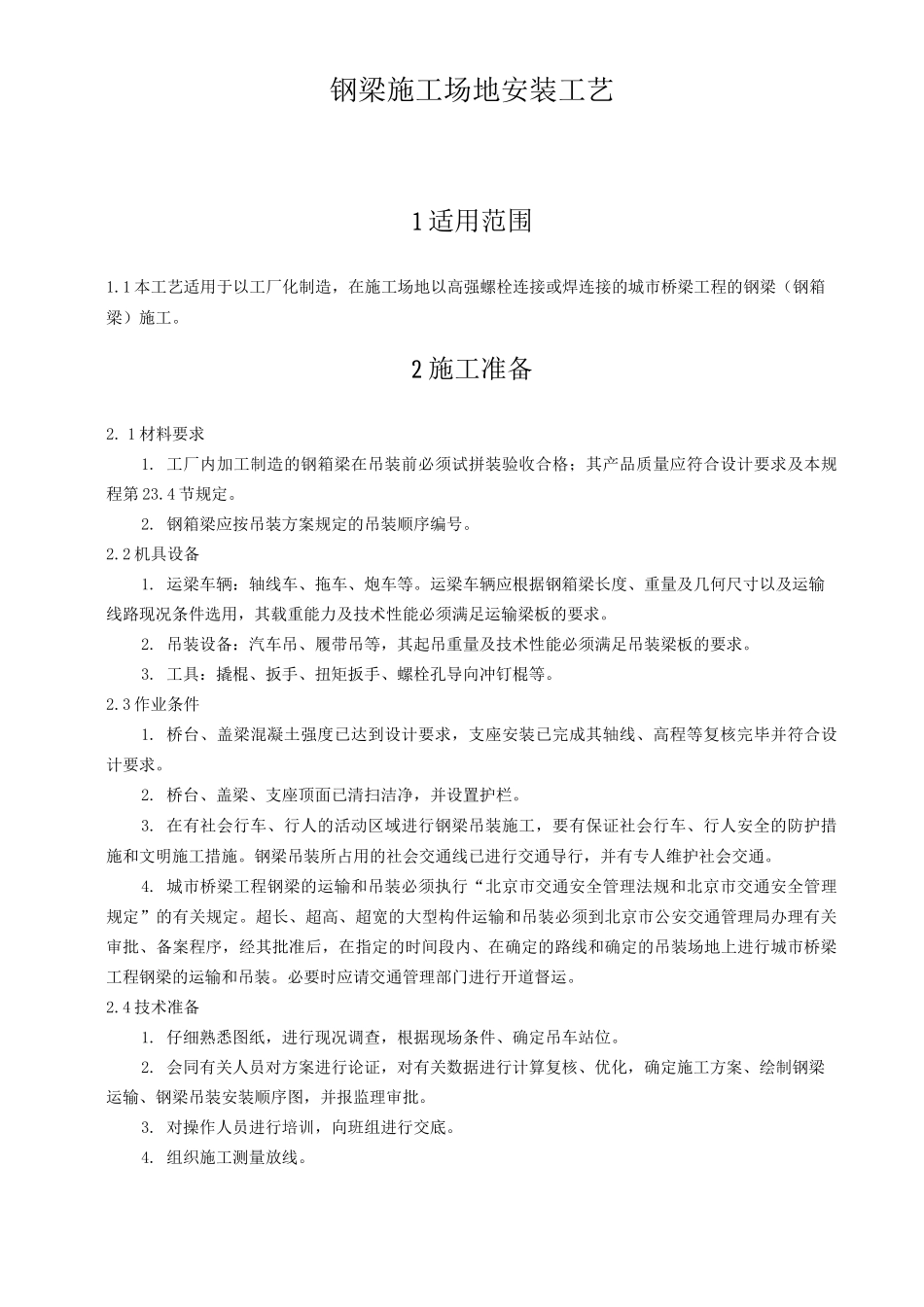

钢梁施工场地安装工艺1 适用范围1
1 本工艺适用于以工厂化制造,在施工场地以高强螺栓连接或焊连接的城市桥梁工程的钢梁(钢箱梁)施工
2 施工准备2
1 材料要求1
工厂内加工制造的钢箱梁在吊装前必须试拼装验收合格;其产品质量应符合设计要求及本规程第 23
钢箱梁应按吊装方案规定的吊装顺序编号
2 机具设备1
运梁车辆:轴线车、拖车、炮车等
运梁车辆应根据钢箱梁长度、重量及几何尺寸以及运输线路现况条件选用,其载重能力及技术性能必须满足运输梁板的要求
吊装设备:汽车吊、履带吊等,其起吊重量及技术性能必须满足吊装梁板的要求
工具:撬棍、扳手、扭矩扳手、螺栓孔导向冲钉棍等
3 作业条件1
桥台、盖梁混凝土强度已达到设计要求,支座安装已完成其轴线、高程等复核完毕并符合设计要求
桥台、盖梁、支座顶面已清扫洁净,并设置护栏
在有社会行车、行人的活动区域进行钢梁吊装施工,要有保证社会行车、行人安全的防护措施和文明施工措施
钢梁吊装所占用的社会交通线已进行交通导行,并有专人维护社会交通
城市桥梁工程钢梁的运输和吊装必须执行“北京市交通安全管理法规和北京市交通安全管理规定”的有关规定
超长、超高、超宽的大型构件运输和吊装必须到北京市公安交通管理局办理有关审批、备案程序,经其批准后,在指定的时间段内、在确定的路线和确定的吊装场地上进行城市桥梁工程钢梁的运输和吊装
必要时应请交通管理部门进行开道督运
4 技术准备1
仔细熟悉图纸,进行现况调查,根据现场条件、确定吊车站位
会同有关人员对方案进行论证,对有关数据进行计算复核、优化,确定施工方案、绘制钢梁运输、钢梁吊装安装顺序图,并报监理审批
对操作人员进行培训,向班组进行交底
组织施工测量放线

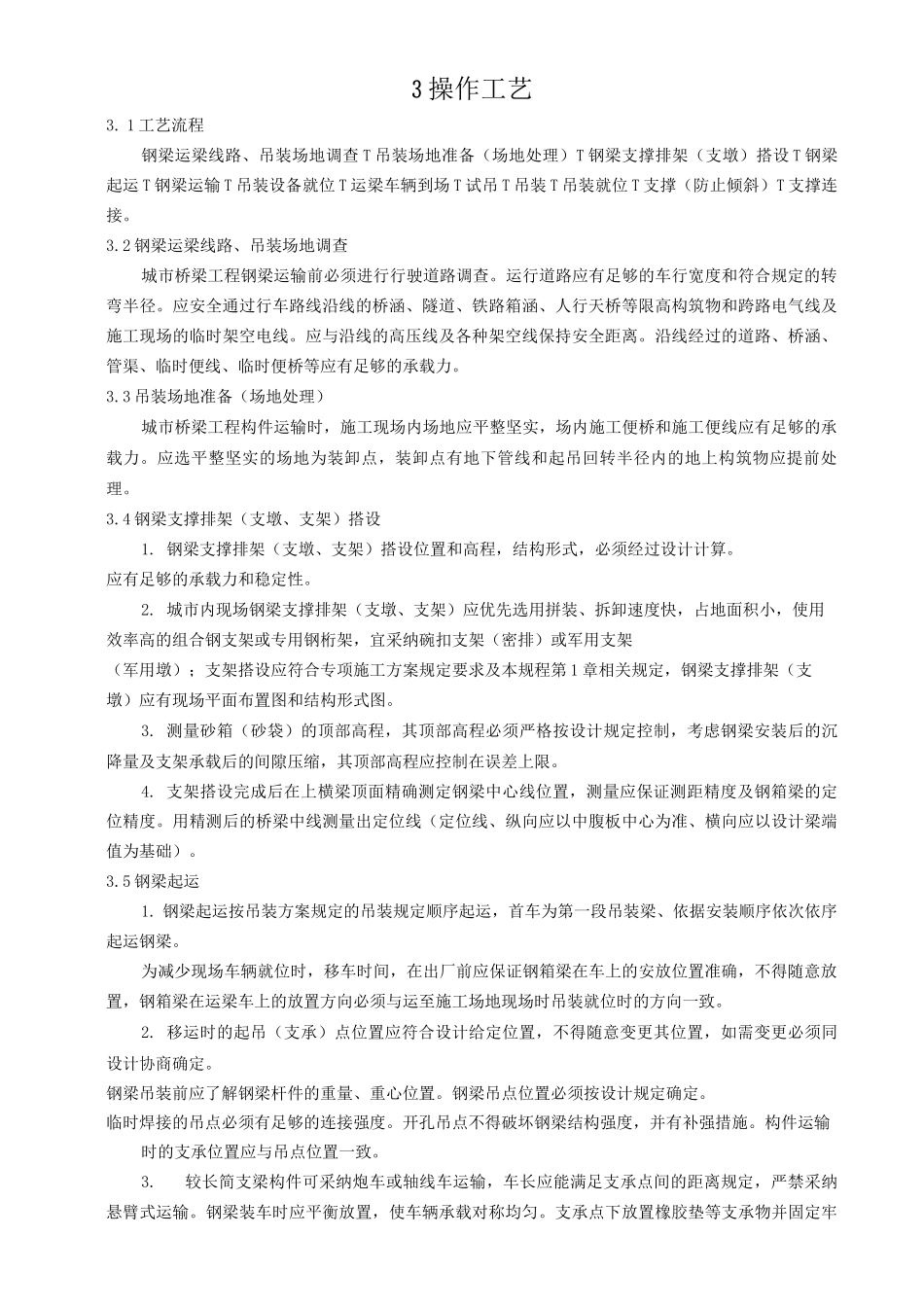

3 操作工艺3

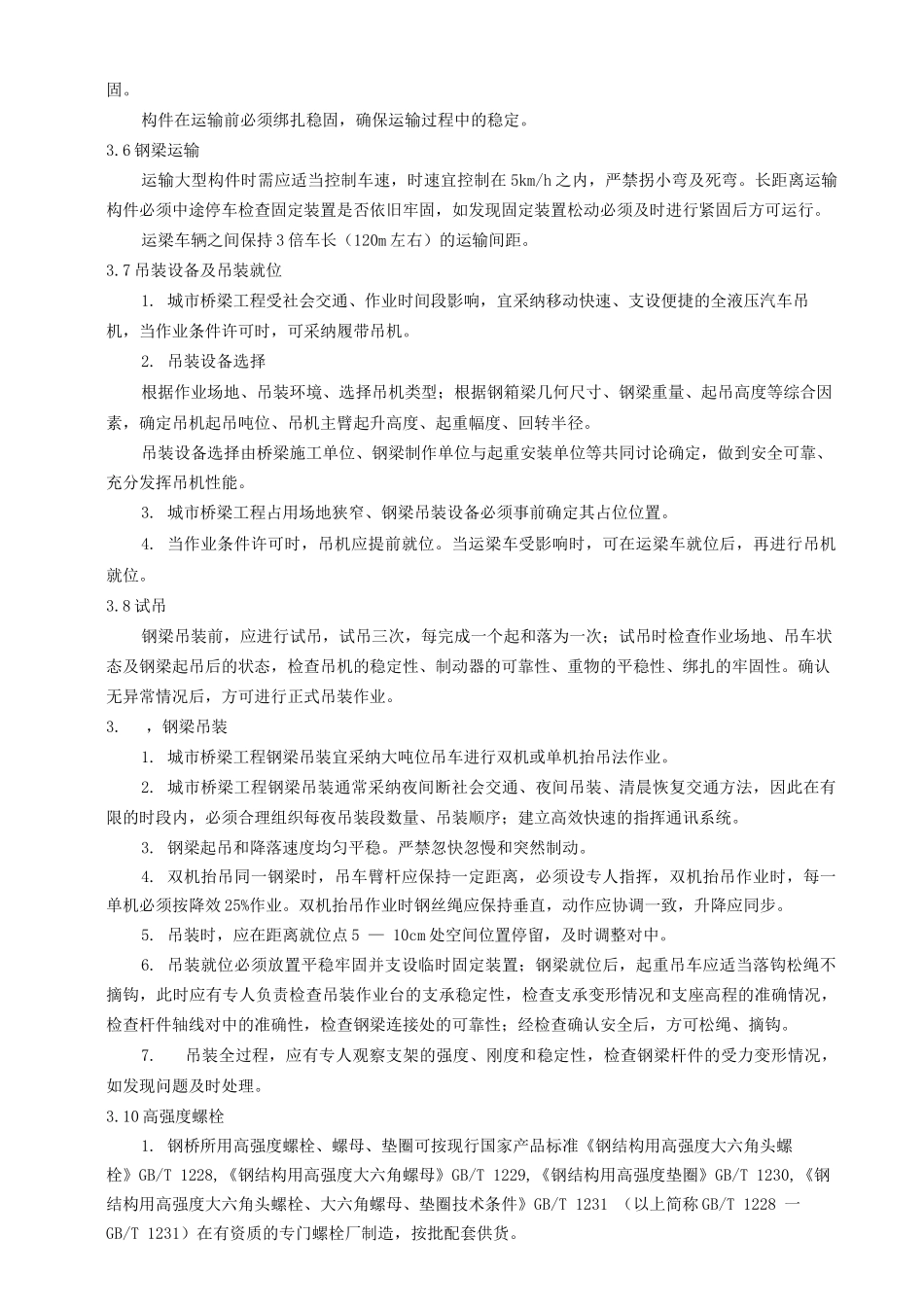

1 工艺流程钢梁运梁线路、吊装场地调查 T 吊装场
