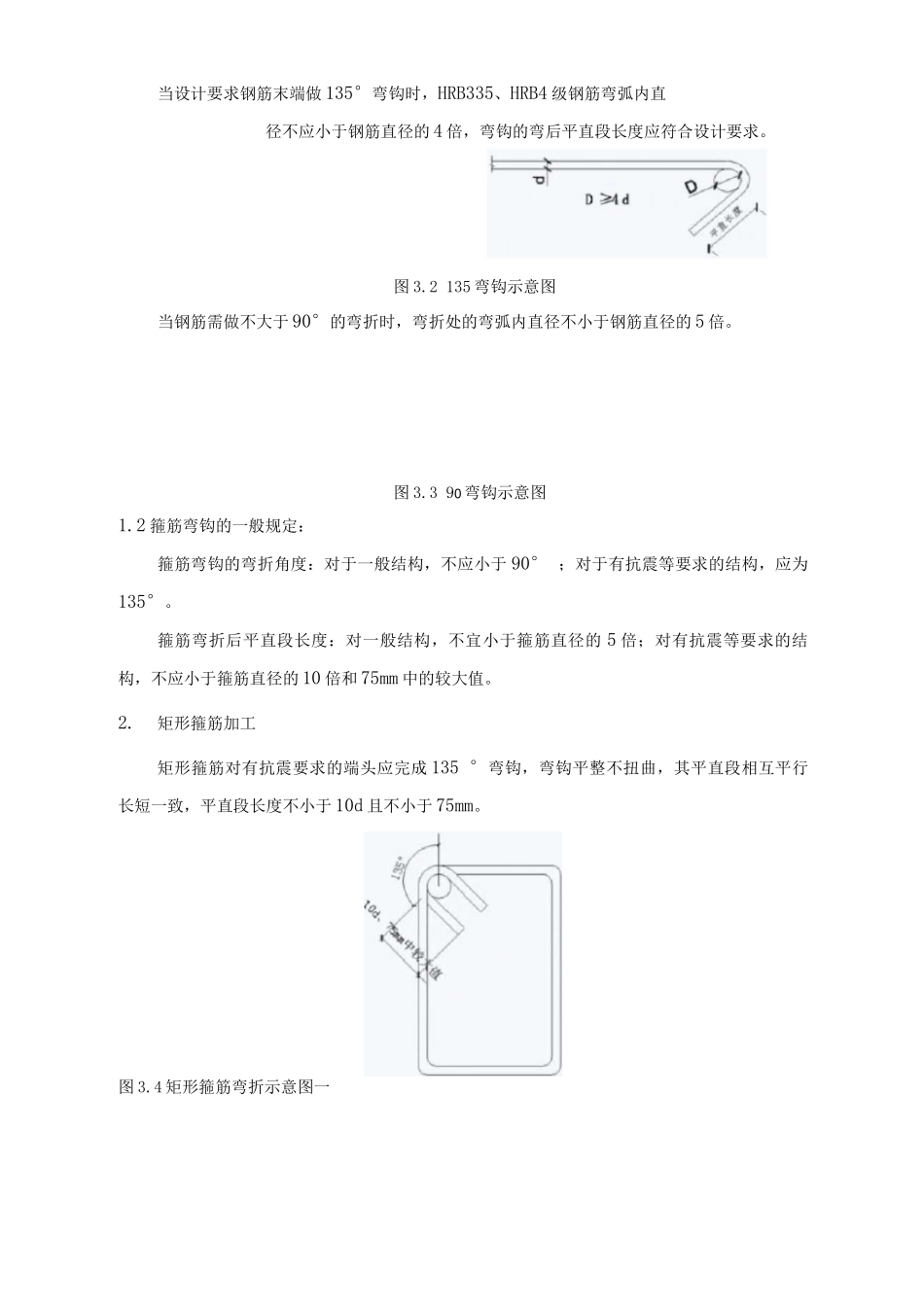

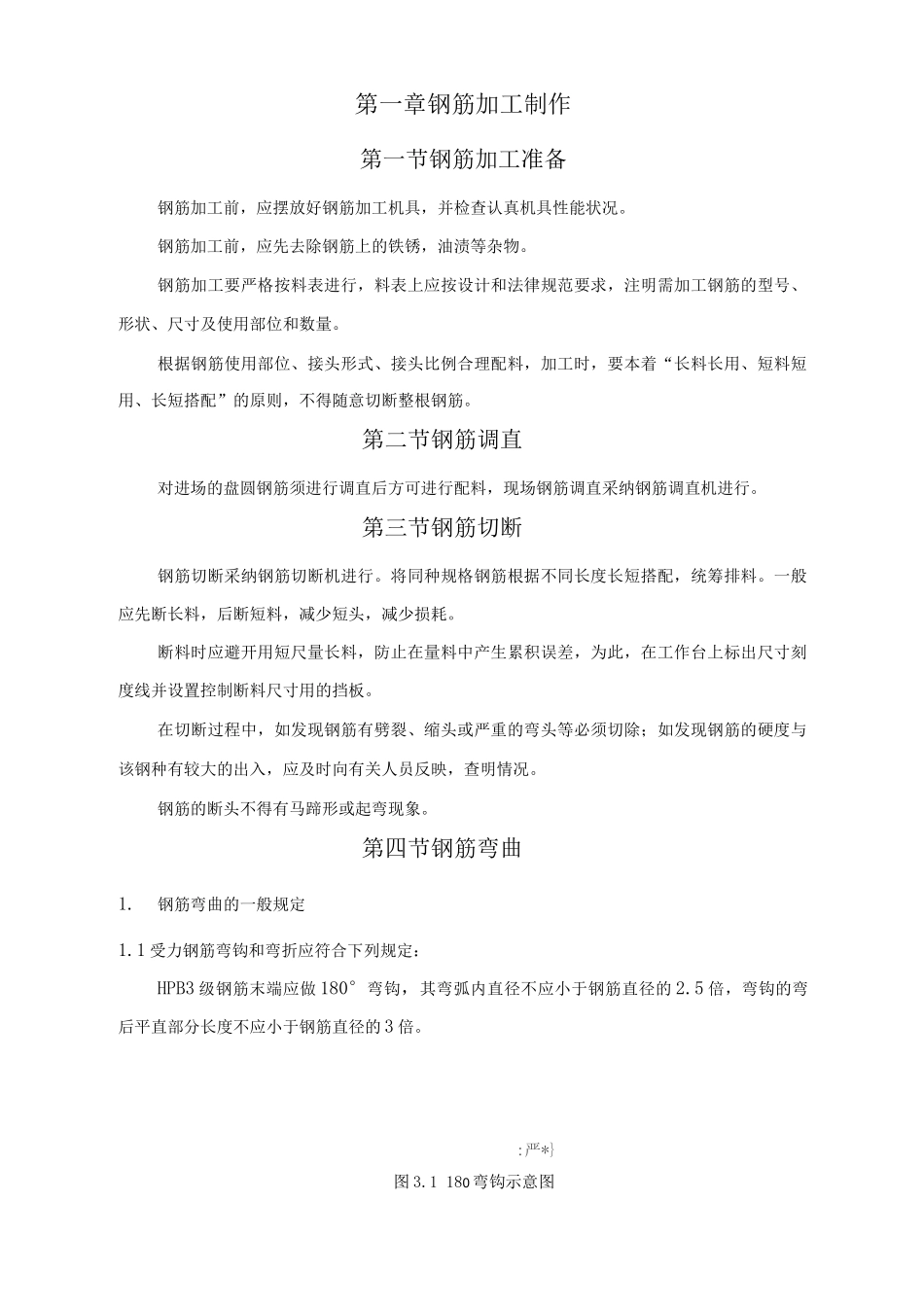

第一章钢筋加工制作第一节钢筋加工准备钢筋加工前,应摆放好钢筋加工机具,并检查认真机具性能状况。钢筋加工前,应先去除钢筋上的铁锈,油渍等杂物。钢筋加工要严格按料表进行,料表上应按设计和法律规范要求,注明需加工钢筋的型号、形状、尺寸及使用部位和数量。根据钢筋使用部位、接头形式、接头比例合理配料,加工时,要本着“长料长用、短料短用、长短搭配”的原则,不得随意切断整根钢筋。第二节钢筋调直对进场的盘圆钢筋须进行调直后方可进行配料,现场钢筋调直采纳钢筋调直机进行。第三节钢筋切断钢筋切断采纳钢筋切断机进行。将同种规格钢筋根据不同长度长短搭配,统筹排料。一般应先断长料,后断短料,减少短头,减少损耗。断料时应避开用短尺量长料,防止在量料中产生累积误差,为此,在工作台上标出尺寸刻度线并设置控制断料尺寸用的挡板。在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头等必须切除;如发现钢筋的硬度与该钢种有较大的出入,应及时向有关人员反映,查明情况。钢筋的断头不得有马蹄形或起弯现象。第四节钢筋弯曲1.钢筋弯曲的一般规定1.1 受力钢筋弯钩和弯折应符合下列规定:HPB3 级钢筋末端应做 180°弯钩,其弯弧内直径不应小于钢筋直径的 2.5 倍,弯钩的弯后平直部分长度不应小于钢筋直径的 3 倍。:严*}图 3.1 180 弯钩示意图当设计要求钢筋末端做 135°弯钩时,HRB335、HRB4 级钢筋弯弧内直径不应小于钢筋直径的 4 倍,弯钩的弯后平直段长度应符合设计要求。图 3.2 135 弯钩示意图当钢筋需做不大于 90°的弯折时,弯折处的弯弧内直径不小于钢筋直径的 5 倍。图 3.3 90 弯钩示意图1.2 箍筋弯钩的一般规定:箍筋弯钩的弯折角度:对于一般结构,不应小于 90° ;对于有抗震等要求的结构,应为135°。箍筋弯折后平直段长度:对一般结构,不宜小于箍筋直径的 5 倍;对有抗震等要求的结构,不应小于箍筋直径的 10 倍和 75mm 中的较大值。2.矩形箍筋加工矩形箍筋对有抗震要求的端头应完成 135 °弯钩,弯钩平整不扭曲,其平直段相互平行长短一致,平直段长度不小于 10d 且不小于 75mm。图 3.4 矩形箍筋弯折示意图一第二章钢筋工程技术要求第一节钢筋保护层要求纵向受力钢筋,其混凝土保护层厚度不应小于钢筋的公称直径,且应符合下列规定。环境类别一二 a二 b三 a三 b板、墙、壳1520253040梁、柱(含斜撑)2025354050表 4.1 普通混凝土构件纵向受力钢筋的混凝土保护层厚...
