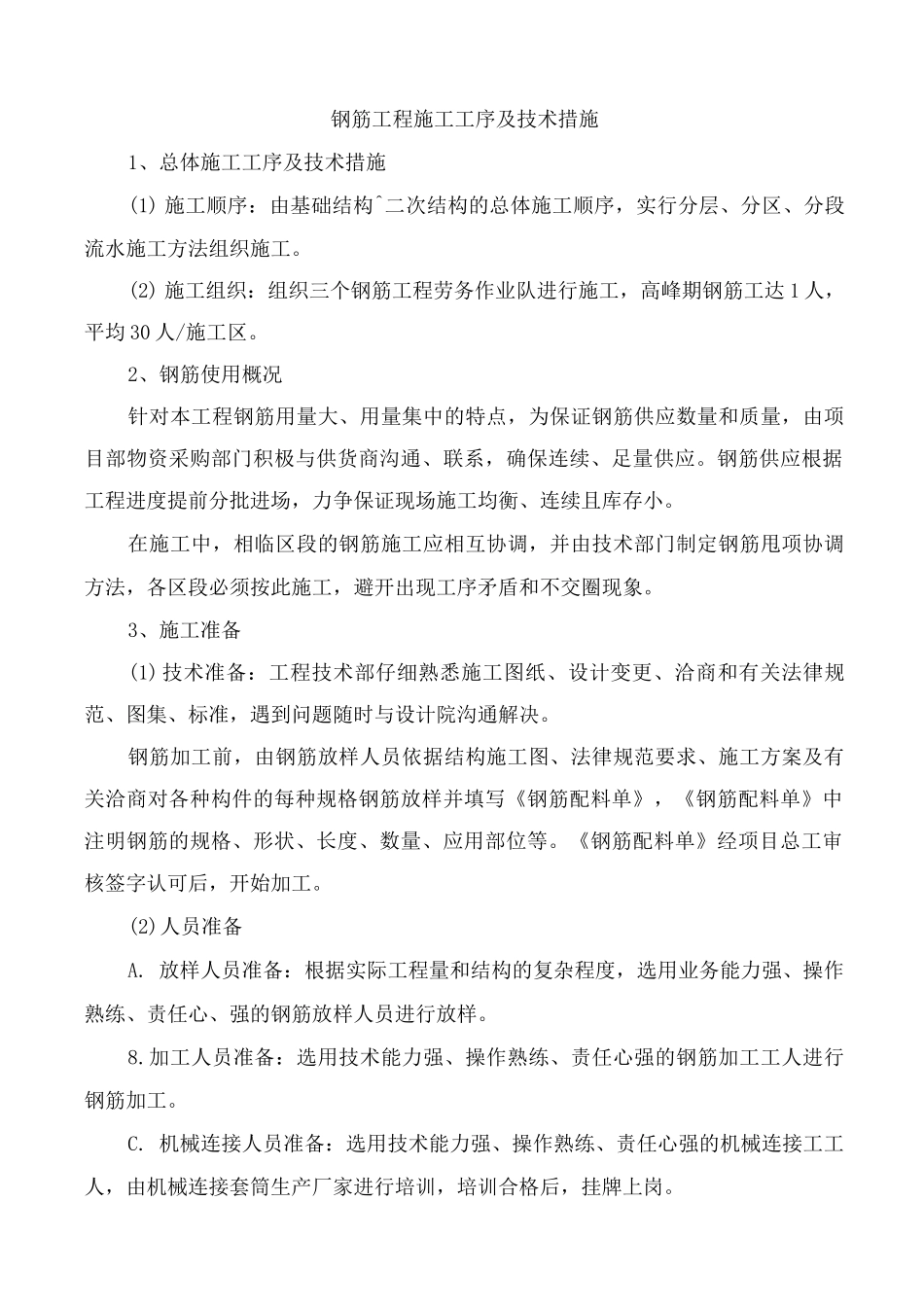

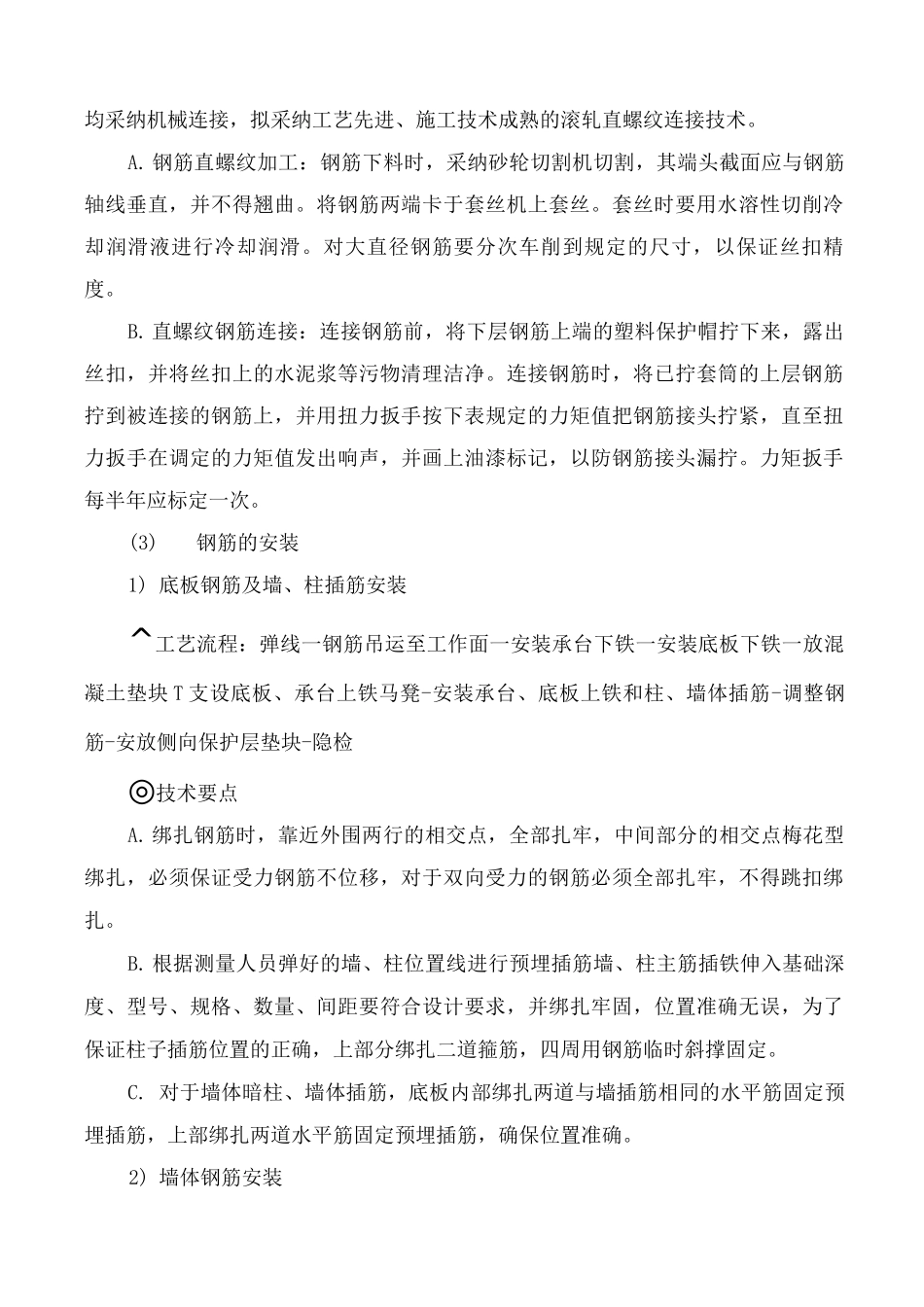

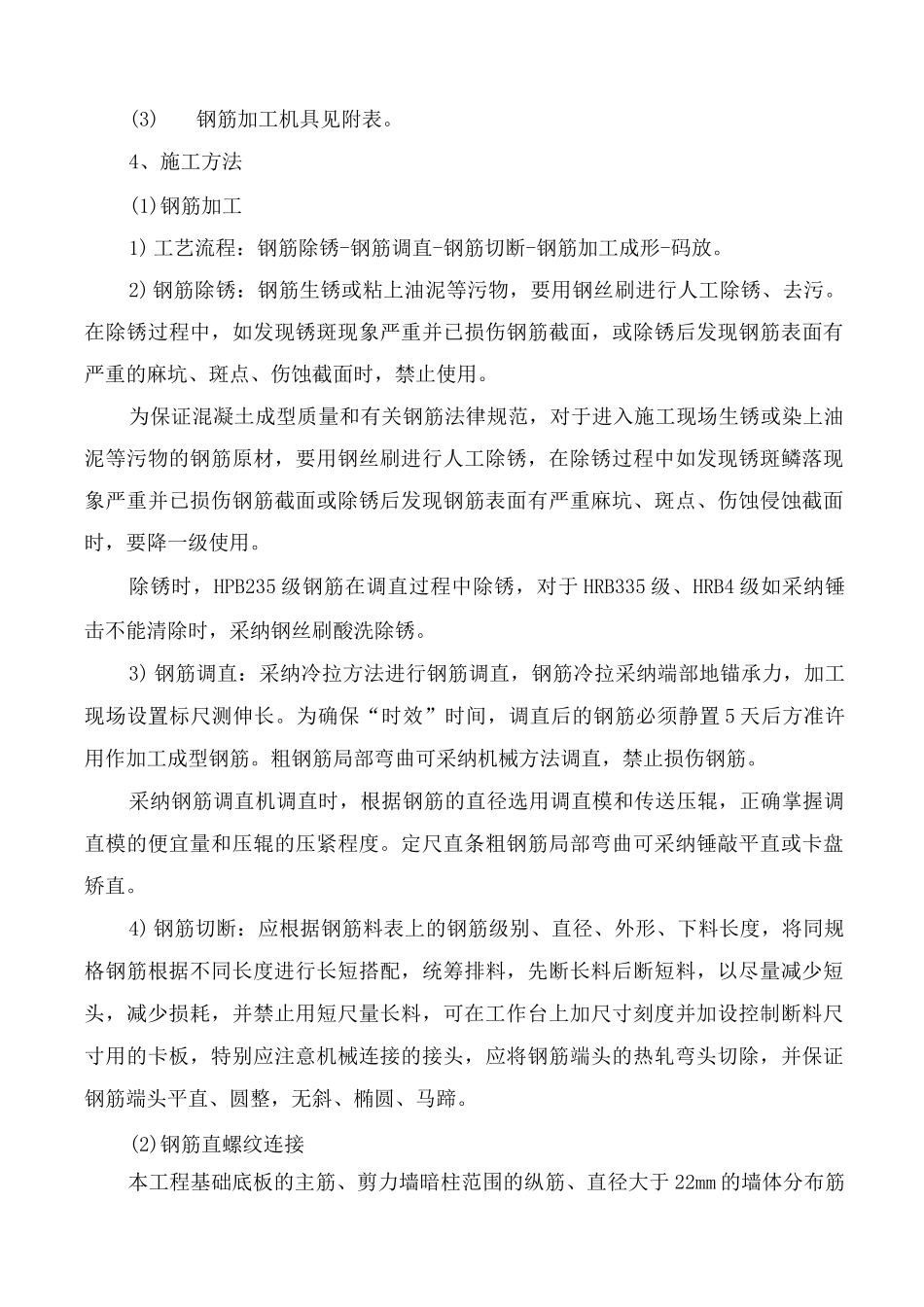

钢筋工程施工工序及技术措施1、总体施工工序及技术措施(1) 施工顺序:由基础结构^二次结构的总体施工顺序,实行分层、分区、分段流水施工方法组织施工。(2) 施工组织:组织三个钢筋工程劳务作业队进行施工,高峰期钢筋工达 1 人,平均 30 人/施工区。2、钢筋使用概况针对本工程钢筋用量大、用量集中的特点,为保证钢筋供应数量和质量,由项目部物资采购部门积极与供货商沟通、联系,确保连续、足量供应。钢筋供应根据工程进度提前分批进场,力争保证现场施工均衡、连续且库存小。在施工中,相临区段的钢筋施工应相互协调,并由技术部门制定钢筋甩项协调方法,各区段必须按此施工,避开出现工序矛盾和不交圈现象。3、施工准备(1) 技术准备:工程技术部仔细熟悉施工图纸、设计变更、洽商和有关法律规范、图集、标准,遇到问题随时与设计院沟通解决。钢筋加工前,由钢筋放样人员依据结构施工图、法律规范要求、施工方案及有关洽商对各种构件的每种规格钢筋放样并填写《钢筋配料单》,《钢筋配料单》中注明钢筋的规格、形状、长度、数量、应用部位等。《钢筋配料单》经项目总工审核签字认可后,开始加工。(2)人员准备A. 放样人员准备:根据实际工程量和结构的复杂程度,选用业务能力强、操作熟练、责任心、强的钢筋放样人员进行放样。8.加工人员准备:选用技术能力强、操作熟练、责任心强的钢筋加工工人进行钢筋加工。C. 机械连接人员准备:选用技术能力强、操作熟练、责任心强的机械连接工工人,由机械连接套筒生产厂家进行培训,培训合格后,挂牌上岗。(3)钢筋加工机具见附表。4、施工方法(1)钢筋加工1) 工艺流程:钢筋除锈-钢筋调直-钢筋切断-钢筋加工成形-码放。2)钢筋除锈:钢筋生锈或粘上油泥等污物,要用钢丝刷进行人工除锈、去污。在除锈过程中,如发现锈斑现象严重并已损伤钢筋截面,或除锈后发现钢筋表面有严重的麻坑、斑点、伤蚀截面时,禁止使用。为保证混凝土成型质量和有关钢筋法律规范,对于进入施工现场生锈或染上油泥等污物的钢筋原材,要用钢丝刷进行人工除锈,在除锈过程中如发现锈斑鳞落现象严重并已损伤钢筋截面或除锈后发现钢筋表面有严重麻坑、斑点、伤蚀侵蚀截面时,要降一级使用。除锈时,HPB235 级钢筋在调直过程中除锈,对于 HRB335 级、HRB4 级如采纳锤击不能清除时,采纳钢丝刷酸洗除锈。3) 钢筋调直:采纳冷拉方法进行钢筋调直,钢筋冷拉采纳端部地锚承力,加工现场设置标尺测伸长。为确保“时效”时间,...
