钢筋砼圆管涵施工方案(K14+576
81-Q1O 5m)一、工程概况1、工程概况K14+576
8 涵洞工程为 1-①1
5m 钢筋砼圆管涵,属于根据现场情况新增加的结构物
与路线路水夹角为 75 度,75 度的 C40 砼预制管,80 厘米厚 C25 管基,涵长 59
68m,洞的进出一字墙、八字墙、截水墙等结构形式
2、总体方案:因该涵洞位置影响村村通便道和主题便道,考虑整体工程施工,实行半幅施工的总体方案
3、主要工程量:K14+576

8 钢筋砼圆管涵工程数量表预制管身C40 砼HPR3级钢筋HRR335级钢筋管基座C25 砼洞部分C25砼台背填砂砾挖基土方关节接20 号水泥砂浆帽石C25 砼砂砾垫层m3kgkgm3m3m3m3m3m3m349
7710757
723172
875365
746施工准备与组织1、施工准备施工现场原地基清理,施工临时工棚的搭建,场地布置,机械设备的配置
2、施工测量放样涵洞轴线、边桩位置及平面尺寸放样完成,标高核实无误,报请监理工程师检验认可
3、施工组织在项目经理部的统一领导下

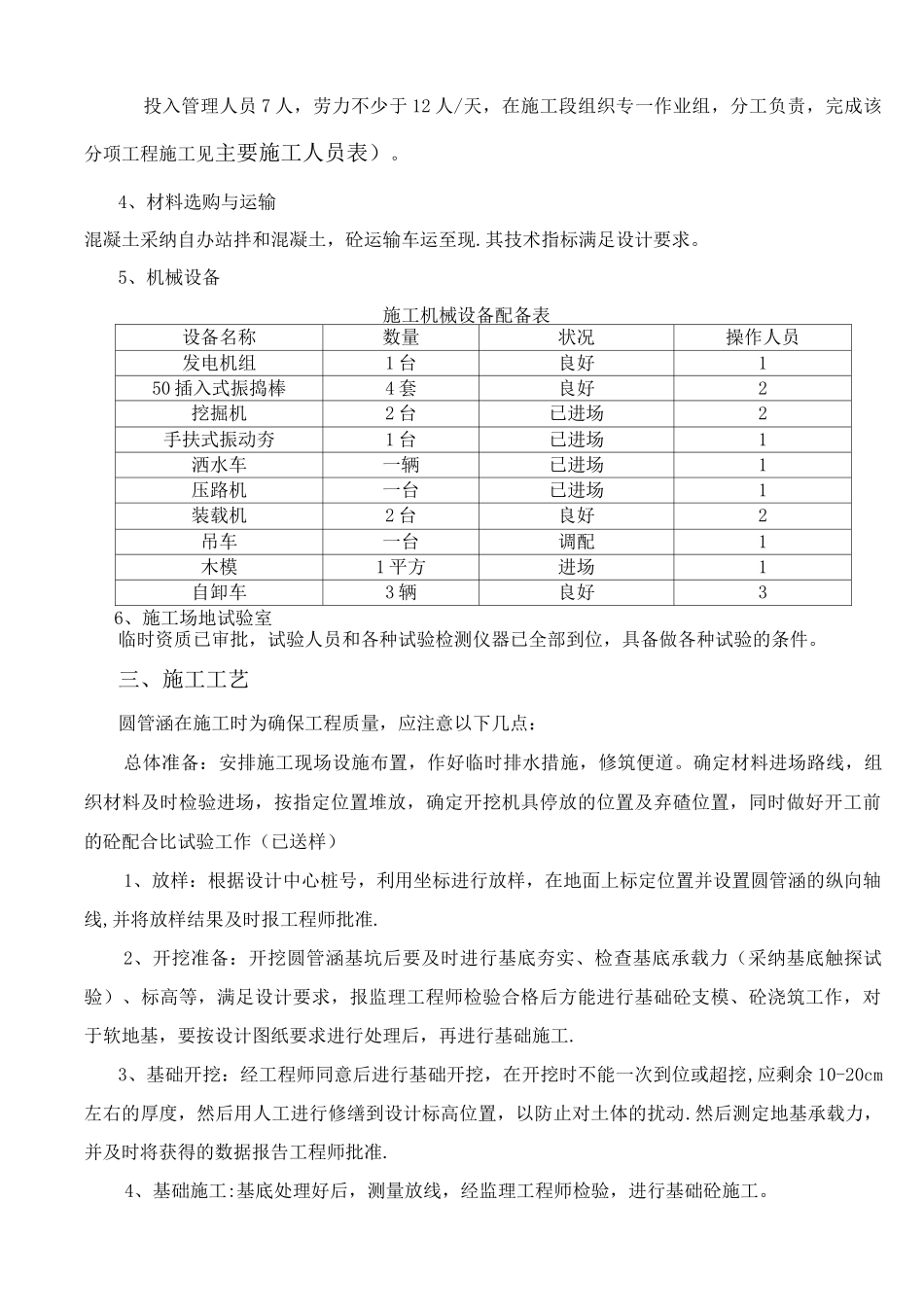

该涵洞工程将有专业施工队负责实施施工,施工人员分工如下:施工负责:程花群技术负责:武军环试验负责:庞克成测量负责:常瑞康安全负责:韩绍海质量负责:程耀华班组负责:高德全投入管理人员 7 人,劳力不少于 12 人/天,在施工段组织专一作业组,分工负责,完成该分项工程施工见主要施工人员表)
4、材料选购与运输混凝土采纳自办站拌和混凝土,砼运输车运至现
其技术指标满足设计要求
