钢筋绑扎1 柱钢筋绑扎1)工艺流程图柱钢筋绑扎流程图2)绑扎要点(1) 修整、清理清理下面预留柱筋上的混凝土渣,根据柱边线校正柱立筋位置最底层柱插筋应根据柱边线固定立筋位置,支模时再次校正与固定
(2 )根据柱箍筋的形式与数量往立筋上套箍筋,并注意箍筋开处沿柱四角通转布置
(3)竖向钢筋连接位置柱竖向钢筋直螺纹接头严禁设置在箍筋加密区范围内,同一平面内竖向钢筋接头按 50%错开不小于 35d(d 为柱主筋),且不小于 5
(4)对竖向钢筋的连接接头进行外观检查或按要求取样试验,合格后用脚手架临时固定立直,开始绑扎箍筋
(5)柱钢筋绑扎① 柱箍筋形式:方柱采纳封闭式箍及带拉钩的复合箍筋,抗震箍弯钩角度135°,平直长度不小于 10d
② 分档箍筋间距:在柱的对角钢筋上用粉笔自混凝土面 50mm 起画箍筋间距,其间距 2mm ,当分档排到直螺纹套筒上时,采纳上下加密方法避开箍筋设置在套筒上
③柱子主筋与箍筋绑扎时,转角处采纳兜扣绑扎,中间采纳八字扣绑扎,并且绑扣的多余绑丝必须朝向构件内部
④ 检查柱子歪、扭曲现象,调整合格后在柱上设置柱定位框固定钢筋的位置,可周转使用),并且在柱上设置 1〜2 道柱限位箍筋,定位框与限位箍筋与柱主筋绑扎牢固

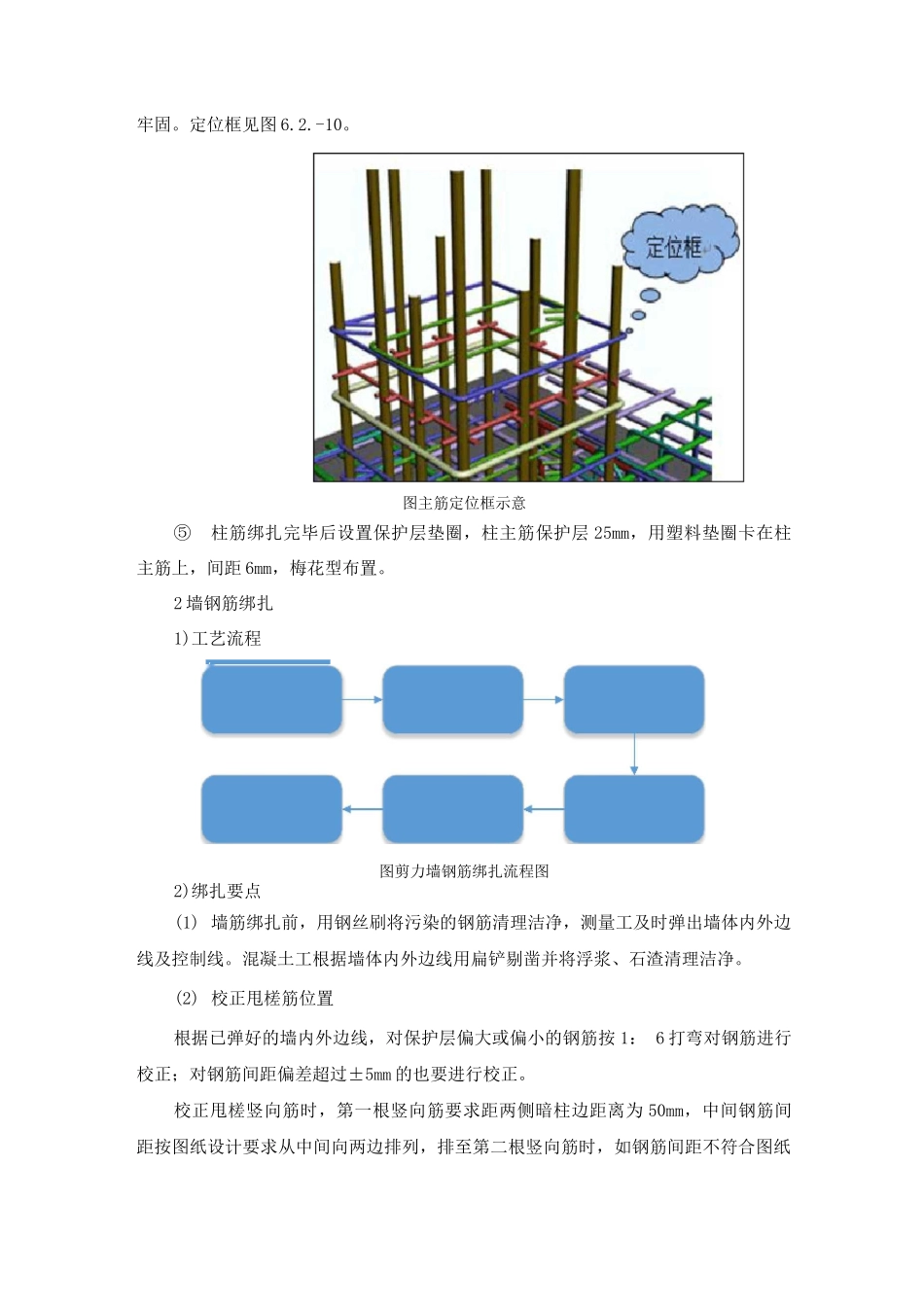

定位框见图 6
图主筋定位框示意⑤柱筋绑扎完毕后设置保护层垫圈,柱主筋保护层 25mm,用塑料垫圈卡在柱主筋上,间距 6mm,梅花型布置
2 墙钢筋绑扎1)工艺流程2)绑扎要点(1) 墙筋绑扎前,用钢丝刷将污染的钢筋清理洁净,测量工及时弹出墙体内外边线及控制线
混凝土工根据墙体内外边线用扁铲剔凿并将浮浆、石渣清理洁净
(2) 校正甩槎筋位置根据已弹好的墙内外边线,对保护层偏大或偏小的钢筋按 1: 6 打弯对钢筋进行校正;对钢筋间距偏差超过±5mm 的也要进行校正

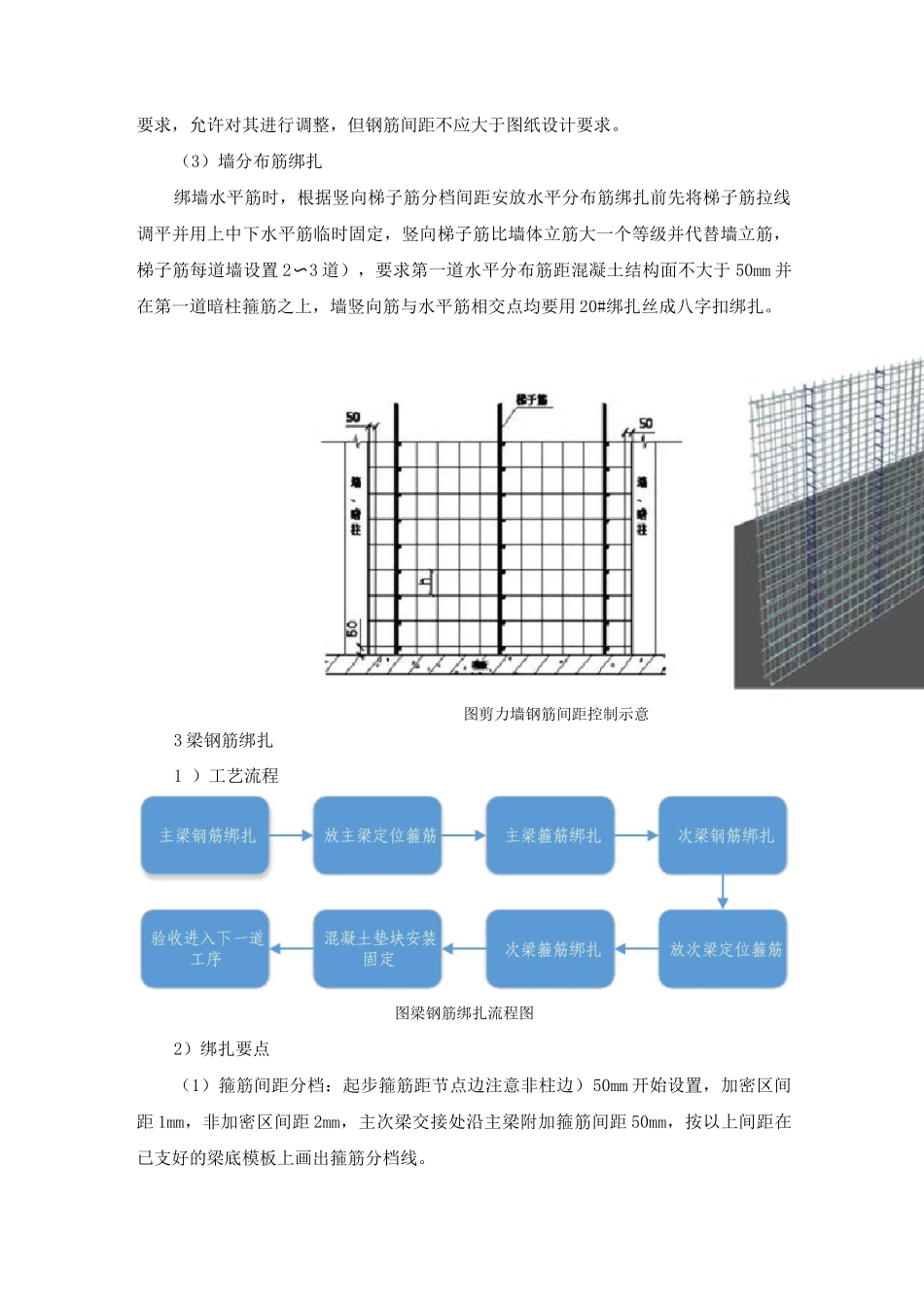

校正甩槎竖向筋时,第一根竖向筋要求距两侧暗柱边距离为 50mm,中
