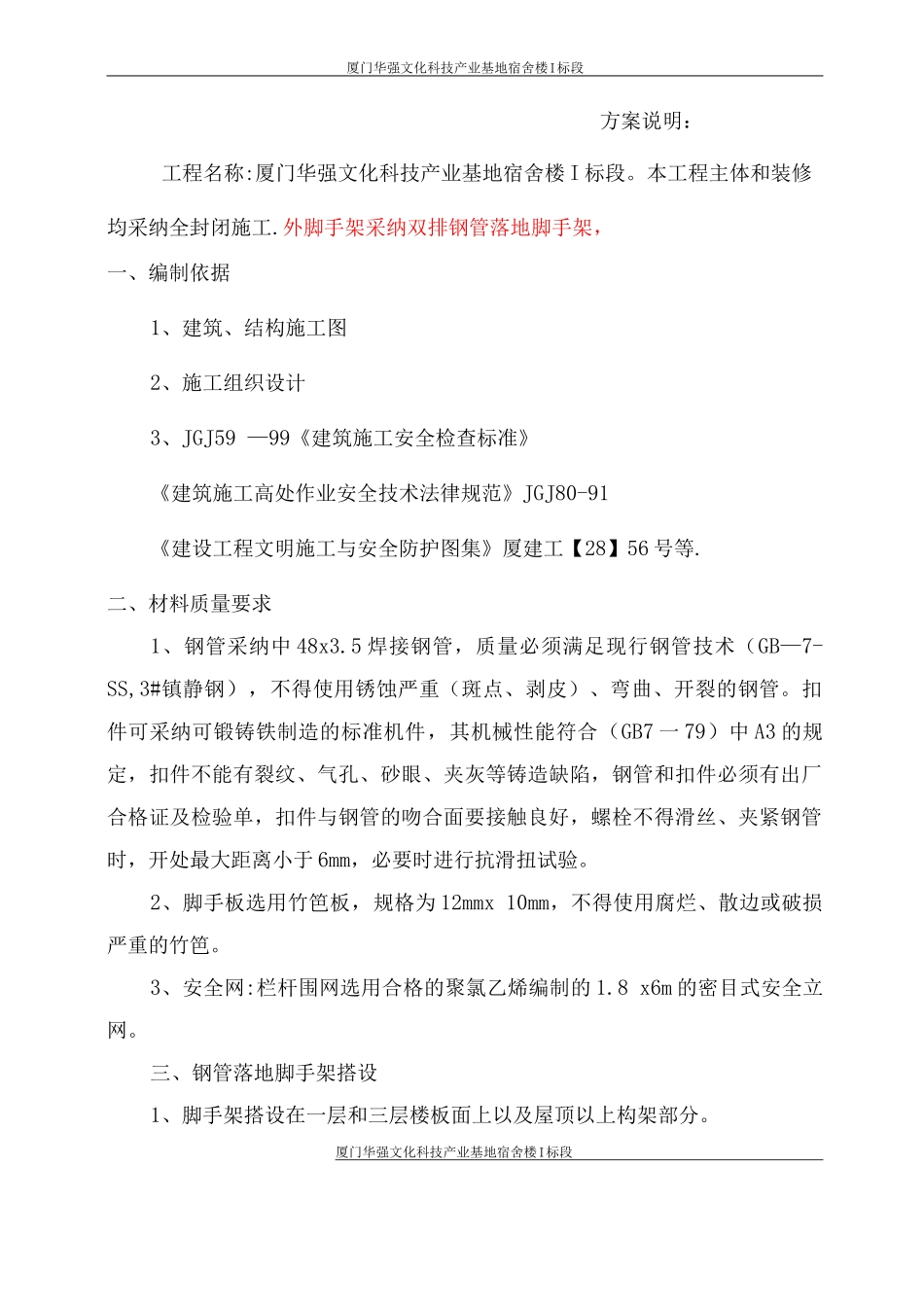

厦门华强文化科技产业基地宿舍楼 I 标段方案说明:工程名称:厦门华强文化科技产业基地宿舍楼 I 标段
本工程主体和装修均采纳全封闭施工
外脚手架采纳双排钢管落地脚手架,一、编制依据1、建筑、结构施工图2、施工组织设计3、JGJ59 —99《建筑施工安全检查标准》《建筑施工高处作业安全技术法律规范》JGJ80-91《建设工程文明施工与安全防护图集》厦建工【28】56 号等
二、材料质量要求1、钢管采纳中 48x3
5 焊接钢管,质量必须满足现行钢管技术(GB—7-SS,3#镇静钢),不得使用锈蚀严重(斑点、剥皮)、弯曲、开裂的钢管
扣件可采纳可锻铸铁制造的标准机件,其机械性能符合(GB7 一 79)中 A3 的规定,扣件不能有裂纹、气孔、砂眼、夹灰等铸造缺陷,钢管和扣件必须有出厂合格证及检验单,扣件与钢管的吻合面要接触良好,螺栓不得滑丝、夹紧钢管时,开处最大距离小于 6mm,必要时进行抗滑扭试验
2、脚手板选用竹笆板,规格为 12mmx 10mm,不得使用腐烂、散边或破损严重的竹笆
3、安全网:栏杆围网选用合格的聚氯乙烯编制的 1
8 x6m 的密目式安全立网
三、钢管落地脚手架搭设1、脚手架搭设在一层和三层楼板面上以及屋顶以上构架部分

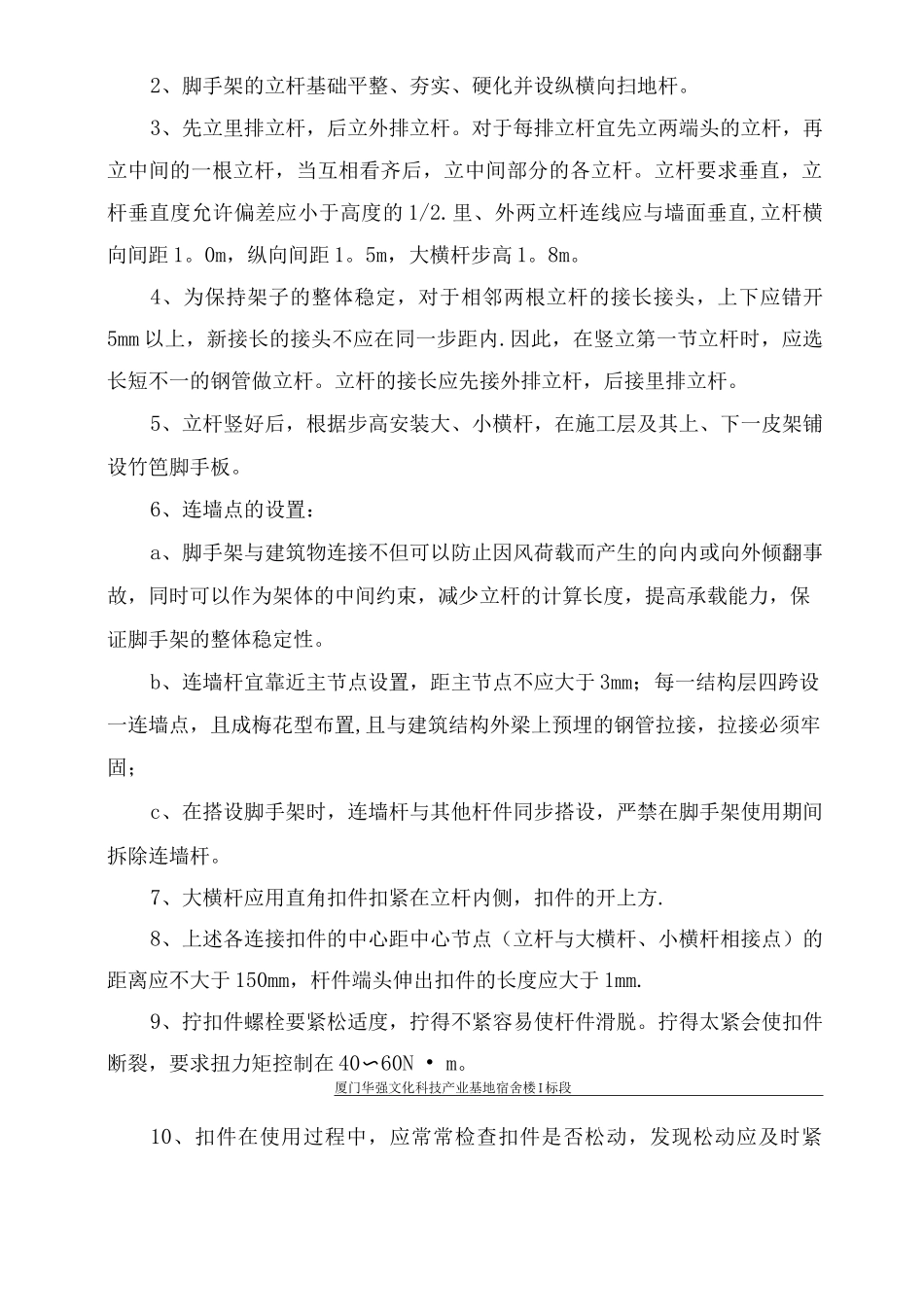

厦门华强文化科技产业基地宿舍楼 I 标段2、脚手架的立杆基础平整、夯实、硬化并设纵横向扫地杆
3、先立里排立杆,后立外排立杆
对于每排立杆宜先立两端头的立杆,再立中间的一根立杆,当互相看齐后,立中间部分的各立杆
立杆要求垂直,立杆垂直度允许偏差应小于高度的 1/2
里、外两立杆连线应与墙面垂直,立杆横向间距 1
0m,纵向间距 1
5m,大横杆步高 1
4、为保持架子的整体稳定,对于相邻两根立杆的接长接头,上下应错开5mm 以上,新接长的接头不应在同一步距内
因此,在竖立第一节立杆时,应选长短不一的钢管做立杆

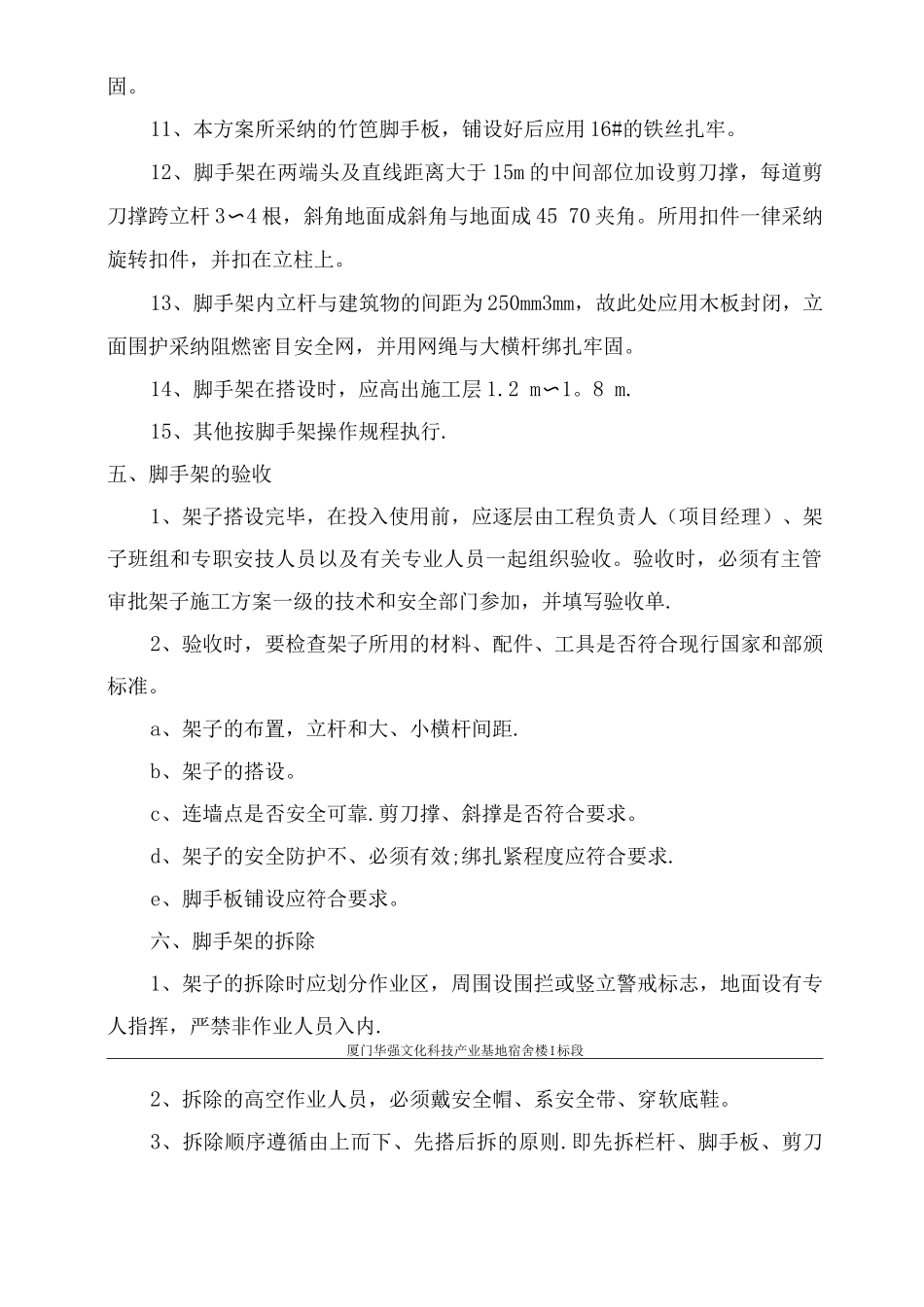

立杆的接长应先接外排立杆,
