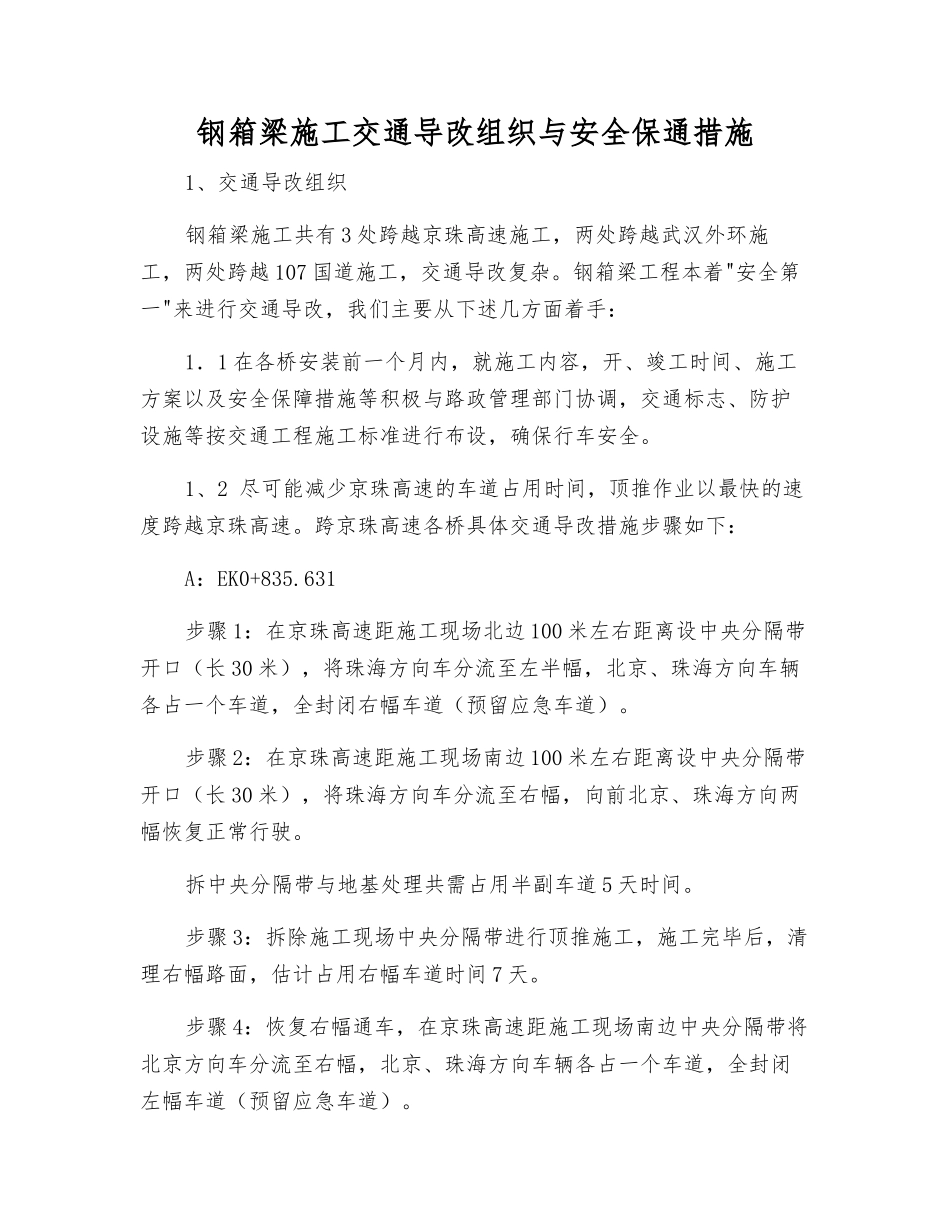

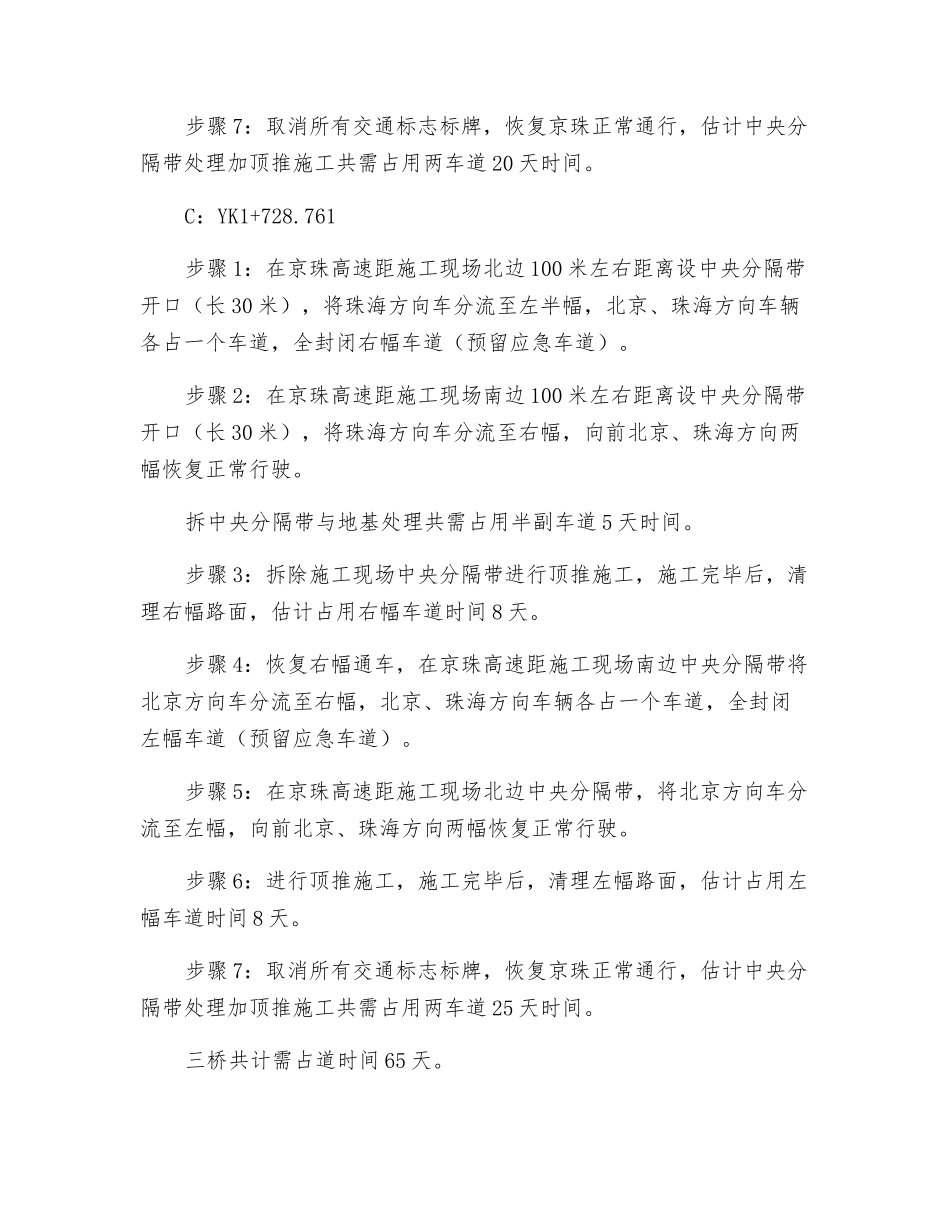

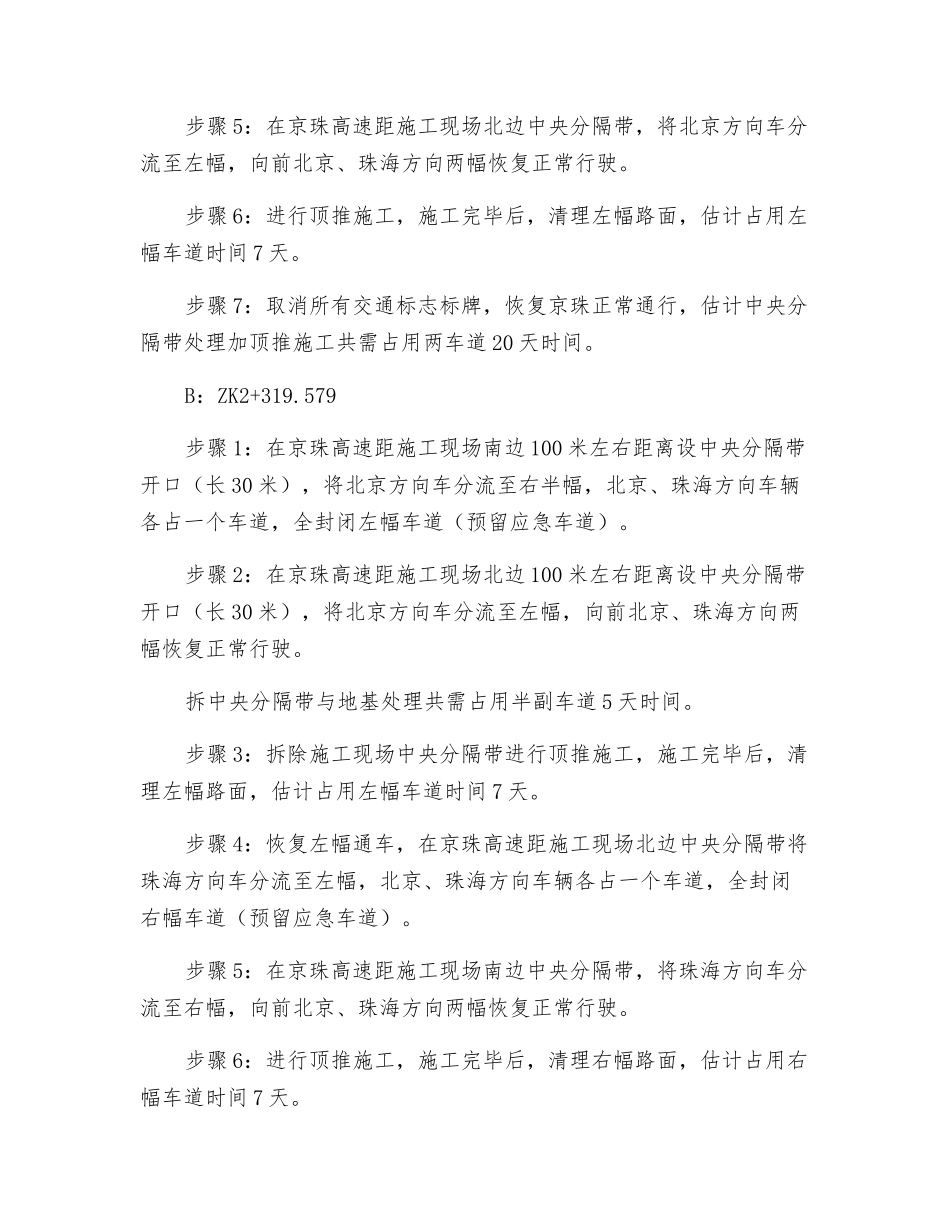

钢箱梁施工交通导改组织与安全保通措施1、交通导改组织钢箱梁施工共有 3 处跨越京珠高速施工,两处跨越武汉外环施工,两处跨越 107 国道施工,交通导改复杂。钢箱梁工程本着"安全第一"来进行交通导改,我们主要从下述几方面着手:1.1 在各桥安装前一个月内,就施工内容,开、竣工时间、施工方案以及安全保障措施等积极与路政管理部门协调,交通标志、防护设施等按交通工程施工标准进行布设,确保行车安全。1、2 尽可能减少京珠高速的车道占用时间,顶推作业以最快的速度跨越京珠高速。跨京珠高速各桥具体交通导改措施步骤如下:A:EK0+835.631步骤 1:在京珠高速距施工现场北边 100 米左右距离设中央分隔带开口(长 30 米),将珠海方向车分流至左半幅,北京、珠海方向车辆各占一个车道,全封闭右幅车道(预留应急车道)。步骤 2:在京珠高速距施工现场南边 100 米左右距离设中央分隔带开口(长 30 米),将珠海方向车分流至右幅,向前北京、珠海方向两幅恢复正常行驶。拆中央分隔带与地基处理共需占用半副车道 5 天时间。步骤 3:拆除施工现场中央分隔带进行顶推施工,施工完毕后,清理右幅路面,估计占用右幅车道时间 7 天。步骤 4:恢复右幅通车,在京珠高速距施工现场南边中央分隔带将北京方向车分流至右幅,北京、珠海方向车辆各占一个车道,全封闭左幅车道(预留应急车道)。步骤 5:在京珠高速距施工现场北边中央分隔带,将北京方向车分流至左幅,向前北京、珠海方向两幅恢复正常行驶。步骤 6:进行顶推施工,施工完毕后,清理左幅路面,估计占用左幅车道时间 7 天。步骤 7:取消所有交通标志标牌,恢复京珠正常通行,估计中央分隔带处理加顶推施工共需占用两车道 20 天时间。B:ZK2+319.579步骤 1:在京珠高速距施工现场南边 100 米左右距离设中央分隔带开口(长 30 米),将北京方向车分流至右半幅,北京、珠海方向车辆各占一个车道,全封闭左幅车道(预留应急车道)。步骤 2:在京珠高速距施工现场北边 100 米左右距离设中央分隔带开口(长 30 米),将北京方向车分流至左幅,向前北京、珠海方向两幅恢复正常行驶。拆中央分隔带与地基处理共需占用半副车道 5 天时间。步骤 3:拆除施工现场中央分隔带进行顶推施工,施工完毕后,清理左幅路面,估计占用左幅车道时间 7 天。步骤 4:恢复左幅通车,在京珠高速距施工现场北边中央分隔带将珠海方向车分流至左幅,北京、珠海方向车辆各占一个车...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢箱梁施工交通导改组织与安全保通措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
