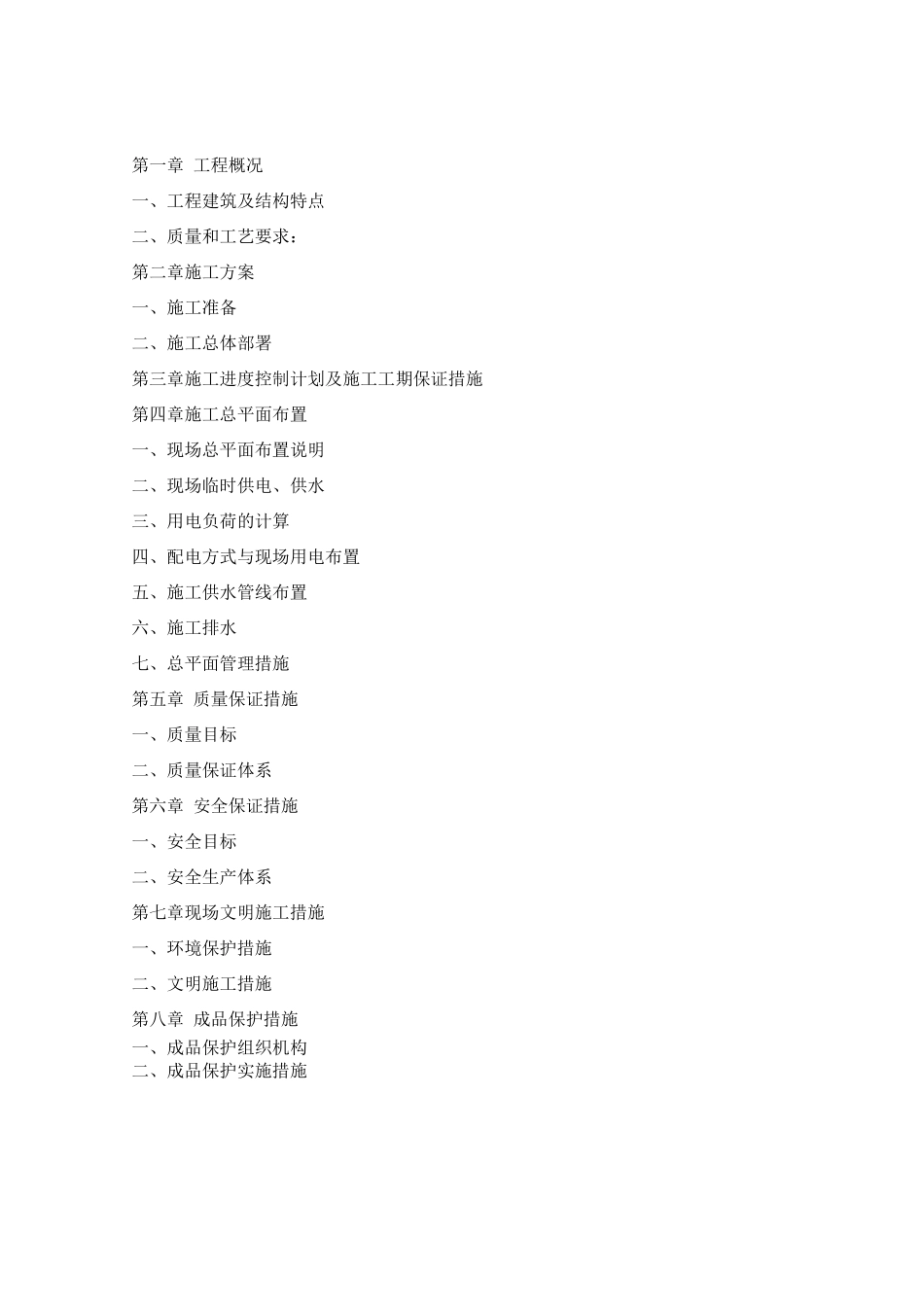

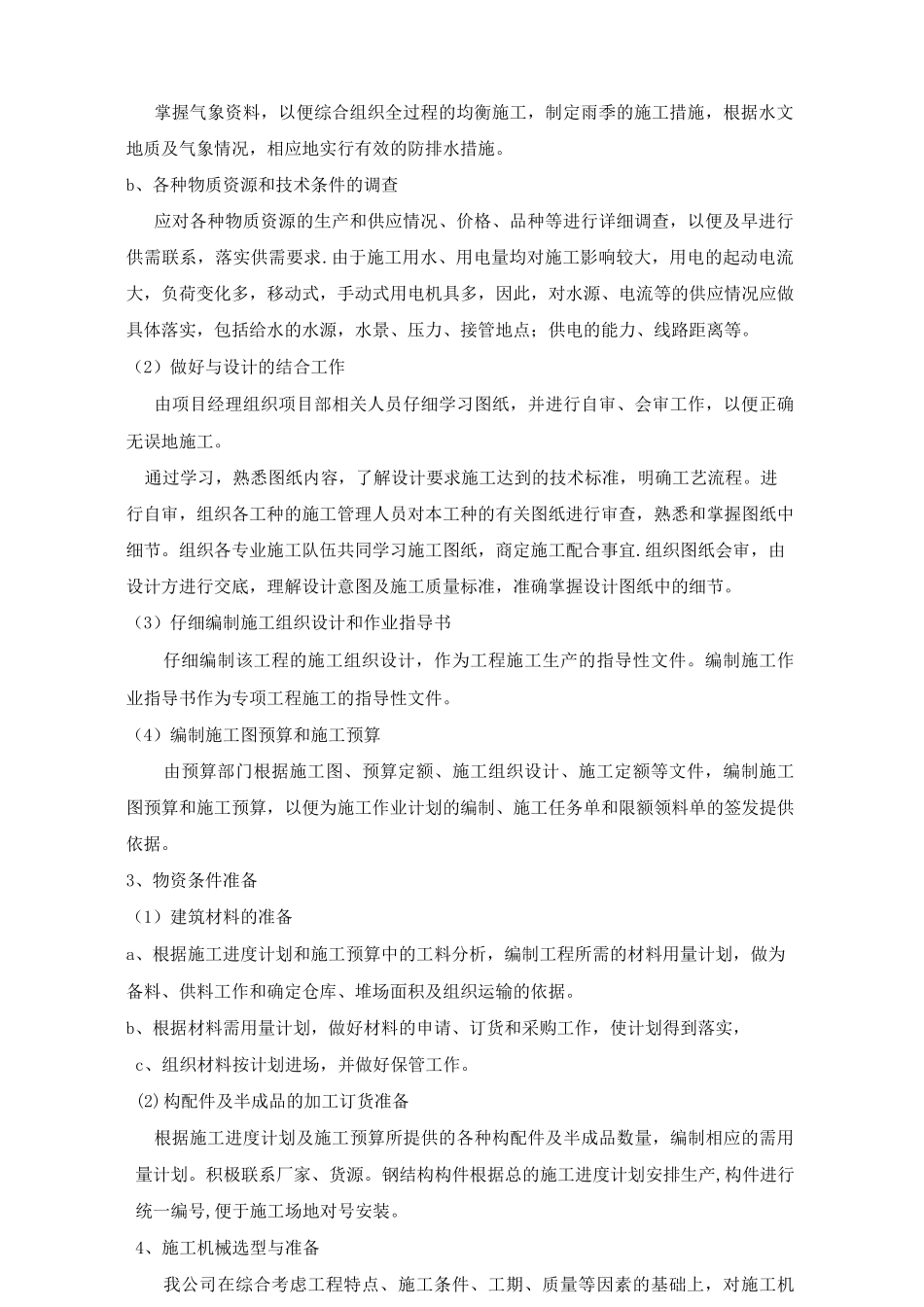

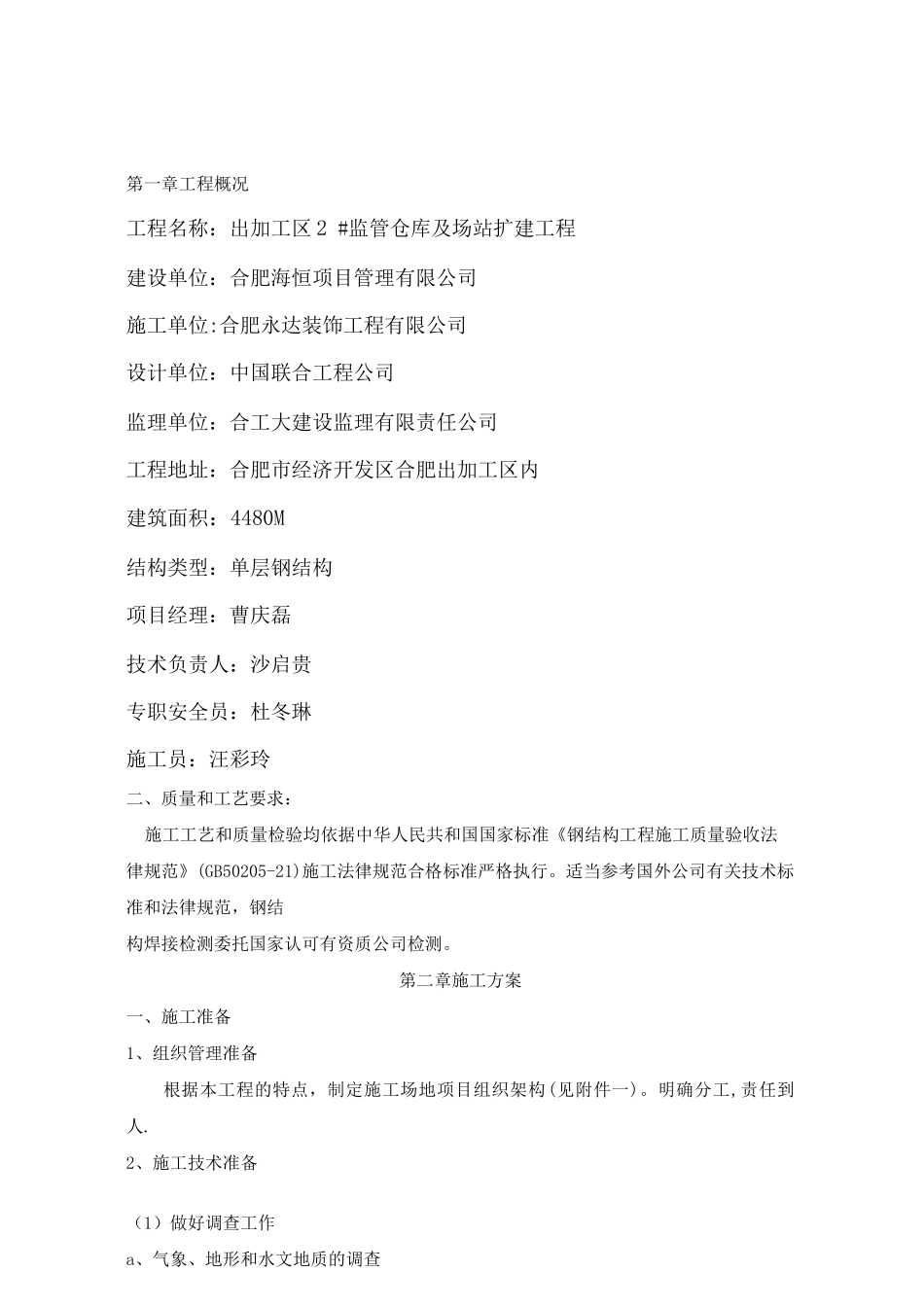

第一章 工程概况一、工程建筑及结构特点二、质量和工艺要求:第二章施工方案一、施工准备二、施工总体部署第三章施工进度控制计划及施工工期保证措施第四章施工总平面布置一、现场总平面布置说明二、现场临时供电、供水三、用电负荷的计算四、配电方式与现场用电布置五、施工供水管线布置六、施工排水七、总平面管理措施第五章 质量保证措施一、质量目标二、质量保证体系第六章 安全保证措施一、安全目标二、安全生产体系第七章现场文明施工措施一、环境保护措施二、文明施工措施第八章 成品保护措施一、成品保护组织机构二、成品保护实施措施第一章工程概况工程名称:出加工区 2 #监管仓库及场站扩建工程建设单位:合肥海恒项目管理有限公司施工单位:合肥永达装饰工程有限公司设计单位:中国联合工程公司监理单位:合工大建设监理有限责任公司工程地址:合肥市经济开发区合肥出加工区内建筑面积:4480M结构类型:单层钢结构项目经理:曹庆磊技术负责人:沙启贵专职安全员:杜冬琳施工员:汪彩玲二、质量和工艺要求:施工工艺和质量检验均依据中华人民共和国国家标准《钢结构工程施工质量验收法律规范》(GB50205-21)施工法律规范合格标准严格执行。适当参考国外公司有关技术标准和法律规范,钢结构焊接检测委托国家认可有资质公司检测。第二章施工方案一、施工准备1、组织管理准备根据本工程的特点,制定施工场地项目组织架构(见附件一)。明确分工,责任到人.2、施工技术准备(1)做好调查工作a、气象、地形和水文地质的调查掌握气象资料,以便综合组织全过程的均衡施工,制定雨季的施工措施,根据水文地质及气象情况,相应地实行有效的防排水措施。b、各种物质资源和技术条件的调查应对各种物质资源的生产和供应情况、价格、品种等进行详细调查,以便及早进行供需联系,落实供需要求.由于施工用水、用电量均对施工影响较大,用电的起动电流大,负荷变化多,移动式,手动式用电机具多,因此,对水源、电流等的供应情况应做具体落实,包括给水的水源,水景、压力、接管地点;供电的能力、线路距离等。(2)做好与设计的结合工作由项目经理组织项目部相关人员仔细学习图纸,并进行自审、会审工作,以便正确无误地施工。通过学习,熟悉图纸内容,了解设计要求施工达到的技术标准,明确工艺流程。进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,熟悉和掌握图纸中细节。组织各专业施工队伍共同学习施工图纸,商定施工配合事宜.组...
