北厂卸货棚拆除施工方案一、编制目的目前我单位已完成上海通用北厂冲压件仓库扩建项目工程的全 部施工内容,并已交付业主使用
其中已交付业主使用的北厂冲压件 仓库北侧卸货棚已满足业主的物流生产需求
现应业主要求将北厂冲 压件仓库南侧原有卸货棚拆除
为保证施工质量、施工安全,更好的 服务于上海通用特编制此方案
二、施工管理目标1
1 质量目标:符合国家工程质量要求,达到合格标准
2 安全目标:杜绝死亡和重伤事故,轻伤负伤率控制在 2%
三、施工设备安排所需机具、设备一览表机械或设备名称数量单位备注16t 液压吊1台台班按实际发生量核算自卸车2台台班按实际发生量核算钢爬梯1个现场制作氧-乙炔切割设备2套风镐2套空气压缩机2台砂轮机1台四、施工措施1、拆除前应向业主了解相关水电管线的走向
2、应将有倒塌危险的结构物,用支柱、绳索等临时加固
3、必须坚持自上而下,对称拆除”的原则,应先拆次要结构,后拆 承重支柱和横梁
4、拆下的屋架、檩条、梁、板等较大和笨重的构件,必须用绳索捆 绑牢固,用起重设备吊运至地面
5、原厂房钢柱拆除时,必须用起重设备吊稳,捆绑牢固,方可切割 柱脚
6、钢梁拆除时,取两点吊点,保证吊点位置准确
7、拆除施工时需保证原厂房彩板、门、雨落水管尽可能不损坏
8、施工完成后除保证原厂房应有的使用功能,尚应确保厂房围护结 构的美观
五、施工步骤1、拆除准备1

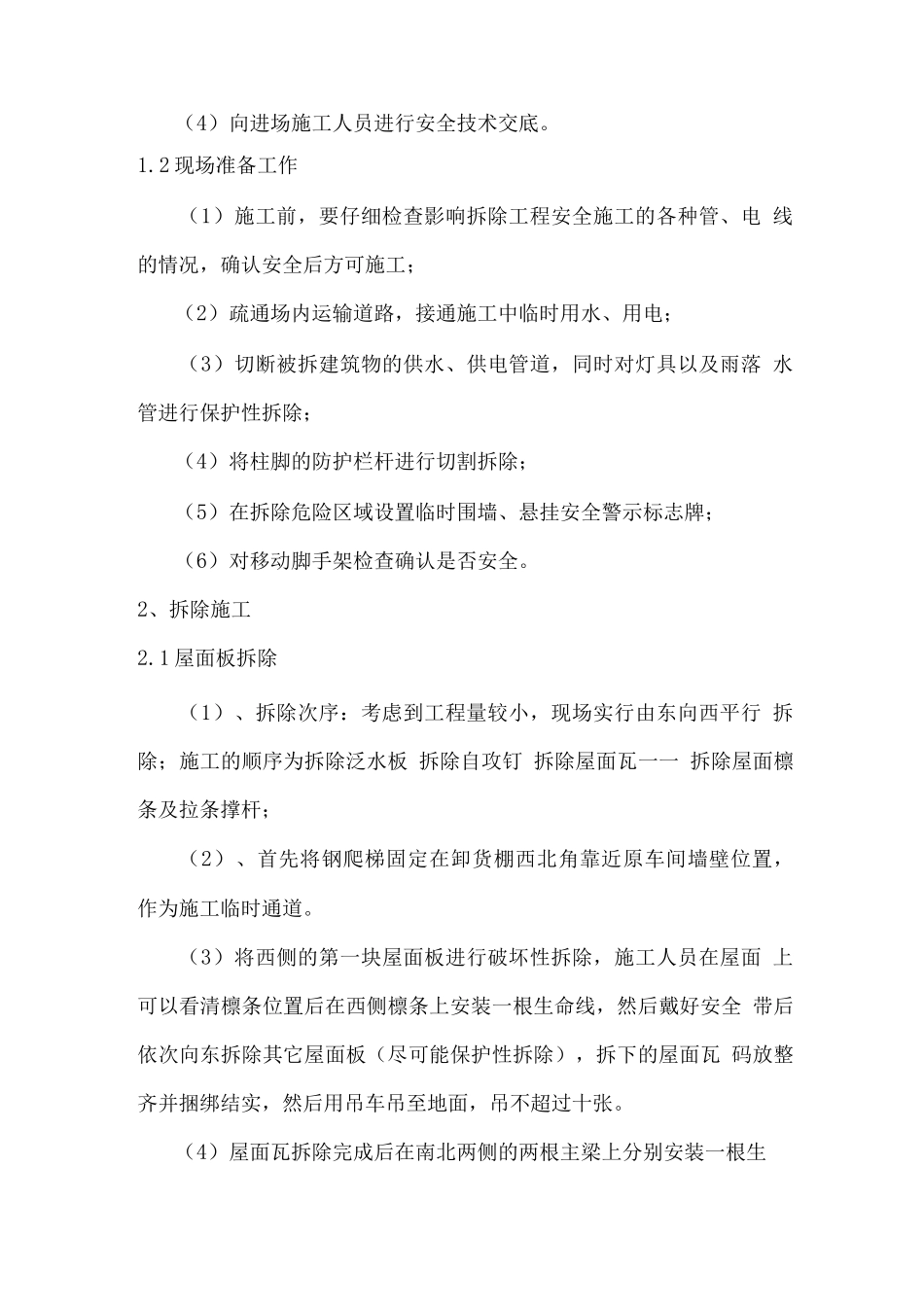

1 技术准备工作(1)施工技术人员要仔细批阅与施工相关的资料:拆除工程的 有关图纸和资料;拆除工程涉及区域的建筑及设施的分布情况资料; 全面了解拆除工程的图纸和资料,进行实地勘察,弄清建筑物的结构 情况、建筑情况及水电等情况;(2)学习有关法律规范及安全技术文件;(3)熟悉周围的环境、场地、道路、水电设施及房屋情况;(4)向进场施工人员进行安全技术交底
2 现场准备工作(1)施工前,要仔细检查影响拆除
