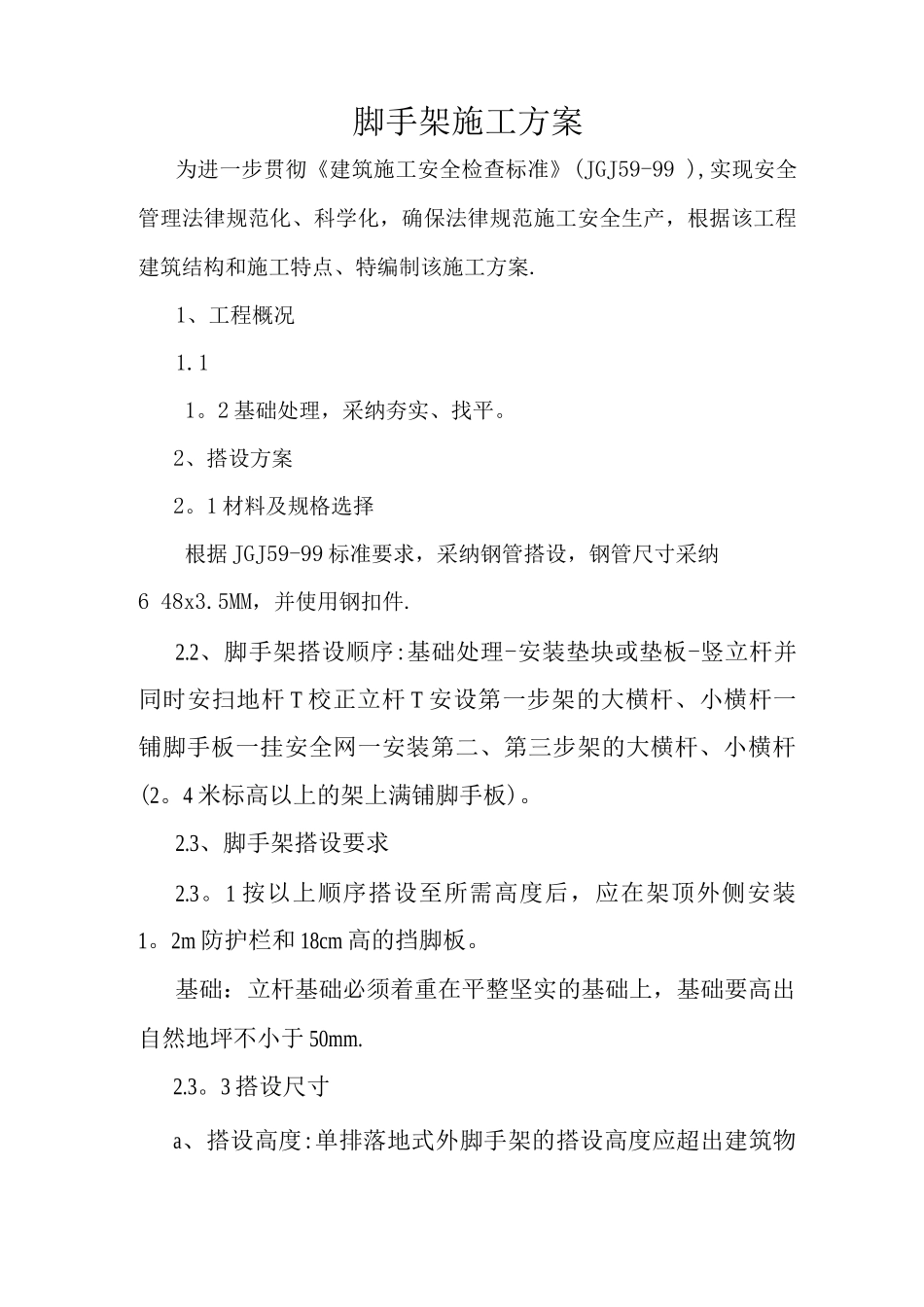

脚手架施工方案为进一步贯彻《建筑施工安全检查标准》(JGJ59-99 ),实现安全管理法律规范化、科学化,确保法律规范施工安全生产,根据该工程建筑结构和施工特点、特编制该施工方案
1、工程概况1
2 基础处理,采纳夯实、找平
2、搭设方案2
1 材料及规格选择根据 JGJ59-99 标准要求,采纳钢管搭设,钢管尺寸采纳6 48x3
5MM,并使用钢扣件
2、脚手架搭设顺序:基础处理-安装垫块或垫板-竖立杆并同时安扫地杆 T 校正立杆 T 安设第一步架的大横杆、小横杆一铺脚手板一挂安全网一安装第二、第三步架的大横杆、小横杆(2
4 米标高以上的架上满铺脚手板)
3、脚手架搭设要求2
1 按以上顺序搭设至所需高度后,应在架顶外侧安装1
2m 防护栏和 18cm 高的挡脚板
基础:立杆基础必须着重在平整坚实的基础上,基础要高出自然地坪不小于 50mm
3 搭设尺寸a、搭设高度:单排落地式外脚手架的搭设高度应超出建筑物1m

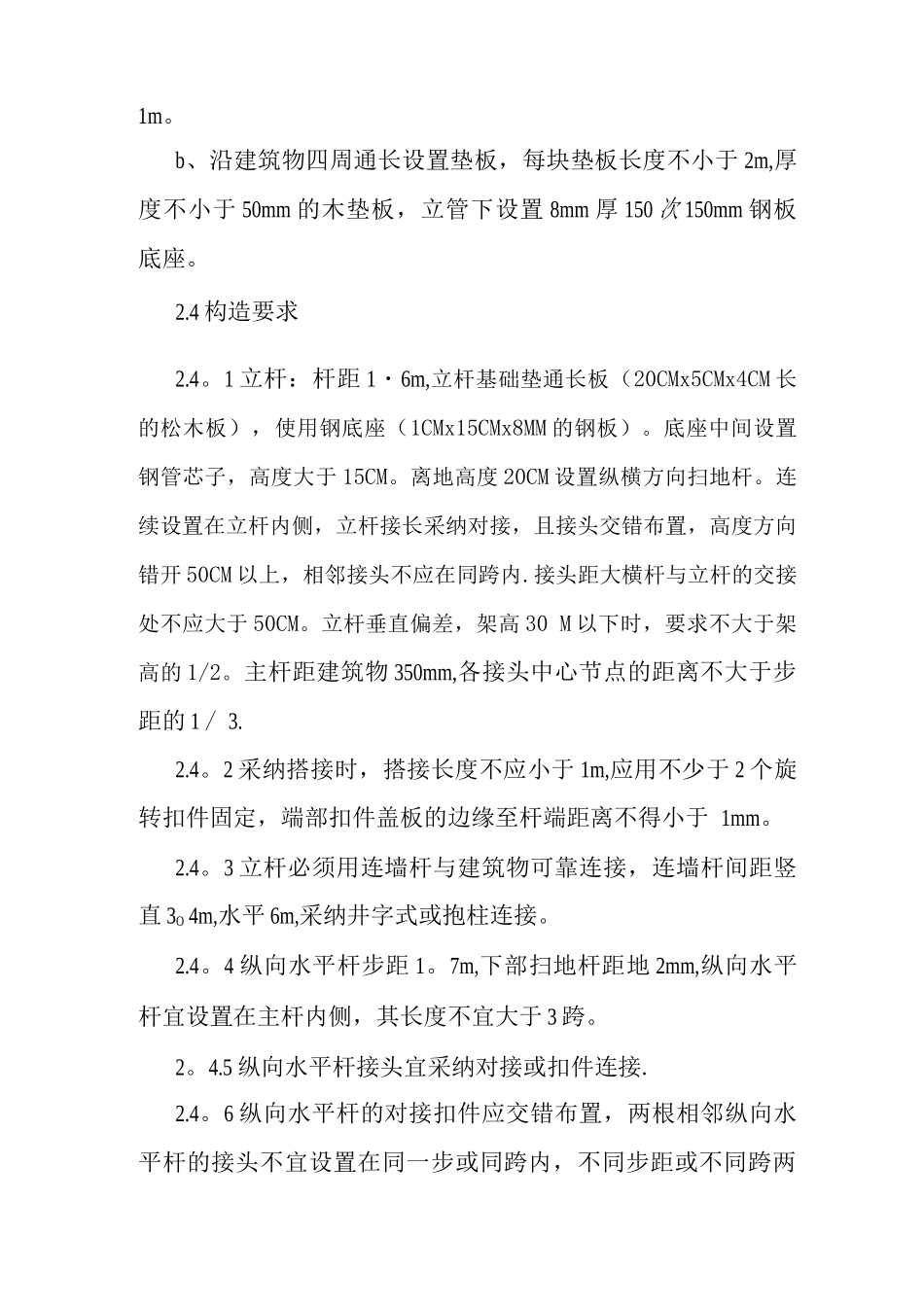

b、沿建筑物四周通长设置垫板,每块垫板长度不小于 2m,厚度不小于 50mm 的木垫板,立管下设置 8mm 厚 150 次 150mm 钢板底座
4 构造要求2
1 立杆:杆距 1・6m,立杆基础垫通长板(20CMx5CMx4CM 长的松木板),使用钢底座(1CMx15CMx8MM 的钢板)
底座中间设置钢管芯子,高度大于 15CM
离地高度 20CM 设置纵横方向扫地杆
连续设置在立杆内侧,立杆接长采纳对接,且接头交错布置,高度方向错开 50CM 以上,相邻接头不应在同跨内
接头距大横杆与立杆的交接处不应大于 50CM
立杆垂直偏差,架高 30 M 以下时,要求不大于架高的 1/2
主杆距建筑物 350mm,各接头中心节点的距离不大于步距的 1 / 3

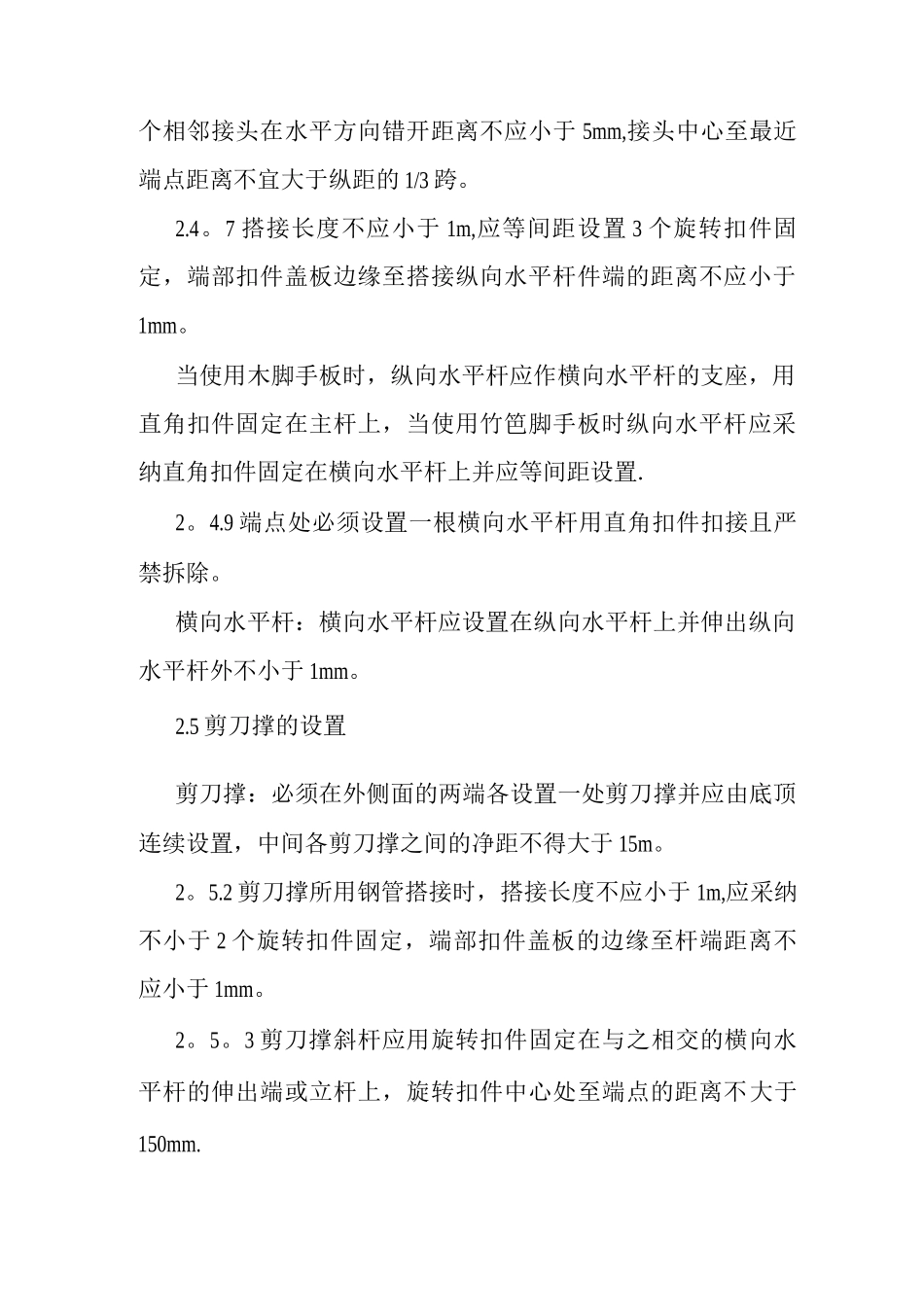

2 采纳搭接时,搭接长度不应小于 1m,应用不少于 2 个旋转扣件
