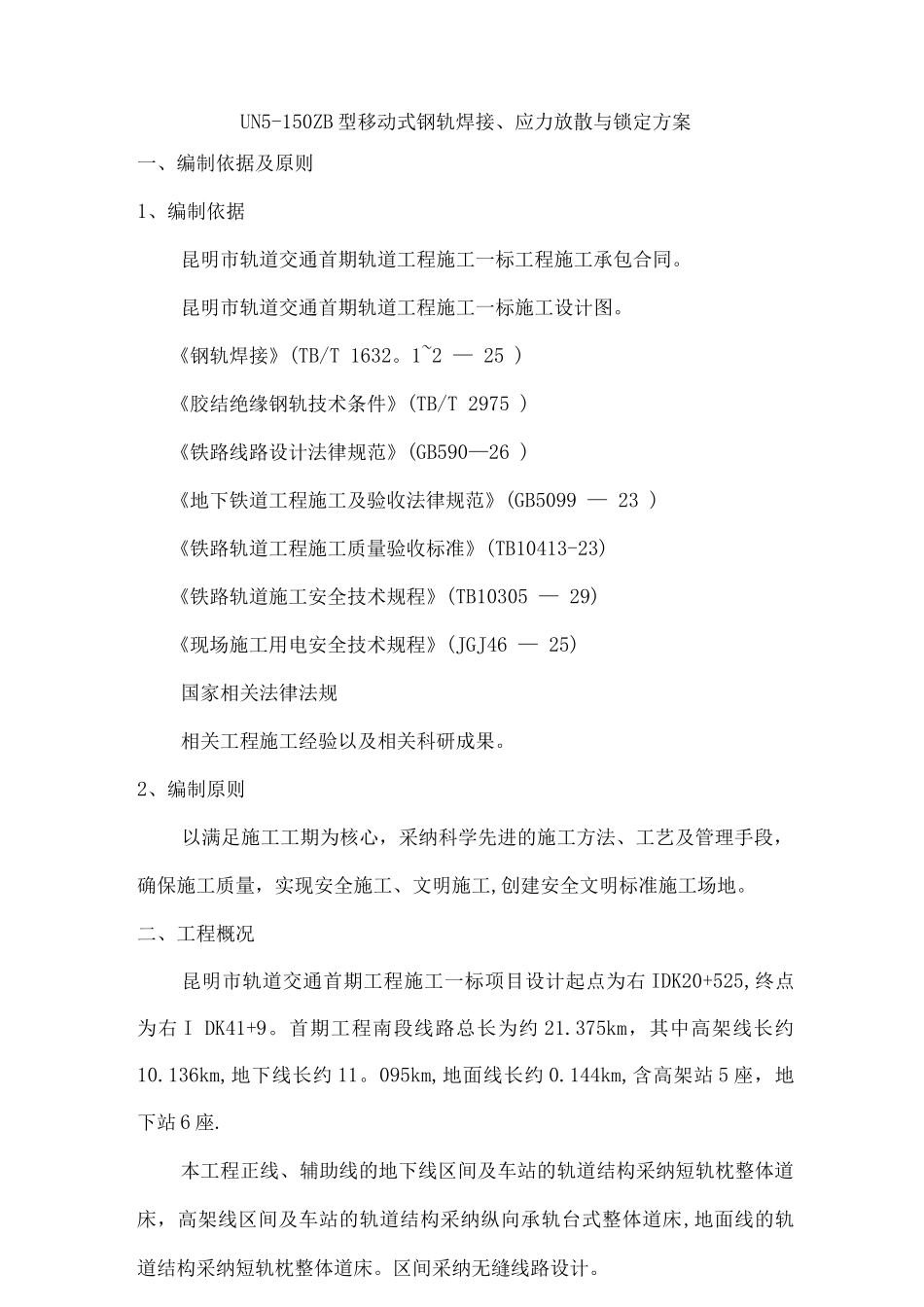

UN5-150ZB 型移动式钢轨焊接、应力放散与锁定方案一、编制依据及原则1、编制依据昆明市轨道交通首期轨道工程施工一标工程施工承包合同
昆明市轨道交通首期轨道工程施工一标施工设计图
《钢轨焊接》(TB/T 1632
1~2 — 25 )《胶结绝缘钢轨技术条件》(TB/T 2975 )《铁路线路设计法律规范》(GB590—26 )《地下铁道工程施工及验收法律规范》(GB5099 — 23 )《铁路轨道工程施工质量验收标准》(TB10413-23)《铁路轨道施工安全技术规程》(TB10305 — 29)《现场施工用电安全技术规程》(JGJ46 — 25)国家相关法律法规相关工程施工经验以及相关科研成果
2、编制原则以满足施工工期为核心,采纳科学先进的施工方法、工艺及管理手段,确保施工质量,实现安全施工、文明施工,创建安全文明标准施工场地
二、工程概况昆明市轨道交通首期工程施工一标项目设计起点为右 IDK20+525,终点为右 I DK41+9
首期工程南段线路总长为约 21
375km,其中高架线长约10
136km,地下线长约 11
095km,地面线长约 0
144km,含高架站 5 座,地下站 6 座
本工程正线、辅助线的地下线区间及车站的轨道结构采纳短轨枕整体道床,高架线区间及车站的轨道结构采纳纵向承轨台式整体道床,地面线的轨道结构采纳短轨枕整体道床
区间采纳无缝线路设计

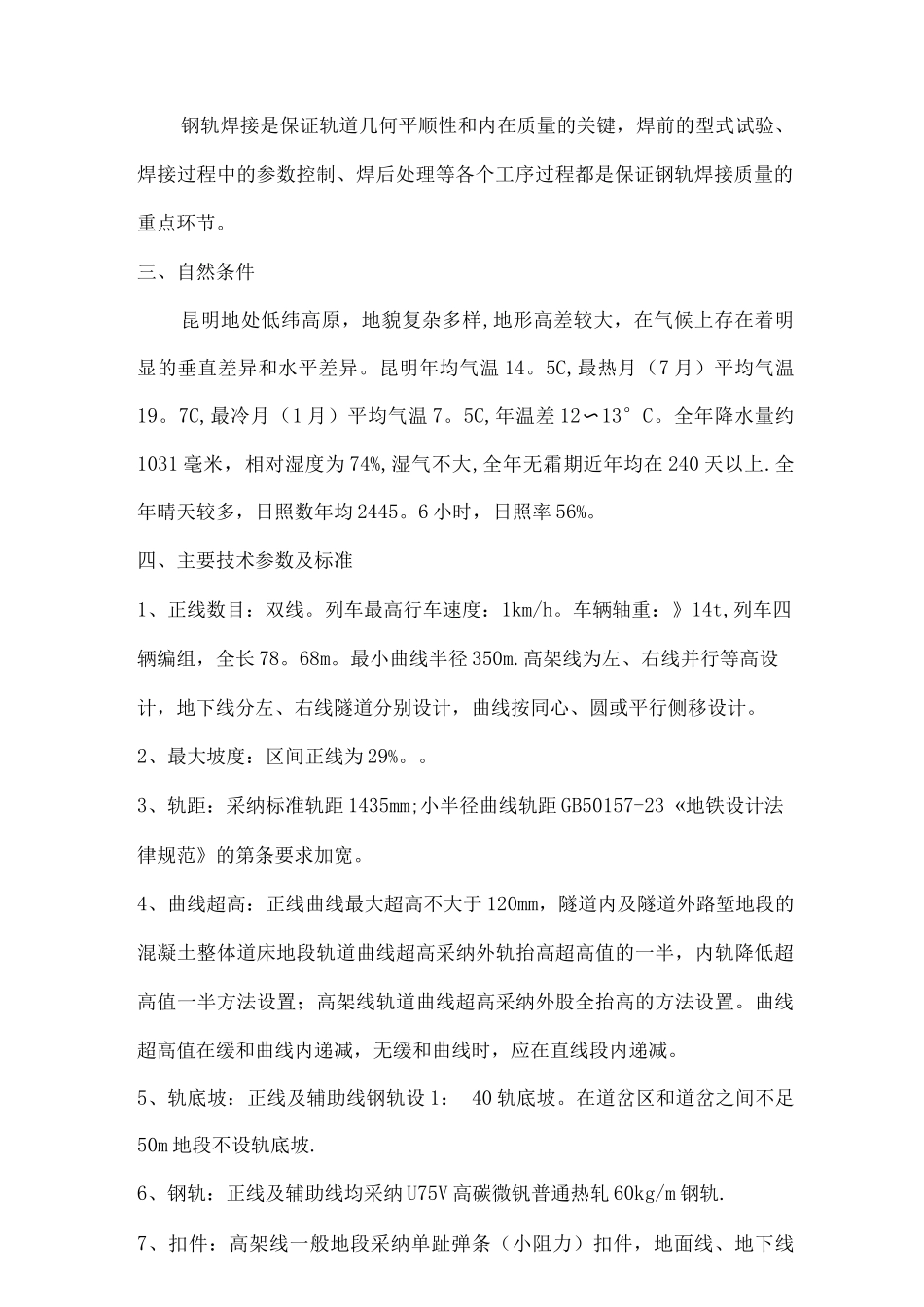

钢轨焊接是保证轨道几何平顺性和内在质量的关键,焊前的型式试验、焊接过程中的参数控制、焊后处理等各个工序过程都是保证钢轨焊接质量的重点环节
三、自然条件昆明地处低纬高原,地貌复杂多样,地形高差较大,在气候上存在着明显的垂直差异和水平差异
昆明年均气温 14
5C,最热月(7 月)平均气温19
7C,最冷月(1 月)平均气温 7
5C,年温差 12〜13°C
全年降水量约1031 毫米,相对湿度为 74
