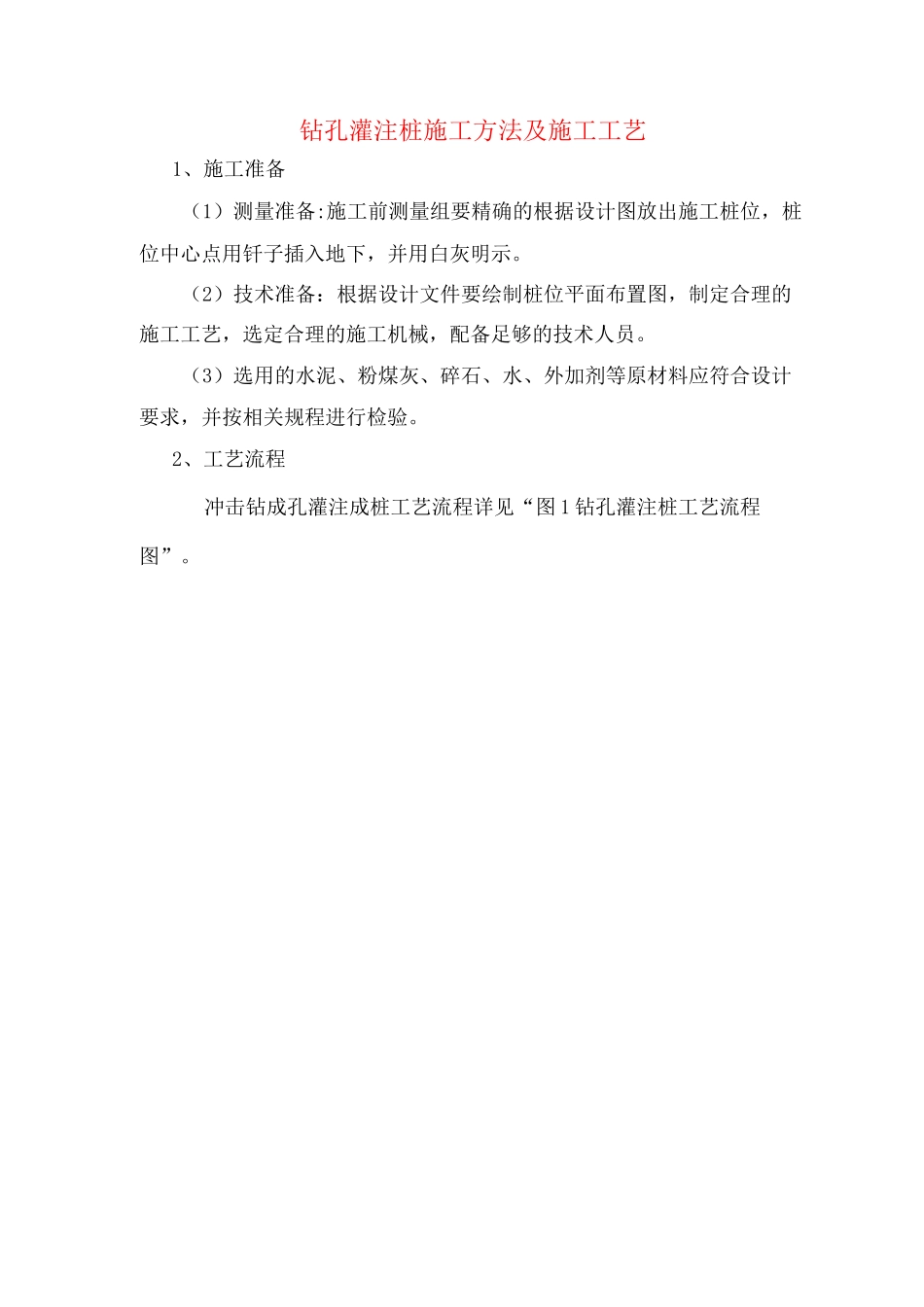

钻孔灌注桩施工方法及施工工艺1、施工准备(1)测量准备:施工前测量组要精确的根据设计图放出施工桩位,桩位中心点用钎子插入地下,并用白灰明示
(2)技术准备:根据设计文件要绘制桩位平面布置图,制定合理的施工工艺,选定合理的施工机械,配备足够的技术人员
(3)选用的水泥、粉煤灰、碎石、水、外加剂等原材料应符合设计要求,并按相关规程进行检验

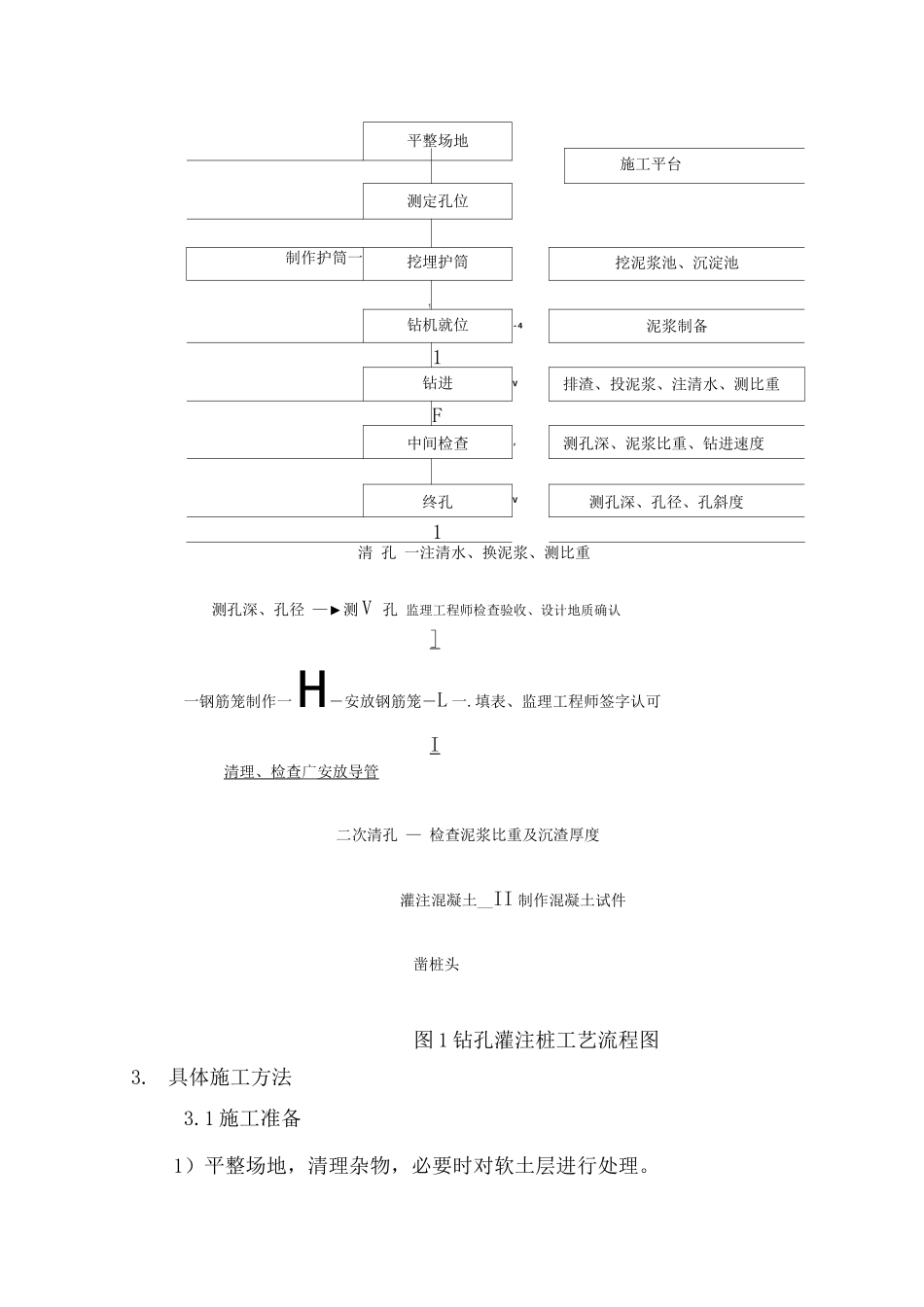

2、工艺流程冲击钻成孔灌注成桩工艺流程详见“图 1 钻孔灌注桩工艺流程图”
平整场地—施工平台测定孔位制作护筒一挖埋护筒挖泥浆池、沉淀池1钻机就位-4泥浆制备1钻进V排渣、投泥浆、注清水、测比重F中间检查,测孔深、泥浆比重、钻进速度终孔V测孔深、孔径、孔斜度1清 孔 一注清水、换泥浆、测比重测孔深、孔径 —►测 V 孔 监理工程师检查验收、设计地质确认]一钢筋笼制作一H―安放钢筋笼―L 一
填表、监理工程师签字认可I清理、检查 广 安放导管 二次清孔 — 检查泥浆比重及沉渣厚度灌注混凝土__II 制作混凝土试件凿桩头图 1 钻孔灌注桩工艺流程图3
具体施工方法3
1 施工准备1)平整场地,清理杂物,必要时对软土层进行处理

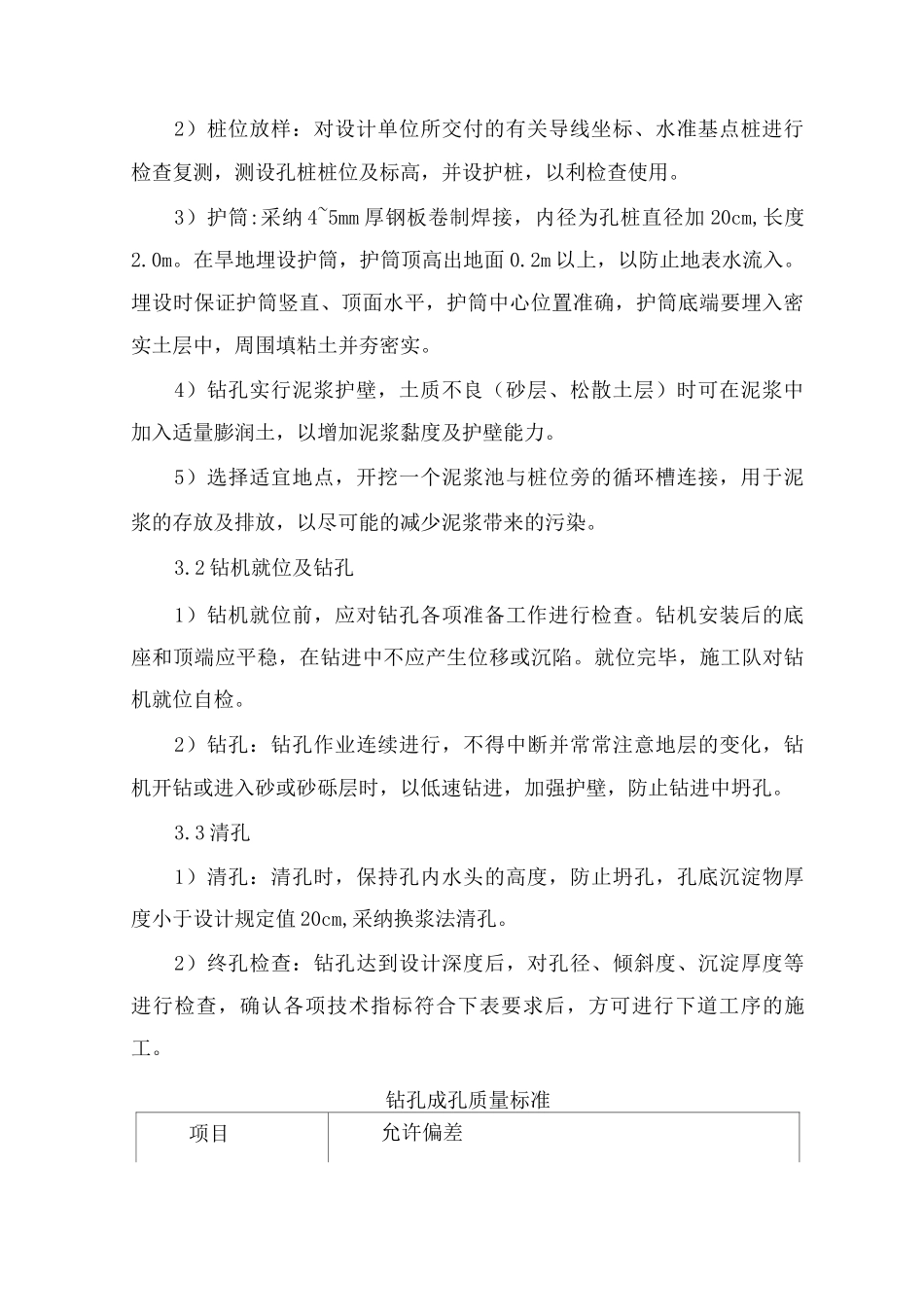

2)桩位放样:对设计单位所交付的有关导线坐标、水准基点桩进行检查复测,测设孔桩桩位及标高,并设护桩,以利检查使用
3)护筒:采纳 4~5mm 厚钢板卷制焊接,内径为孔桩直径加 20cm,长度2
在旱地埋设护筒,护筒顶高出地面 0
2m 以上,以防止地表水流入
埋设时保证护筒竖直、顶面水平,护筒中心位置准确,护筒底端要埋入密实土层中,周围填粘土并夯密实
4)钻孔实行泥浆护壁,土质不良(砂层、松散土层)时可在泥浆中加入适量膨润土,以增加泥浆黏度及护壁能力
5)选择适宜地点,开挖一个泥浆池与桩位旁的循环槽连接,用于泥浆的存放及排放,以尽可能的减少泥浆带来的污染
2 钻机就位及钻孔1)钻机就位前,应对钻孔各项准备工作进行
