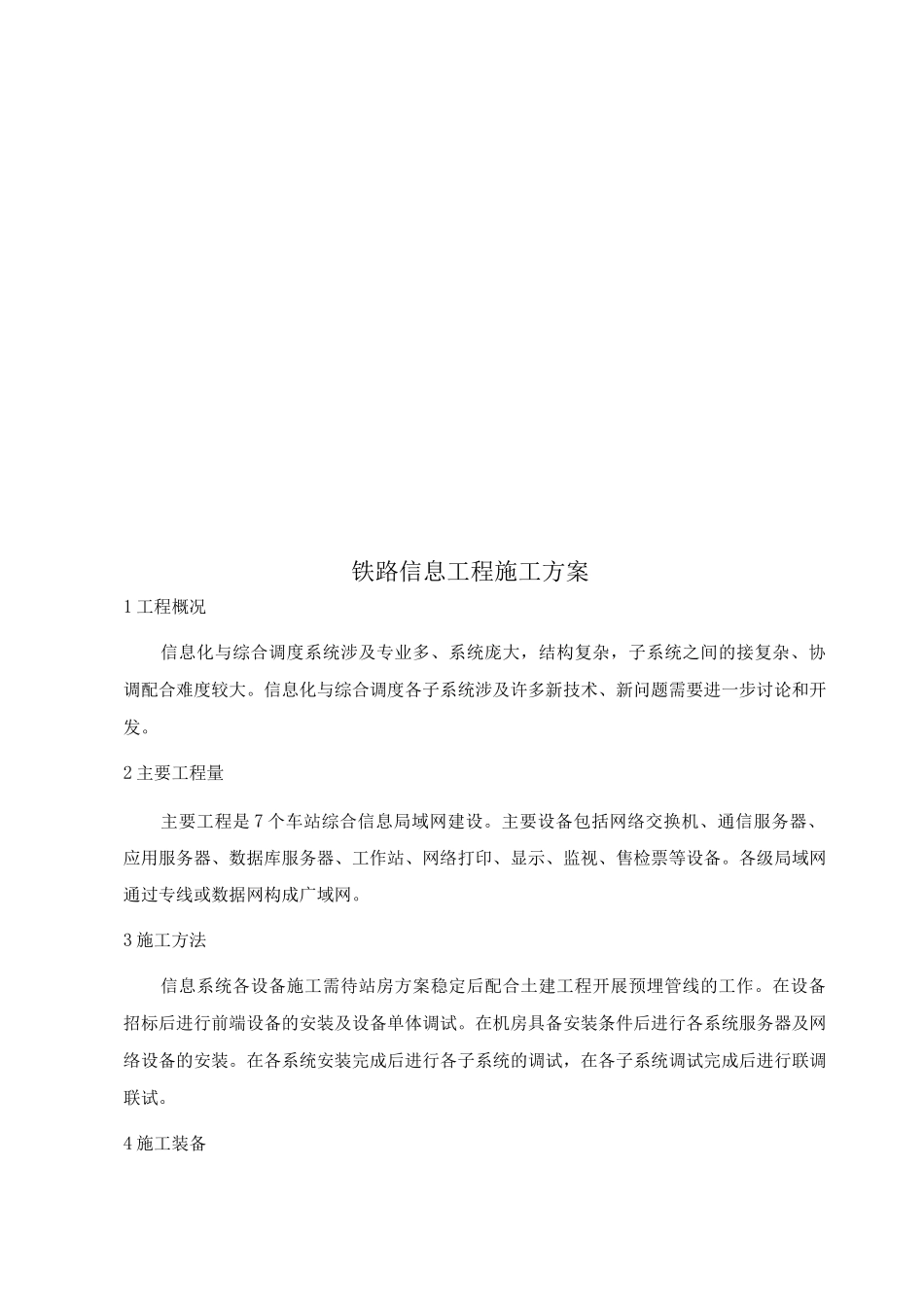

铁路信息工程施工方案1 工程概况信息化与综合调度系统涉及专业多、系统庞大,结构复杂,子系统之间的接复杂、协调配合难度较大
信息化与综合调度各子系统涉及许多新技术、新问题需要进一步讨论和开发
2 主要工程量主要工程是 7 个车站综合信息局域网建设
主要设备包括网络交换机、通信服务器、应用服务器、数据库服务器、工作站、网络打印、显示、监视、售检票等设备
各级局域网通过专线或数据网构成广域网
3 施工方法信息系统各设备施工需待站房方案稳定后配合土建工程开展预埋管线的工作
在设备招标后进行前端设备的安装及设备单体调试
在机房具备安装条件后进行各系统服务器及网络设备的安装
在各系统安装完成后进行各子系统的调试,在各子系统调试完成后进行联调联试
4 施工装备按 2〜3 个处级单位准备吊车、汽车等施工设备
5 施工顺序和作业组织方式施工顺序:信息点复测 T管线预埋敷设 T前端设备的安装及设备单体调试 T各系统服务器及网络设备的安装 T 各子系统的调试 T 联调联试
进场后,充分做好施工准备工作,科学组织,与土建配合做好钢管预埋,处理好工程交叉作业的干扰时间
6 工程进度安排综合接地预埋、沟槽管预设与土建工程同步完成,计划工期见表 6
20 信息工程进度安排表项目工期/月开始时间结束时间施工准备3信息点复测3项目工期/月开始时间结束时间各系统服务器及网络设备的安装 2各子系统的调试 17 施工难点和应注意的事项施工安排要注重前期各子系统的研发和仿真试验,调度中心具备条件后,应尽快建成信息系统的网络环境,为各子系统的试验争取足够的时间,在全线形成真实的运行环境之前,要在调度中心模拟现场环境,对各个子系统进行尽可能全面的试验,除与行车有关的项目外,全部试验完毕,与行车有关的试验在联调联试阶段进行
施工安排根据统一规划、分步实施的原则,对于列车运行调度子系统、电力调度子系统、运输计
