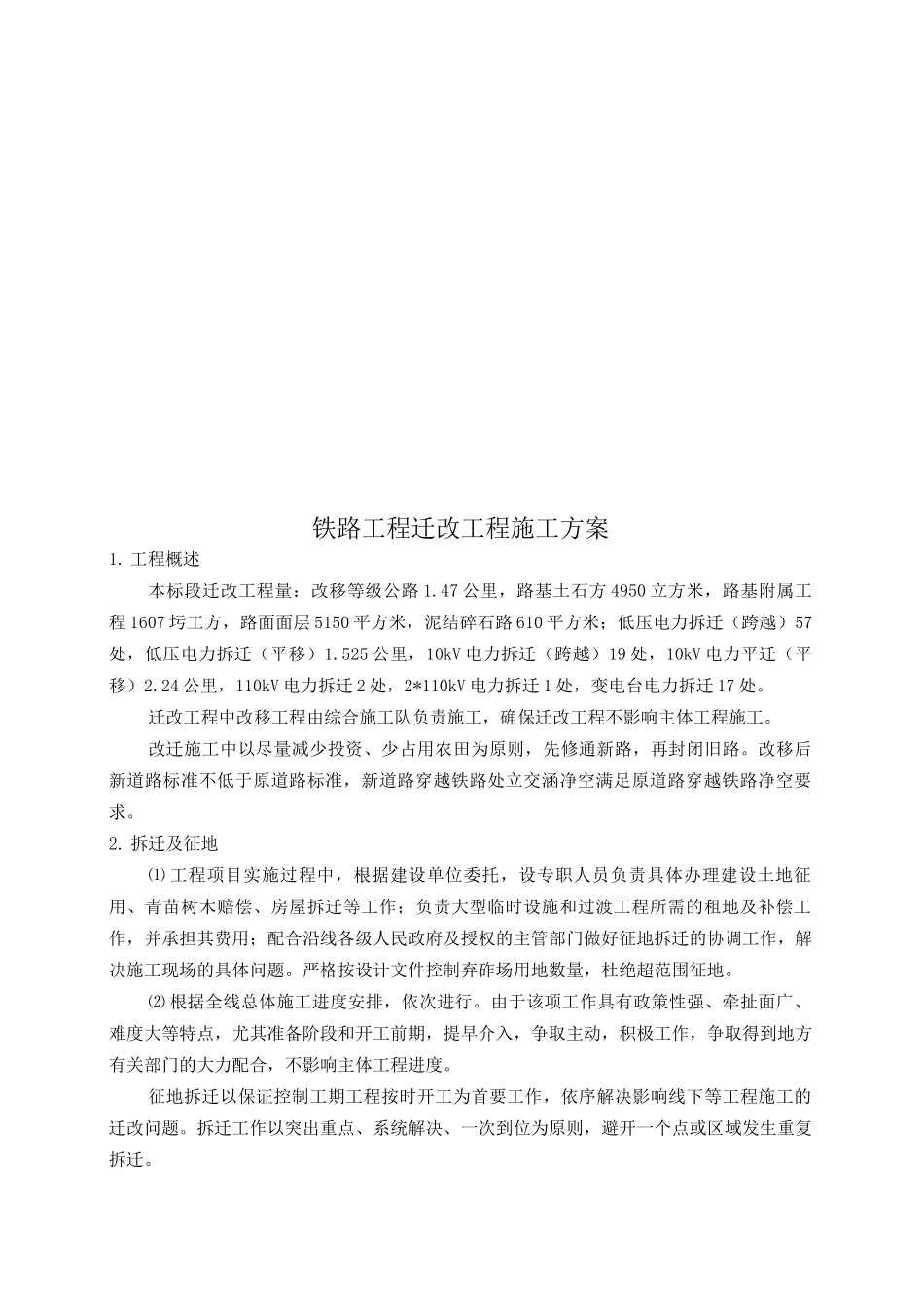

铁路工程迁改工程施工方案1
工程概述本标段迁改工程量:改移等级公路 1
47 公里,路基土石方 4950 立方米,路基附属工程 1607 圬工方,路面面层 5150 平方米,泥结碎石路 610 平方米;低压电力拆迁(跨越)57处,低压电力拆迁(平移)1
525 公里,10kV 电力拆迁(跨越)19 处,10kV 电力平迁(平移)2
24 公里,110kV 电力拆迁 2 处,2*110kV 电力拆迁 1 处,变电台电力拆迁 17 处
迁改工程中改移工程由综合施工队负责施工,确保迁改工程不影响主体工程施工
改迁施工中以尽量减少投资、少占用农田为原则,先修通新路,再封闭旧路
改移后新道路标准不低于原道路标准,新道路穿越铁路处立交涵净空满足原道路穿越铁路净空要求
拆迁及征地⑴ 工程项目实施过程中,根据建设单位委托,设专职人员负责具体办理建设土地征用、青苗树木赔偿、房屋拆迁等工作;负责大型临时设施和过渡工程所需的租地及补偿工作,并承担其费用;配合沿线各级人民政府及授权的主管部门做好征地拆迁的协调工作,解决施工现场的具体问题
严格按设计文件控制弃砟场用地数量,杜绝超范围征地
⑵ 根据全线总体施工进度安排,依次进行
由于该项工作具有政策性强、牵扯面广、难度大等特点,尤其准备阶段和开工前期,提早介入,争取主动,积极工作,争取得到地方有关部门的大力配合,不影响主体工程进度
征地拆迁以保证控制工期工程按时开工为首要工作,依序解决影响线下等工程施工的迁改问题
拆迁工作以突出重点、系统解决、一次到位为原则,避开一个点或区域发生重复拆迁
3 道路改移工程3
1 道路改移概况(1)为了保证改移以后的公路、道路畅通安全必须做好排水、路面和挡护工程,并采纳统一的设计图
(2)立交净空:公(道)路在下时,公路净空按《公路技术标准》执行,道路净空按协议要求办理
(3)改移公(道)路与原路面衔接处,应挖
