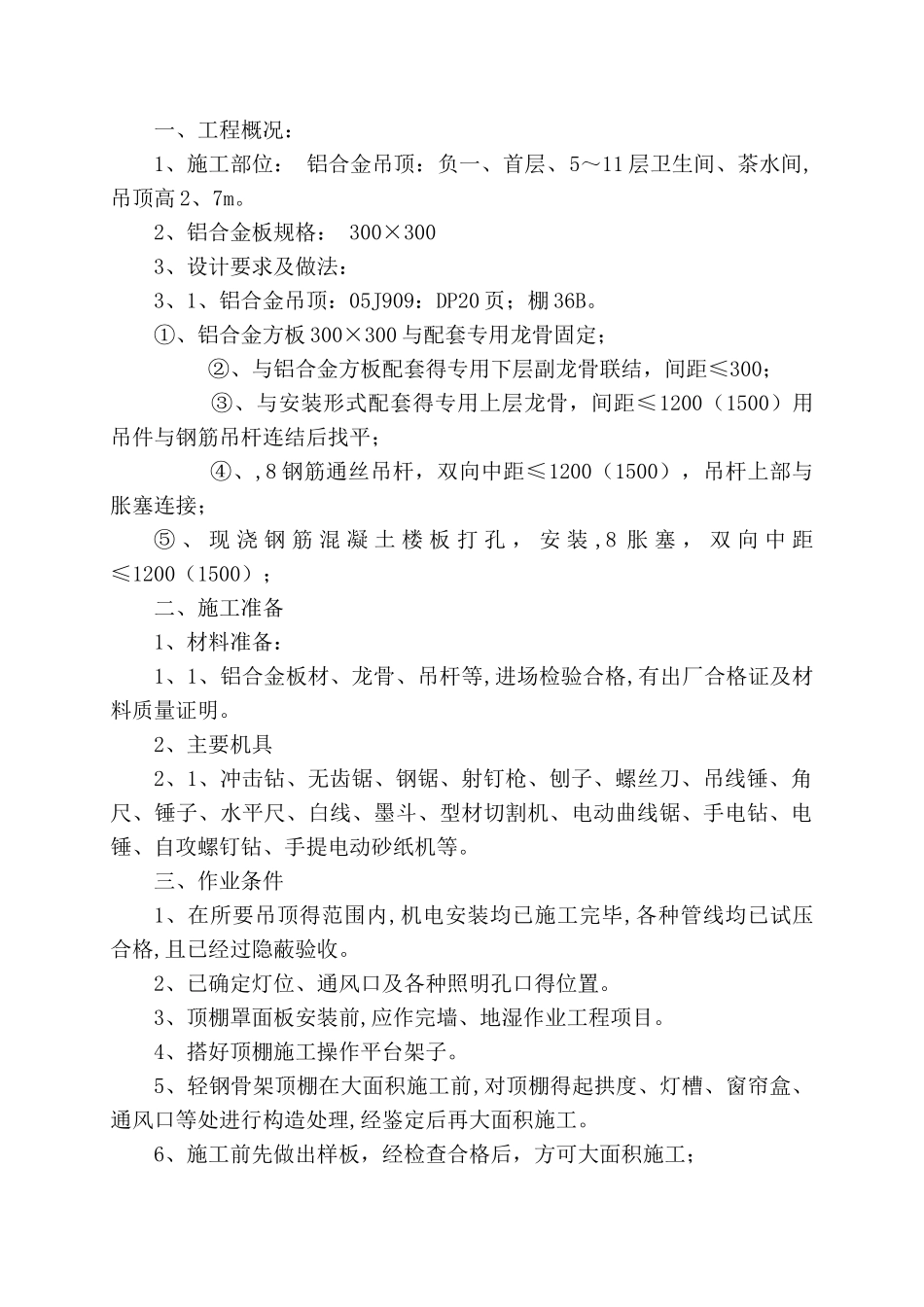

一、工程概况:1、施工部位: 铝合金吊顶:负一、首层、5~11 层卫生间、茶水间,吊顶高 2、7m
2、铝合金板规格: 300×3003、设计要求及做法:3、1、铝合金吊顶:05J909:DP20 页;棚 36B
①、铝合金方板 300×300 与配套专用龙骨固定; ②、与铝合金方板配套得专用下层副龙骨联结,间距≤300; ③、与安装形式配套得专用上层龙骨,间距≤1200(1500)用吊件与钢筋吊杆连结后找平; ④、,8 钢筋通丝吊杆,双向中距≤1200(1500),吊杆上部与胀塞连接;⑤ 、 现 浇 钢 筋 混 凝 土 楼 板 打 孔 , 安 装 ,8 胀 塞 , 双 向 中 距≤1200(1500);二、施工准备1、材料准备:1、1、铝合金板材、龙骨、吊杆等,进场检验合格,有出厂合格证及材料质量证明
2、主要机具2、1、冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、白线、墨斗、型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等
三、作业条件1、在所要吊顶得范围内,机电安装均已施工完毕,各种管线均已试压合格,且已经过隐蔽验收
2、已确定灯位、通风口及各种照明孔口得位置
3、顶棚罩面板安装前,应作完墙、地湿作业工程项目
4、搭好顶棚施工操作平台架子
5、轻钢骨架顶棚在大面积施工前,对顶棚得起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工

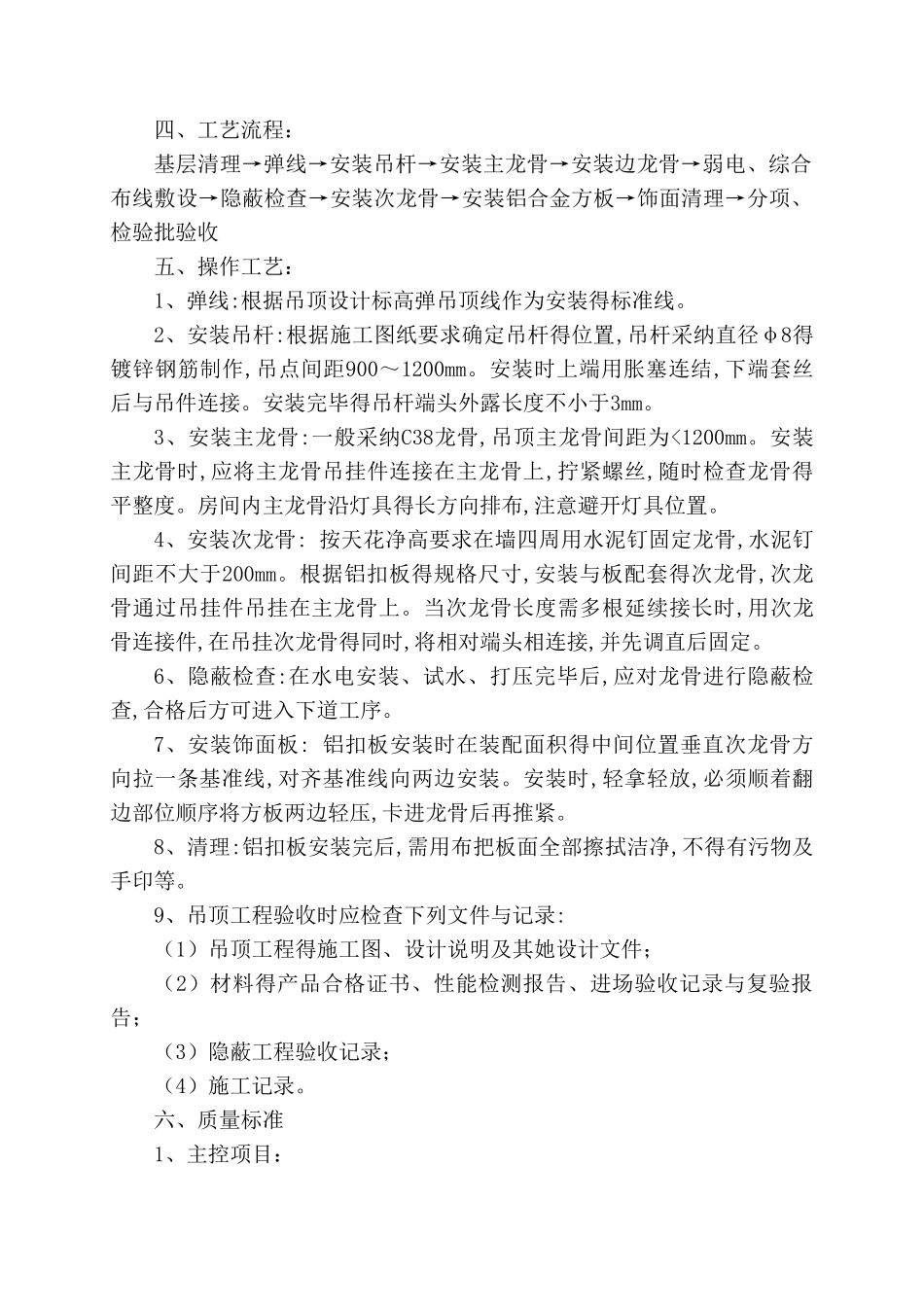

6、施工前先做出样板,经检查合格后,方可大面积施工;四、工艺流程:基层清理→弹线→安装吊杆→安装主龙骨→安装边龙骨→弱电、综合布线敷设→隐蔽检查→安装次龙骨→安装铝合金方板→饰面清理→分项、检验批验收五、操作工艺:1、弹线:根据吊顶设计标高弹吊顶线作为安装得标准线

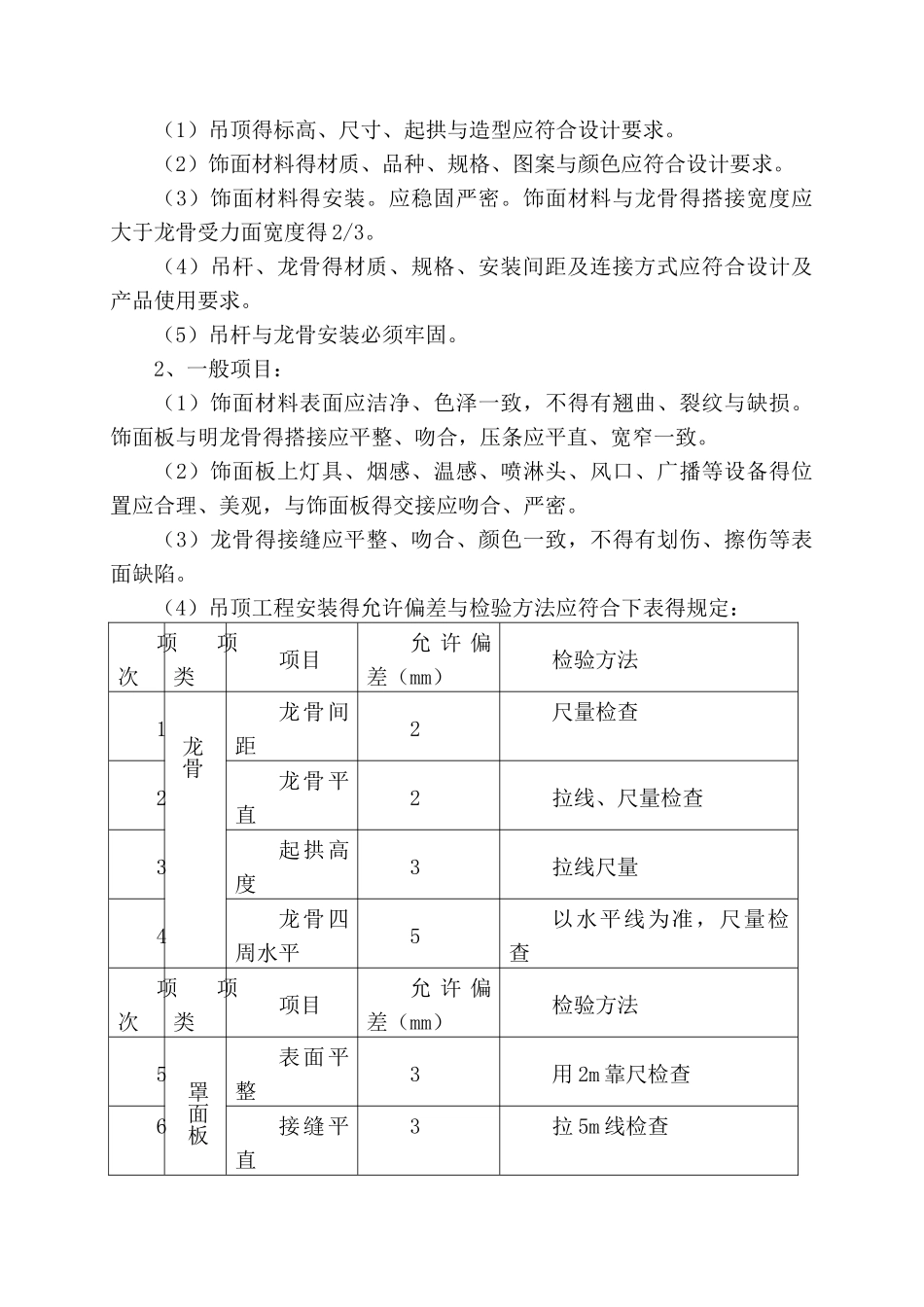

2、安装吊杆:根据施工图纸要求确定吊杆得位置,吊杆采纳直径φ8得镀锌钢筋制作,吊点间距900~1200mm
