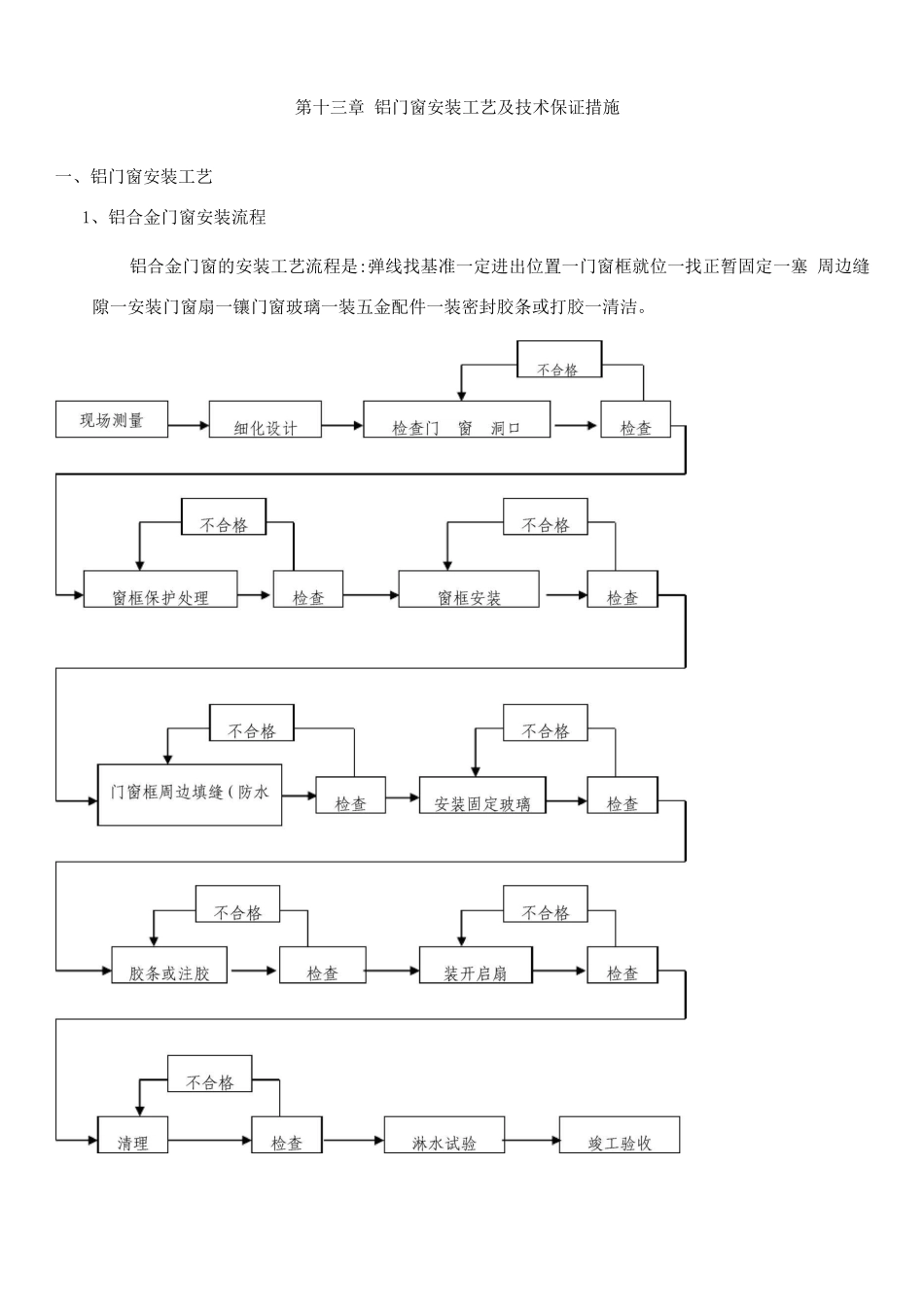

第十三章 铝门窗安装工艺及技术保证措施一、铝门窗安装工艺1、铝合金门窗安装流程铝合金门窗的安装工艺流程是:弹线找基准一定进出位置一门窗框就位一找正暂固定一塞 周边缝隙一安装门窗扇一镶门窗玻璃一装五金配件一装密封胶条或打胶一清洁。2、铝合金门窗安装工艺铝合金门窗安装工艺流程序号工艺步骤工序名称工作内容备注1窗框安装吊运定位把每层窗框分层吊运到层面上,采 用脚手架(或吊篮,视现场情况而定) 安装窗框,然后采纳射钉将外框上的钢 角码固定于砼体上同时还应控制同一楼层的安装偏差以 及相邻窗框的安装偏差;同一楼层窗框 的最大标高偏差不超过 5mm,相邻窗框 的水平标高偏差不超过 3mm。固定片间距<4mm。塞缝前一定 要清理洁净缝表面 的浮灰和去掉木楔, 淋湿塞缝部位。调整安装检查并调整窗框的垂直度、平整度和对 角线误差,同一楼层的窗框全部调整到 位,经质检复查无问题后方可将水泥砂 或发泡剂填入窗框缝中。2玻璃板块安装安装准备玻璃板块安装前,应检查框架是否调整 到位,在玻璃底部铝槽距两端四分之一 位置垫上两块氯丁橡胶垫。安装玻璃将玻璃四边插入铝槽内即做相应的调 整。3注密封胶玻璃板块调整后,在玻璃外侧嵌入密封胶条,将玻璃压紧,在玻璃外侧 用手压胶枪将密封胶注入铝槽内,并刮平清理多余胶漆。4开启扇安装开启扇安装时,先调整滑撑的进出安装位,在滑撑长孔位装上不锈钢螺 钉与框固定位置,然后关闭开启扇,检查其四边是否与框上胶条严密压 紧,用 0.3mm 塞片检查。塞片不掉为合格。扇调整好后,再装上定位螺 钉。5清洁及时清洁在安装面层材料及打耐候胶时边施工边清理,窗及其构件表 面有不良影响的粘附物应及时清除。窗的保护窗施工安装完成后,应制定保护措施,窗板块不得发生变形、 变色、污染现象。窗的清理窗施工安装完成后制定可行的清洁方案,明确使用清洁剂的 型号、规格等;清洁剂应符合要求,不得产生污染和腐蚀;清 洁时须避开损伤窗表面及阻碍其他分项工程。6自检安装工人自检每道工序完成后安装工人进行自检并填写自检报告。7检验公司专检完工后,公司专职检验员对工程进行全面检查,作出质量评 定。9竣工验收自检完成后,向甲方、监理单位及质检部门书面提出验收申 请;验收时提交下列资料:设计图纸;文件;设计修改和材料代用文件;材料出厂质量 证书;窗物理性能检验报告;隐蔽工程验收文件;施工安装自 检记录。3、铝合金门窗安步骤铝合金门窗的安...
