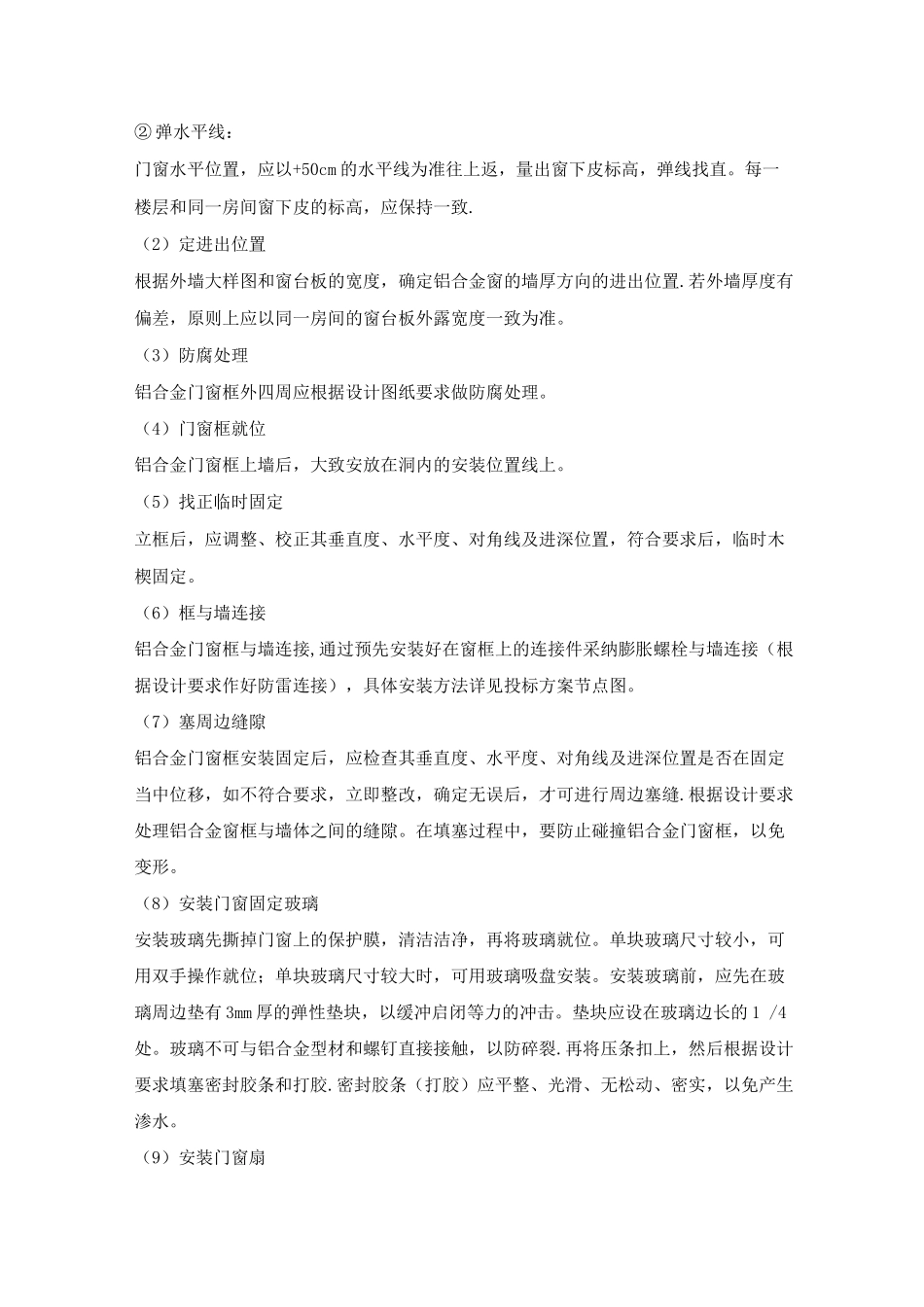

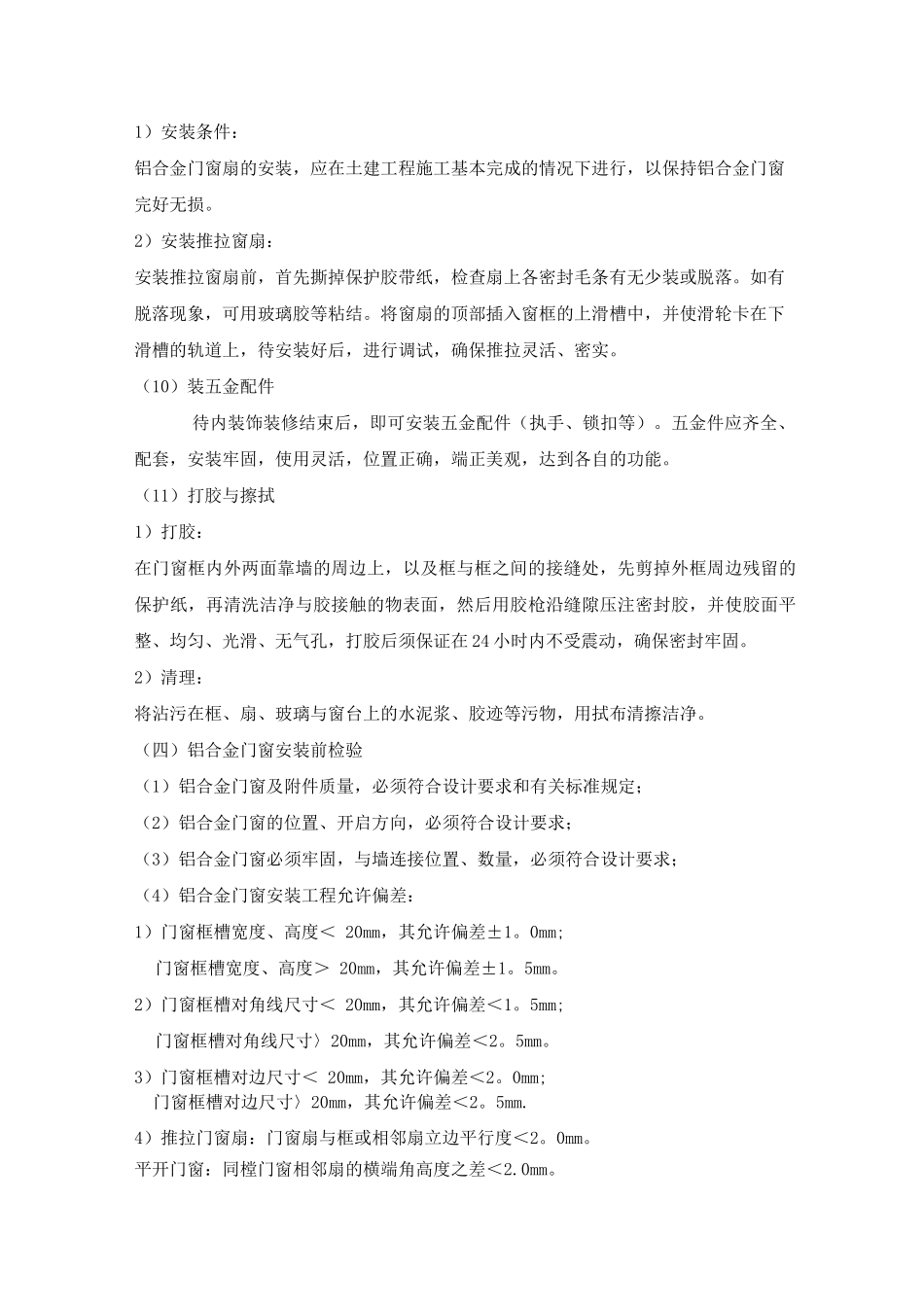

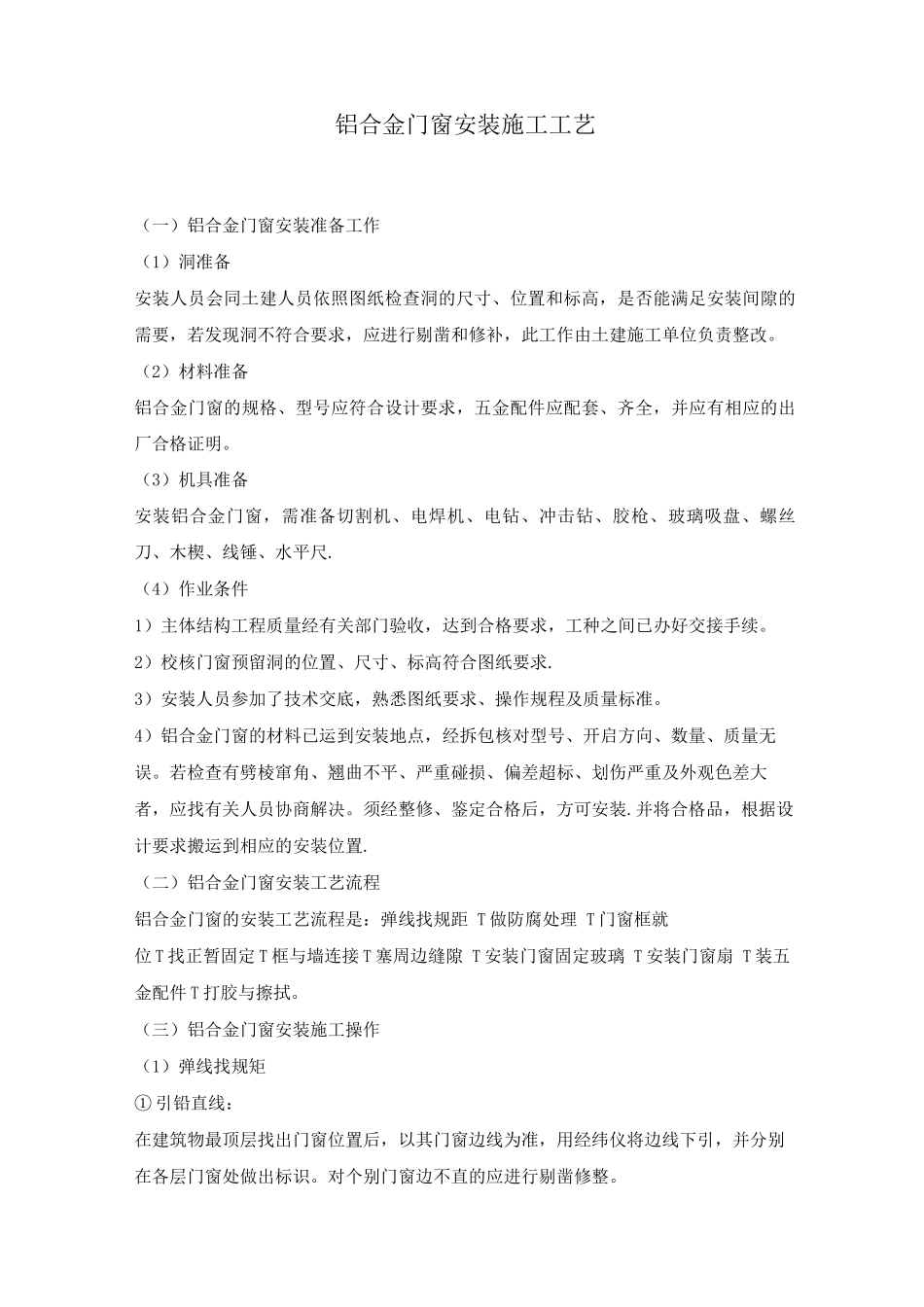

铝合金门窗安装施工工艺(一)铝合金门窗安装准备工作(1)洞准备安装人员会同土建人员依照图纸检查洞的尺寸、位置和标高,是否能满足安装间隙的需要,若发现洞不符合要求,应进行剔凿和修补,此工作由土建施工单位负责整改。(2)材料准备铝合金门窗的规格、型号应符合设计要求,五金配件应配套、齐全,并应有相应的出厂合格证明。(3)机具准备安装铝合金门窗,需准备切割机、电焊机、电钻、冲击钻、胶枪、玻璃吸盘、螺丝刀、木楔、线锤、水平尺.(4)作业条件1)主体结构工程质量经有关部门验收,达到合格要求,工种之间已办好交接手续。2)校核门窗预留洞的位置、尺寸、标高符合图纸要求.3)安装人员参加了技术交底,熟悉图纸要求、操作规程及质量标准。4)铝合金门窗的材料已运到安装地点,经拆包核对型号、开启方向、数量、质量无误。若检查有劈棱窜角、翘曲不平、严重碰损、偏差超标、划伤严重及外观色差大者,应找有关人员协商解决。须经整修、鉴定合格后,方可安装.并将合格品,根据设计要求搬运到相应的安装位置.(二)铝合金门窗安装工艺流程铝合金门窗的安装工艺流程是:弹线找规距 T 做防腐处理 T 门窗框就位 T 找正暂固定 T 框与墙连接 T 塞周边缝隙 T 安装门窗固定玻璃 T 安装门窗扇 T 装五金配件 T 打胶与擦拭。(三)铝合金门窗安装施工操作(1)弹线找规矩① 引铅直线:在建筑物最顶层找出门窗位置后,以其门窗边线为准,用经纬仪将边线下引,并分别在各层门窗处做出标识。对个别门窗边不直的应进行剔凿修整。② 弹水平线:门窗水平位置,应以+50cm 的水平线为准往上返,量出窗下皮标高,弹线找直。每一楼层和同一房间窗下皮的标高,应保持一致.(2)定进出位置根据外墙大样图和窗台板的宽度,确定铝合金窗的墙厚方向的进出位置.若外墙厚度有偏差,原则上应以同一房间的窗台板外露宽度一致为准。(3)防腐处理铝合金门窗框外四周应根据设计图纸要求做防腐处理。(4)门窗框就位铝合金门窗框上墙后,大致安放在洞内的安装位置线上。(5)找正临时固定立框后,应调整、校正其垂直度、水平度、对角线及进深位置,符合要求后,临时木楔固定。(6)框与墙连接铝合金门窗框与墙连接,通过预先安装好在窗框上的连接件采纳膨胀螺栓与墙连接(根据设计要求作好防雷连接),具体安装方法详见投标方案节点图。(7)塞周边缝隙铝合金门窗框安装固定后,应检查其垂直度、水平度、对角线及进深位置是否在固定当中位移,如...
