施工组织总设计
锅炉专业干净化施工实施方案一、转动设备干净化施工管理:1
空气预热器干净化安装管理:每台机组安装 2 台旋转式空气预热器
本预热器采纳垂直轴三分仓(一次风,二次风和烟气侧)转子旋转的布置,烟气自上而下流动,空气自下而上,1
把支承轴承的径向轴承和短轴组件装入轴承箱内
安装临时的侧座架支撑装置,然后拆下外壳中的两侧座架中心护板及热端连接板,形成一结构由转子、外壳,冷热端连接板,传动装置,密封系统,油循环系统,清洗灭火设备等部分组成

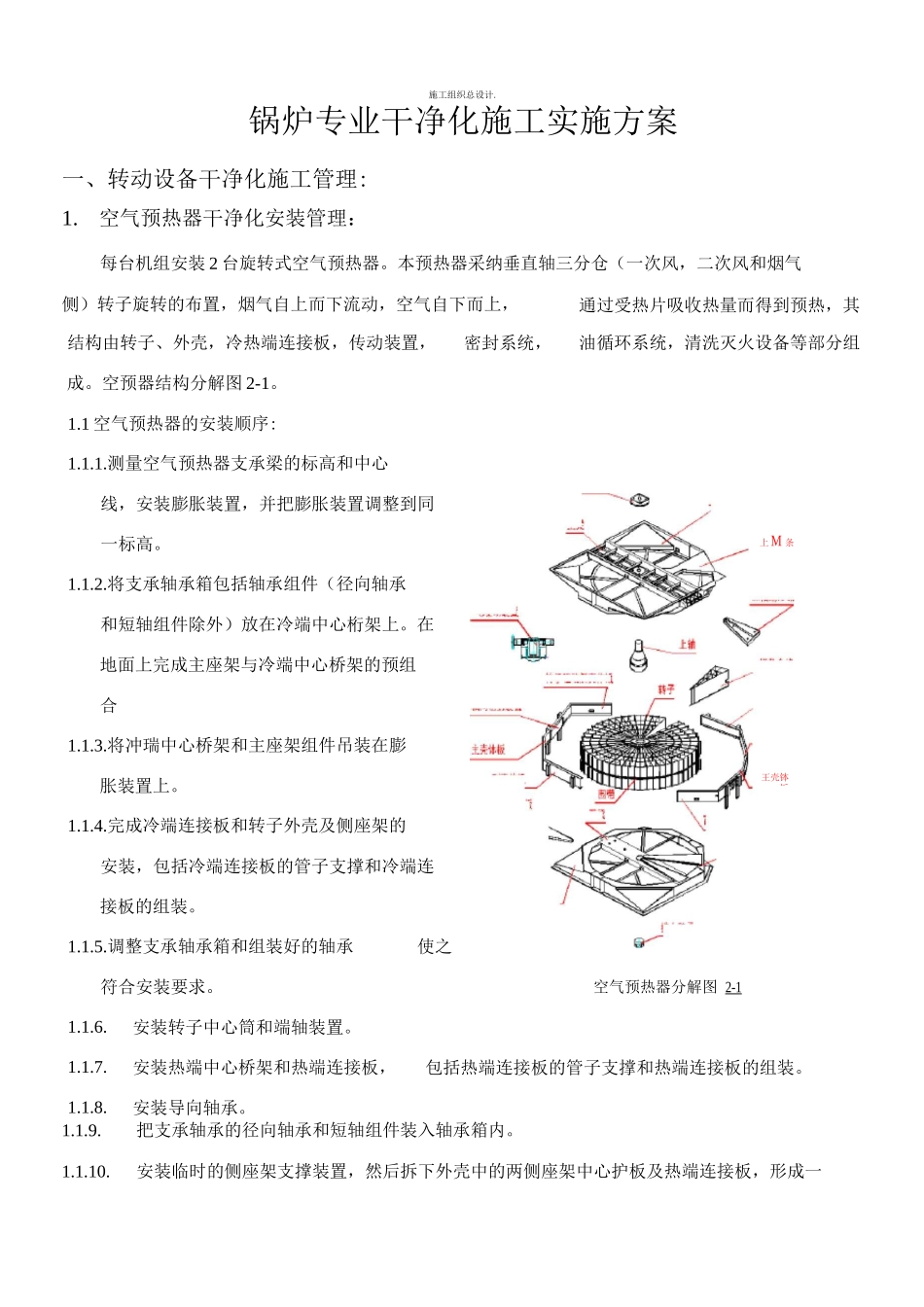

空预器结构分解图 2-1
1 空气预热器的安装顺序:1
测量空气预热器支承梁的标高和中心线,安装膨胀装置,并把膨胀装置调整到同一标高
将支承轴承箱包括轴承组件(径向轴承和短轴组件除外)放在冷端中心桁架上
在地面上完成主座架与冷端中心桥架的预组合
将冲瑞中心桥架和主座架组件吊装在膨胀装置上
完成冷端连接板和转子外壳及侧座架的安装,包括冷端连接板的管子支撑和冷端连接板的组装
调整支承轴承箱和组装好的轴承使之符合安装要求
安装转子中心筒和端轴装置
安装热端中心桥架和热端连接板,包括热端连接板的管子支撑和热端连接板的组装
安装导向轴承
通过受热片吸收热量而得到预热,其上M 条空气预热器分解图 2-1王壳钵板―个开作为扇形安装日,为安装转子模式扇形仓作准备
安装转子模式扇形仓
重新装上从转子外壳上拆下的护板及热端连接板并拆下临时的侧座架支撑装置
安装散装的传热元件盒
安装传动围带和传动装置
安装转子角钢和“T”型钢
调整轴向密封板和扇形板
安装所有的密封装置(包括空气密封部件)静态密封、中心简密封、径向密封、扇形板调 节装置、轴向
