锅炉内脚手架搭设方案(一)工程概况:120 万吨/年甲醇,80 万吨/二甲醚项目,动力车间锅炉内搭设满堂脚手架,进行设备水冷壁检测
(二)施工工序:摆放扫地杆-逐根树立立杆随即与扫地杆件扣紧-装扫地小横杆并与立杆或扫地杆件扣紧-安装第一步大横杆(与各立杆扣紧)-安装第一步小横杆-安装第二步大横杆-安装第二步小横杆-加设临时斜支撑(上端与第二步大横杆扣紧,在装设两道连墙杆后可拆除)-安装第三、四步大横杆和小横杆-连墙杆-连立杆-加设剪刀撑-铺脚手片(三)技术细节本工程内脚手架搭设采纳巾 48 脚手架钢管,壁厚为 3
5mm,立杆纵距为 18mm,横距为 10mm
底层设纵横支撑
内脚手架组织一次验收,做好验收记录,并落实责任人签字
内脚手架必须按有关法律规范操作
小横杆贴近立杆设置,搭于大横杆上
在立杆之间可根据需要加设小横杆,但在任何情况下均不得拆除贴近立杆的小横杆
四)安全防护在安全人员和技术人员的监督下由熟练工人负责搭设;脚手架的检查分验收检查、定期检查和特别检查;使用中要严格控制架子上的荷载,尽量使之均匀分布,以免局部超载或整体超载;使用时还特别注意保持架子原有的结构和状态,严禁任意拆卸结构杆件和连墙拉结及防护设施

五)注意事项1、根据规定的构造方案和尺寸进行搭设
2、拧紧扣件3、有变形的杆件和不合格扣件有裂纹、尺寸不合适、扣接不稳等)不能使用
4、搭设工人必须配挂安全带
随时校正杆件垂直和水平偏差,避开偏差过大
5、没有完成的外架,在每日收工时,一定要确保架子稳定,以免发生意外
一般情况下不允许工人在架子上施工操作

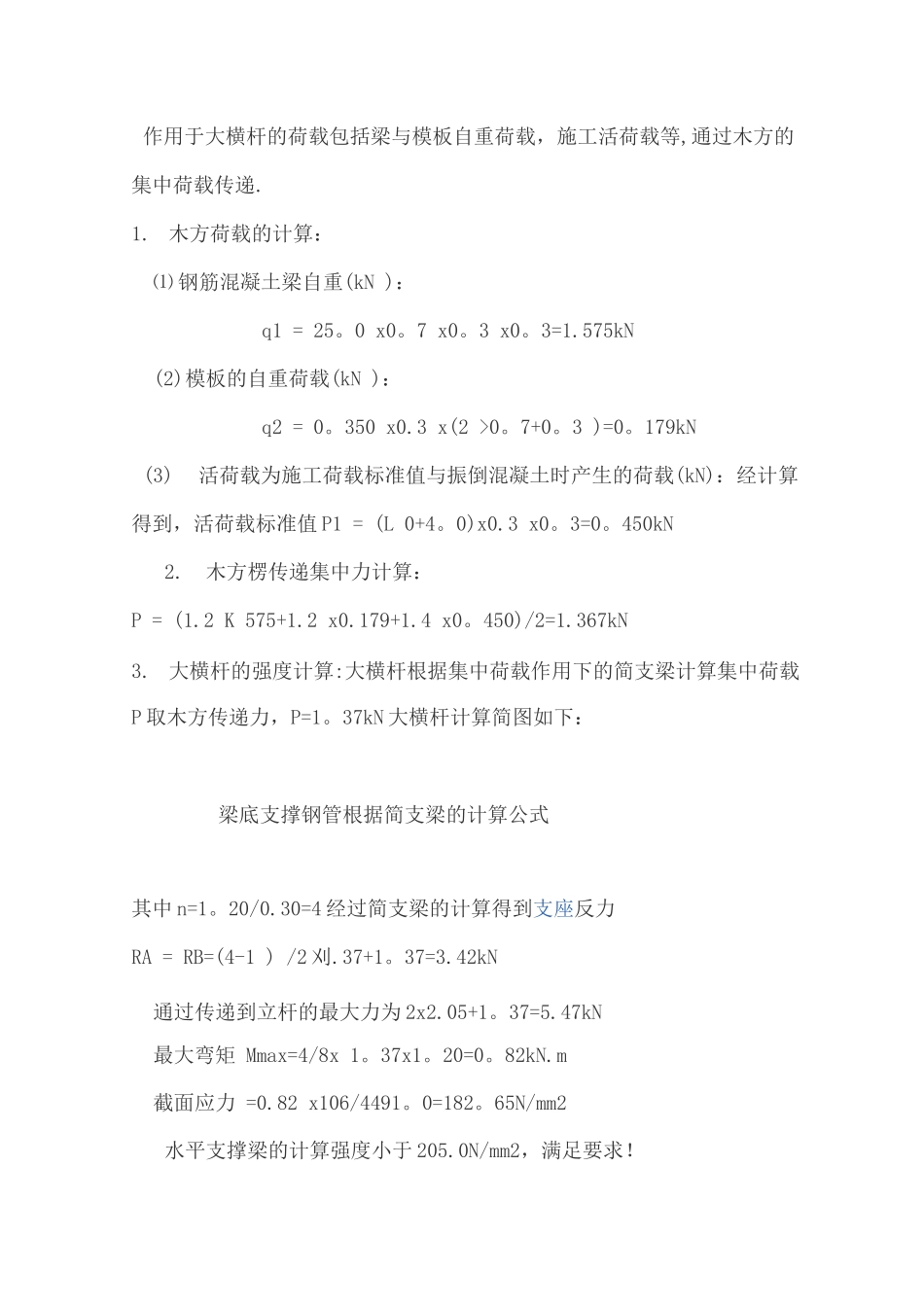

六)梁模板扣件钢管高支撑架计算书高支撑架的计算参照《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130 —21)
支撑高度在 5 米以上的模板支架被称为扣件式钢管高支撑架,对于高支撑架的计算法律规范存在重要疏漏,使计算极容易出现不能完全确保安全的计
