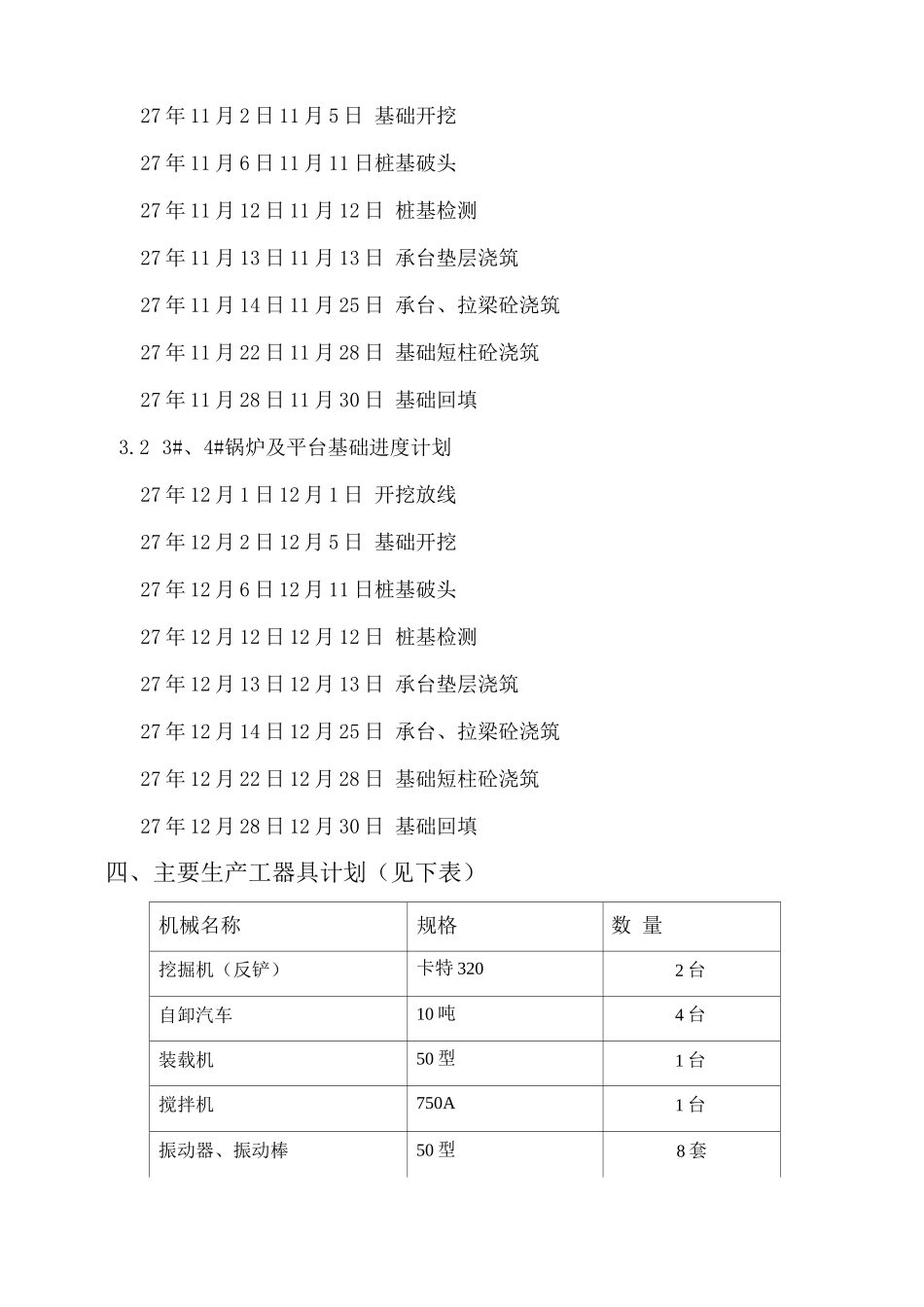

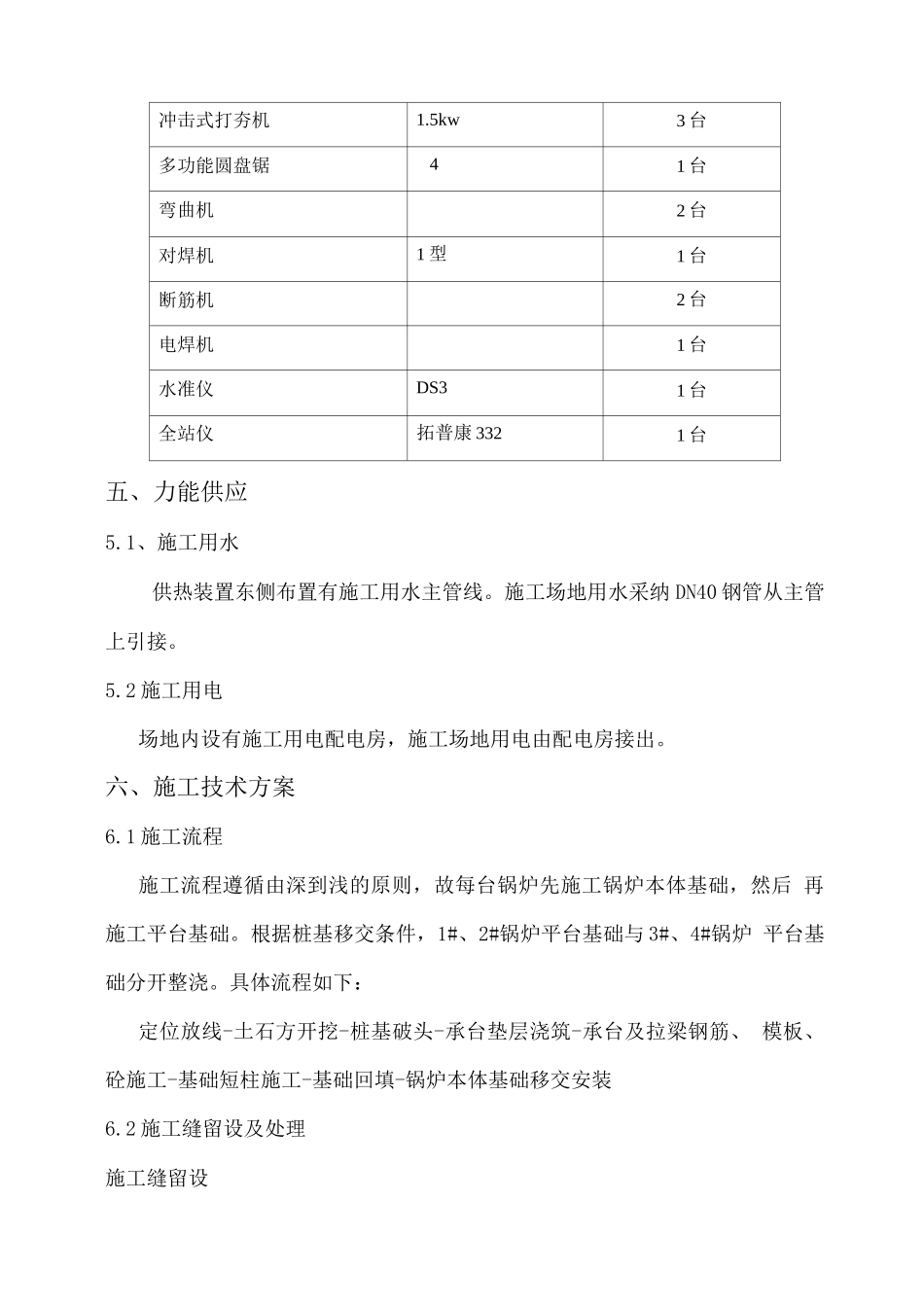

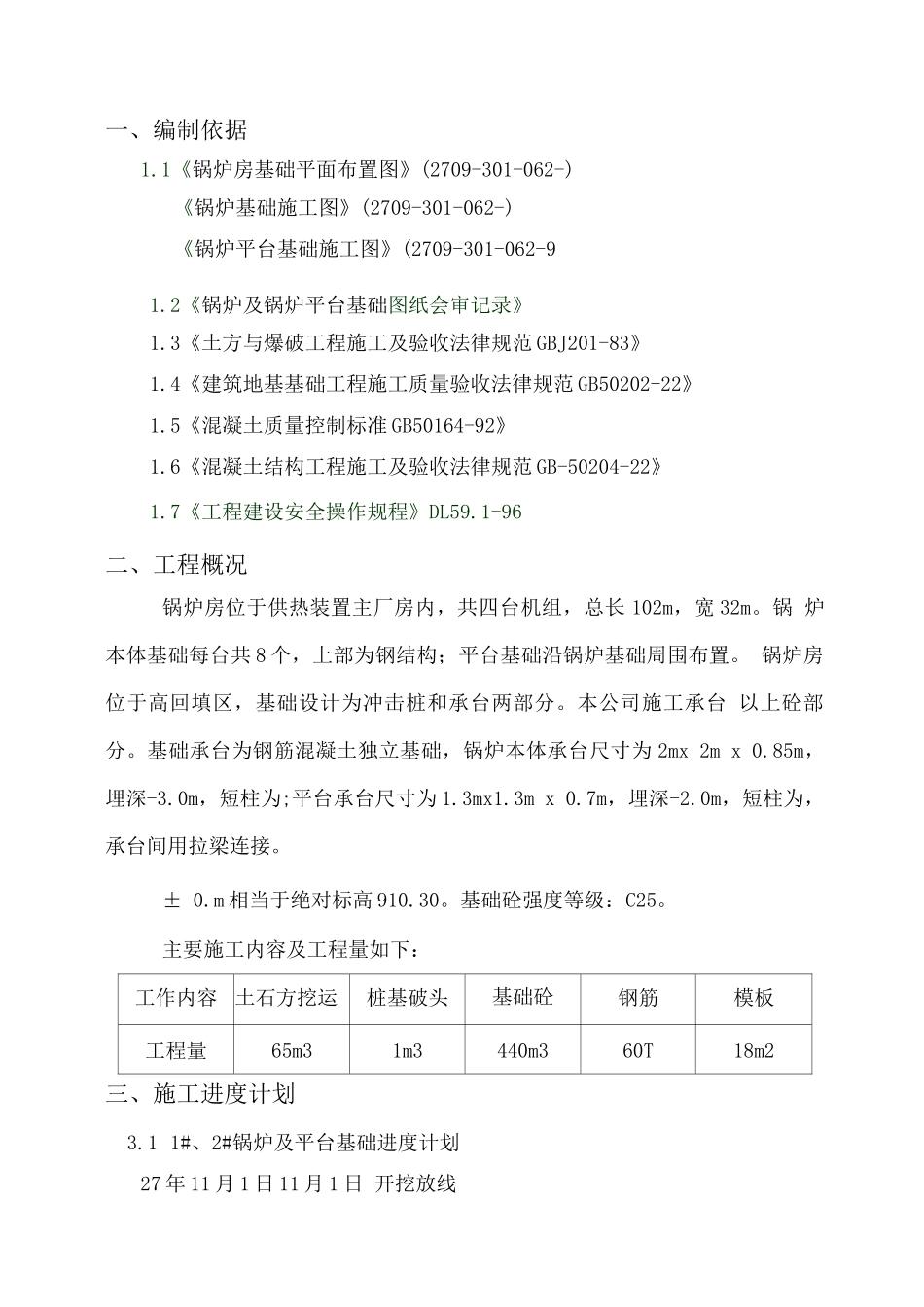

一、编制依据1.1《锅炉房基础平面布置图》(2709-301-062-)《锅炉基础施工图》(2709-301-062-)《锅炉平台基础施工图》(2709-301-062-91.2《锅炉及锅炉平台基础图纸会审记录》1.3《土方与爆破工程施工及验收法律规范 GBJ201-83》1.4《建筑地基基础工程施工质量验收法律规范 GB50202-22》1.5《混凝土质量控制标准 GB50164-92》1.6《混凝土结构工程施工及验收法律规范 GB-50204-22》1.7《工程建设安全操作规程》DL59.1-96二、工程概况锅炉房位于供热装置主厂房内,共四台机组,总长 102m,宽 32m。锅 炉本体基础每台共 8 个,上部为钢结构;平台基础沿锅炉基础周围布置。 锅炉房位于高回填区,基础设计为冲击桩和承台两部分。本公司施工承台 以上砼部分。基础承台为钢筋混凝土独立基础,锅炉本体承台尺寸为 2mx 2m x 0.85m,埋深-3.0m,短柱为;平台承台尺寸为 1.3mx1.3m x 0.7m,埋深-2.0m,短柱为,承台间用拉梁连接。± 0.m 相当于绝对标高 910.30。基础砼强度等级:C25。主要施工内容及工程量如下:工作内容土石方挖运桩基破头基础砼钢筋模板工程量65m31m3440m360T18m2三、施工进度计划3.1 1#、2#锅炉及平台基础进度计划27 年 11 月 1 日 11 月 1 日 开挖放线27 年 11 月 2 日 11 月 5 日 基础开挖27 年 11 月 6 日 11 月 11 日桩基破头27 年 11 月 12 日 11 月 12 日 桩基检测27 年 11 月 13 日 11 月 13 日 承台垫层浇筑27 年 11 月 14 日 11 月 25 日 承台、拉梁砼浇筑27 年 11 月 22 日 11 月 28 日 基础短柱砼浇筑27 年 11 月 28 日 11 月 30 日 基础回填3.2 3#、4#锅炉及平台基础进度计划27 年 12 月 1 日 12 月 1 日 开挖放线27 年 12 月 2 日 12 月 5 日 基础开挖27 年 12 月 6 日 12 月 11 日桩基破头27 年 12 月 12 日 12 月 12 日 桩基检测27 年 12 月 13 日 12 月 13 日 承台垫层浇筑27 年 12 月 14 日 12 月 25 日 承台、拉梁砼浇筑27 年 12 月 22 日 12 月 28 日 基础短柱砼浇筑27 年 12 月 28 日 12 月 30 日 基础回填四、主要生产工器具计划(见下表)机械名称规格数 量挖掘机(反铲)卡特 3202 台自卸汽车10 吨4 台装载机50 型1 台搅拌机750A1 台振动器、振动棒50 型8 套冲击式打夯机1.5kw3 台多功能圆盘锯41 台弯曲机2 台...
