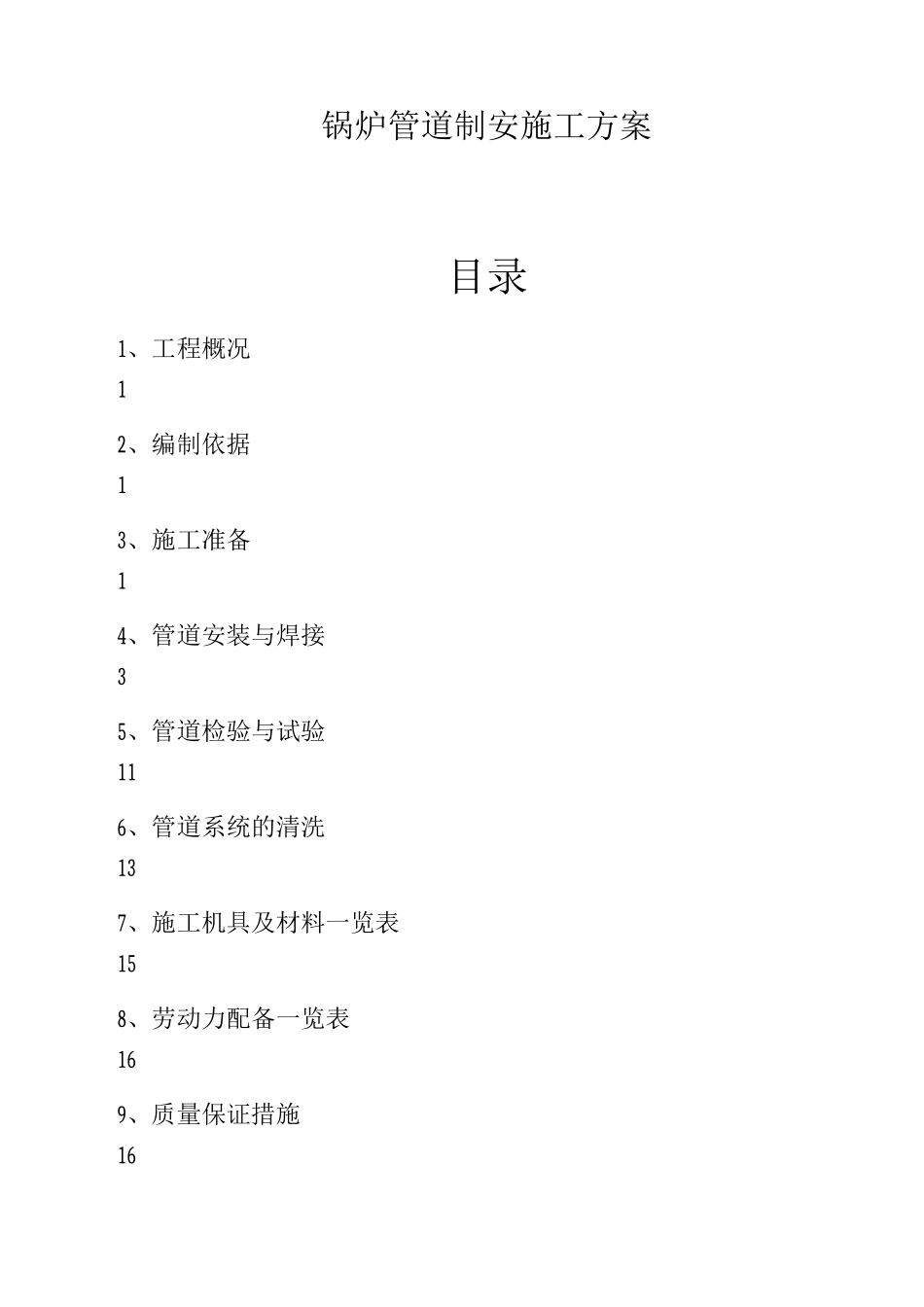

锅炉管道制安施工方案目录1、工程概况12、编制依据13、施工准备14、管道安装与焊接35、管道检验与试验116、管道系统的清洗137、施工机具及材料一览表158、劳动力配备一览表169、质量保证措施1610、安全技术措施一1711、环境保护措施191、工程概况本工程为辽源市北部新区集中供热工程锅炉工艺管道安装工程,包括 2 台 70MW 高温热水锅炉工艺管道安装
涉及到的安装专业有:工艺管道安装、锅炉本体安装、法兰阀门焊接、盲堵板安装、织物补偿器、水箱、鼓风系统、渣仓制作
其明细如下:序号系统名称制安情况单位数量1法兰制安副12阀门安装个873软连接制安个184水泵采购t525水箱制安台36工艺管道安装m11222、编制依据2

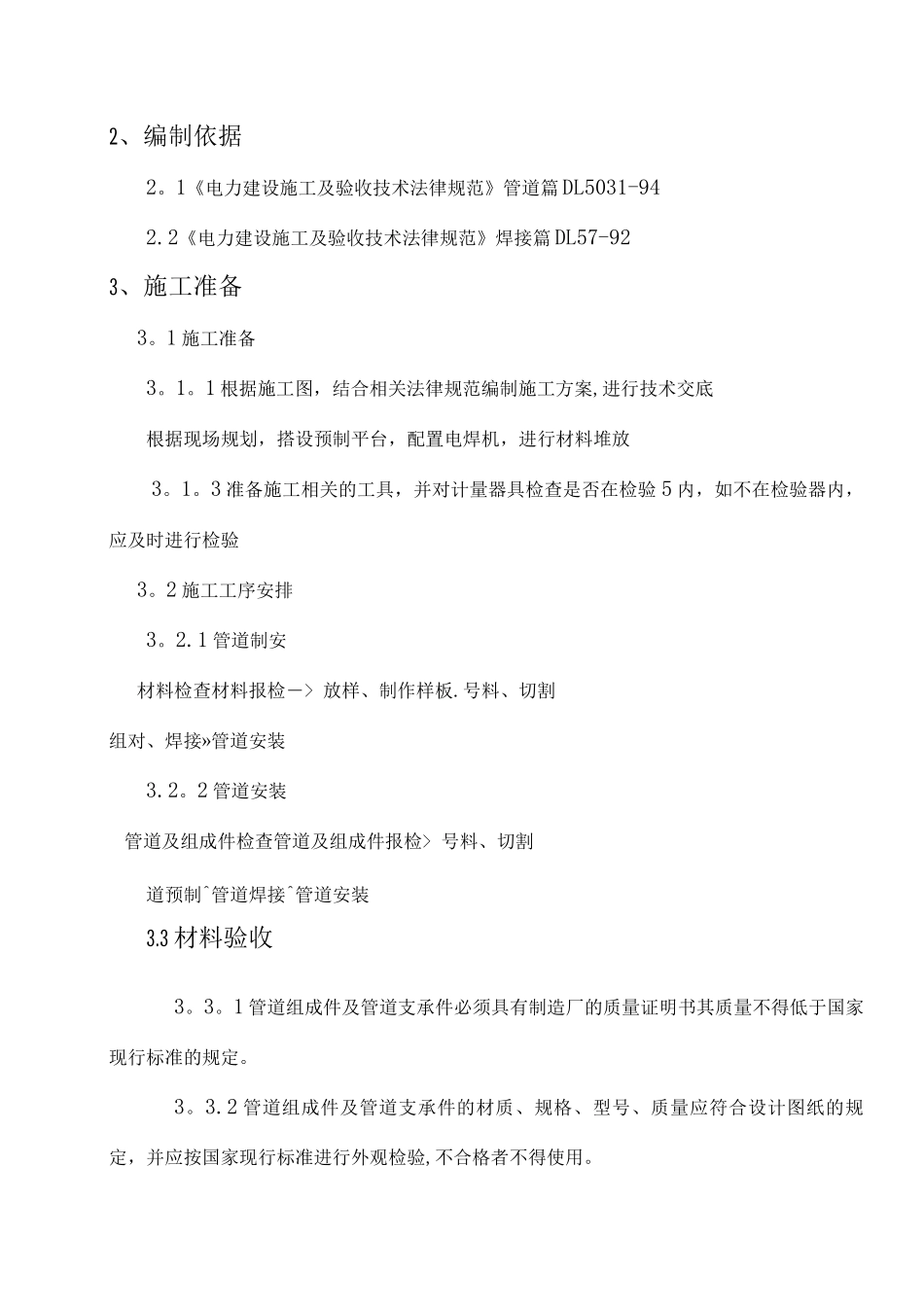

1《电力建设施工及验收技术法律规范》管道篇 DL5031-942
2《电力建设施工及验收技术法律规范》焊接篇 DL57-923、施工准备3
1 施工准备3
1 根据施工图,结合相关法律规范编制施工方案,进行技术交底根据现场规划,搭设预制平台,配置电焊机,进行材料堆放3
3 准备施工相关的工具,并对计量器具检查是否在检验 5 内,如不在检验器内,应及时进行检验3
2 施工工序安排3
1 管道制安材料检查材料报检―> 放样、制作样板
号料、切割组对、焊接»管道安装3
2 管道安装管道及组成件检查管道及组成件报检> 号料、切割 道预制^管道焊接^管道安装3
3 材料验收3
1 管道组成件及管道支承件必须具有制造厂的质量证明书其质量不得低于国家现行标准的规定
2 管道组成件及管道支承件的材质、规格、型号、质量应符合设计图纸的规定,并应按国家现行标准进行外观检验,不合格者不得使用
3 合金钢管道组成件应采纳光谱分析对材质进行复查,并应做标记,合金钢阀门的内件材质应时行抽查,每批同制造厂,同规格,同型号,同时到货,抽查数量不得
