1 锅炉辅机运行通则1
1 辅机试转规定1
1 转机试运前,应将有关工作票终结或押回;1
2 转机的试运分单独电机试运和带机械试运,转机试运需有检修负责人到场参加;1
3 新安装、大小修以及电气一次回路检修后或停用 15 天以上的辅机,试转前必须测量电机绝缘合格;1
4 新安装或检修后的转机,必须经过开关在试验位置拉合闸、事故按钮跳闸、以及联锁传动试验合格后方可投入试运;1
5 试验合格后,将辅机送电至工作位置,按规定进行试运;1
6 试转前,由检修负责人组织试运,运行人员配合操作,启停操作须征得检修负责人同意;1
7 电动机检修后第一次启动,应先确认转向正确;1
8 对于新安装或大修后的电动机在远方操作合闸时,负责电动机运行的人员应留在就地,直到转速升至额定转速并检查正常后,方可离开
电机启动时,应作好紧急停运的准备,如发生异常情况,应紧急停止,并待故障消除后再重新试运;1
9 新安装的转机试转时应连续运行不少于 8 小时,检修后的转机不少于 2小时,转机试运过程中各轴承、电机线圈温度稳定,振动应符合要求;1
10 电动机启停次数应遵循如下规定:1 冷态电动机允许启动两次(冷态指电动机各部分温度与环境温度接近时,两次间隔不少于 5 分钟);2 热态电动机允许启动一次(热态指连续运行 30 分钟以上);3 再次启动的时间间隔为:200KW 以下的电动机不少于 0
5 小时;200~ 500KW 的电动机不少于 1 小时;500KW 以上电动机不少于 2 小时;4 在事故处理中,允许电动机多启动一次,启动后应对电动机及开关进行全面检查

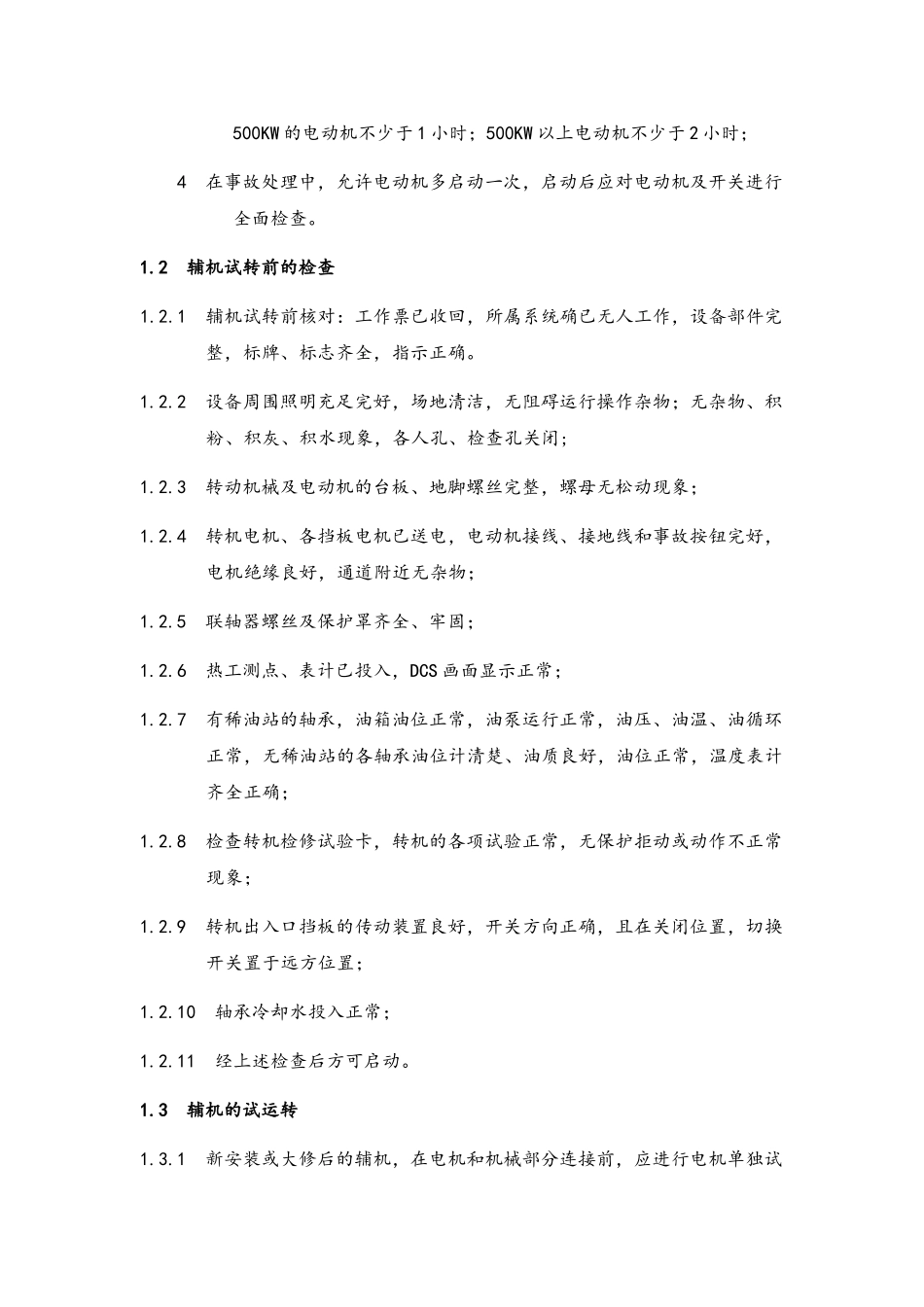

2 辅机试转前的检查1
1 辅机试转前核对:工作票已收回,所属系统确已无人工作,设备部件完整,标牌、标志齐全,指示正确

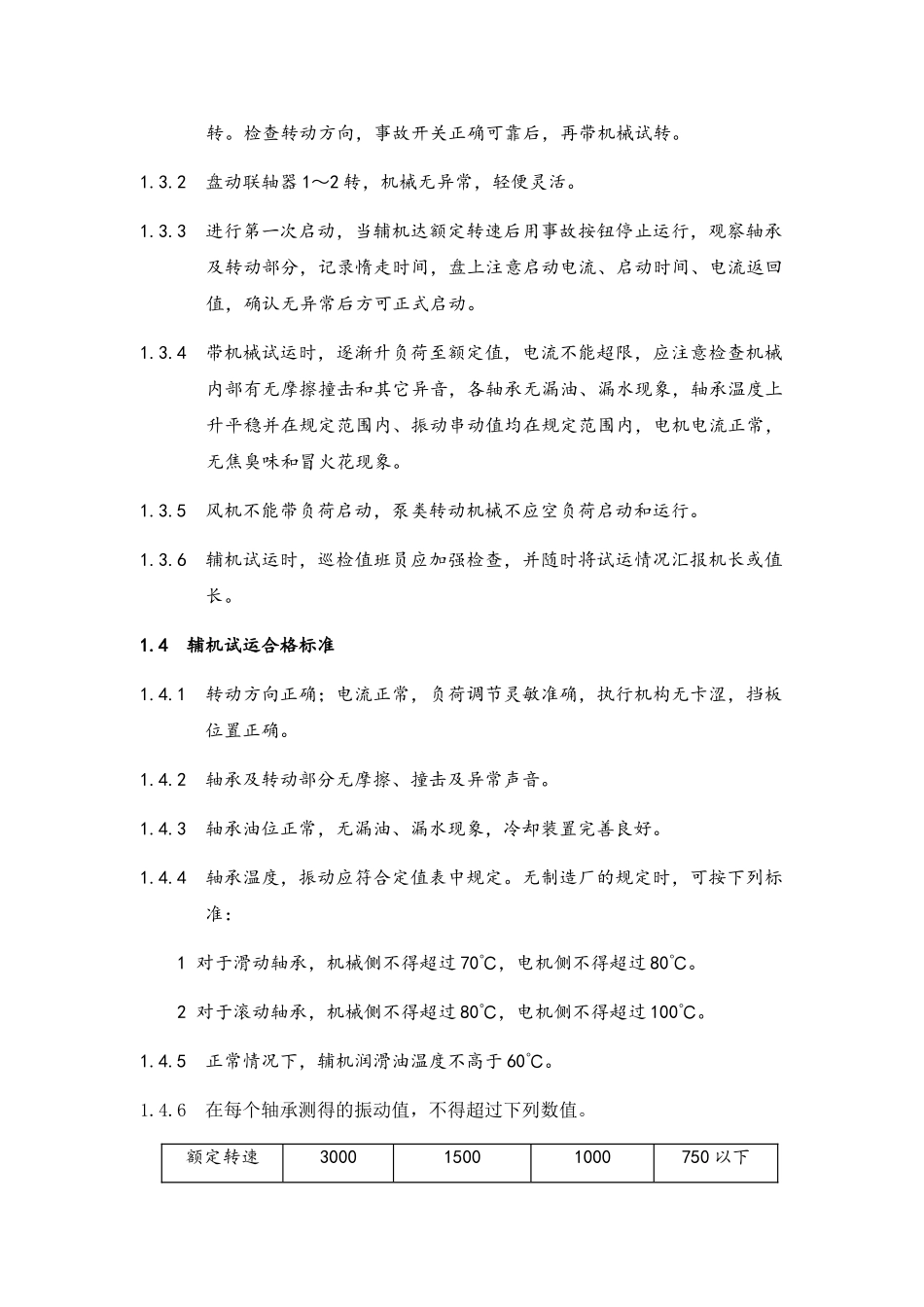

2 设备周围照明充足完好,场地清洁,无阻碍运行操作杂物;无杂物、积粉
