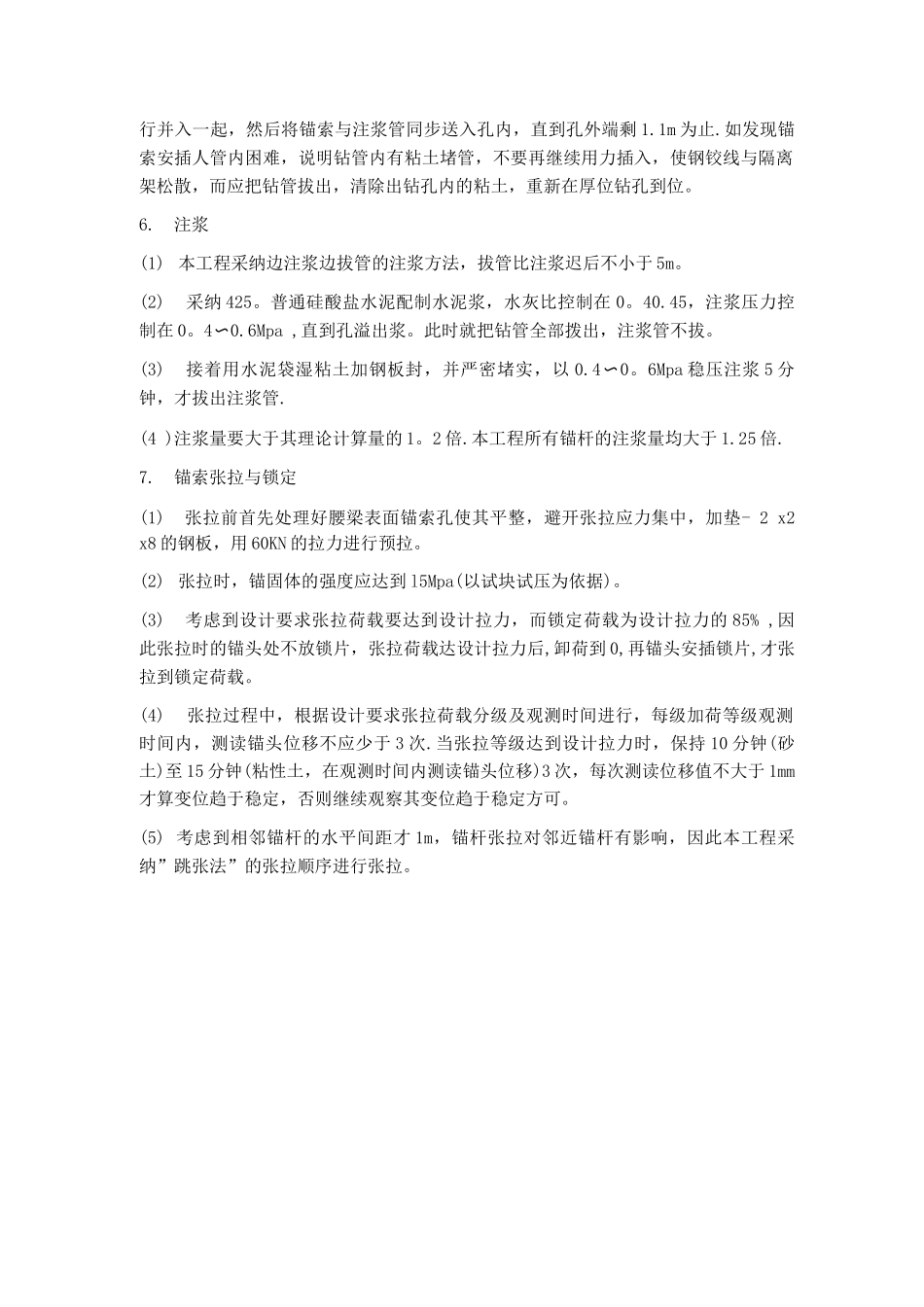

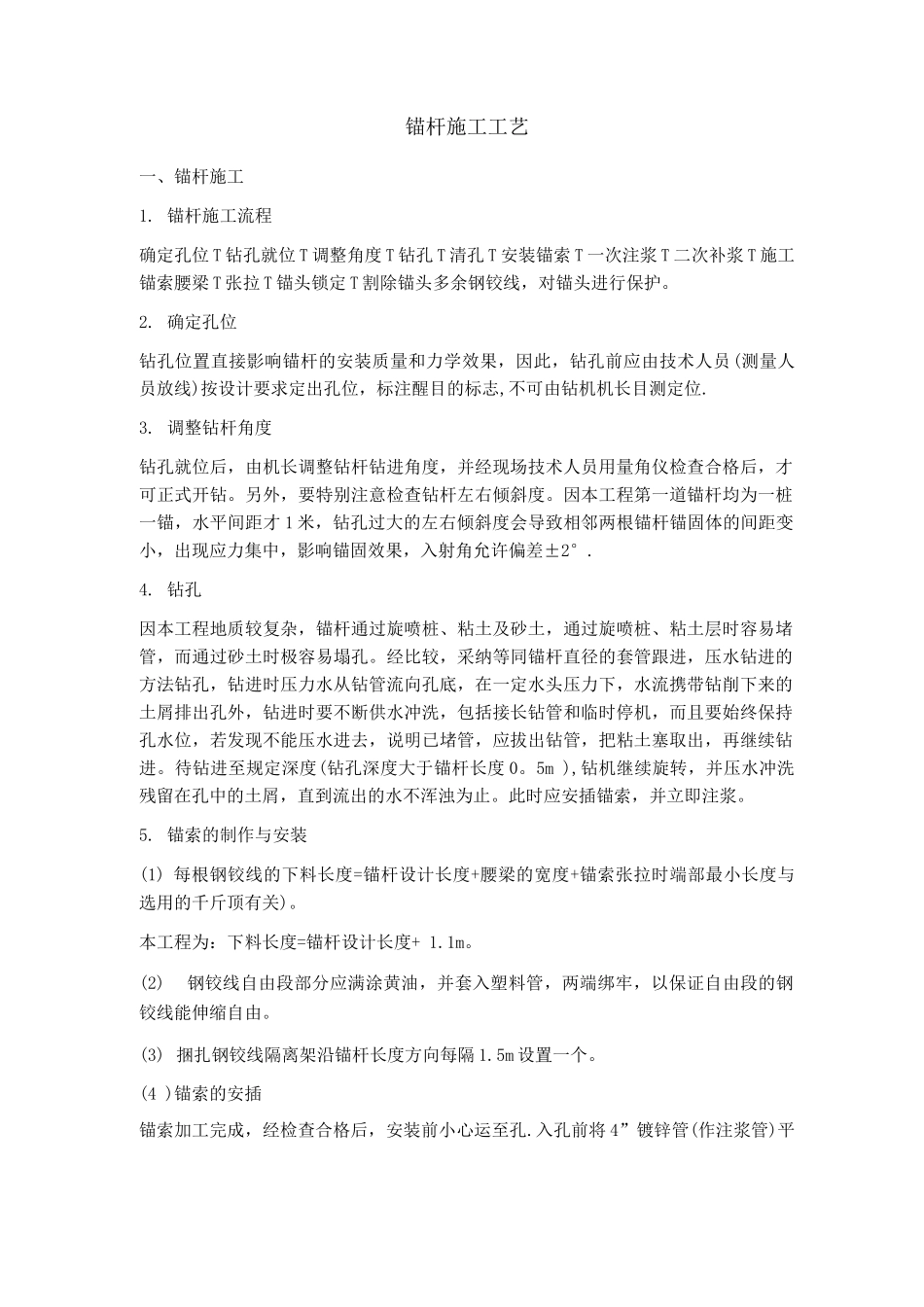

锚杆施工工艺一、锚杆施工1
锚杆施工流程确定孔位 T 钻孔就位 T 调整角度 T 钻孔 T 清孔 T 安装锚索 T 一次注浆 T 二次补浆 T 施工锚索腰梁 T 张拉 T 锚头锁定 T 割除锚头多余钢铰线,对锚头进行保护
确定孔位钻孔位置直接影响锚杆的安装质量和力学效果,因此,钻孔前应由技术人员(测量人员放线)按设计要求定出孔位,标注醒目的标志,不可由钻机机长目测定位
调整钻杆角度钻孔就位后,由机长调整钻杆钻进角度,并经现场技术人员用量角仪检查合格后,才可正式开钻
另外,要特别注意检查钻杆左右倾斜度
因本工程第一道锚杆均为一桩一锚,水平间距才 1 米,钻孔过大的左右倾斜度会导致相邻两根锚杆锚固体的间距变小,出现应力集中,影响锚固效果,入射角允许偏差±2°
钻孔因本工程地质较复杂,锚杆通过旋喷桩、粘土及砂土,通过旋喷桩、粘土层时容易堵管,而通过砂土时极容易塌孔
经比较,采纳等同锚杆直径的套管跟进,压水钻进的方法钻孔,钻进时压力水从钻管流向孔底,在一定水头压力下,水流携带钻削下来的土屑排出孔外,钻进时要不断供水冲洗,包括接长钻管和临时停机,而且要始终保持孔水位,若发现不能压水进去,说明已堵管,应拔出钻管,把粘土塞取出,再继续钻进
待钻进至规定深度(钻孔深度大于锚杆长度 0
5m ),钻机继续旋转,并压水冲洗残留在孔中的土屑,直到流出的水不浑浊为止
此时应安插锚索,并立即注浆
锚索的制作与安装(1) 每根钢铰线的下料长度=锚杆设计长度+腰梁的宽度+锚索张拉时端部最小长度与选用的千斤顶有关)
本工程为:下料长度=锚杆设计长度+ 1
(2)钢铰线自由段部分应满涂黄油,并套入塑料管,两端绑牢,以保证自由段的钢铰线能伸缩自由
(3) 捆扎钢铰线隔离架沿锚杆长度方向每隔 1
5m 设置一个
(4 )锚索的安插锚索加工完成,经检查合格后,安装前小心运至孔
