锤击桩机安全技术交底

锤击桩机安全技术交底_第1页
1/5
锤击桩机安全技术交底_第2页
2/5
锤击桩机安全技术交底_第3页
3/5

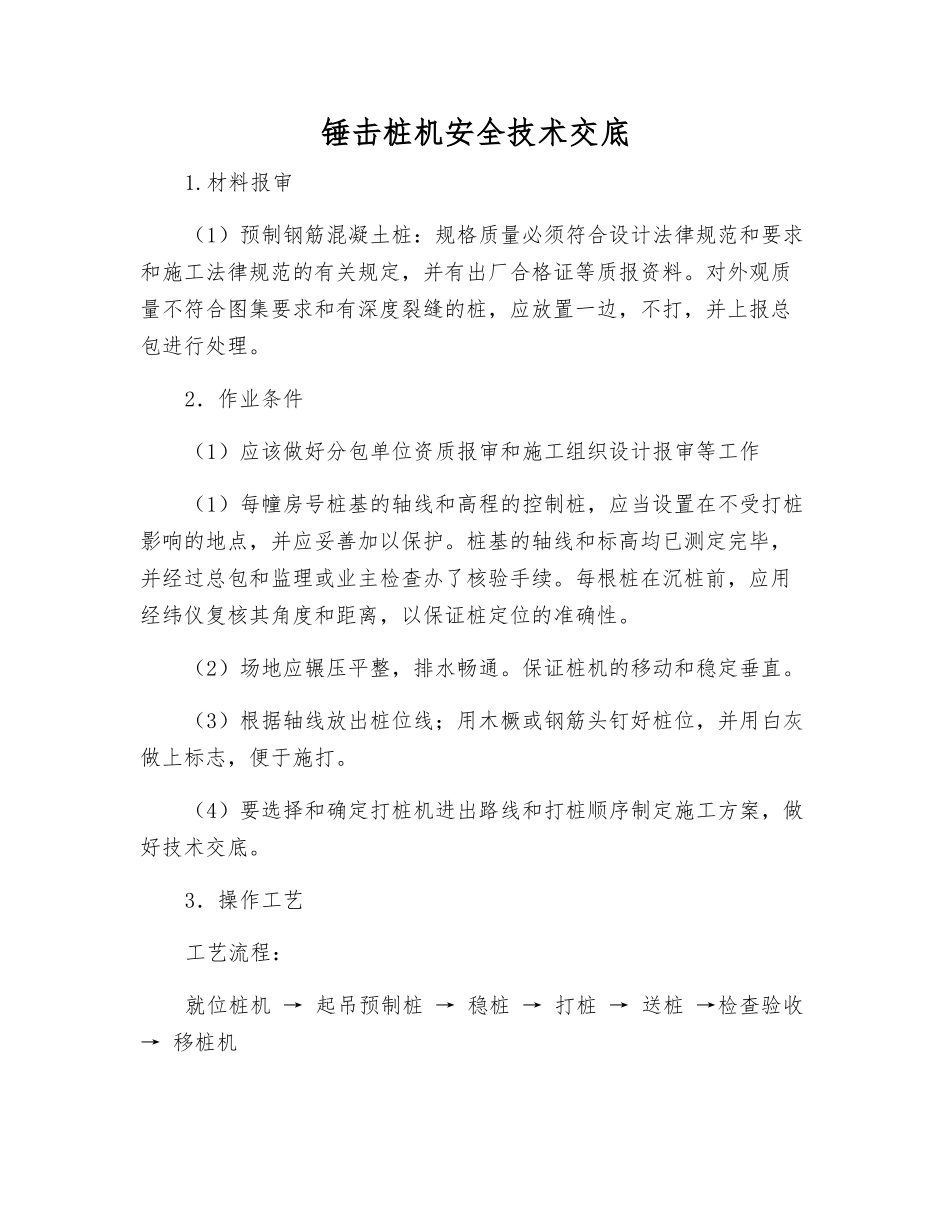

锤击桩机安全技术交底1.材料报审(1)预制钢筋混凝土桩:规格质量必须符合设计法律规范和要求和施工法律规范的有关规定,并有出厂合格证等质报资料。对外观质量不符合图集要求和有深度裂缝的桩,应放置一边,不打,并上报总包进行处理。2.作业条件(1)应该做好分包单位资质报审和施工组织设计报审等工作(1)每幢房号桩基的轴线和高程的控制桩,应当设置在不受打桩影响的地点,并应妥善加以保护。桩基的轴线和标高均已测定完毕,并经过总包和监理或业主检查办了核验手续。每根桩在沉桩前,应用经纬仪复核其角度和距离,以保证桩定位的准确性。(2)场地应辗压平整,排水畅通。保证桩机的移动和稳定垂直。(3)根据轴线放出桩位线;用木橛或钢筋头钉好桩位,并用白灰做上标志,便于施打。(4)要选择和确定打桩机进出路线和打桩顺序制定施工方案,做好技术交底。3.操作工艺工艺流程:就位桩机 → 起吊预制桩 → 稳桩 → 打桩 → 送桩 →检查验收 → 移桩机(1)就位桩机。打桩机就位时,应对准桩位,保证垂直、稳定,确保在施工中不发生倾斜、移动。(2)起吊预制桩。先拴好吊桩用的钢丝绳和索具,然后应用索具捆绑住桩上端吊环附近处,一般不宜超过 30cm,再起动机器起吊预制桩。使桩尖垂直对桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽,即可除去索具。(3)桩帽或送桩器与桩头周围应有 5-10mm 的空隙,锤与桩帽和桩帽与桩之间应设弹性衬垫。桩锤、桩帽、送桩器和桩身应当保持在同一铅垂线上。(4)打桩。桩开始锤击时落锤较小,当桩入土一定深度桩身稳定不易偏斜后,再按要求的落距沉桩。用柴油锤打桩时,应使锤跳动正常。并随时检查桩和打桩架的垂直度,可用线锤或经纬仪双向校正垂直度;桩插入时垂直度偏差不得超过 0.5%。1)打桩宜重锤低击,锤重的选择应根据工程地质条件、桩的类型、结构、密集程度及施工条件来选用。2)打桩顺序根据基础的设计标高,先深后浅;依桩的规格宜先大后小,先长后短。由于桩的密集程度不同,可自中间向两个方向对称进行或向四周进行,也可由一侧向单一方向进行。(5)送桩按设计要求的桩顶绝对标高进行送桩,若桩顶不平可用麻袋或厚纸垫平。送桩留下的桩孔应当立即回填密实。(6)沉桩以桩顶绝对标高控制为主,,如沉桩深度达不到设计要求时,以贯入度作控制,一般要求最后三次十锤的平均贯入度,不大于规定的数值,沉桩完毕,填好施工记录。然后移桩机到新桩位。如打桩发生...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

锤击桩机安全技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
