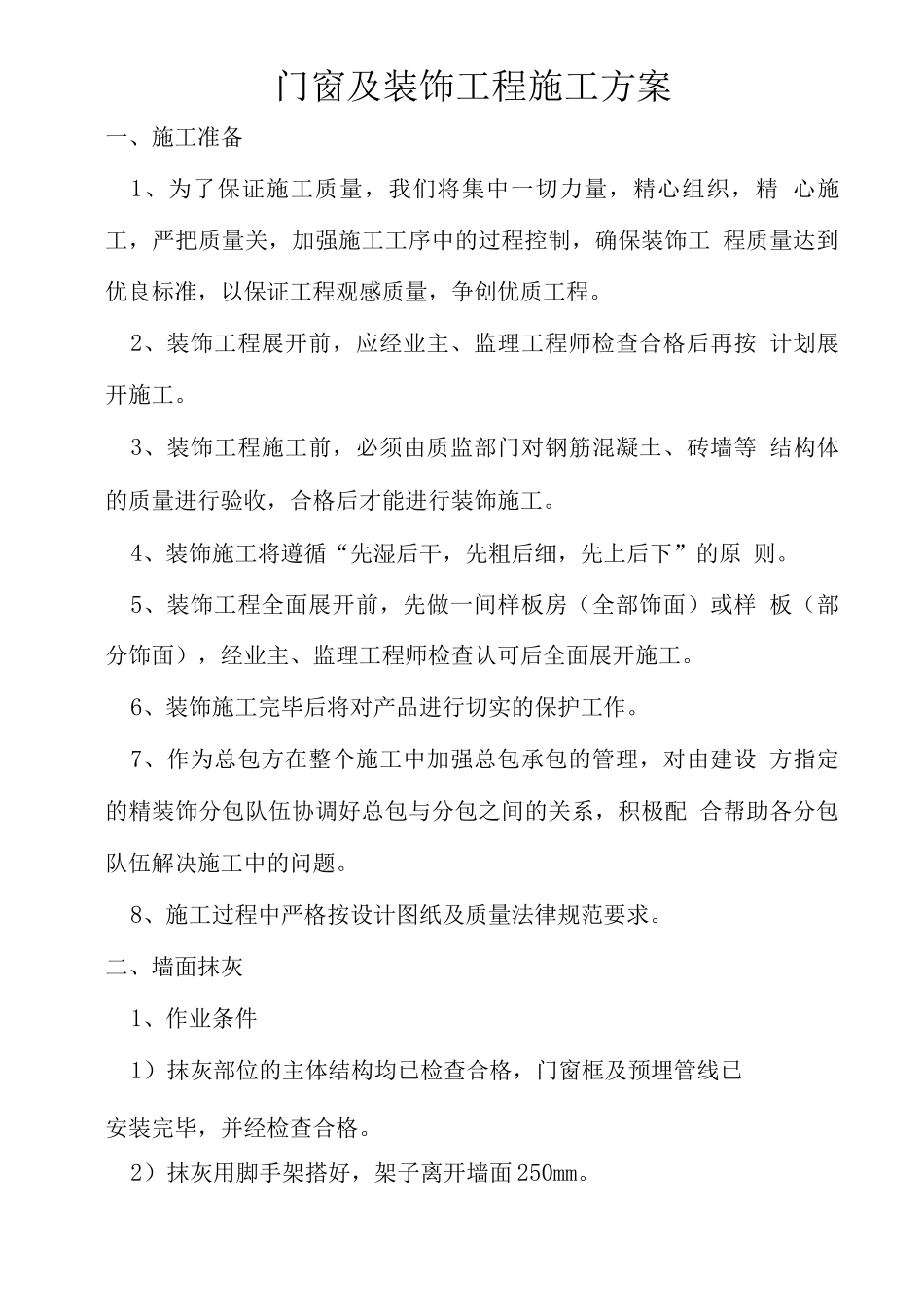

门窗及装饰工程施工方案一、施工准备1、为了保证施工质量,我们将集中一切力量,精心组织,精 心施工,严把质量关,加强施工工序中的过程控制,确保装饰工 程质量达到优良标准,以保证工程观感质量,争创优质工程
2、装饰工程展开前,应经业主、监理工程师检查合格后再按 计划展开施工
3、装饰工程施工前,必须由质监部门对钢筋混凝土、砖墙等 结构体的质量进行验收,合格后才能进行装饰施工
4、装饰施工将遵循“先湿后干,先粗后细,先上后下”的原 则
5、装饰工程全面展开前,先做一间样板房(全部饰面)或样 板(部分饰面),经业主、监理工程师检查认可后全面展开施工
6、装饰施工完毕后将对产品进行切实的保护工作
7、作为总包方在整个施工中加强总包承包的管理,对由建设 方指定的精装饰分包队伍协调好总包与分包之间的关系,积极配 合帮助各分包队伍解决施工中的问题
8、施工过程中严格按设计图纸及质量法律规范要求
二、墙面抹灰1、作业条件1)抹灰部位的主体结构均已检查合格,门窗框及预埋管线已安装完毕,并经检查合格
2)抹灰用脚手架搭好,架子离开墙面 250mm

3)将混凝土表面凸出部分凿平
对蜂窝、麻面、露筋、疏松 部分凿到实处,用水泥砂浆分层补平
把外露钢筋头和铅丝等清 除掉
4)对于砖墙,应在抹灰前一天浇水湿透,对于加气混凝土墙 面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上
2、材料准备普通硅酸盐水泥、过筛中砂、石灰膏或磨细生石灰粉
3、施工要点1)清除墙面的灰尘、污垢、碱膜、砂浆块等附着物,并洒水 湿润,对光滑的混凝土面,凿毛后再进行抹灰,以增强底层与墙 体的附着力
2)抹灰施工前,先找好规矩,槽线找平,竖线吊直,标筋弹 出准线和墙裙踢脚板

3)基层刷浆:基层为混凝土或加气混凝土块,均应先刷一道 粘结胶和水泥浆,混凝土基层用的胶水配比为粘结胶:水=1:3, 对砌块基层用的胶水配比为粘结胶:水
