门窗安装工程施工方案

门窗安装工程施工方案_第1页
1/7
门窗安装工程施工方案_第2页
2/7
门窗安装工程施工方案_第3页
3/7

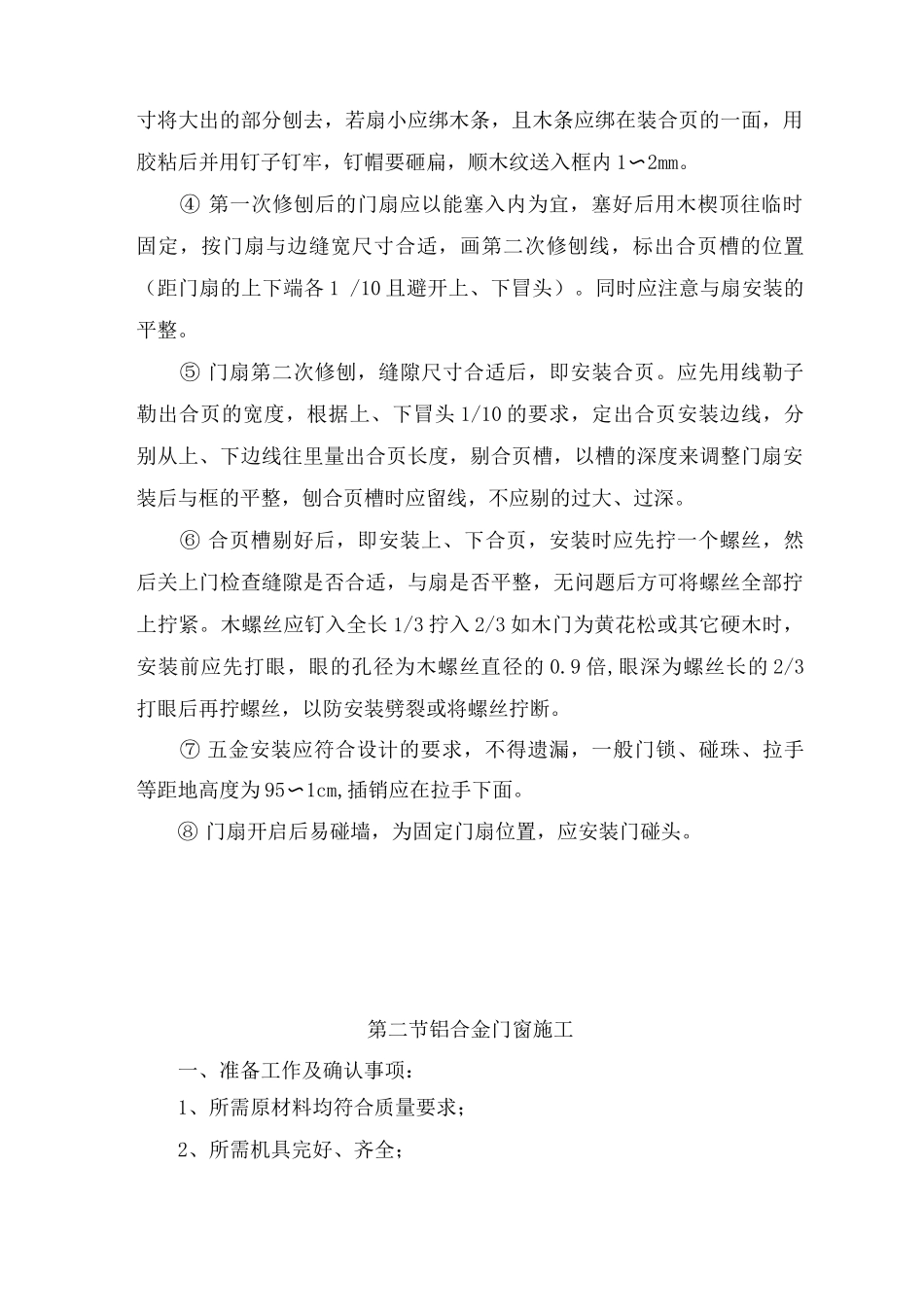

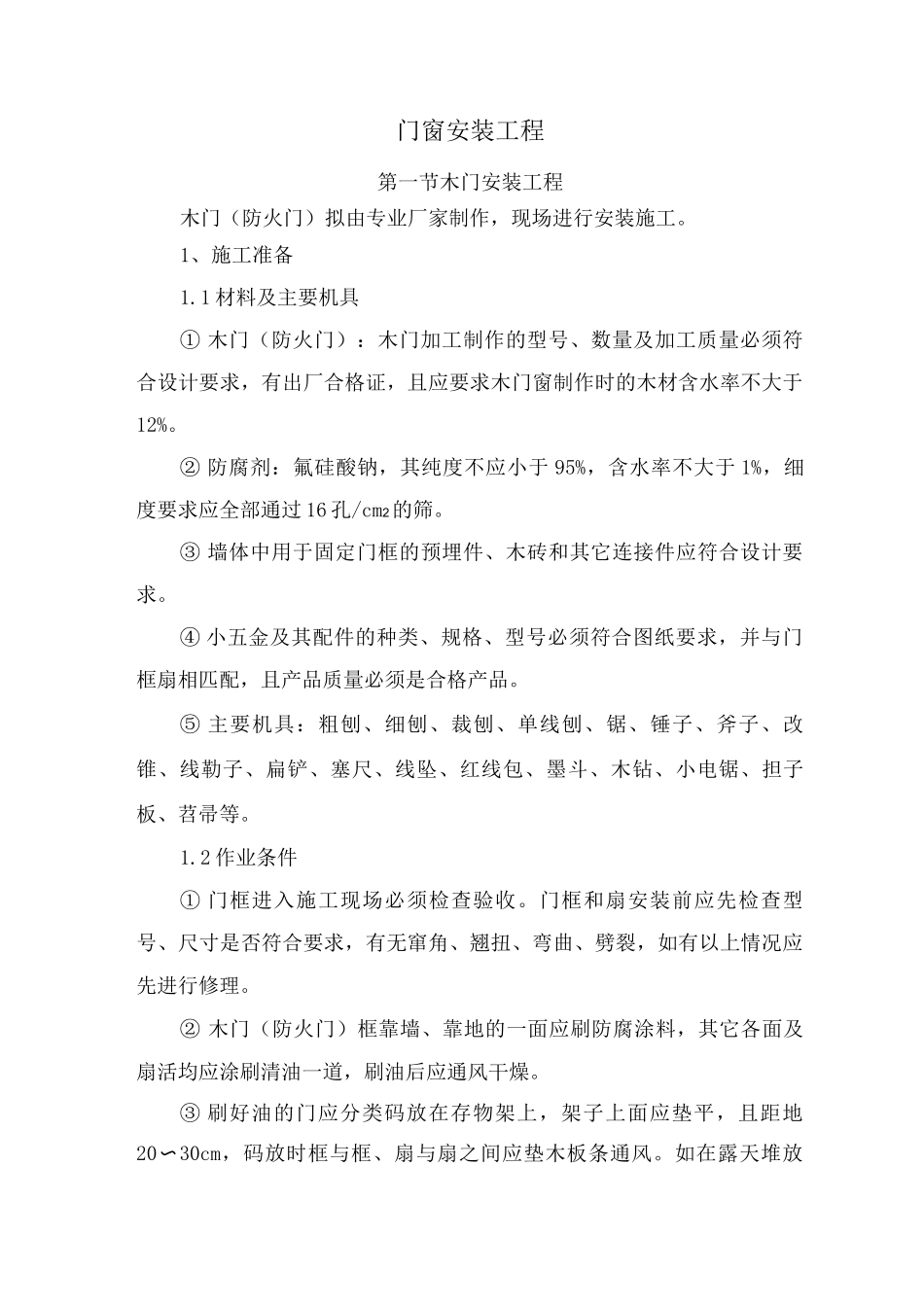

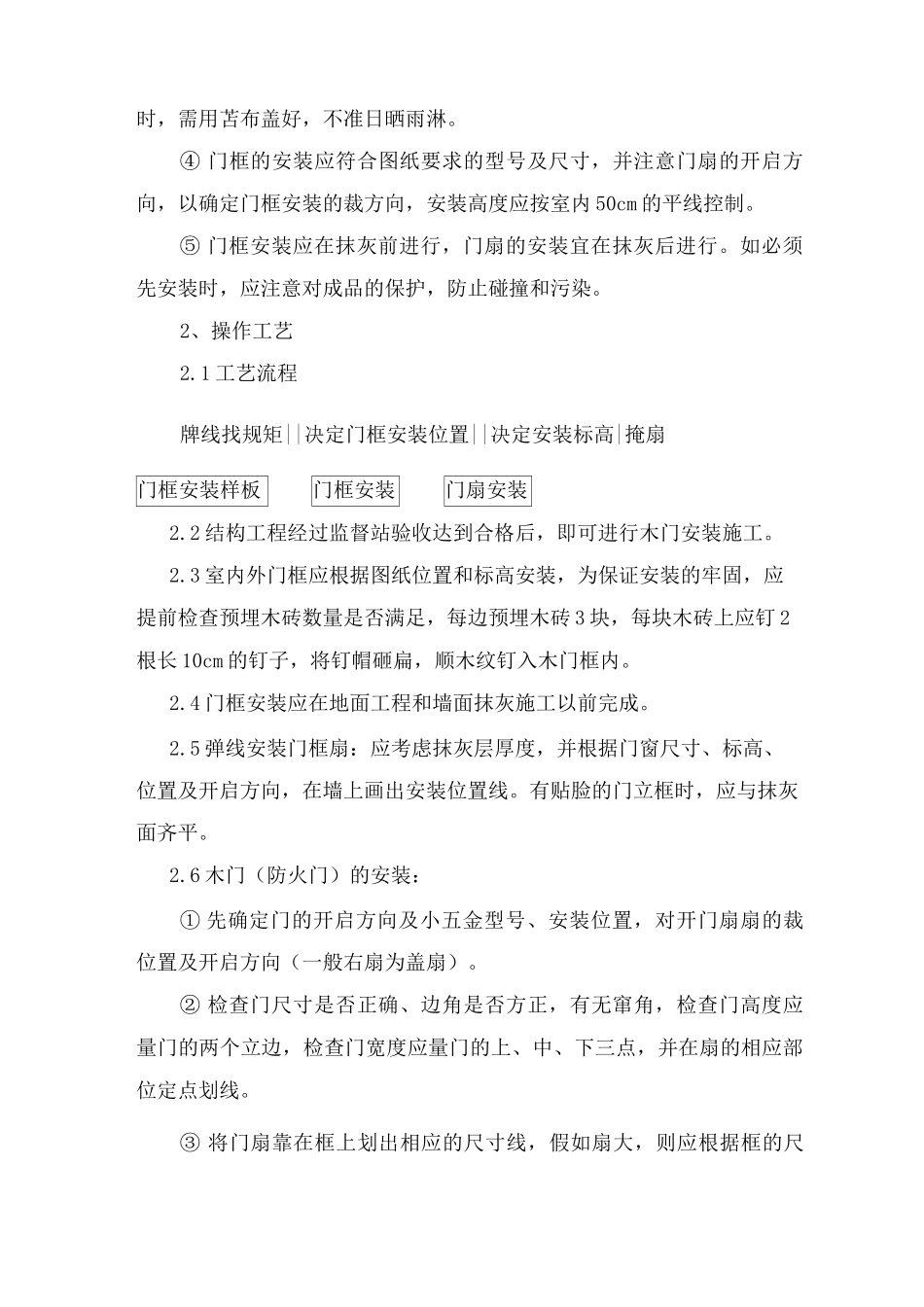

门窗安装工程第一节木门安装工程木门(防火门)拟由专业厂家制作,现场进行安装施工。1、施工准备1.1 材料及主要机具① 木门(防火门):木门加工制作的型号、数量及加工质量必须符合设计要求,有出厂合格证,且应要求木门窗制作时的木材含水率不大于12%。② 防腐剂:氟硅酸钠,其纯度不应小于 95%,含水率不大于 1%,细度要求应全部通过 16 孔/cm2的筛。③ 墙体中用于固定门框的预埋件、木砖和其它连接件应符合设计要求。④ 小五金及其配件的种类、规格、型号必须符合图纸要求,并与门框扇相匹配,且产品质量必须是合格产品。⑤ 主要机具:粗刨、细刨、裁刨、单线刨、锯、锤子、斧子、改锥、线勒子、扁铲、塞尺、线坠、红线包、墨斗、木钻、小电锯、担子板、苕帚等。1.2 作业条件① 门框进入施工现场必须检查验收。门框和扇安装前应先检查型号、尺寸是否符合要求,有无窜角、翘扭、弯曲、劈裂,如有以上情况应先进行修理。② 木门(防火门)框靠墙、靠地的一面应刷防腐涂料,其它各面及扇活均应涂刷清油一道,刷油后应通风干燥。③ 刷好油的门应分类码放在存物架上,架子上面应垫平,且距地20〜30cm,码放时框与框、扇与扇之间应垫木板条通风。如在露天堆放时,需用苫布盖好,不准日晒雨淋。④ 门框的安装应符合图纸要求的型号及尺寸,并注意门扇的开启方向,以确定门框安装的裁方向,安装高度应按室内 50cm 的平线控制。⑤ 门框安装应在抹灰前进行,门扇的安装宜在抹灰后进行。如必须先安装时,应注意对成品的保护,防止碰撞和污染。2、操作工艺2.1 工艺流程牌线找规矩||决定门框安装位置||决定安装标高|掩扇门框安装样板门框安装门扇安装2.2 结构工程经过监督站验收达到合格后,即可进行木门安装施工。2.3 室内外门框应根据图纸位置和标高安装,为保证安装的牢固,应提前检查预埋木砖数量是否满足,每边预埋木砖 3 块,每块木砖上应钉 2根长 10cm 的钉子,将钉帽砸扁,顺木纹钉入木门框内。2.4 门框安装应在地面工程和墙面抹灰施工以前完成。2.5 弹线安装门框扇:应考虑抹灰层厚度,并根据门窗尺寸、标高、位置及开启方向,在墙上画出安装位置线。有贴脸的门立框时,应与抹灰面齐平。2.6 木门(防火门)的安装:① 先确定门的开启方向及小五金型号、安装位置,对开门扇扇的裁位置及开启方向(一般右扇为盖扇)。② 检查门尺寸是否正确、边角是否方正,有无窜角,检查门高度应量门的两个立边,检查门宽度应量门的...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

门窗安装工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
