首都机场 T3A 航站楼主楼工程门窗安装施工方案编制:审核:审批:北京城建集团首都机场项目部二
六年三月十一日1、编制依据 02 、工程概况 03 、施工部署 13
1 、施工组织体系 13
2 、施工进度计划安排 13
3 、劳动力安排 24 、施工准备 24
1 、工程准备 24
2 、物资机具准备 35 、施工方案 45
细部设计 45
2 门框剖面大样 45
2 施工工艺 46 、工程质量保证措施 66
1 、工程质量管理体系 66
2 、质量标准 76

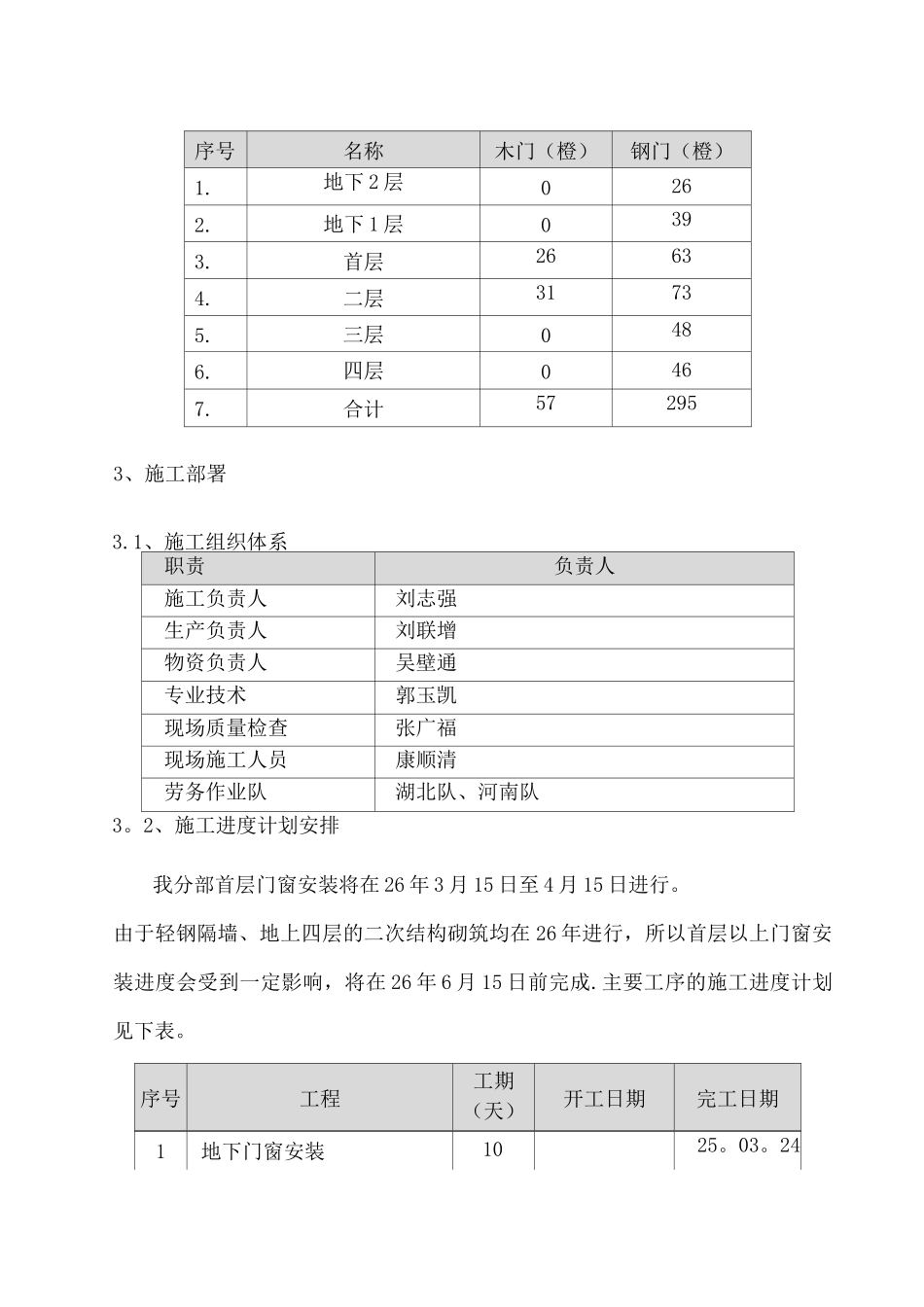

3 、质量保证措施 107 、成品保护措施 118、安全保证措施 12序号名称木门(橙)钢门(橙)1
地下 2 层0262
地下 1 层0393
首层26634
二层31735
三层0486
四层0467
合计572953、施工部署3
1、施工组织体系职责负责人施工负责人刘志强生产负责人刘联增物资负责人吴壁通专业技术郭玉凯现场质量检查张广福现场施工人员康顺清劳务作业队湖北队、河南队3
2、施工进度计划安排我分部首层门窗安装将在 26 年 3 月 15 日至 4 月 15 日进行
由于轻钢隔墙、地上四层的二次结构砌筑均在 26 年进行,所以首层以上门窗安装进度会受到一定影响,将在 26 年 6 月 15 日前完成
主要工序的施工进度计划见下表
序号工程工期(天)开工日期完工日期1地下门窗安装1025
242首层金属门窗安装及木门进场1025
253首层木门安装1225
154地上二、三层部分门窗安装1325
285地上二层金属门窗安装及木门进场1525
156地上二层木门安装1025
167地上三层门窗安装1025
48地上四层门窗安装1125
3、劳动力安排门窗安装劳
