首都机场 T3A 航站楼主楼工程门窗安装施工方案编制:审核:审批:北京城建集团首都机场项目部二

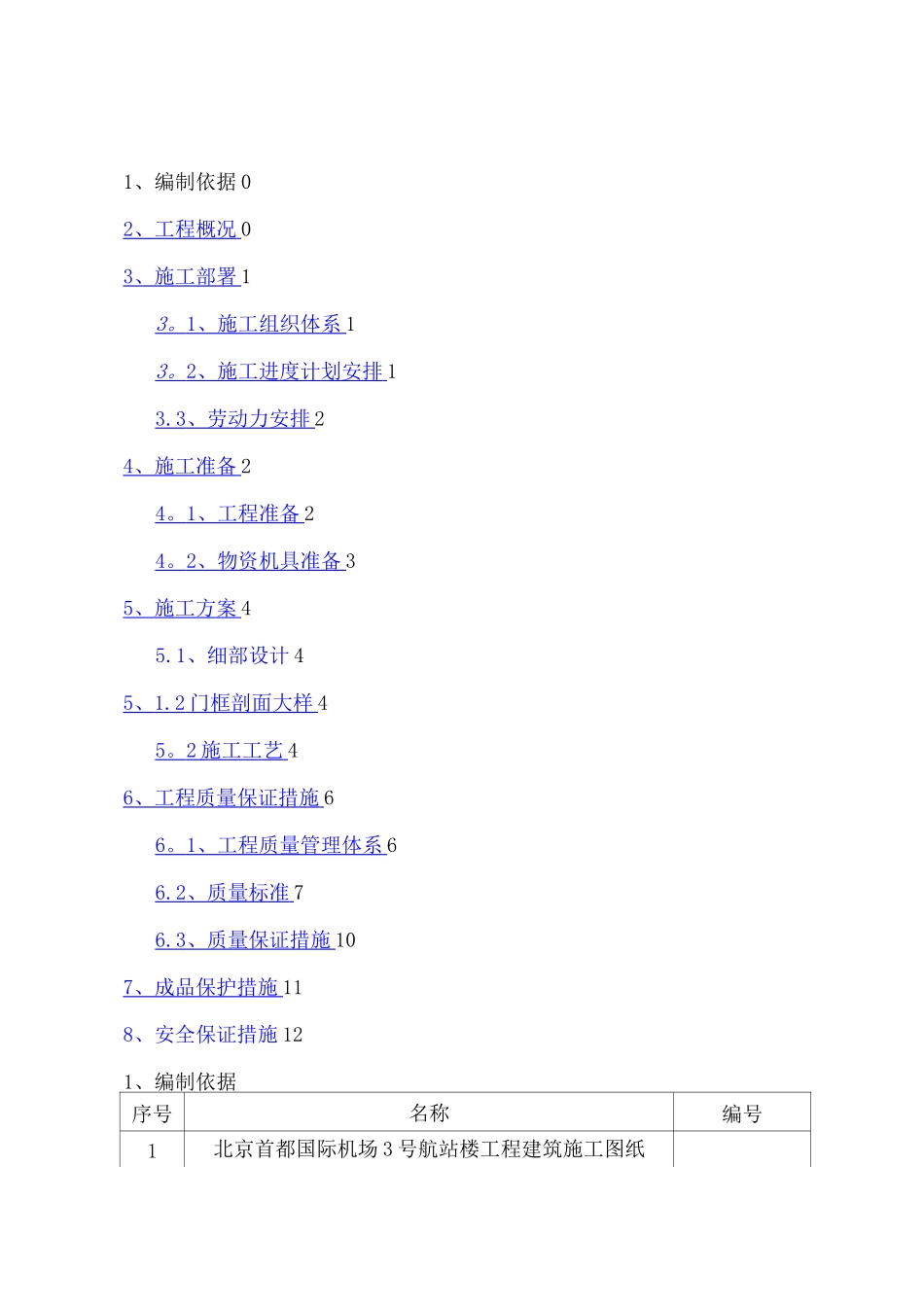

六年三月十一日1、编制依据 02 、工程概况 03 、施工部署 13
1 、施工组织体系 13
2 、施工进度计划安排 13
3 、劳动力安排 24 、施工准备 24
1 、工程准备 24
2 、物资机具准备 35 、施工方案 45
1、细部设计 45 、 1
2 门框剖面大样 45
2 施工工艺 46 、工程质量保证措施 66
1 、工程质量管理体系 66
2 、质量标准 76

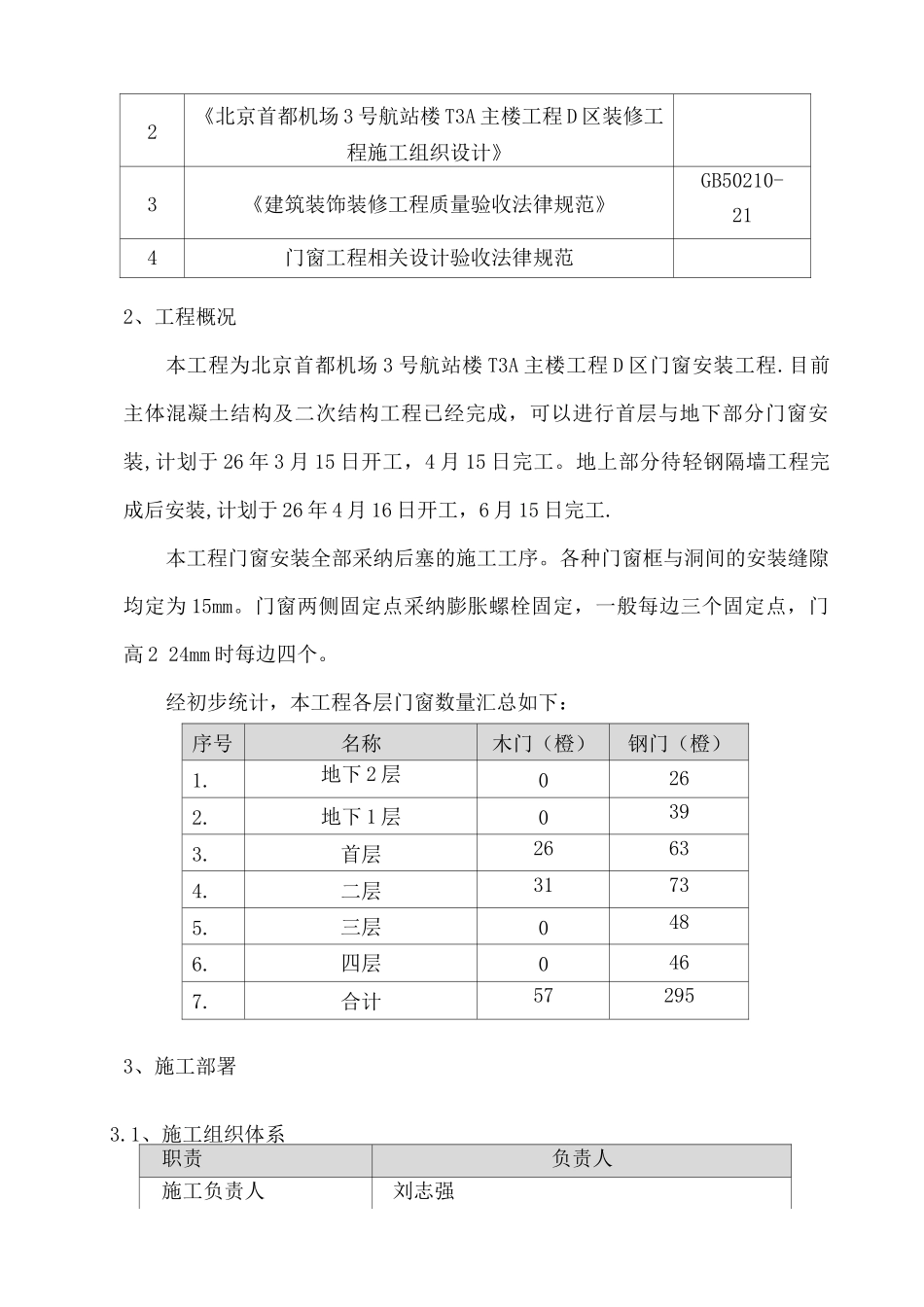

3 、质量保证措施 107 、成品保护措施 118、安全保证措施 121、编制依据序号名称编号1北京首都国际机场 3 号航站楼工程建筑施工图纸2《北京首都机场 3 号航站楼 T3A 主楼工程 D 区装修工程施工组织设计》3《建筑装饰装修工程质量验收法律规范》GB50210-214门窗工程相关设计验收法律规范2、工程概况本工程为北京首都机场 3 号航站楼 T3A 主楼工程 D 区门窗安装工程
目前主体混凝土结构及二次结构工程已经完成,可以进行首层与地下部分门窗安装,计划于 26 年 3 月 15 日开工,4 月 15 日完工
地上部分待轻钢隔墙工程完成后安装,计划于 26 年 4 月 16 日开工,6 月 15 日完工
本工程门窗安装全部采纳后塞的施工工序
各种门窗框与洞间的安装缝隙均定为 15mm
门窗两侧固定点采纳膨胀螺栓固定,一般每边三个固定点,门高 2 24mm 时每边四个
经初步统计,本工程各层门窗数量汇总如下:序号名称木门(橙)钢门(橙)1
地下 2 层0262
地下 1 层0393
首层26634
二层31735
三层0486
四层0467
合计572953、施工部署3
1、施工组织体系职责负责人施工负责人刘志强生产负责人刘联增物资负责人吴壁通专业技术郭玉凯现场
