门窗工程施工方案1
工艺流程:2
安装规程(一)准备工作1)熟悉施工图,明确门窗安装的技术要求,门窗数量、规格、安装位置及方向
2)按设计要求检查洞尺寸,如与设计尺寸不符,应予以纠正
3)确认建筑物每层的门窗安装位置参考线(标高线、门窗正面中心线和侧面中心线)明确门窗实际安装位置与放线的关系
4)认真检查门窗的制作质量、数量和外观,并做好验收记录,对不符合质量要求的制品有权拒绝验收
5)安装工具和人员素养必须符合工程要求
(二)质量要求1
保证项目1)门窗的安装位置、开启方向必须符合设计要求
2)门窗框的安装必须牢固,锚固件的数量、位置,锚固方法及防腐处理必须符合设计要求,锚固件应双侧锚固或交错双侧锚固
锚固连接件可用射钉或膨胀螺栓,但砖墙严禁用射钉固定
洞有间隙时,允许用木楔双向垫紧,但木楔外露部分不得超过 2cm,上表面不得高于型材底边,如间隙过大,允许用其他建筑材料填嵌,但必须用水泥砂浆固定,其高度不得超过型材底梁
配合土建做好防雷措施
基本项目1)门窗扇安装应符合以下规定:2)平开门窗扇:关闭严密、间隙均匀、开关灵活
3)推拉门窗扇:关闭严密、间隙均匀、扇与框搭接量符合设计要求
4)地弹簧门扇:自动定位准确,开启角 90 3,关闭时间在 6~10 秒之间
5)门窗附件安装应做到品种、数量齐全、安装位置正确、牢固、灵活适用,达到各自的功能、端正美观
6)门窗外观应做到表面清洁、无划痕、碰伤、无锈蚀,打胶表面光滑、平整、厚度均匀、无气孔,打胶前应清除型材和玻璃表面污物
胶条应留有收缩余量(约 20~30mm)转角处应斜面断开并打胶
外露螺丝的颜色应与型材颜色一致,如颜色不一致,可用同色油漆或胶涂盖
7)型材对接或搭接的室外缝隙应打胶

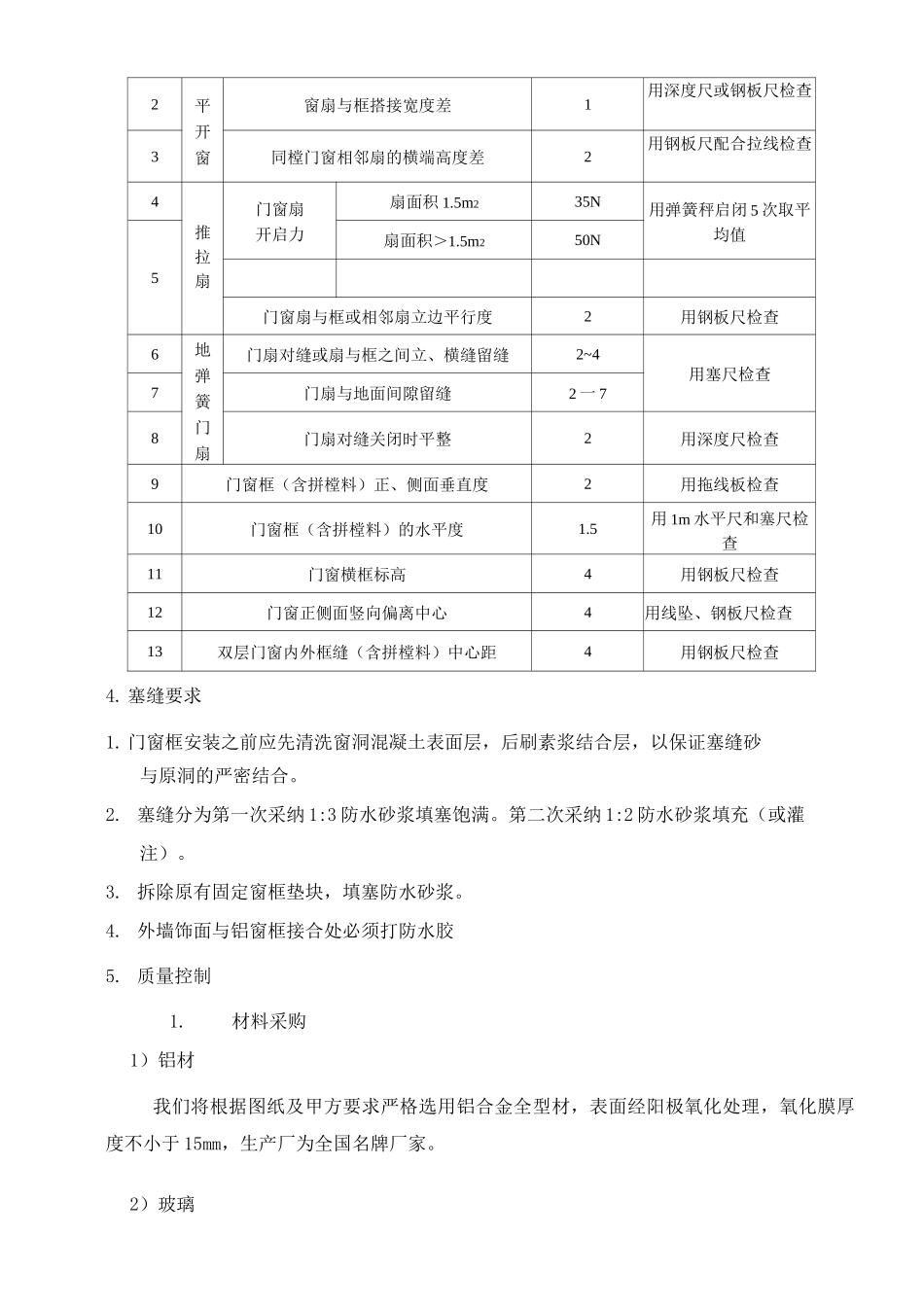

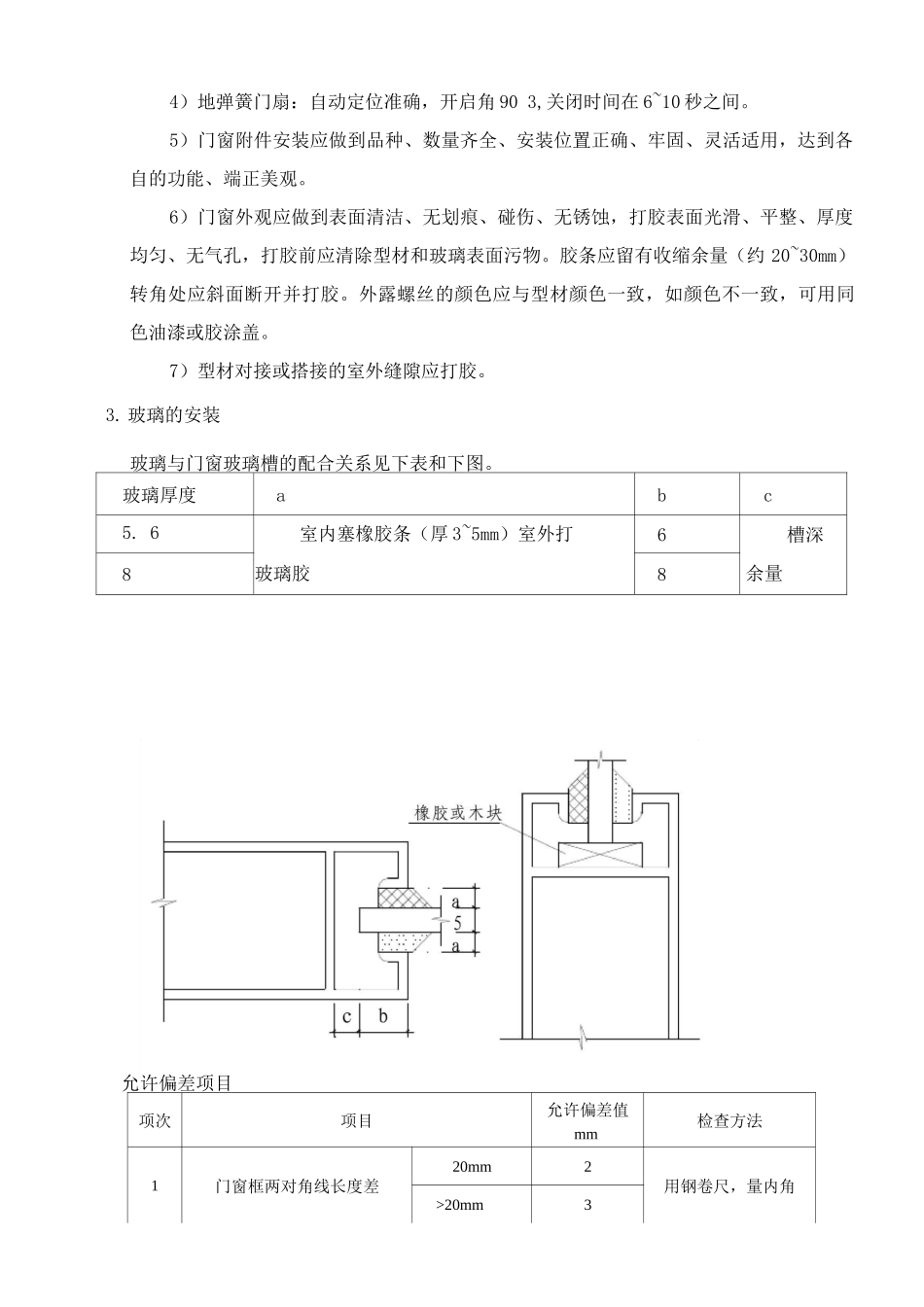

玻璃的安装玻璃与门窗玻璃槽的配合关系见下表和下图
玻璃厚度abc5
6室内塞橡胶条(厚 3~5mm)室外打6槽深8玻璃胶8
