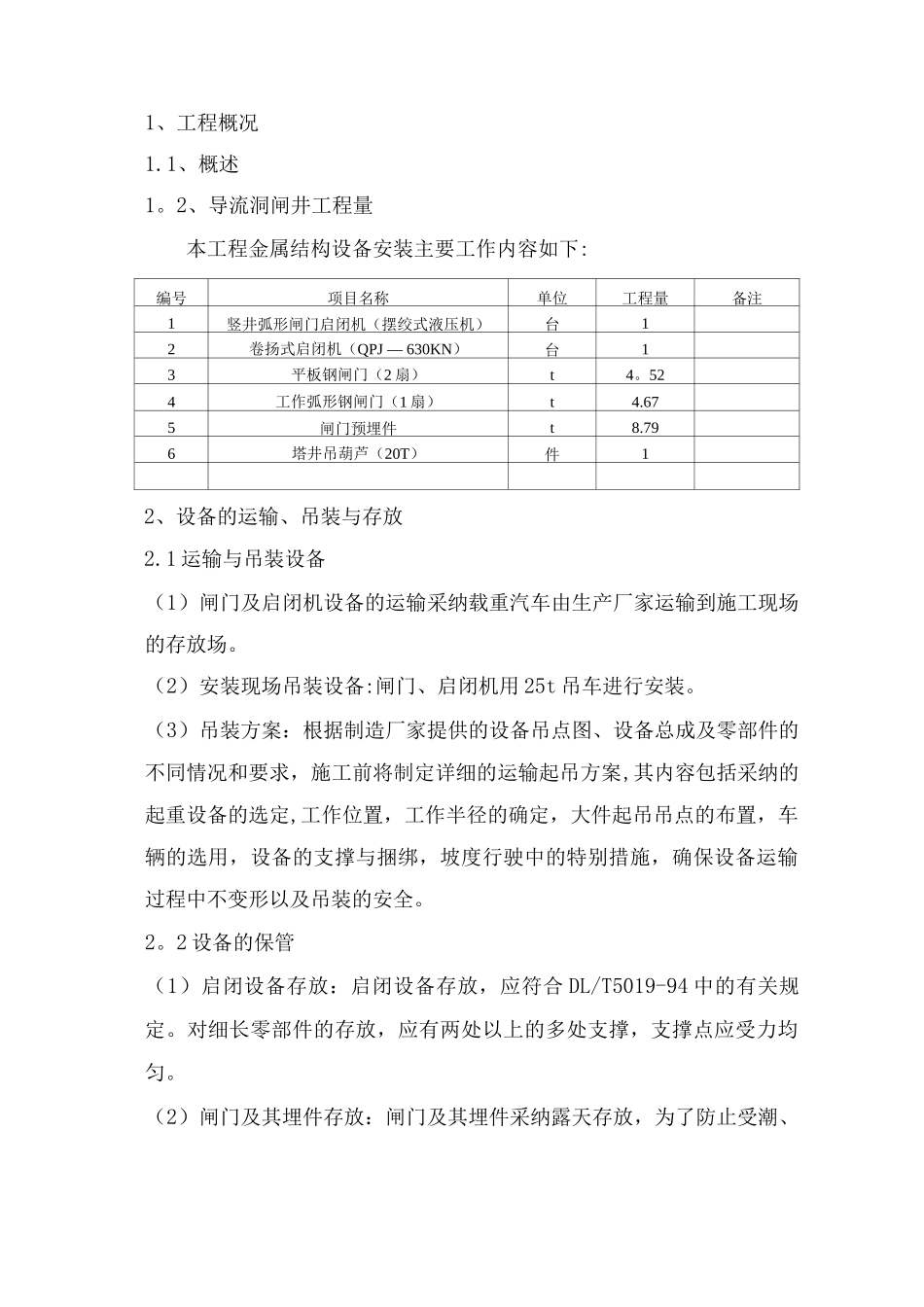

1、工程概况1
2、导流洞闸井工程量本工程金属结构设备安装主要工作内容如下:编号项目名称单位工程量备注1竖井弧形闸门启闭机(摆绞式液压机)台12卷扬式启闭机(QPJ — 630KN)台13平板钢闸门(2 扇)t4
524工作弧形钢闸门(1 扇)t4
675闸门预埋件t8
796塔井吊葫芦(20T)件12、设备的运输、吊装与存放2
1 运输与吊装设备(1)闸门及启闭机设备的运输采纳载重汽车由生产厂家运输到施工现场的存放场
(2)安装现场吊装设备:闸门、启闭机用 25t 吊车进行安装
(3)吊装方案:根据制造厂家提供的设备吊点图、设备总成及零部件的不同情况和要求,施工前将制定详细的运输起吊方案,其内容包括采纳的起重设备的选定,工作位置,工作半径的确定,大件起吊吊点的布置,车辆的选用,设备的支撑与捆绑,坡度行驶中的特别措施,确保设备运输过程中不变形以及吊装的安全
2 设备的保管(1)启闭设备存放:启闭设备存放,应符合 DL/T5019-94 中的有关规定
对细长零部件的存放,应有两处以上的多处支撑,支撑点应受力均匀

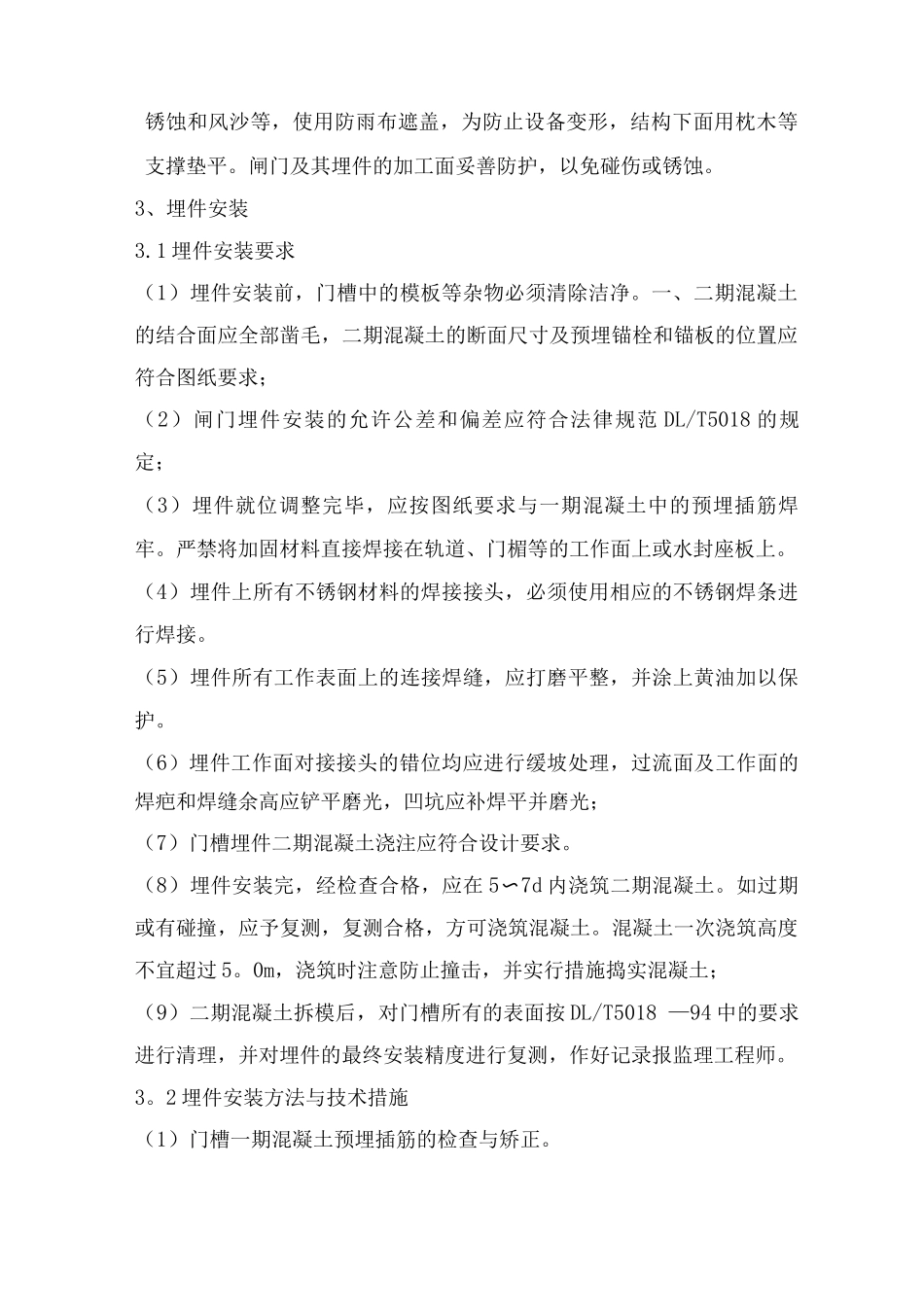

(2)闸门及其埋件存放:闸门及其埋件采纳露天存放,为了防止受潮、锈蚀和风沙等,使用防雨布遮盖,为防止设备变形,结构下面用枕木等支撑垫平
闸门及其埋件的加工面妥善防护,以免碰伤或锈蚀

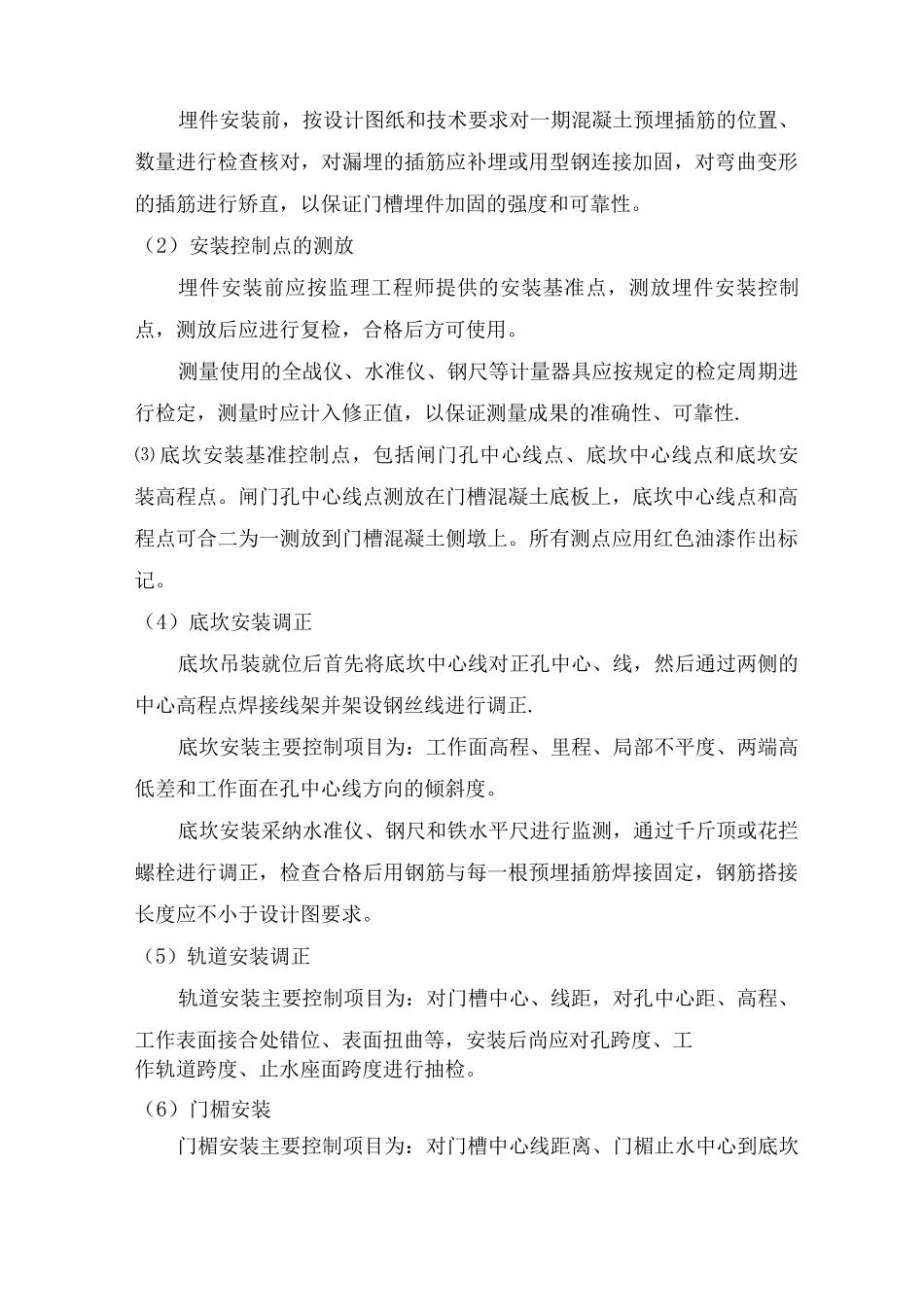

3、埋件安装3
1 埋件安装要求(1)埋件安装前,门槽中的模板等杂物必须清除洁净
一、二期混凝土的结合面应全部凿毛,二期混凝土的断面尺寸及预埋锚栓和锚板的位置应符合图纸要求;(2)闸门埋件安装的允许公差和偏差应符合法律规范 DL/T5018 的规定;(3)埋件就位调整完毕,应按图纸要求与一期混凝土中的预埋插筋焊牢
严禁将加固材料直接焊接在轨道、门楣等的工作面上或水封座板上
(4)埋件上所有不锈钢材料的焊接接头,必须使用相应的不锈钢焊条进行焊接
(5)埋件所有工作表面上的连接
