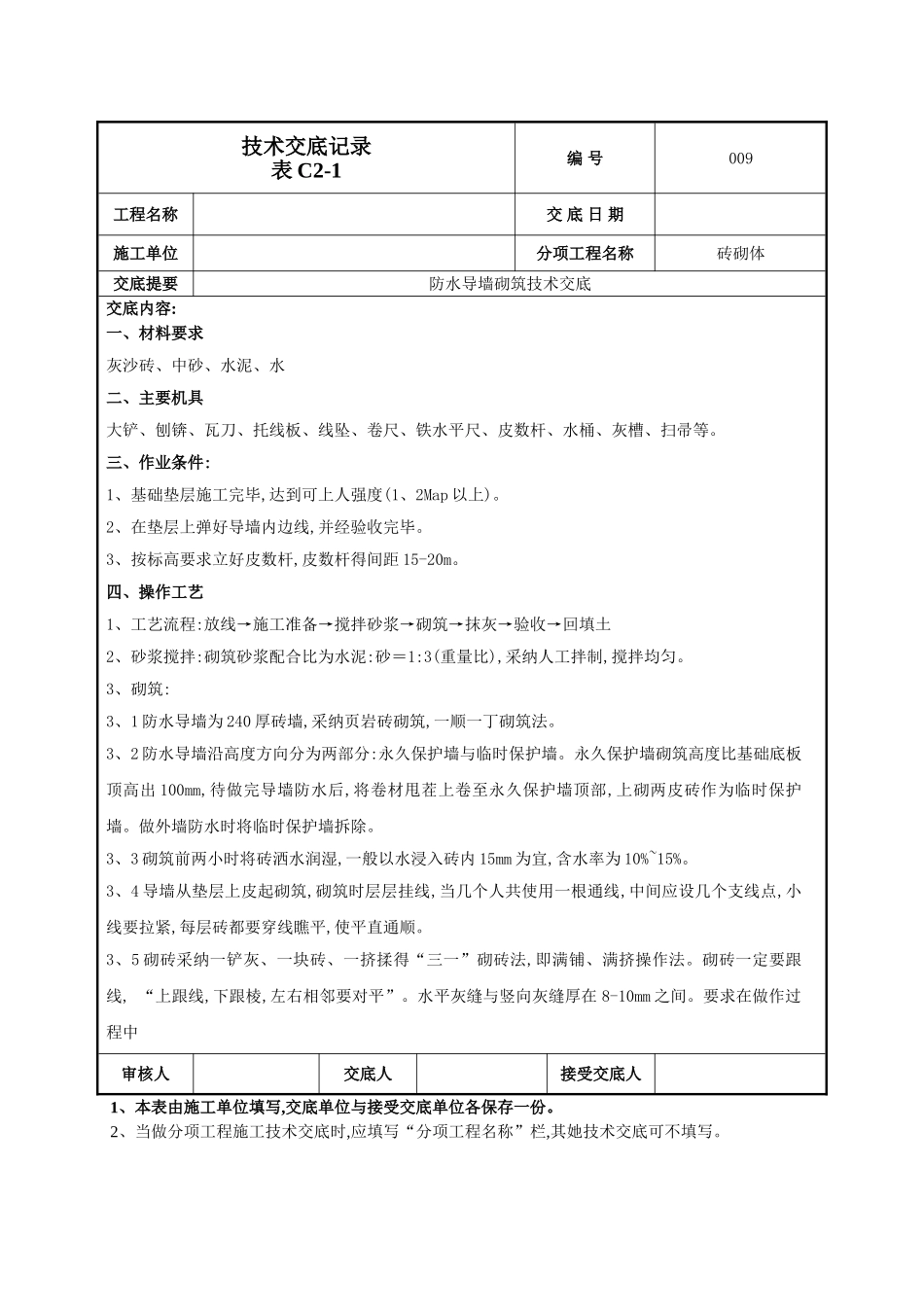

技术交底记录表 C2-1编 号009工程名称交 底 日 期施工单位分项工程名称砖砌体交底提要防水导墙砌筑技术交底交底内容: 一、材料要求灰沙砖、中砂、水泥、水二、主要机具大铲、刨锛、瓦刀、托线板、线坠、卷尺、铁水平尺、皮数杆、水桶、灰槽、扫帚等
三、作业条件:1、基础垫层施工完毕,达到可上人强度(1、2Map 以上)
2、在垫层上弹好导墙内边线,并经验收完毕
3、按标高要求立好皮数杆,皮数杆得间距 15-20m
四、操作工艺1、工艺流程:放线→施工准备→搅拌砂浆→砌筑→抹灰→验收→回填土2、砂浆搅拌:砌筑砂浆配合比为水泥:砂=1:3(重量比),采纳人工拌制,搅拌均匀
3、砌筑:3、1 防水导墙为 240 厚砖墙,采纳页岩砖砌筑,一顺一丁砌筑法
3、2 防水导墙沿高度方向分为两部分:永久保护墙与临时保护墙
永久保护墙砌筑高度比基础底板顶高出 100mm,待做完导墙防水后,将卷材甩茬上卷至永久保护墙顶部,上砌两皮砖作为临时保护墙
做外墙防水时将临时保护墙拆除
3、3 砌筑前两小时将砖洒水润湿,一般以水浸入砖内 15mm 为宜,含水率为 10%~15%
3、4 导墙从垫层上皮起砌筑,砌筑时层层挂线,当几个人共使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线瞧平,使平直通顺
3、5 砌砖采纳一铲灰、一块砖、一挤揉得“三一”砌砖法,即满铺、满挤操作法
砌砖一定要跟线, “上跟线,下跟棱,左右相邻要对平”
水平灰缝与竖向灰缝厚在 8-10mm 之间
要求在做作过程中审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其她技术交底可不填写

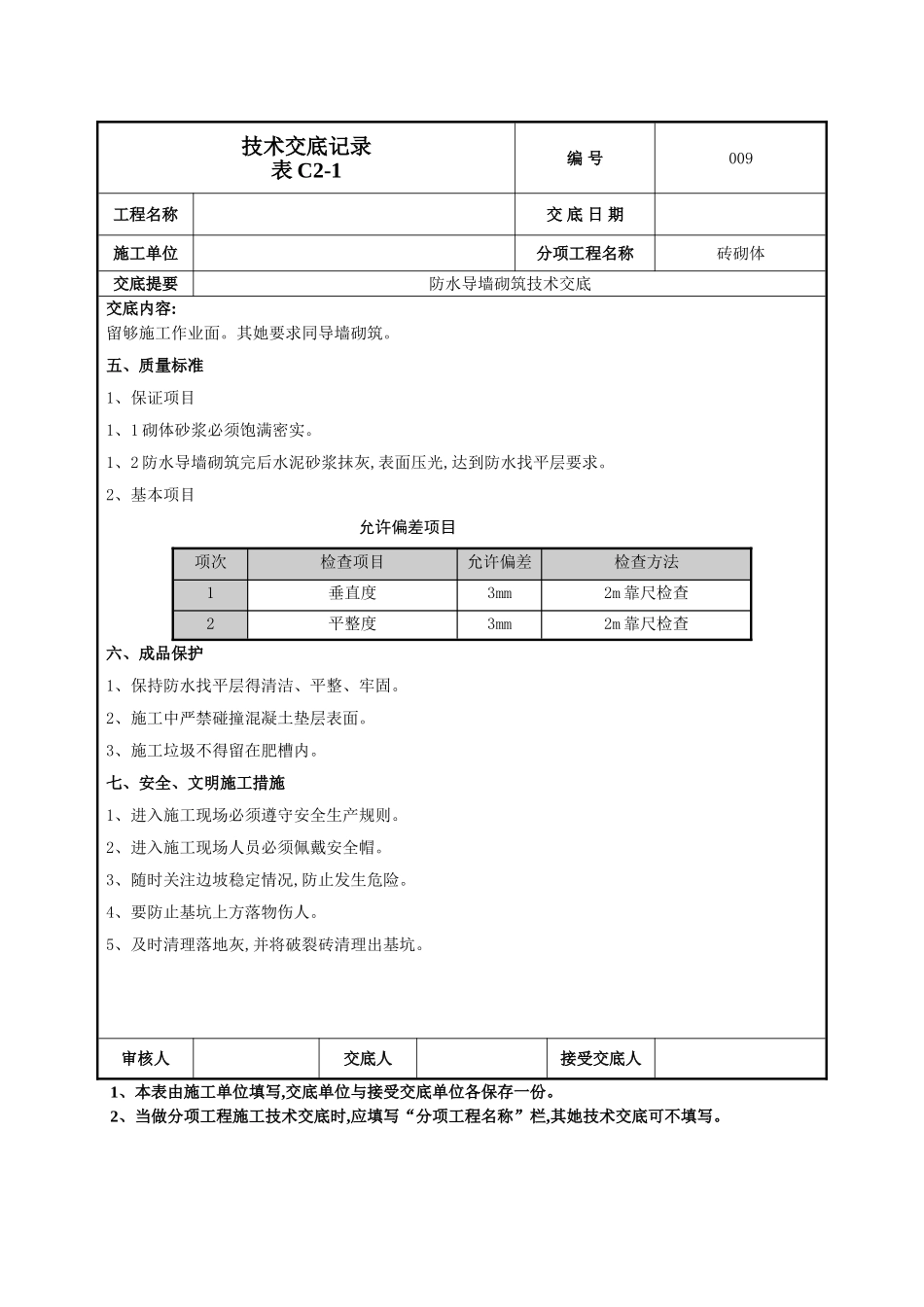

技术交底记录表 C2-1编 号009工程名称交 底 日 期施工单位分项工程名称砖砌体交底提要防水导墙砌筑技术交底交底内容: 仔细进行自检,如有偏差,及时进
