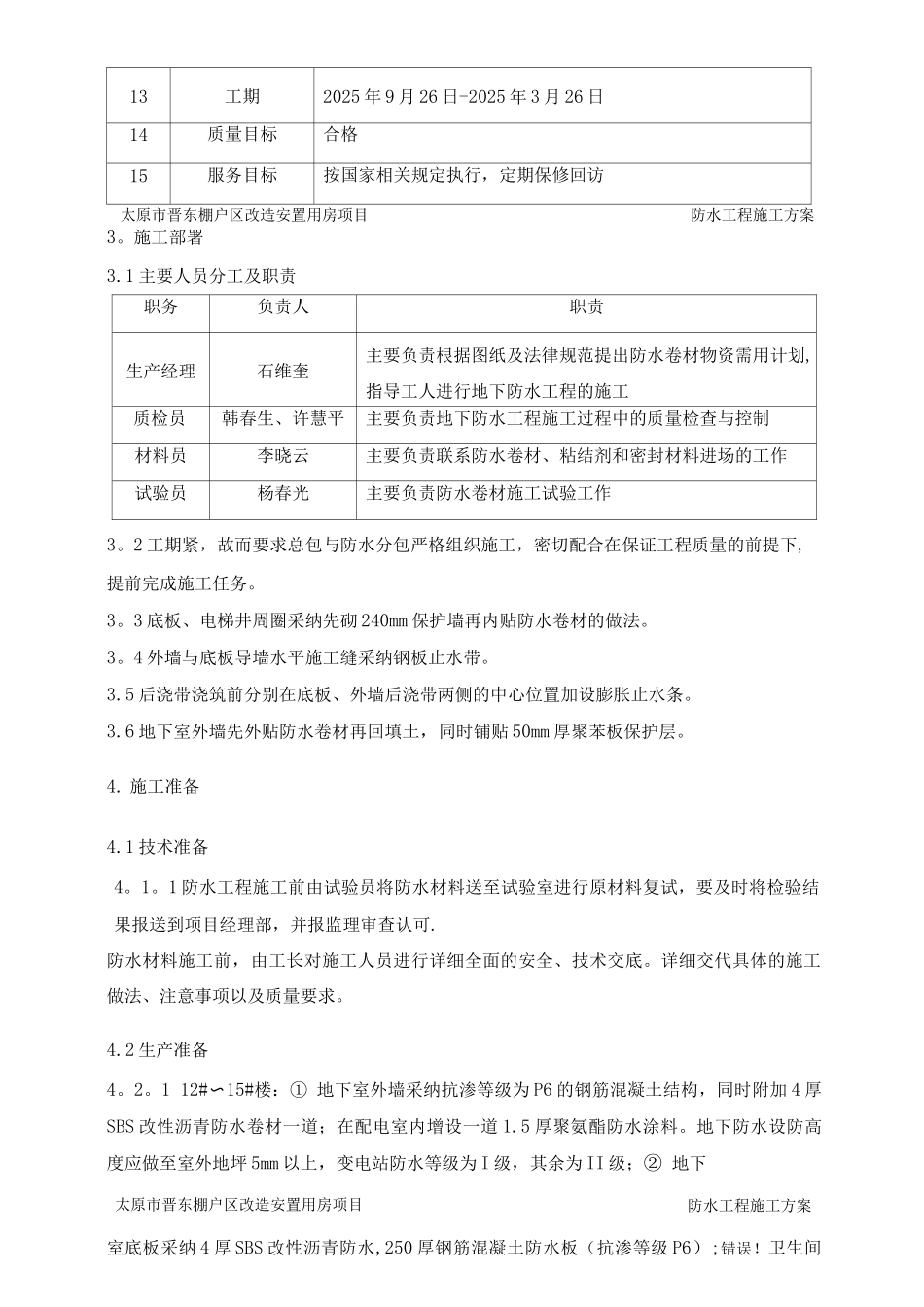

13工期2025 年 9 月 26 日-2025 年 3 月 26 日14质量目标合格15服务目标按国家相关规定执行,定期保修回访3
1 主要人员分工及职责职务负责人职责生产经理石维奎主要负责根据图纸及法律规范提出防水卷材物资需用计划,指导工人进行地下防水工程的施工质检员韩春生、许慧平主要负责地下防水工程施工过程中的质量检查与控制材料员李晓云主要负责联系防水卷材、粘结剂和密封材料进场的工作试验员杨春光主要负责防水卷材施工试验工作3
2 工期紧,故而要求总包与防水分包严格组织施工,密切配合在保证工程质量的前提下,提前完成施工任务
3 底板、电梯井周圈采纳先砌 240mm 保护墙再内贴防水卷材的做法
4 外墙与底板导墙水平施工缝采纳钢板止水带
5 后浇带浇筑前分别在底板、外墙后浇带两侧的中心位置加设膨胀止水条
6 地下室外墙先外贴防水卷材再回填土,同时铺贴 50mm 厚聚苯板保护层
1 技术准备4
1 防水工程施工前由试验员将防水材料送至试验室进行原材料复试,要及时将检验结果报送到项目经理部,并报监理审查认可
防水材料施工前,由工长对施工人员进行详细全面的安全、技术交底
详细交代具体的施工做法、注意事项以及质量要求
2 生产准备4

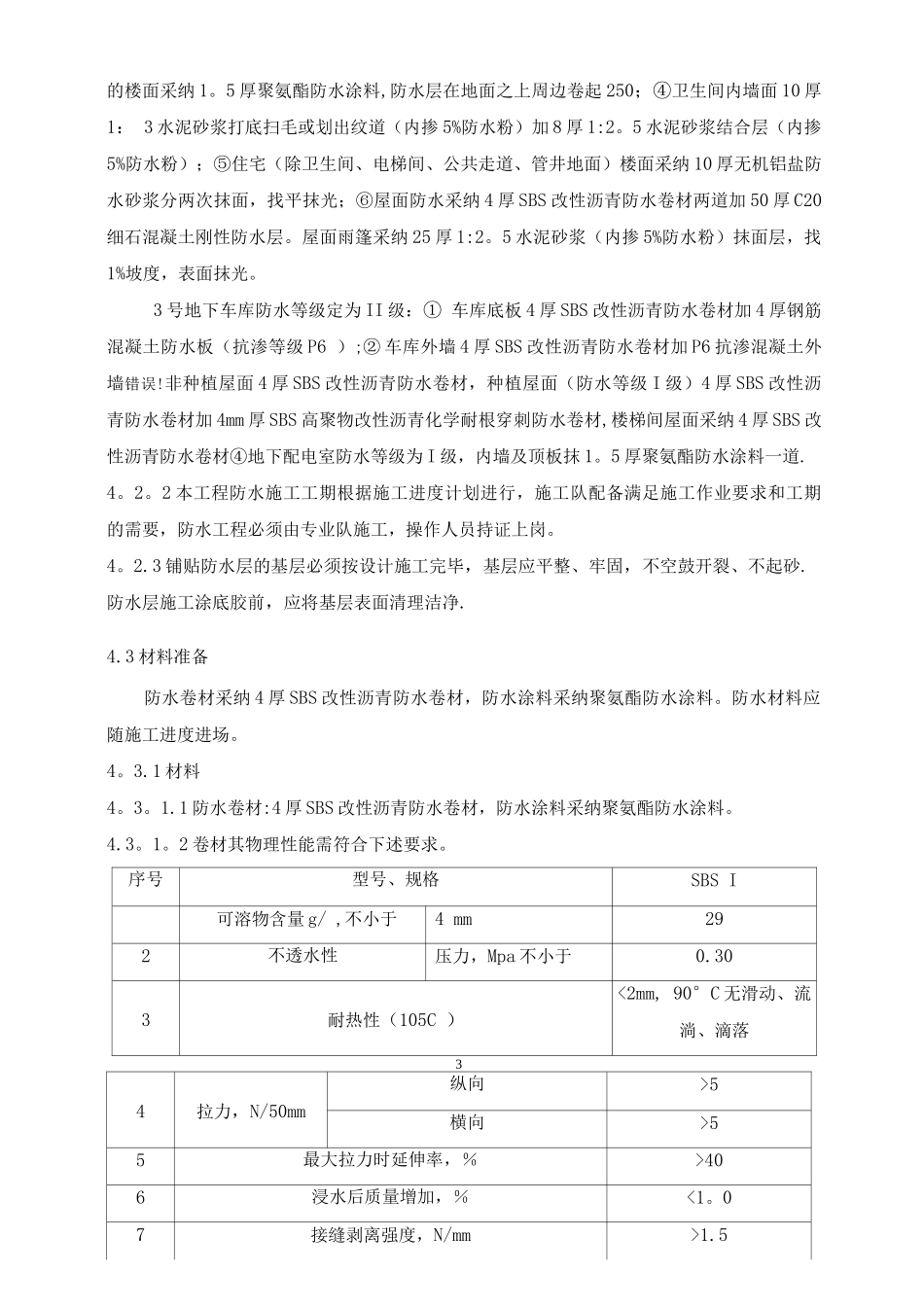

1 12#〜15#楼:① 地下室外墙采纳抗渗等级为 P6 的钢筋混凝土结构,同时附加 4 厚SBS 改性沥青防水卷材一道;在配电室内增设一道 1
5 厚聚氨酯防水涂料
地下防水设防高度应做至室外地坪 5mm 以上,变电站防水等级为 I 级,其余为 II 级;② 地下太原市晋东棚户区改造安置用房项目室底板采纳 4 厚 SBS 改性沥青防水,250 厚钢筋混凝土防水板(抗渗等级 P6);错误
卫生间防水工程施工方案太原市晋东棚户区改造安置用房项目防水工程施工方案的楼面采纳 1

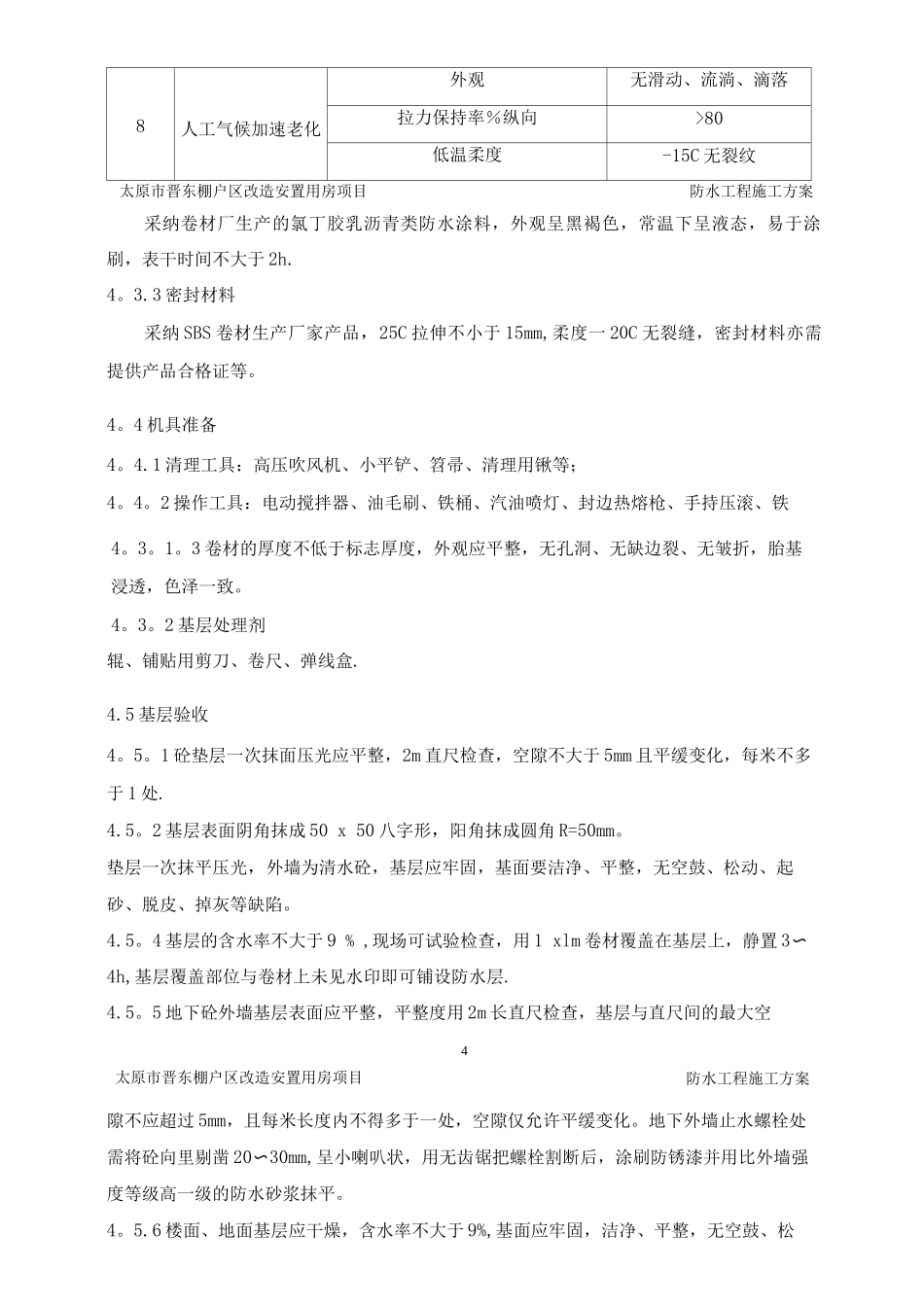

5 厚聚氨酯防水涂料
