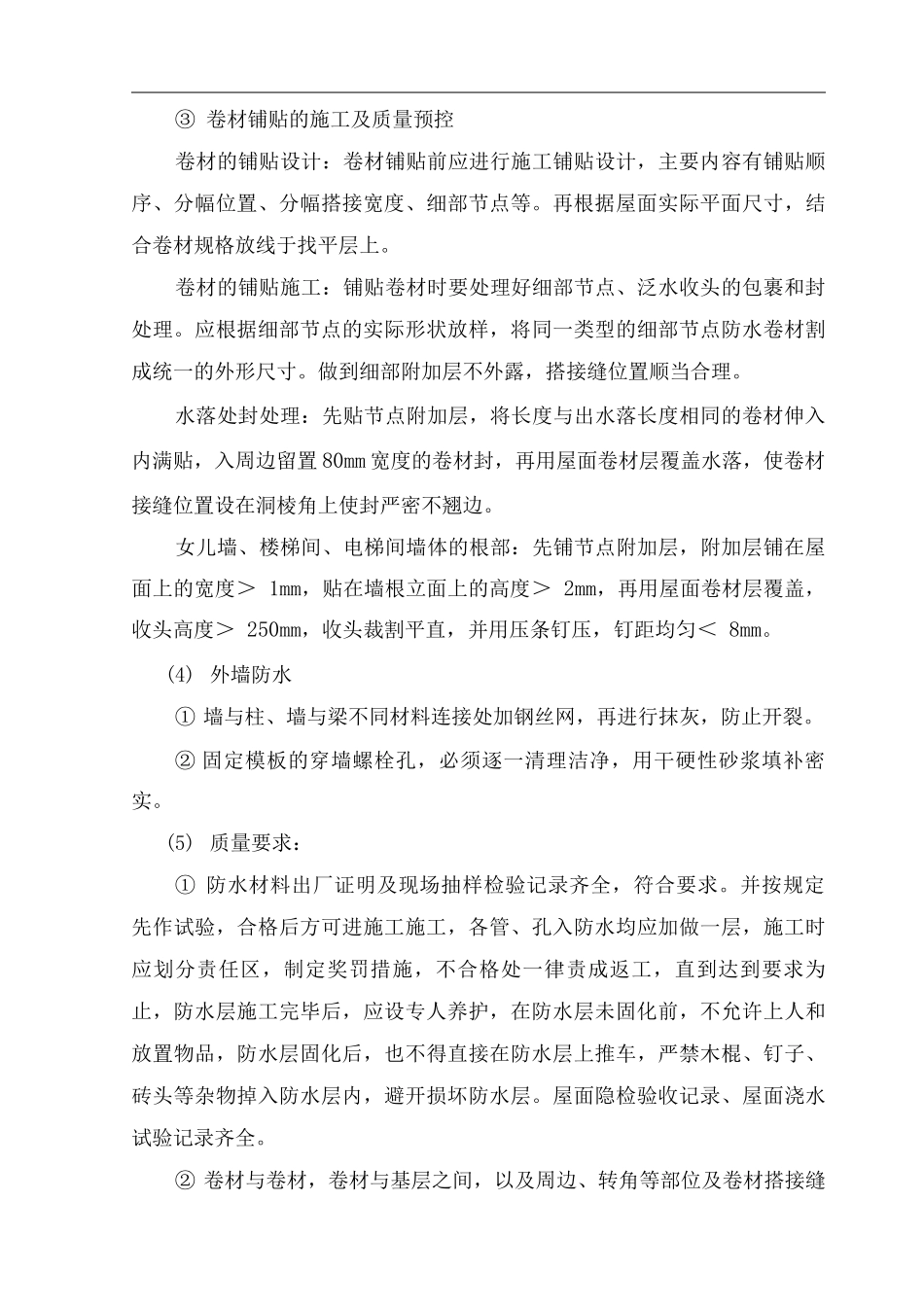

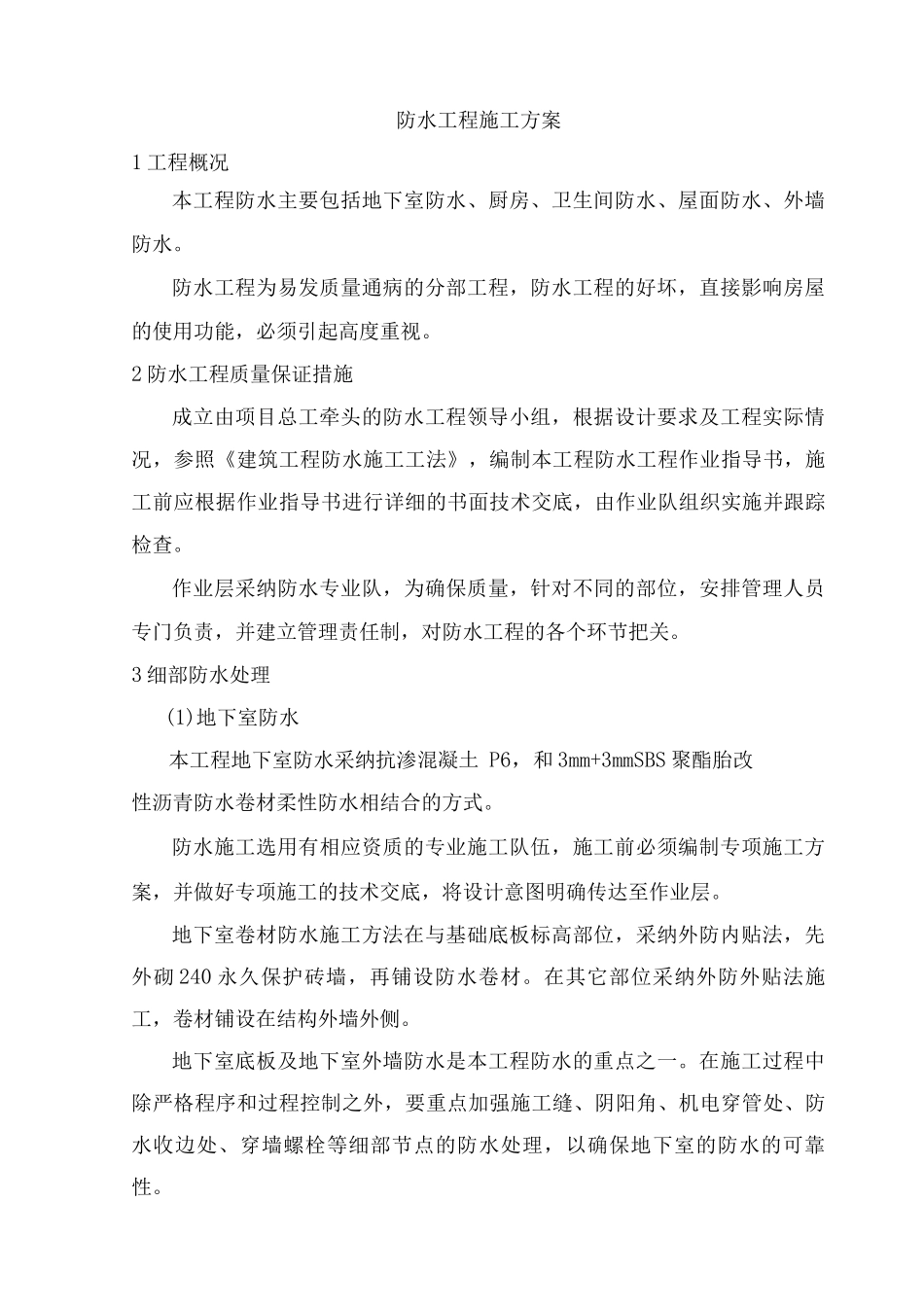

防水工程施工方案1 工程概况本工程防水主要包括地下室防水、厨房、卫生间防水、屋面防水、外墙防水。防水工程为易发质量通病的分部工程,防水工程的好坏,直接影响房屋的使用功能,必须引起高度重视。2 防水工程质量保证措施成立由项目总工牵头的防水工程领导小组,根据设计要求及工程实际情况,参照《建筑工程防水施工工法》,编制本工程防水工程作业指导书,施工前应根据作业指导书进行详细的书面技术交底,由作业队组织实施并跟踪检查。作业层采纳防水专业队,为确保质量,针对不同的部位,安排管理人员专门负责,并建立管理责任制,对防水工程的各个环节把关。3 细部防水处理(1)地下室防水本工程地下室防水采纳抗渗混凝土 P6,和 3mm+3mmSBS 聚酯胎改性沥青防水卷材柔性防水相结合的方式。防水施工选用有相应资质的专业施工队伍,施工前必须编制专项施工方案,并做好专项施工的技术交底,将设计意图明确传达至作业层。地下室卷材防水施工方法在与基础底板标高部位,采纳外防内贴法,先外砌 240 永久保护砖墙,再铺设防水卷材。在其它部位采纳外防外贴法施工,卷材铺设在结构外墙外侧。地下室底板及地下室外墙防水是本工程防水的重点之一。在施工过程中除严格程序和过程控制之外,要重点加强施工缝、阴阳角、机电穿管处、防水收边处、穿墙螺栓等细部节点的防水处理,以确保地下室的防水的可靠性。地下室外墙水平施工缝采纳遇水膨胀橡胶止水条,预留门洞设置橡胶止水带。地下室外墙支设模板用穿墙螺栓采纳带止水片成品三节螺栓。导墙部位防水层接头实行上压两皮砖的措施进行保护,待墙体混凝土浇筑完毕后,除掉保护,将接茬部位的卷材清理洁净,将新老防水层进行搭接,再进行墙体防水层的施工。涂抹防水层底板表面坡度应符合设计要求,不得有局部积水现象存在。操作人员应按作业顺序作业,避开过多在已施工的涂膜层上走动,同时工人不得穿带钉子鞋操作。穿过地面、墙面等处的管根、地漏,应防止碰损、变位。地漏、排水等处应保持畅通,施工时应实行保护措施。涂膜防水层未固化前不允许上人作业;干燥固化后应及时做保护层,以防破坏涂膜防水层,造成渗漏。(2)厨房、卫生间防水结构楼板施工期间,确保砼的浇注质量,对于给排水管道的安装,须认真预留孔,作成下小上大的倒锥形孔。本工程卫生间采纳 1.5 厚单组份聚氨酯涂膜防水。卫生间防水施工工艺流程:基层处理 T 涂刷底层涂料 T 涂刷第一道涂膜防水层 T 涂刷第二道涂膜防水...
