防水工程施工方案水工程是建筑工程中非常重要但又最容易让人忽视的工程,一般部位的防水做法已相当成熟,但一些特别部位的防水却是十分讲究,也容易出现问题

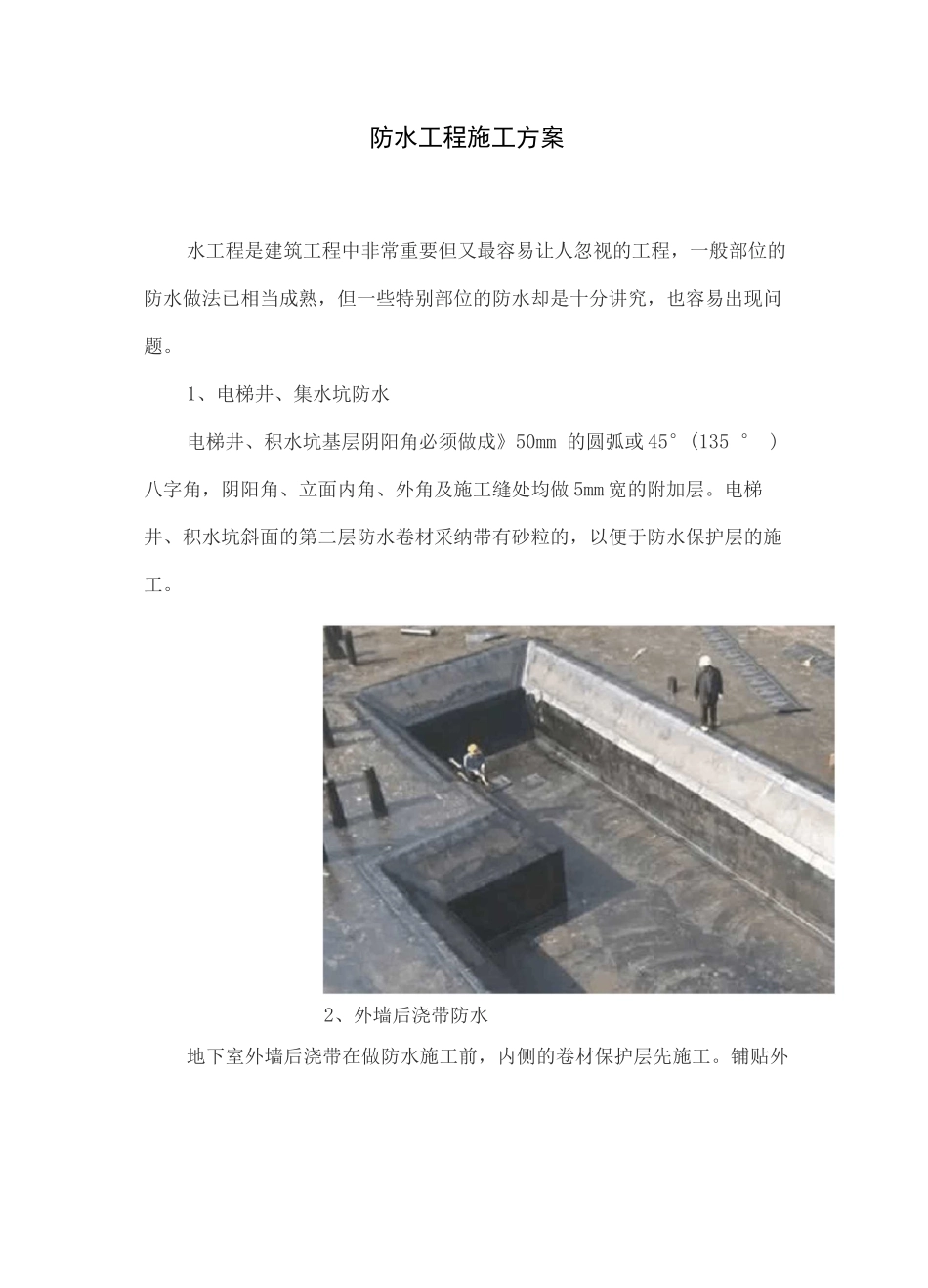

1、电梯井、集水坑防水电梯井、积水坑基层阴阳角必须做成》50mm 的圆弧或 45°(135 ° )八字角,阴阳角、立面内角、外角及施工缝处均做 5mm 宽的附加层
电梯井、积水坑斜面的第二层防水卷材采纳带有砂粒的,以便于防水保护层的施工
2、外墙后浇带防水地下室外墙后浇带在做防水施工前,内侧的卷材保护层先施工

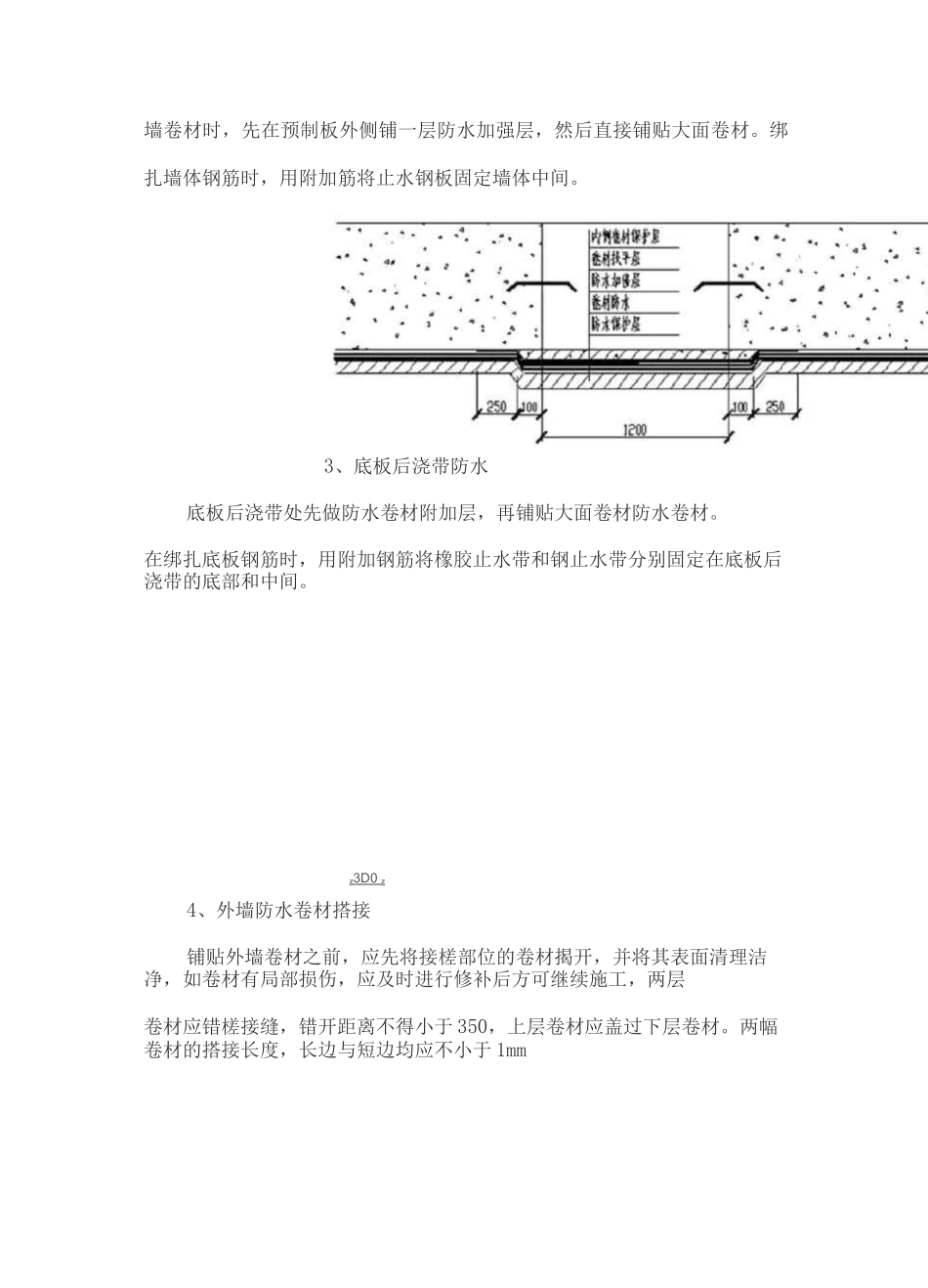

铺贴外墙卷材时,先在预制板外侧铺一层防水加强层,然后直接铺贴大面卷材
绑扎墙体钢筋时,用附加筋将止水钢板固定墙体中间
3、底板后浇带防水底板后浇带处先做防水卷材附加层,再铺贴大面卷材防水卷材
在绑扎底板钢筋时,用附加钢筋将橡胶止水带和钢止水带分别固定在底板后浇带的底部和中间
z3D0 z4、外墙防水卷材搭接铺贴外墙卷材之前,应先将接槎部位的卷材揭开,并将其表面清理洁净,如卷材有局部损伤,应及时进行修补后方可继续施工,两层卷材应错槎接缝,错开距离不得小于 350,上层卷材应盖过下层卷材
两幅卷材的搭接长度,长边与短边均应不小于 1mm5、外墙散水防水防水收位置设置在距室外散水 150mm 处,末端先用3mmX25mm 金属压条钢钉固定(间距 2mm),用钢钉固定后再用密封胶将上密封
散水与外墙之间预留 30mm 宽的缝隙,采纳嵌缝油膏灌严
金属压条固定,专用密封膏密封6、施工缝止水钢板钢板居中布置
橡胶止水带及钢板橡胶止水带做法同上
钢板居中布置
橡胶止水带及钢板橡胶止水带做法同外墙散水防水做法
油膏灌严散水钢板的凹面应朝向迎水面,转角处止水钢板应做成 45角
止水钢板的凹面应朝向迎水面,转角处止水钢板应做成 45角
止水7、施工缝止水条在浇筑混凝土时,在施工缝部位埋植 30 x10 木条,沿墙厚居中留置出宽 30 、深 1
