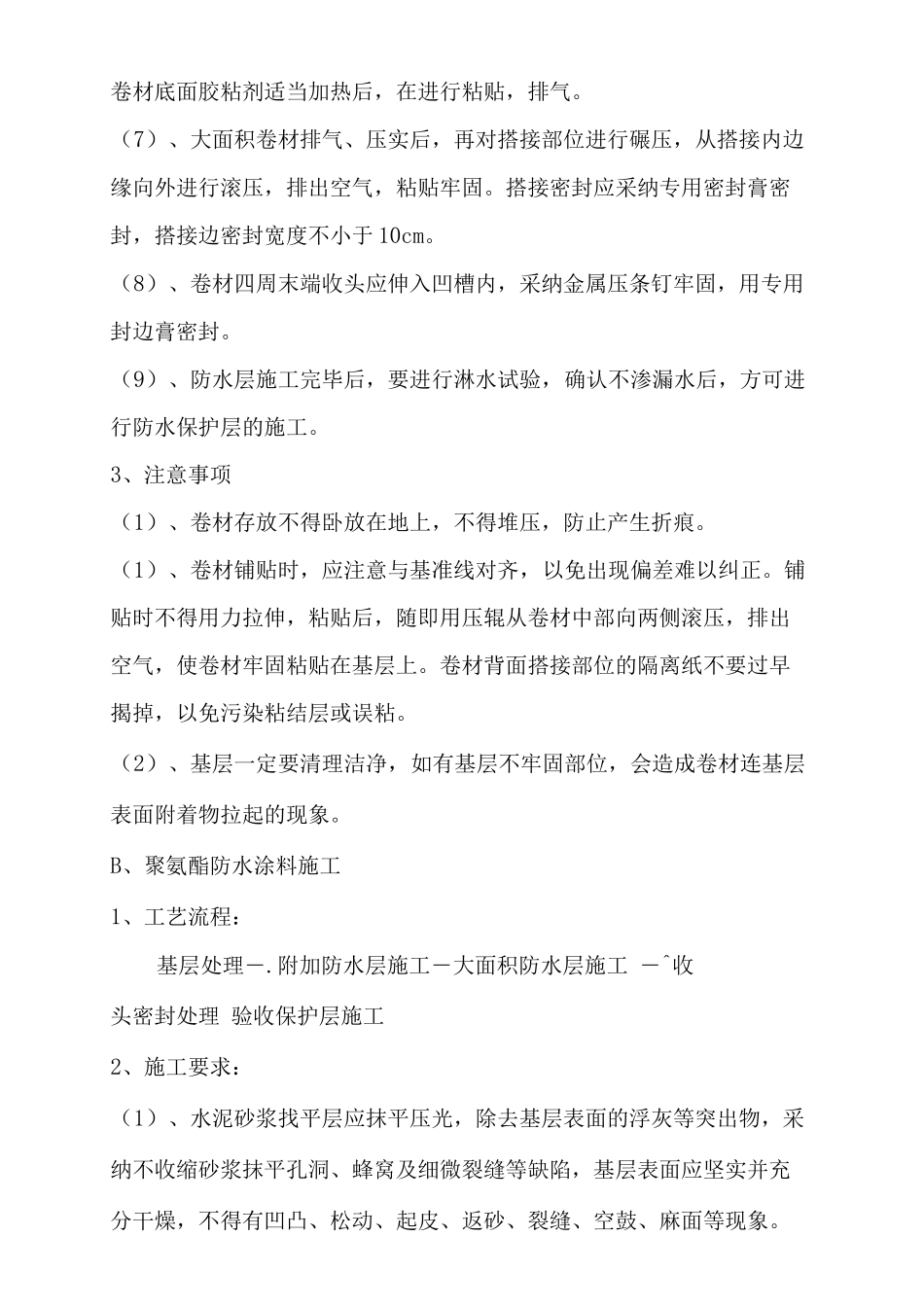

防水工程施工方案一、工程概况本工程防水工程施工范围主要有:地下室底板,地下室顶板,地下室外墙,屋面工程,厨房、卫生间。地下室屋面采纳 1.5 厚 SAM 自粘聚合物改性沥青防水卷材,厨房、卫生间地面采纳 1.5 聚氨酯涂膜防水层。二、施工准备1、在施工前,应认真熟悉设计图纸,熟悉相关构造及材料要求。2、防水材料应有检验报告及合格证,在进场后应根据要求进行复试,合格后才能使用。3、防水层施工前必须将基层上的尘土、沙粒、碎石、杂物和突起物清理洁净。4、防水层基层必须平整牢固,无空鼓起砂现象,表面应清洁干燥,转角处应按要求做半径为 50mm 的圆弧角。三、施工工艺及要求A、SAM 自粘聚合物改性沥青防水卷材施工1、工艺流程:基层处理 ►涂刷配套的基层处理剂 ►节点部位粘贴定位、弹基准线 ——.铺贴防水卷材一.辊压、排气一.收头处理及搭接 ►验收 ►保护层施工。2、施工要求:(1)、卷材总体铺贴顺序为:先高跨后低跨,同等高度先远后近。(2)、基层清理洁净后,将专用基层处理剂均匀涂刷在基层表面,涂刷时按一个方向进行,薄厚均匀,不漏底、不堆积,凉放至指触不粘。(3)、弹线、试铺:在底涂上按实际搭接面积弹出粘贴控制线,严格按控制线试铺及实际铺贴卷材,以确保卷材搭接宽度满足要求(8cm)。卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺。(4)、节点处理:女儿墙部位收处及出屋面的关部位,用水泥砂浆将墙与屋面、管交接处阴阳角抹成半径约 50mm 的小圆角,以便于自粘卷材的施工。在施工时增设防水附加层一道,确保全面达到防水下效果。(5)、大面积粘贴自粘卷材主要有拉铺法和滚铺法两种:a、拉铺法:将卷材对准基线全幅铺开,从一头将卷材揭起,沿卷材幅长中线对折,用裁纸刀将隔离纸边轻轻划开,注意不要划伤卷材,将隔离纸从卷材背面撕开 5mm 长,两人合力揭下隔离纸,对准基线铺贴定位。先将半幅长的卷材铺开就位,拉住揭下的隔离纸均匀用力向后拉,慢慢将剩余的隔离纸全部拉出,拉铺时注意拉出的隔离纸的完整性,发现撕裂、断裂应停止拉铺,将撕裂的隔离纸残余清理洁净后,在继续拉铺。b、滚铺法:即剥离隔离纸与铺贴卷材同时进行。施工时不需要打开整卷卷材,将卷材向前展出约 5mm,除去部分卷材的隔离纸,将卷材对准基准线铺贴,滚铺时不能太松弛,铺完一幅卷材后,用长柄滚刷,由起端开始,彻底排除卷材下面的空气,然后再用大压辊或手持式轻便振动器将卷材压实,粘贴...
