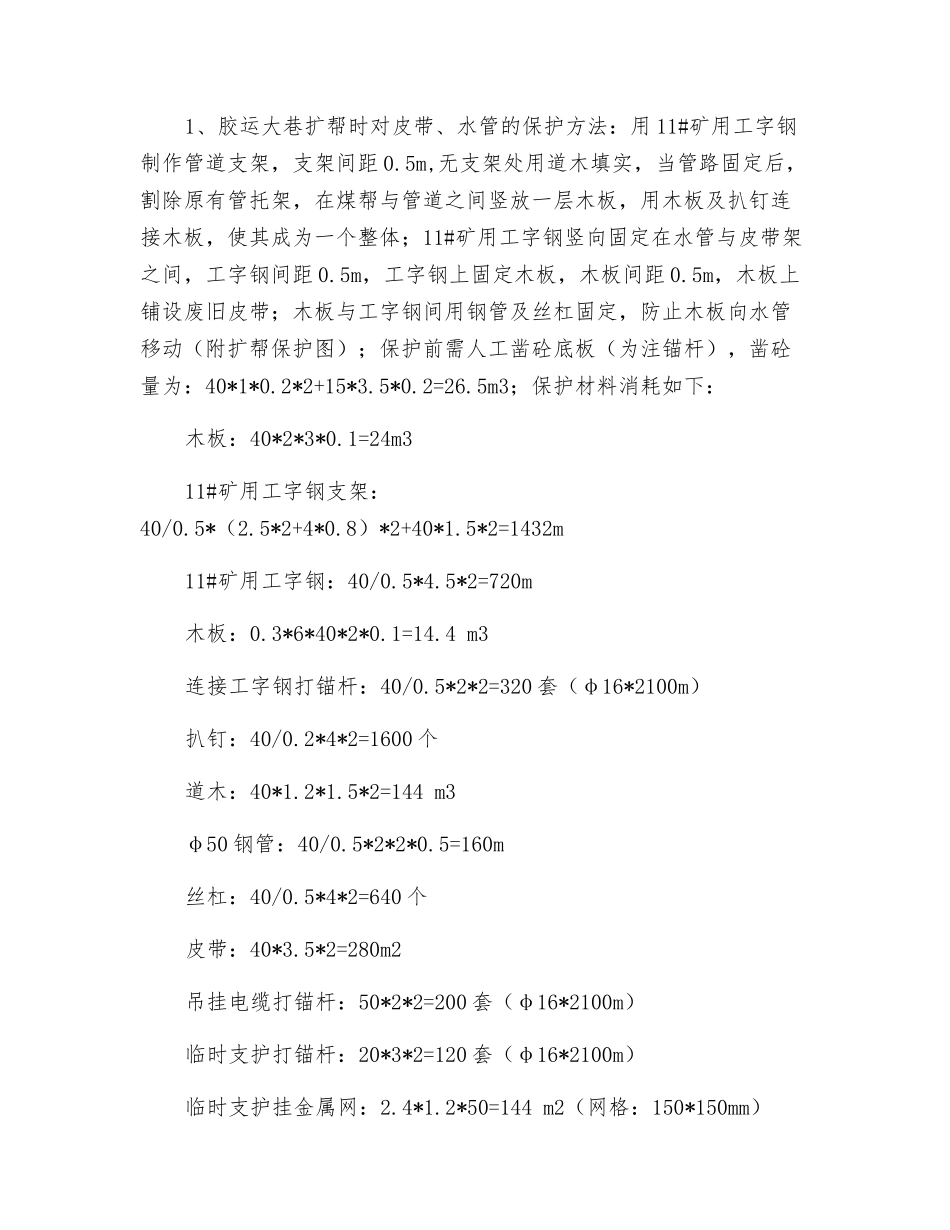

防水闸门硐室施工挑顶皮带保护安全技术措施一、根据该工程施工内容和施施工场地点的特点现存在以下危险源,辨识情况:1、火工品的使用不合理,造成水管和电缆及皮带破坏。2、进入工作面未能根据相关规定进行敲帮问顶,随身携带便携仪不完好,造成人员损害。3、放炮前未对周围环境和设施进行保护和设警戒,造成周围环境、设施和人员损害。4、火工品的运输未能根据相关规定运输或运输车辆不完好,造成爆炸、损害人员和车辆损坏。5、井下有害气体检查不到位或未进行检查,造成人员损害。6、装药方式不合格或未使用炮泥,造成爆破质量事故。7、放炮母线不完好,造成哑炮损害人员和质量事故。8、放炮时未设置好警戒,造成人员损害。9、辅助运输车辆不完好或未能根据相关规定行驶,造车人员损害和车辆损坏。10、皮带运转,人员进入工作面,造成人员损害。二、根据危险源辨识情况制定以下施工安全技术措施1、为了确保电缆和水管等设施安全无误的保护,必须少装药,放小炮。2、放炮前必须认真检查所保护设备是否完好,绑扎是否有松动现象,如有问题必须立即进行处理好后,方可放炮,放炮后要进行敲帮问顶,并对所保护的设施进行认真检查,确认完好后,方可进行下一道工序。3、放炮前必须在距放炮点 100m 处以及相关联巷口设好警戒,连喊三声“放炮了”确认无人后方可放炮。4、皮带保护上方的渣子必须由人工清理出渣。5、必须按要求施工,确保设施的安全。6、 本措施未尽地地方,均根据《煤矿安全规程》和相关规定执行。三、胶运大巷防水闸门硐室施工方案:1、 为了防止淤泥堵塞水管,胶运大巷中水管需埋设在帮部,根据需要,胶运大巷两帮各需增加 600mm 厚扩帮,工程量为:20*4*0.6*2+9*3*0.6=112 m3,增加砼碹( 砼 C30)量:20*4*0.6*2+9*3*0.6=112 m3。2、 管路改造具体施工步骤:扩帮→支护→管路改造→砼墙施工。3、 总体施工步骤:扩帮→管路改造→挑顶→起底→砼浇筑→闸门安装四、皮带、水管保护措施为了确保皮带和水管等设施安全无误的保护,必须少装药,放小炮,下列保护材料由于使用时间长,回收时基本都为报废材料,所以不进行摊销。1、胶运大巷扩帮时对皮带、水管的保护方法:用 11#矿用工字钢制作管道支架,支架间距 0.5m,无支架处用道木填实,当管路固定后,割除原有管托架,在煤帮与管道之间竖放一层木板,用木板及扒钉连接木板,使其成为一个整体;11#矿用工字钢竖向固定在水管与皮带架之间,工字钢间距 0.5m,工字钢上固定木...
