防渗漏、防裂缝专项施工措施

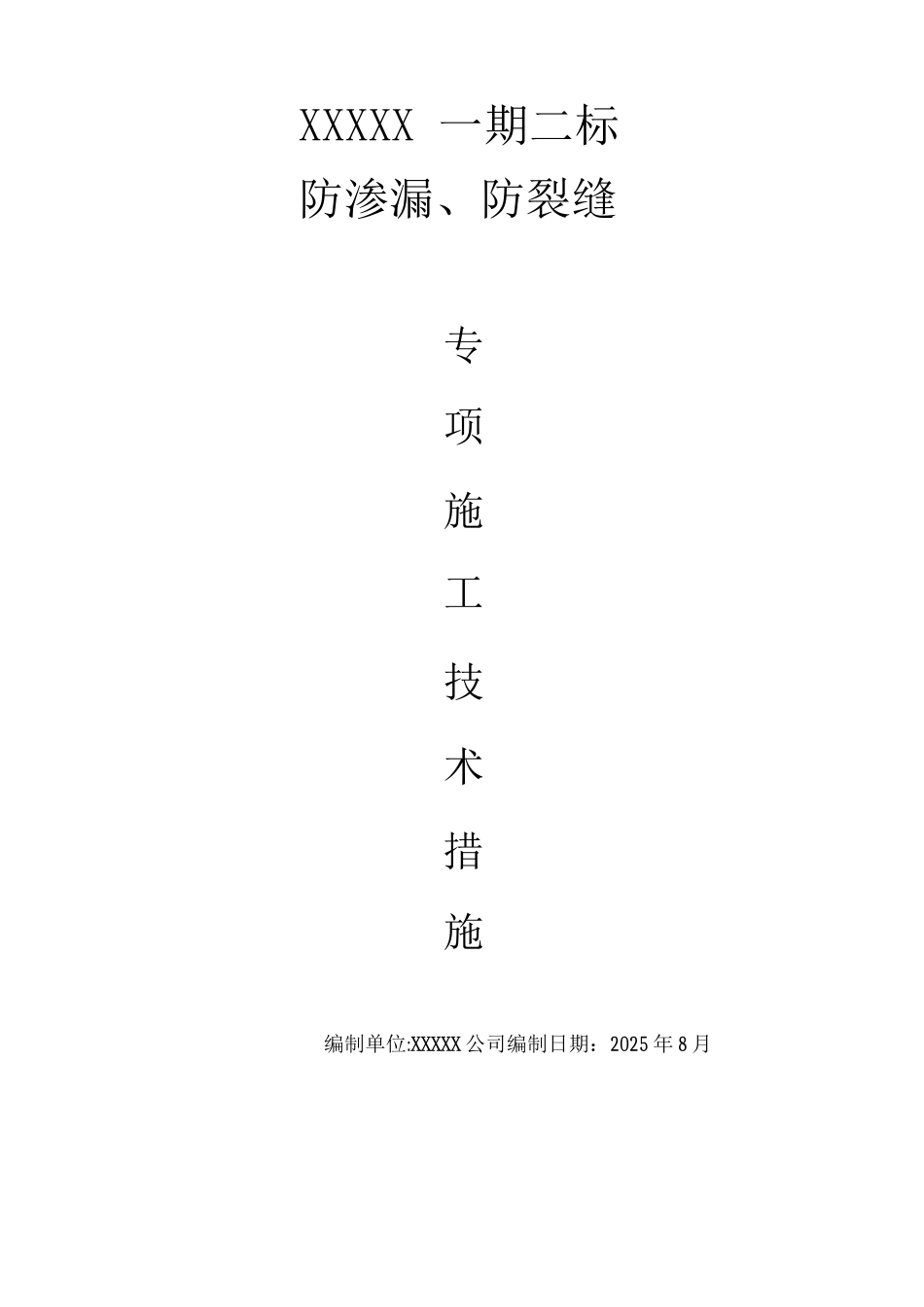

防渗漏、防裂缝专项施工措施_第1页
1/9

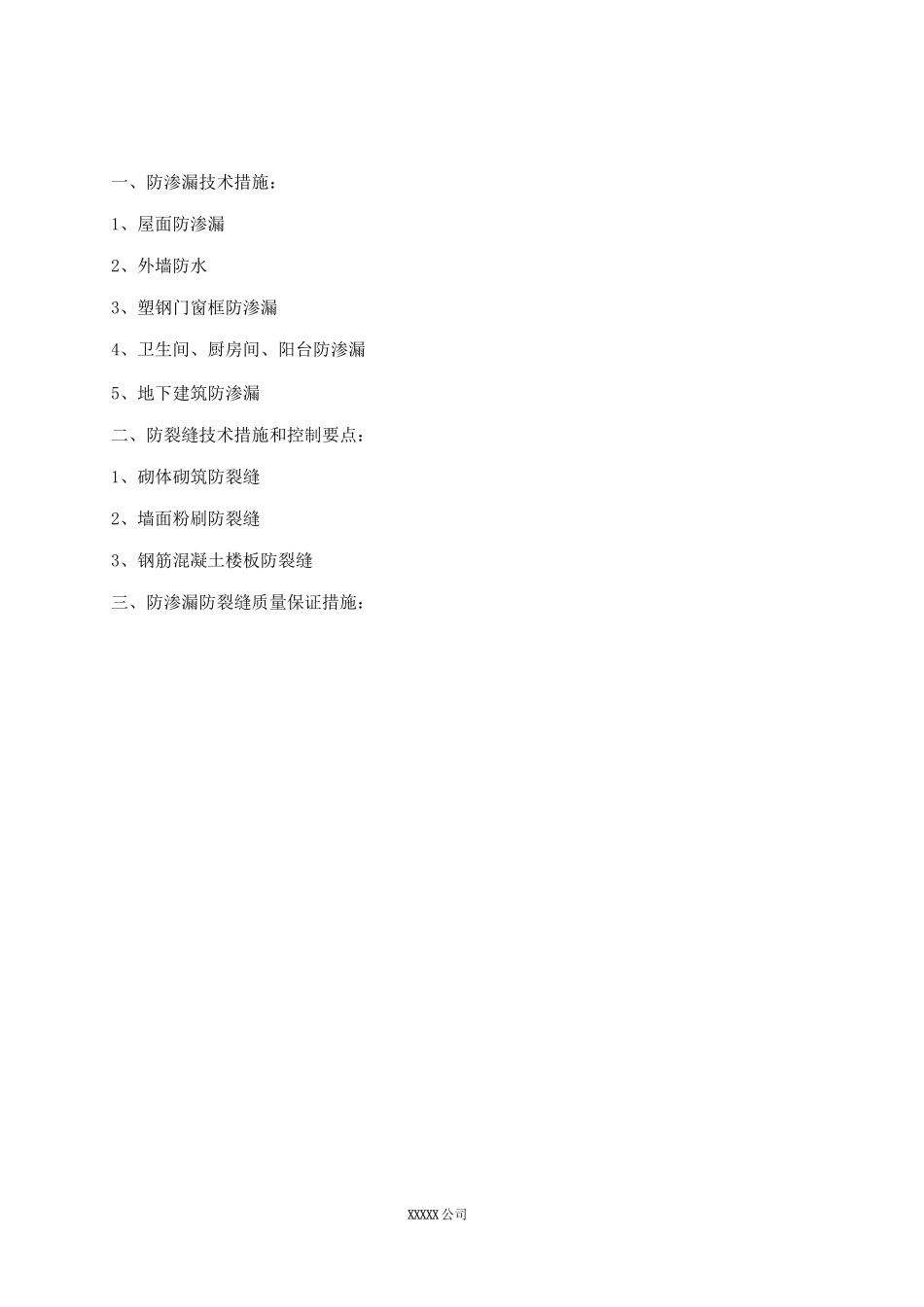

防渗漏、防裂缝专项施工措施_第2页
2/9

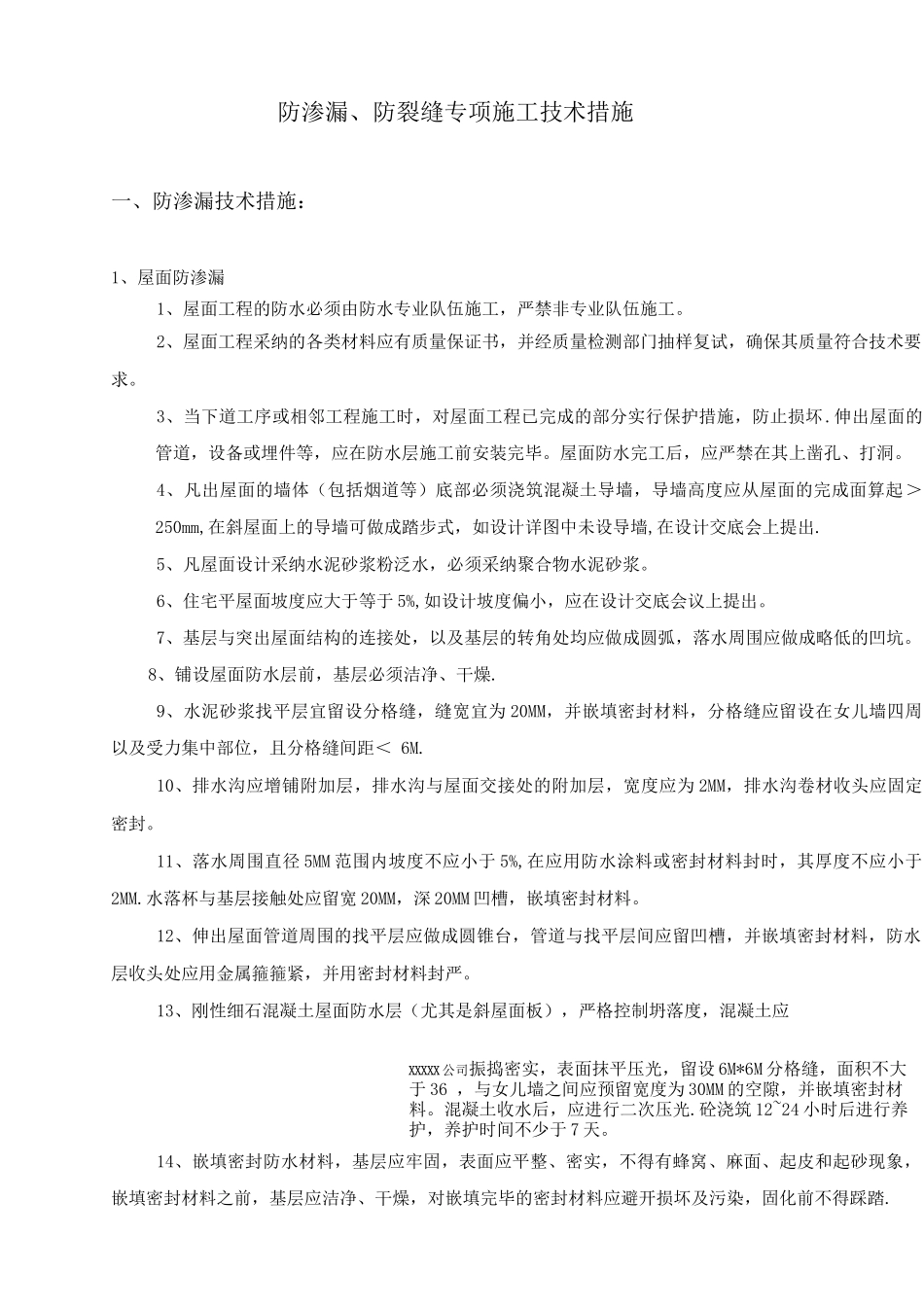

防渗漏、防裂缝专项施工措施_第3页
3/9
XXXXX 一期二标防渗漏、防裂缝专项施工技术措施编制单位:XXXXX 公司编制日期:2025 年 8 月一、防渗漏技术措施:1、屋面防渗漏2、外墙防水3、塑钢门窗框防渗漏4、卫生间、厨房间、阳台防渗漏5、地下建筑防渗漏二、防裂缝技术措施和控制要点:1、砌体砌筑防裂缝2、墙面粉刷防裂缝3、钢筋混凝土楼板防裂缝三、防渗漏防裂缝质量保证措施: XXXXX 公司防渗漏、防裂缝专项施工技术措施一、防渗漏技术措施:1、屋面防渗漏1、屋面工程的防水必须由防水专业队伍施工,严禁非专业队伍施工。2、屋面工程采纳的各类材料应有质量保证书,并经质量检测部门抽样复试,确保其质量符合技术要求。3、当下道工序或相邻工程施工时,对屋面工程已完成的部分实行保护措施,防止损坏.伸出屋面的管道,设备或埋件等,应在防水层施工前安装完毕。屋面防水完工后,应严禁在其上凿孔、打洞。4、凡出屋面的墙体(包括烟道等)底部必须浇筑混凝土导墙,导墙高度应从屋面的完成面算起> 250mm,在斜屋面上的导墙可做成踏步式,如设计详图中未设导墙,在设计交底会上提出.5、凡屋面设计采纳水泥砂浆粉泛水,必须采纳聚合物水泥砂浆。6、住宅平屋面坡度应大于等于 5%,如设计坡度偏小,应在设计交底会议上提出。7、基层与突出屋面结构的连接处,以及基层的转角处均应做成圆弧,落水周围应做成略低的凹坑。8、铺设屋面防水层前,基层必须洁净、干燥.9、水泥砂浆找平层宜留设分格缝,缝宽宜为 20MM,并嵌填密封材料,分格缝应留设在女儿墙四周以及受力集中部位,且分格缝间距< 6M.10、排水沟应增铺附加层,排水沟与屋面交接处的附加层,宽度应为 2MM,排水沟卷材收头应固定密封。11、落水周围直径 5MM 范围内坡度不应小于 5%,在应用防水涂料或密封材料封时,其厚度不应小于2MM.水落杯与基层接触处应留宽 20MM,深 20MM 凹槽,嵌填密封材料。12、伸出屋面管道周围的找平层应做成圆锥台,管道与找平层间应留凹槽,并嵌填密封材料,防水层收头处应用金属箍箍紧,并用密封材料封严。13、刚性细石混凝土屋面防水层(尤其是斜屋面板),严格控制坍落度,混凝土应XXXXX 公司振捣密实,表面抹平压光,留设 6M*6M 分格缝,面积不大于 36 ,与女儿墙之间应预留宽度为 30MM 的空隙,并嵌填密封材料。混凝土收水后,应进行二次压光.砼浇筑 12~24 小时后进行养护,养护时间不少于 7 天。14、嵌填密封防水材料,基层应牢固,表面应平整、密实,不得有蜂窝、麻面、起皮和...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

防渗漏、防裂缝专项施工措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
