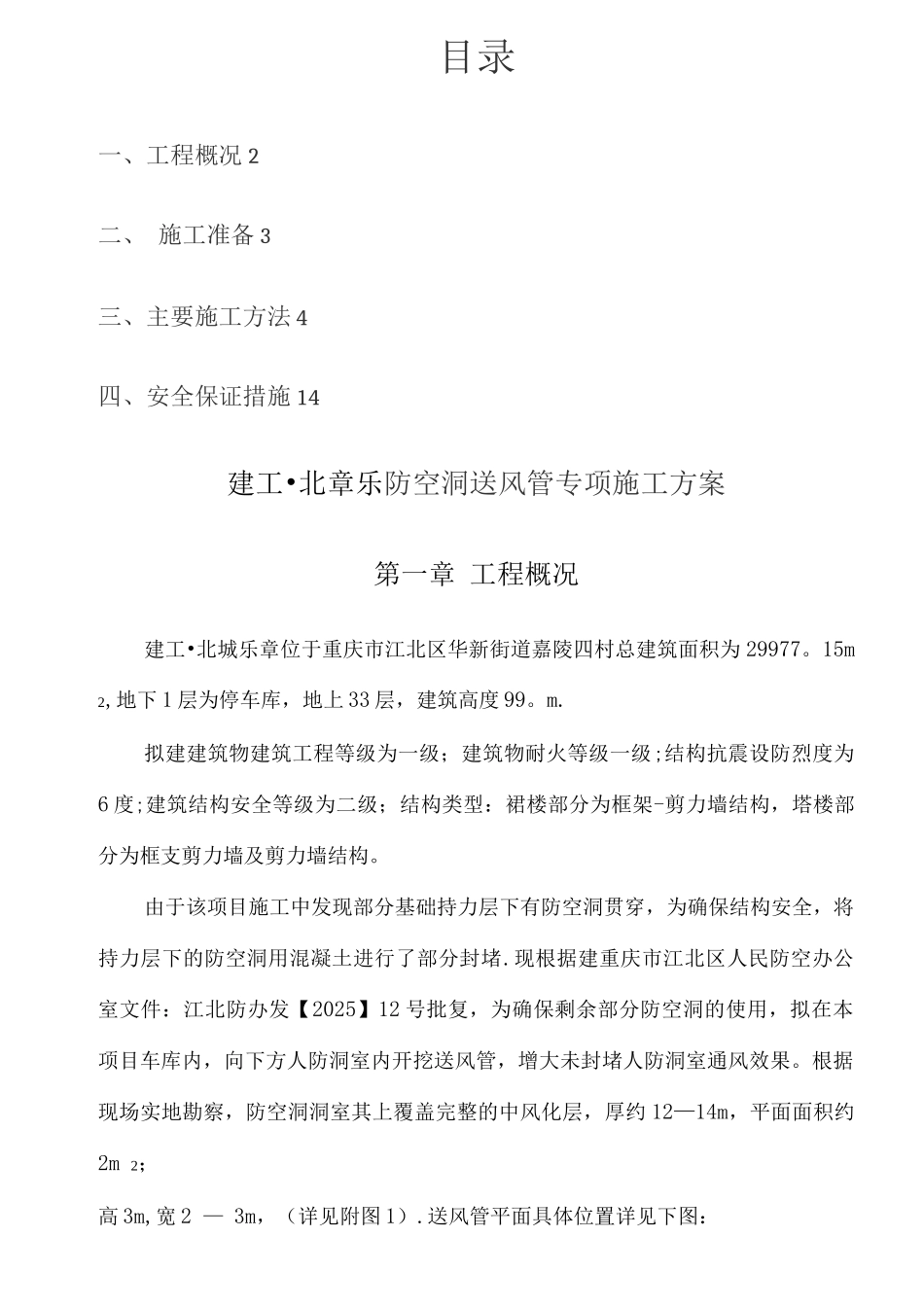

目录一、工程概况 2二、 施工准备 3三、主要施工方法 4四、安全保证措施 14建工•北章乐防空洞送风管专项施工方案第一章 工程概况建工•北城乐章位于重庆市江北区华新街道嘉陵四村总建筑面积为 29977。15m 2,地下 1 层为停车库,地上 33 层,建筑高度 99。m.拟建建筑物建筑工程等级为一级;建筑物耐火等级一级;结构抗震设防烈度为6 度;建筑结构安全等级为二级;结构类型:裙楼部分为框架-剪力墙结构,塔楼部分为框支剪力墙及剪力墙结构。由于该项目施工中发现部分基础持力层下有防空洞贯穿,为确保结构安全,将持力层下的防空洞用混凝土进行了部分封堵.现根据建重庆市江北区人民防空办公室文件:江北防办发【2025】12 号批复,为确保剩余部分防空洞的使用,拟在本项目车库内,向下方人防洞室内开挖送风管,增大未封堵人防洞室通风效果。根据现场实地勘察,防空洞洞室其上覆盖完整的中风化层,厚约 12—14m,平面面积约2m 2;高 3m,宽 2 — 3m,(详见附图 1).送风管平面具体位置详见下图:第二章施工准备根据建设单位、设计单位协商后决定:1、在车库内开挖 2 个直径为 12mm 的人工挖孔桩并用玻璃导管作为送风管.2、人防洞室内送风管位置采纳模筑衬砌方式进行保护。一、主要施工工序施工工序流程图人防洞室内模筑衬砌支模方式采纳木模及镀锌铁皮定型,并用脚手架钢管、扣件、木枋进行支撑。洞室内的混凝土浇筑分两次作业,首先洞壁两侧竖直方向进行关模浇筑,最后再压力灌筑洞顶拱形部分的混凝土。砼成型后,经建设及监理单位检查合格后,再用 1:2.水泥砂浆抹面。由于防空洞内空间狭小,泵管架设困难,故本次混凝土浇注采纳C25 自拌混凝土,混凝土的配合比提前与试验室进行沟通联系并进行试配,达到要求后再进行施工。洞壁两侧砼塌落度值控制在 70〜1mm ,洞顶混凝土坍落度控制在250mm〜270mm ,水灰比控制在 0.4~0。6,粗骨料粒径湖 5mm(洞顶拱形部分采纳细石混凝土高压灌筑),水泥标号不小于 P.O32。5。第三章主要施工方法第一节施工准备1、通道搭设,平整场地施工前,首先在防空洞入处各设置一台大功率正压送风机对防空洞进行送风(风机功率 7.5KW,送风量 240m 3/H ),以保证人员在防空洞内施工时空气流通,有足量的氧气进入.然后派作业人员在防空洞用中 48 钢管搭设 3 米长的施工通道,方便进入施工区段。由于另一施工区域不属于我施工现场,我单位派管理人员协助建设单位与对方进行协商、沟通,确...
