防腐施工技术方案

防腐施工技术方案_第1页
1/6
防腐施工技术方案_第2页
2/6
防腐施工技术方案_第3页
3/6

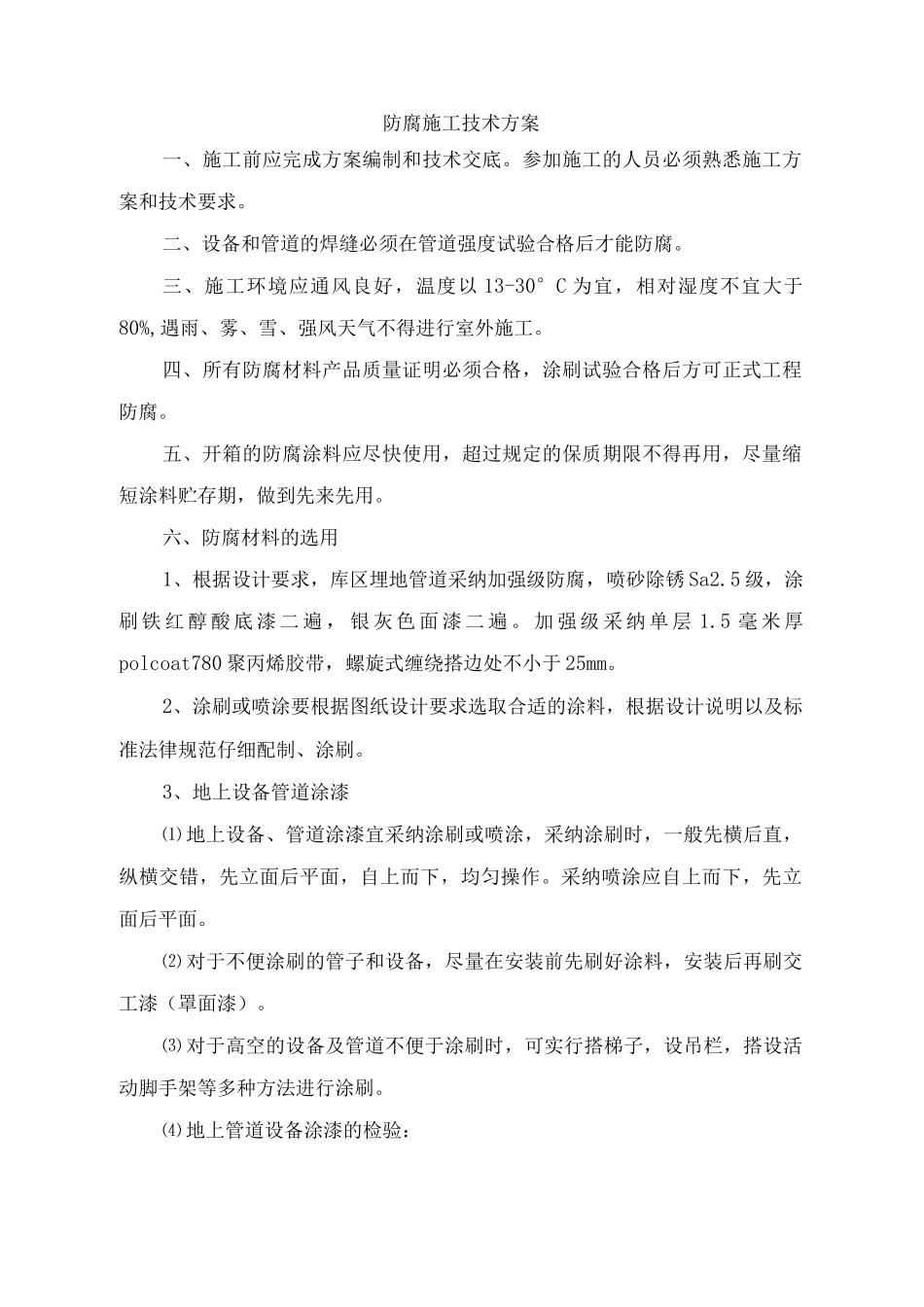

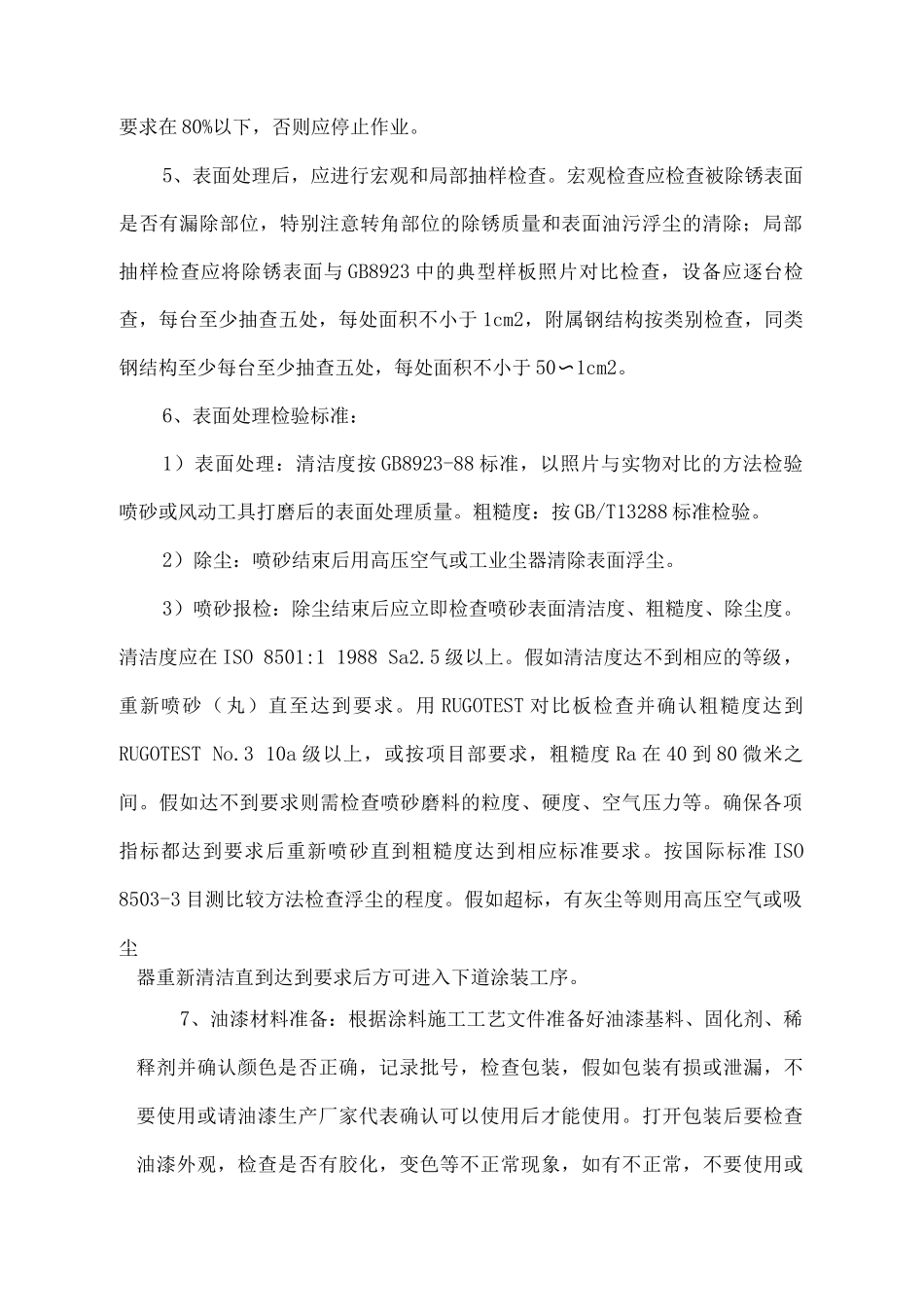

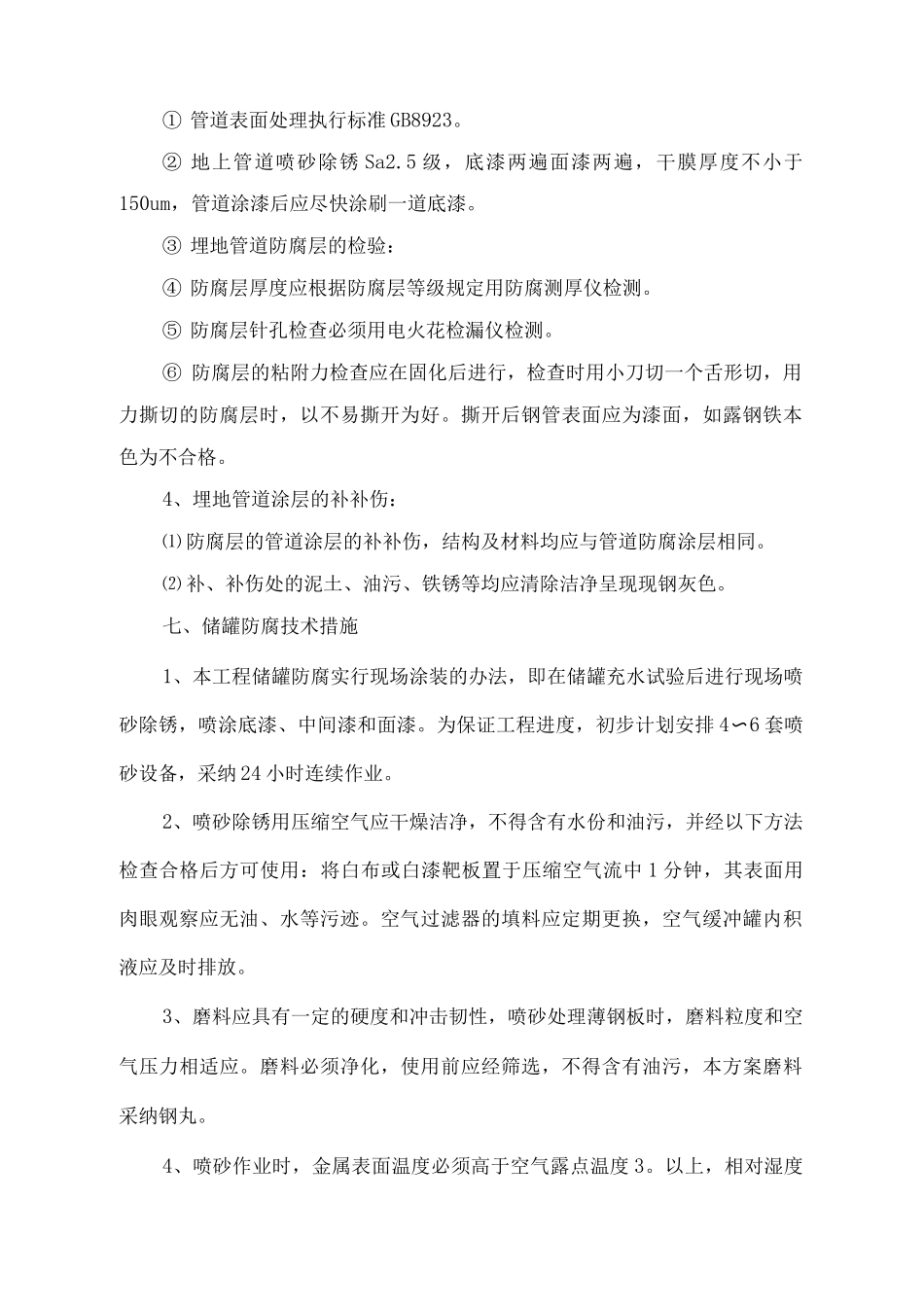

防腐施工技术方案一、施工前应完成方案编制和技术交底。参加施工的人员必须熟悉施工方案和技术要求。二、设备和管道的焊缝必须在管道强度试验合格后才能防腐。三、施工环境应通风良好,温度以 13-30°C 为宜,相对湿度不宜大于80%,遇雨、雾、雪、强风天气不得进行室外施工。四、所有防腐材料产品质量证明必须合格,涂刷试验合格后方可正式工程防腐。五、开箱的防腐涂料应尽快使用,超过规定的保质期限不得再用,尽量缩短涂料贮存期,做到先来先用。六、防腐材料的选用1、根据设计要求,库区埋地管道采纳加强级防腐,喷砂除锈 Sa2.5 级,涂刷 铁 红 醇 酸 底 漆 二 遍 , 银 灰 色 面 漆 二 遍 。 加 强 级 采 纳 单 层 1.5 毫 米 厚polcoat780 聚丙烯胶带,螺旋式缠绕搭边处不小于 25mm。2、涂刷或喷涂要根据图纸设计要求选取合适的涂料,根据设计说明以及标准法律规范仔细配制、涂刷。3、地上设备管道涂漆⑴ 地上设备、管道涂漆宜采纳涂刷或喷涂,采纳涂刷时,一般先横后直,纵横交错,先立面后平面,自上而下,均匀操作。采纳喷涂应自上而下,先立面后平面。⑵ 对于不便涂刷的管子和设备,尽量在安装前先刷好涂料,安装后再刷交工漆(罩面漆)。⑶ 对于高空的设备及管道不便于涂刷时,可实行搭梯子,设吊栏,搭设活动脚手架等多种方法进行涂刷。⑷ 地上管道设备涂漆的检验:① 管道表面处理执行标准 GB8923。② 地上管道喷砂除锈 Sa2.5 级,底漆两遍面漆两遍,干膜厚度不小于150um,管道涂漆后应尽快涂刷一道底漆。③ 埋地管道防腐层的检验:④ 防腐层厚度应根据防腐层等级规定用防腐测厚仪检测。⑤ 防腐层针孔检查必须用电火花检漏仪检测。⑥ 防腐层的粘附力检查应在固化后进行,检查时用小刀切一个舌形切,用力撕切的防腐层时,以不易撕开为好。撕开后钢管表面应为漆面,如露钢铁本色为不合格。4、埋地管道涂层的补补伤:⑴ 防腐层的管道涂层的补补伤,结构及材料均应与管道防腐涂层相同。⑵ 补、补伤处的泥土、油污、铁锈等均应清除洁净呈现现钢灰色。七、储罐防腐技术措施1、本工程储罐防腐实行现场涂装的办法,即在储罐充水试验后进行现场喷砂除锈,喷涂底漆、中间漆和面漆。为保证工程进度,初步计划安排 4〜6 套喷砂设备,采纳 24 小时连续作业。2、喷砂除锈用压缩空气应干燥洁净,不得含有水份和油污,并经以下方法检查合格后方可使用:将白布或白漆靶板置于压缩空气流中 1 分钟...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

防腐施工技术方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
