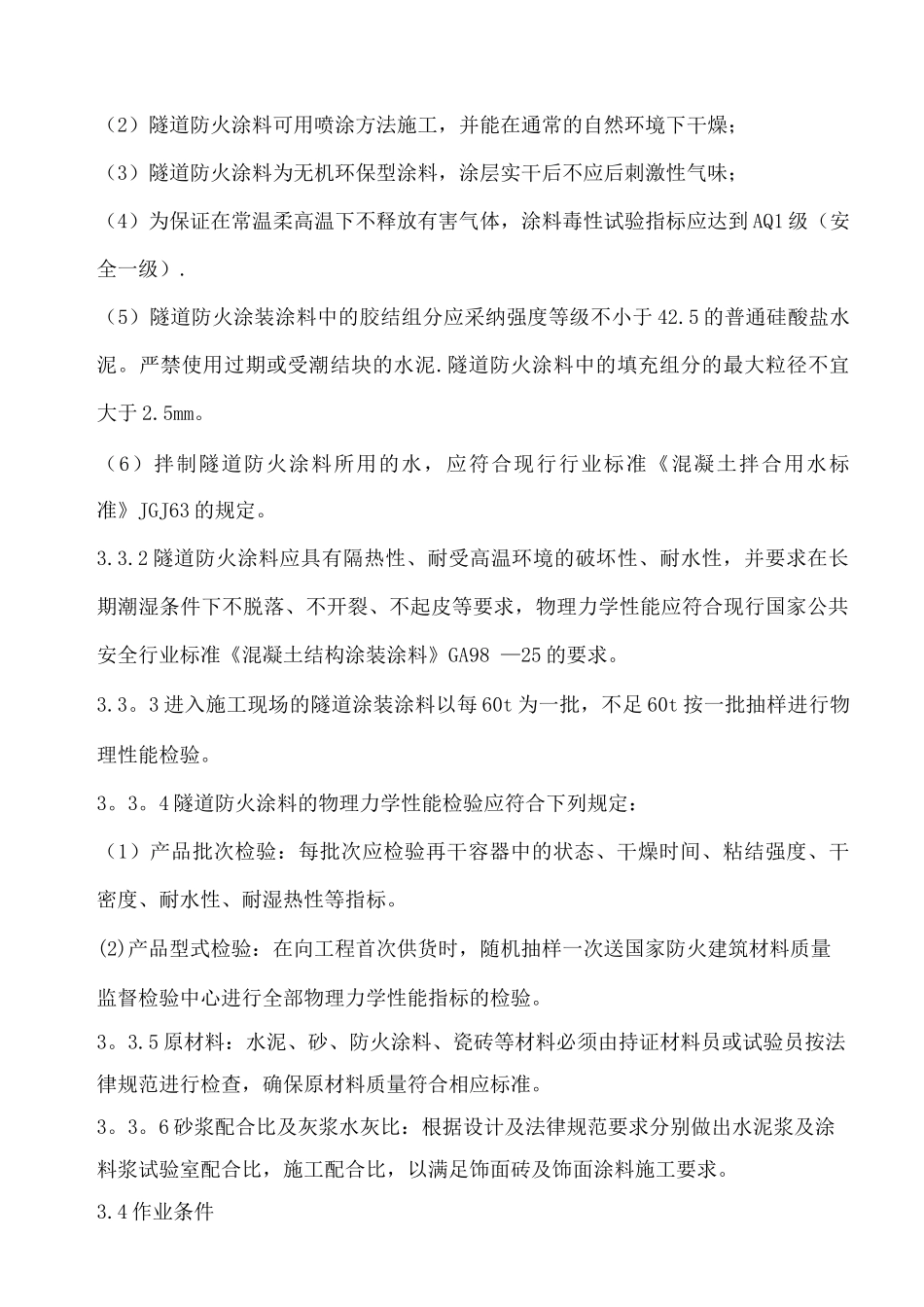

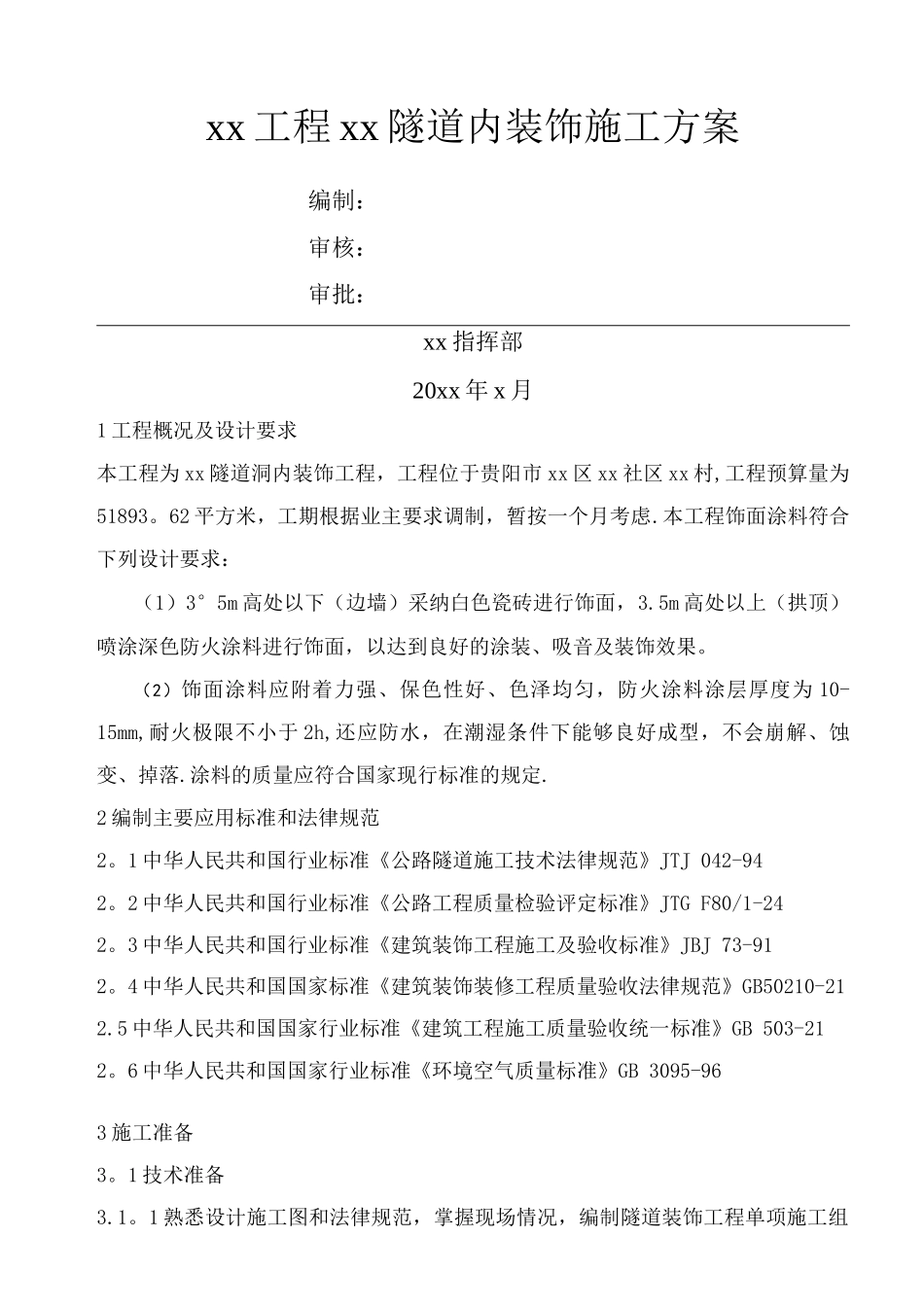

xx 工程 xx 隧道内装饰施工方案编制:审核:审批:xx 指挥部20xx 年 x 月1 工程概况及设计要求本工程为 xx 隧道洞内装饰工程,工程位于贵阳市 xx 区 xx 社区 xx 村,工程预算量为51893。62 平方米,工期根据业主要求调制,暂按一个月考虑.本工程饰面涂料符合下列设计要求:(1)3°5m 高处以下(边墙)采纳白色瓷砖进行饰面,3.5m 高处以上(拱顶)喷涂深色防火涂料进行饰面,以达到良好的涂装、吸音及装饰效果。(2)饰面涂料应附着力强、保色性好、色泽均匀,防火涂料涂层厚度为 10-15mm,耐火极限不小于 2h,还应防水,在潮湿条件下能够良好成型,不会崩解、蚀变、掉落.涂料的质量应符合国家现行标准的规定.2 编制主要应用标准和法律规范2。1 中华人民共和国行业标准《公路隧道施工技术法律规范》JTJ 042-942。2 中华人民共和国行业标准《公路工程质量检验评定标准》JTG F80/1-242。3 中华人民共和国行业标准《建筑装饰工程施工及验收标准》JBJ 73-912。4 中华人民共和国国家标准《建筑装饰装修工程质量验收法律规范》GB50210-212.5 中华人民共和国国家行业标准《建筑工程施工质量验收统一标准》GB 503-212。6 中华人民共和国国家行业标准《环境空气质量标准》GB 3095-963 施工准备3。1 技术准备3.1。1 熟悉设计施工图和法律规范,掌握现场情况,编制隧道装饰工程单项施工组织设计,向班组进行一级技术交底和安全交底。3。1.2 根据设计文件要求选择合适的装饰施工工艺:为隧道内防眩降噪要求,涂料施工从打底到有色涂料一般均采纳机械喷涂工艺;瓷砖为结合砂浆粘贴施工。3.1。3 测量放样准备工作.根据所提供导线点复测洞内自引加密导线点的坐标及高程,为不同类型装饰分界线的测量放样做好充分准备。3.1。4 正式装饰施工前,先进行试喷涂和试粘贴,装饰试验段长度一般取 15-20m,通过试验段的喷涂、粘贴施工可检验水溶性涂料的水灰比和水泥砂浆配合比,检验施工工艺是否符合相关质量、安全要求,必要时进行修正。3.1。5 正式装饰施工前对施工机组人员进行全面的技术、操作、安全二级交底,确保施工过程的工程质量和人身安全。3.2 机具准备装饰施工必须配备符合标准、性能可靠稳定的施工机械和设备,在施工前做好机械设备的保养、试机工作,确保在施工期间正常作业,并能根据工期要求及时合理的安排增减所需设备.需配置的主要施工机械和设备如下:3。2.1 拌和设备:低速搅拌机、砂浆拌和机.3。2。2 清洁...
