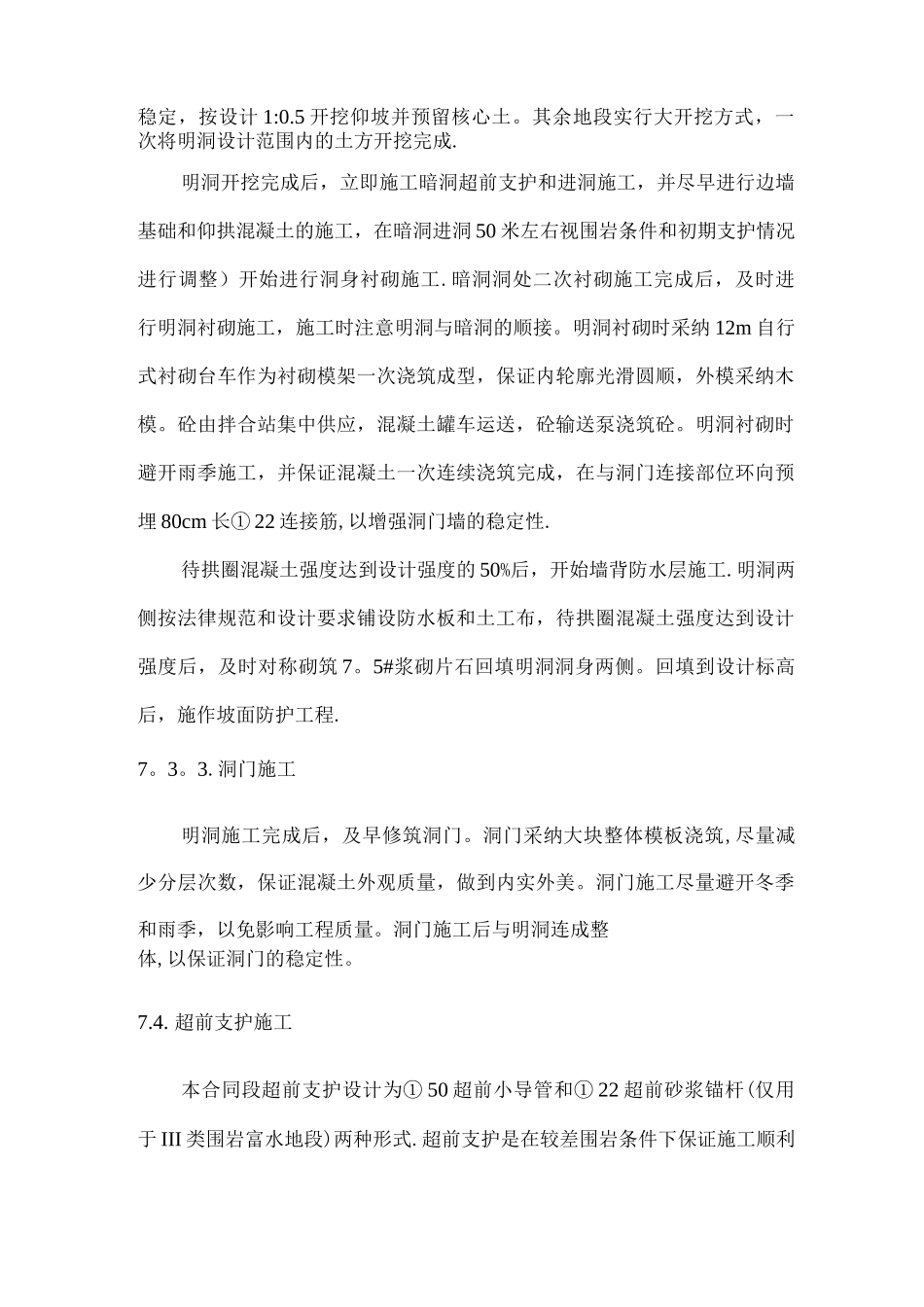

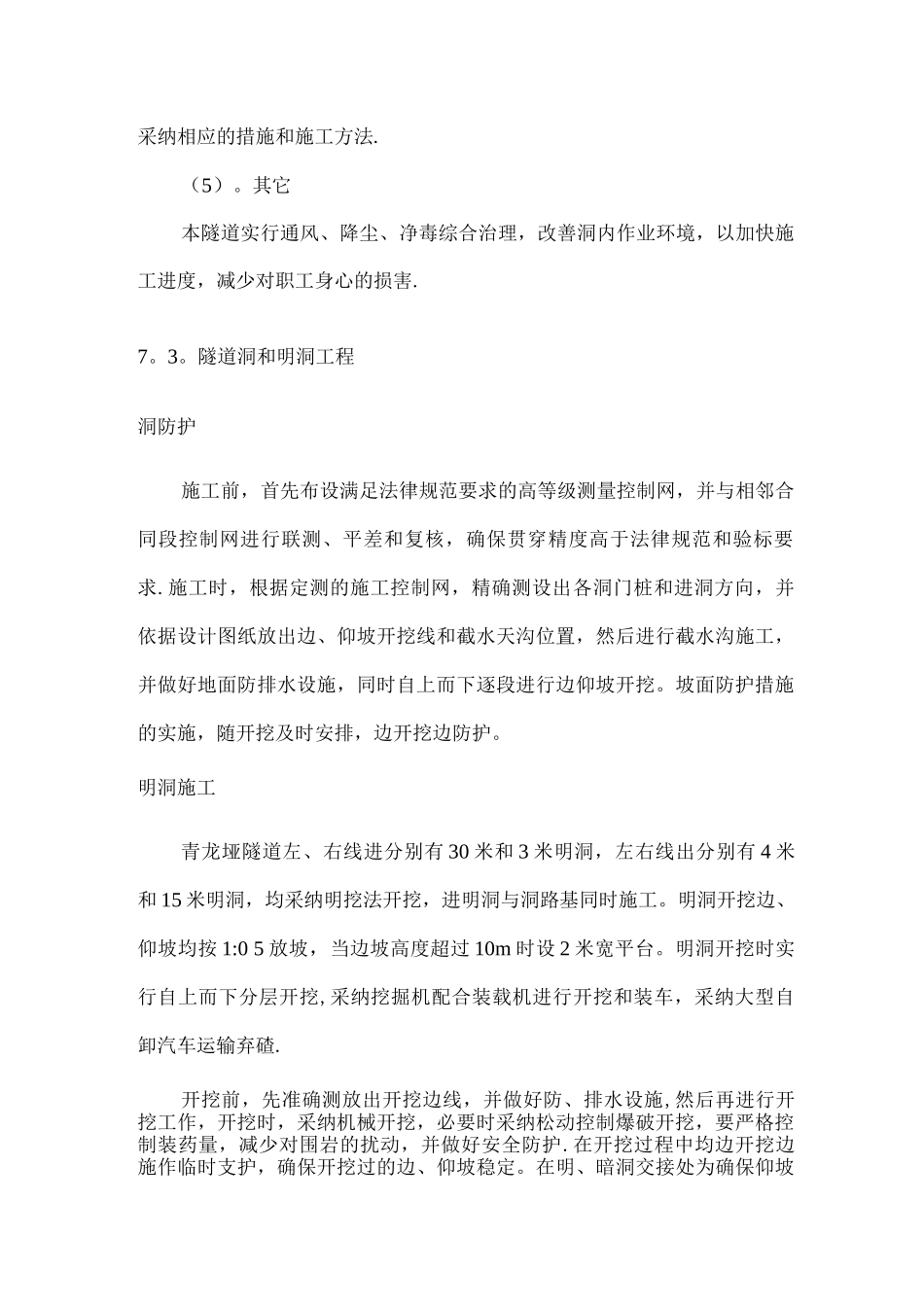

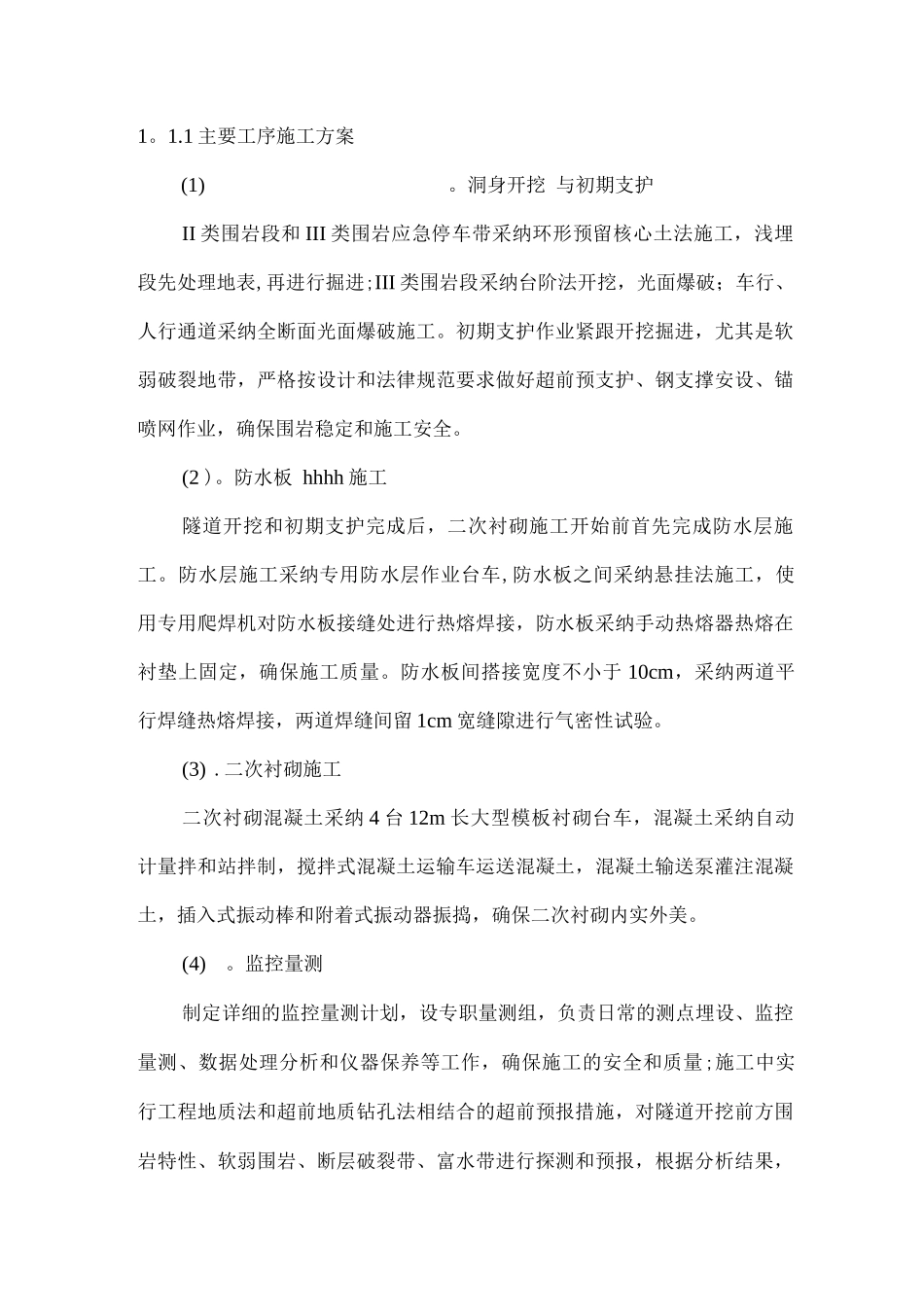

1 主要工序施工方案(1)
洞身开挖 与初期支护II 类围岩段和 III 类围岩应急停车带采纳环形预留核心土法施工,浅埋段先处理地表,再进行掘进;III 类围岩段采纳台阶法开挖,光面爆破;车行、人行通道采纳全断面光面爆破施工
初期支护作业紧跟开挖掘进,尤其是软弱破裂地带,严格按设计和法律规范要求做好超前预支护、钢支撑安设、锚喷网作业,确保围岩稳定和施工安全
防水板 hhhh 施工隧道开挖和初期支护完成后,二次衬砌施工开始前首先完成防水层施工
防水层施工采纳专用防水层作业台车,防水板之间采纳悬挂法施工,使用专用爬焊机对防水板接缝处进行热熔焊接,防水板采纳手动热熔器热熔在衬垫上固定,确保施工质量
防水板间搭接宽度不小于 10cm,采纳两道平行焊缝热熔焊接,两道焊缝间留 1cm 宽缝隙进行气密性试验
二次衬砌施工二次衬砌混凝土采纳 4 台 12m 长大型模板衬砌台车,混凝土采纳自动计量拌和站拌制,搅拌式混凝土运输车运送混凝土,混凝土输送泵灌注混凝土,插入式振动棒和附着式振动器振捣,确保二次衬砌内实外美
监控量测制定详细的监控量测计划,设专职量测组,负责日常的测点埋设、监控量测、数据处理分析和仪器保养等工作,确保施工的安全和质量;施工中实行工程地质法和超前地质钻孔法相结合的超前预报措施,对隧道开挖前方围岩特性、软弱围岩、断层破裂带、富水带进行探测和预报,根据分析结果,采纳相应的措施和施工方法
其它本隧道实行通风、降尘、净毒综合治理,改善洞内作业环境,以加快施工进度,减少对职工身心的损害
隧道洞和明洞工程洞防护施工前,首先布设满足法律规范要求的高等级测量控制网,并与相邻合同段控制网进行联测、平差和复核,确保贯穿精度高于法律规范和验标要求
施工时,根据定测的施工控制网,精确测设出各洞门桩和进洞方向,并依据设计图纸放出边、仰坡开挖线和截
