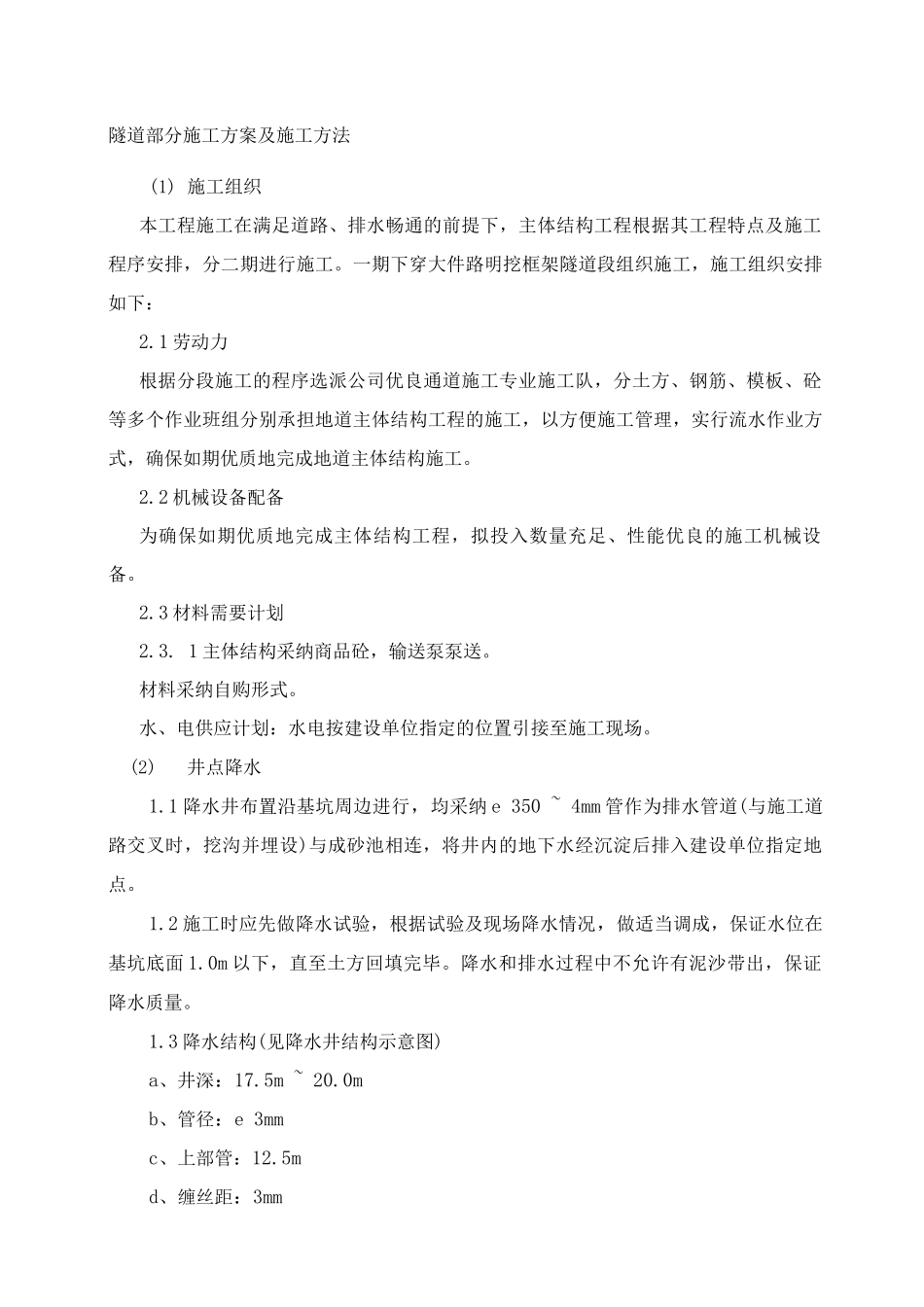

隧道部分施工方案及施工方法(1) 施工组织本工程施工在满足道路、排水畅通的前提下,主体结构工程根据其工程特点及施工程序安排,分二期进行施工
一期下穿大件路明挖框架隧道段组织施工,施工组织安排如下:2
1 劳动力根据分段施工的程序选派公司优良通道施工专业施工队,分土方、钢筋、模板、砼等多个作业班组分别承担地道主体结构工程的施工,以方便施工管理,实行流水作业方式,确保如期优质地完成地道主体结构施工
2 机械设备配备为确保如期优质地完成主体结构工程,拟投入数量充足、性能优良的施工机械设备
3 材料需要计划2
1 主体结构采纳商品砼,输送泵泵送
材料采纳自购形式
水、电供应计划:水电按建设单位指定的位置引接至施工现场
(2)井点降水1
1 降水井布置沿基坑周边进行,均采纳 e 350 ~ 4mm 管作为排水管道(与施工道路交叉时,挖沟并埋设)与成砂池相连,将井内的地下水经沉淀后排入建设单位指定地点
2 施工时应先做降水试验,根据试验及现场降水情况,做适当调成,保证水位在基坑底面 1
0m 以下,直至土方回填完毕
降水和排水过程中不允许有泥沙带出,保证降水质量
3 降水结构(见降水井结构示意图)a、井深:17
5m ~ 20
0mb、管径:e 3mmc、上部管:12
5md、缠丝距:3mme、滤水管:5
5 米(基坑深度<5 米时,滤水管长度采纳 5m,基坑深度 5〜9米时,滤水管长度采纳 6
5m;基坑深度>9
0m 时,滤水管长度采纳 7
5m )f、填跞:巾 5〜10mm(含水层 d50 为 1mm,填跞规格 5 d50〜10 d50)g、拟采纳 50〜80t/小时,扬程大于 25m 的深水泵抽水,排水管径为巾 350〜4mm
4 降水要求a、孔径不小于 560mm (保证填跞厚度>1mm )b、空压机活塞联合洗井,洗井后要求:抽水含砂量(粗、
