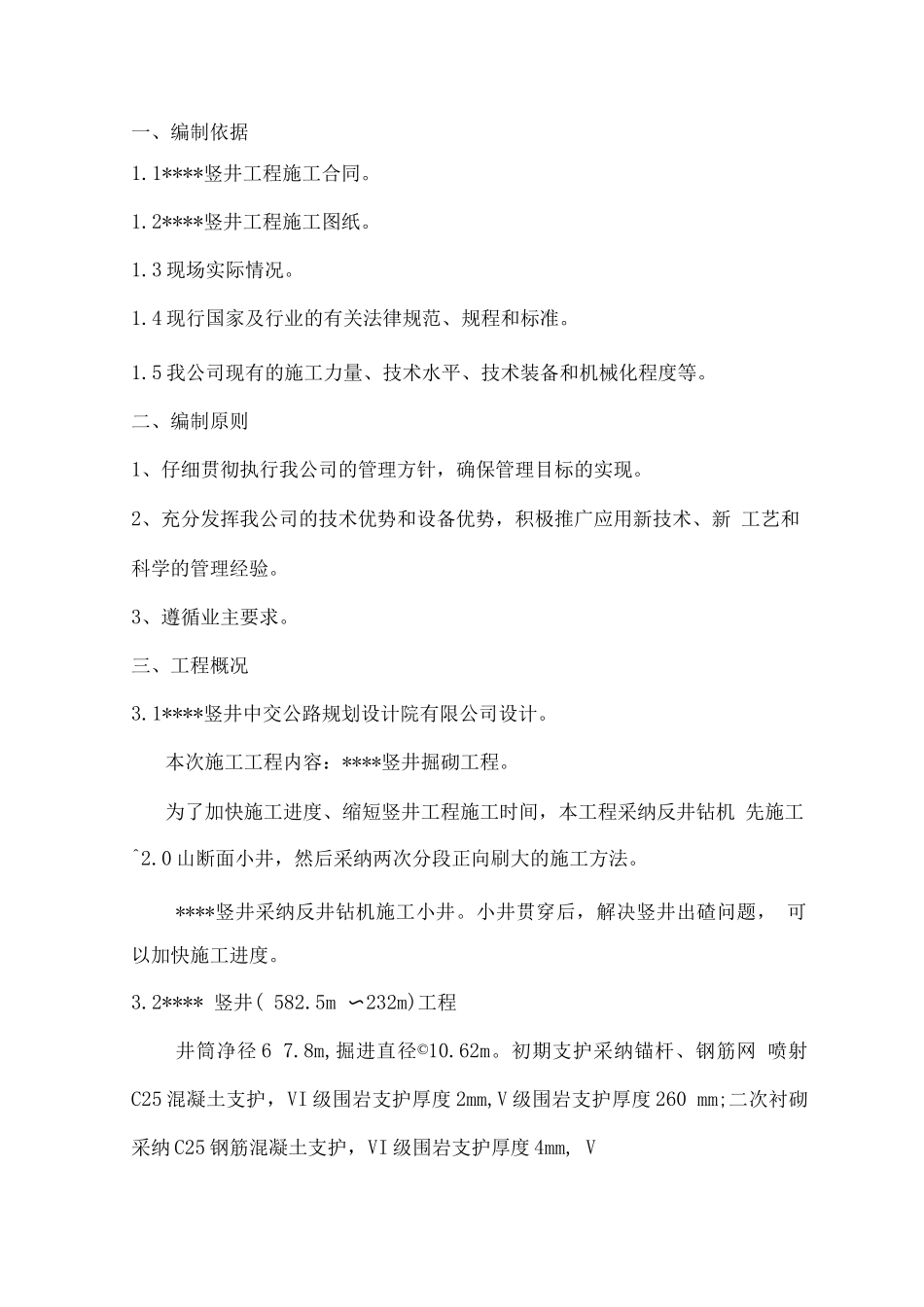

****竖井工程施工方案项目部2025 年 8 月 9 日一、编制依据1
1****竖井工程施工合同
2****竖井工程施工图纸
3 现场实际情况
4 现行国家及行业的有关法律规范、规程和标准
5 我公司现有的施工力量、技术水平、技术装备和机械化程度等
二、编制原则1、仔细贯彻执行我公司的管理方针,确保管理目标的实现
2、充分发挥我公司的技术优势和设备优势,积极推广应用新技术、新 工艺和科学的管理经验
3、遵循业主要求
三、工程概况3
1****竖井中交公路规划设计院有限公司设计
本次施工工程内容:****竖井掘砌工程
为了加快施工进度、缩短竖井工程施工时间,本工程采纳反井钻机 先施工^2
0 山断面小井,然后采纳两次分段正向刷大的施工方法
****竖井采纳反井钻机施工小井
小井贯穿后,解决竖井出碴问题, 可以加快施工进度
2**** 竖井( 582
5m 〜232m)工程井筒净径 6 7
8m,掘进直径©10

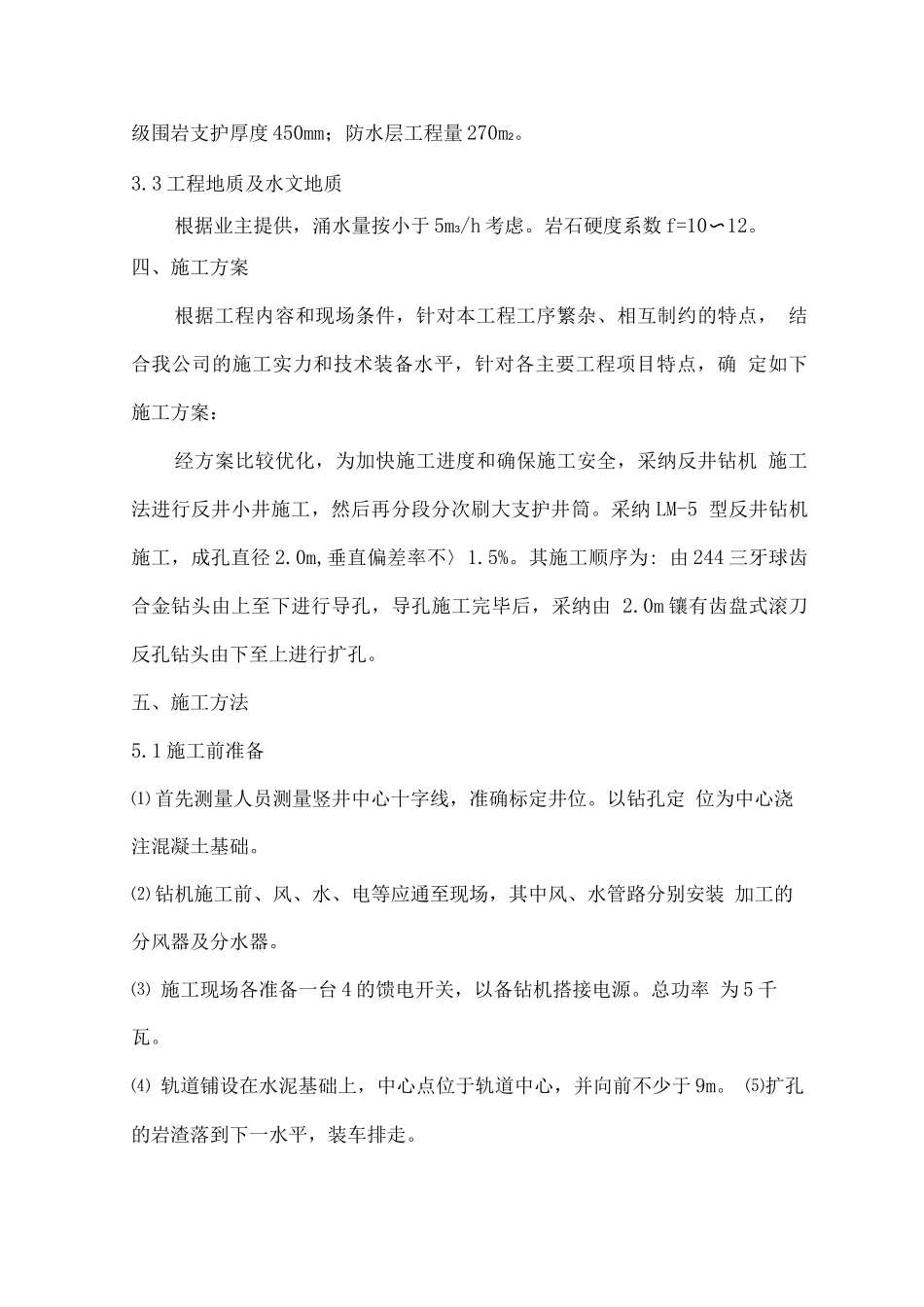

初期支护采纳锚杆、钢筋网 喷射C25 混凝土支护,VI 级围岩支护厚度 2mm,V 级围岩支护厚度 260 mm;二次衬砌采纳 C25 钢筋混凝土支护,VI 级围岩支护厚度 4mm, V级围岩支护厚度 450mm;防水层工程量 270m2
3 工程地质及水文地质根据业主提供,涌水量按小于 5m3/h 考虑
岩石硬度系数 f=10〜12
四、施工方案根据工程内容和现场条件,针对本工程工序繁杂、相互制约的特点, 结合我公司的施工实力和技术装备水平,针对各主要工程项目特点,确 定如下施工方案:经方案比较优化,为加快施工进度和确保施工安全,采纳反井钻机 施工法进行反井小井施工,然后再分段分次刷大支护井筒
采纳 LM-5 型反井钻机施工,成孔直径 2
0m,垂直偏差率不〉1
其施工顺序为: 由 244 三牙球齿合金钻头由上至下进行导孔,导
