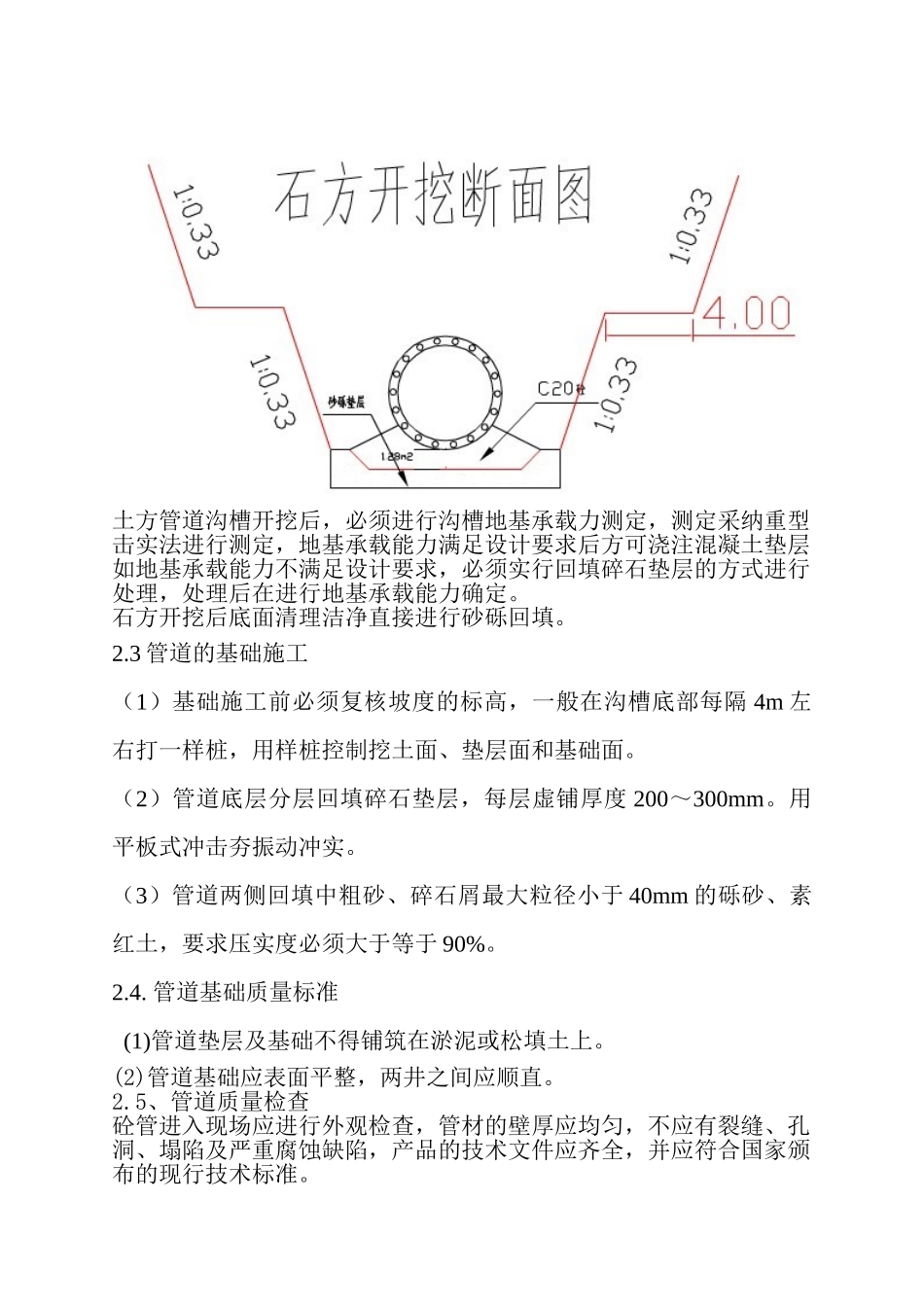

1、主要施工方法1.1 施工准备查看现场地貌,调查了解地下管线及构筑物情况,围设料场,组织材料和机械进场,送检材料并获得各种配合比。布设临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并应实行保护措施。开槽铺设管道的沿线水准点,每 200 米不宜少于 1个;临时水准点、管道轴线控制桩,应经过复核方可使用,复核现有管道高程,确定是否与施工图上提供的数据相符。1.2 测量放线根据设计中线及给定的坐标、相对位置和高程准确地测定线路的中线、标高及开挖边线,经核对无误后方可进行施工。1.3 井点降水大口井的井径 705mm,全孔下入直径 400mm 的水泥砾石滤水管,井口下部 3m 的滤水管外包一层 40 目尼龙网,井深范围内回填 3—7mm 的滤料。大口井布置在管道两侧结构内,按要求分两排交错布置,布置时应避开与支管等结构发生冲突。大口井在沟槽 内 均 匀 布 置 保 证 每 个 井 点 的 降 水 范 围 130~150m2 左 右 。 井 点 埋 设 的 深 度 为L=H+4.5m(H 为对应井点里程处的沟槽深度,实际以测量所给的大口井坐标为准)。钻孔时要尽量减少对周围土体的扰动,井孔钻成后及时安装井管,以防塌孔。滤料要严格根据碎石级配进行。在沟槽开挖前 7 天开始降水,严格控制每次降水的深度和降水时间。要修建临时排水沟,沿临时排水沟将水排入附近河流或市内排水管网。1.4 基础开挖污水管道一般挖深 5~8 米,雨水管道一般挖深 4~6 米,两种管道基本上都要进行二次开挖和倒运,并且石方开挖量较大。土方采纳 PC200 反铲进行开挖,然后采纳 20t 自卸汽车运输至填筑区或弃渣场。石方开挖,主要采纳 PC360 挖机装炮头进行开挖,然后挖机配合 20t 自卸汽车运输至填筑区或弃渣场。雨、污水开挖断面见下图:土方管道沟槽开挖后,必须进行沟槽地基承载力测定,测定采纳重型击实法进行测定,地基承载能力满足设计要求后方可浇注混凝土垫层如地基承载能力不满足设计要求,必须实行回填碎石垫层的方式进行处理,处理后在进行地基承载能力确定。石方开挖后底面清理洁净直接进行砂砾回填。 2.3 管道的基础施工 (1)基础施工前必须复核坡度的标高,一般在沟槽底部每隔 4m 左右打一样桩,用样桩控制挖土面、垫层面和基础面。 (2)管道底层分层回填碎石垫层,每层虚铺厚度 200~300mm。用平板式冲击夯振动冲实。 (3)管道两侧回填中粗砂、碎石屑最大粒径小于 40mm 的砾砂、素红土,要...
