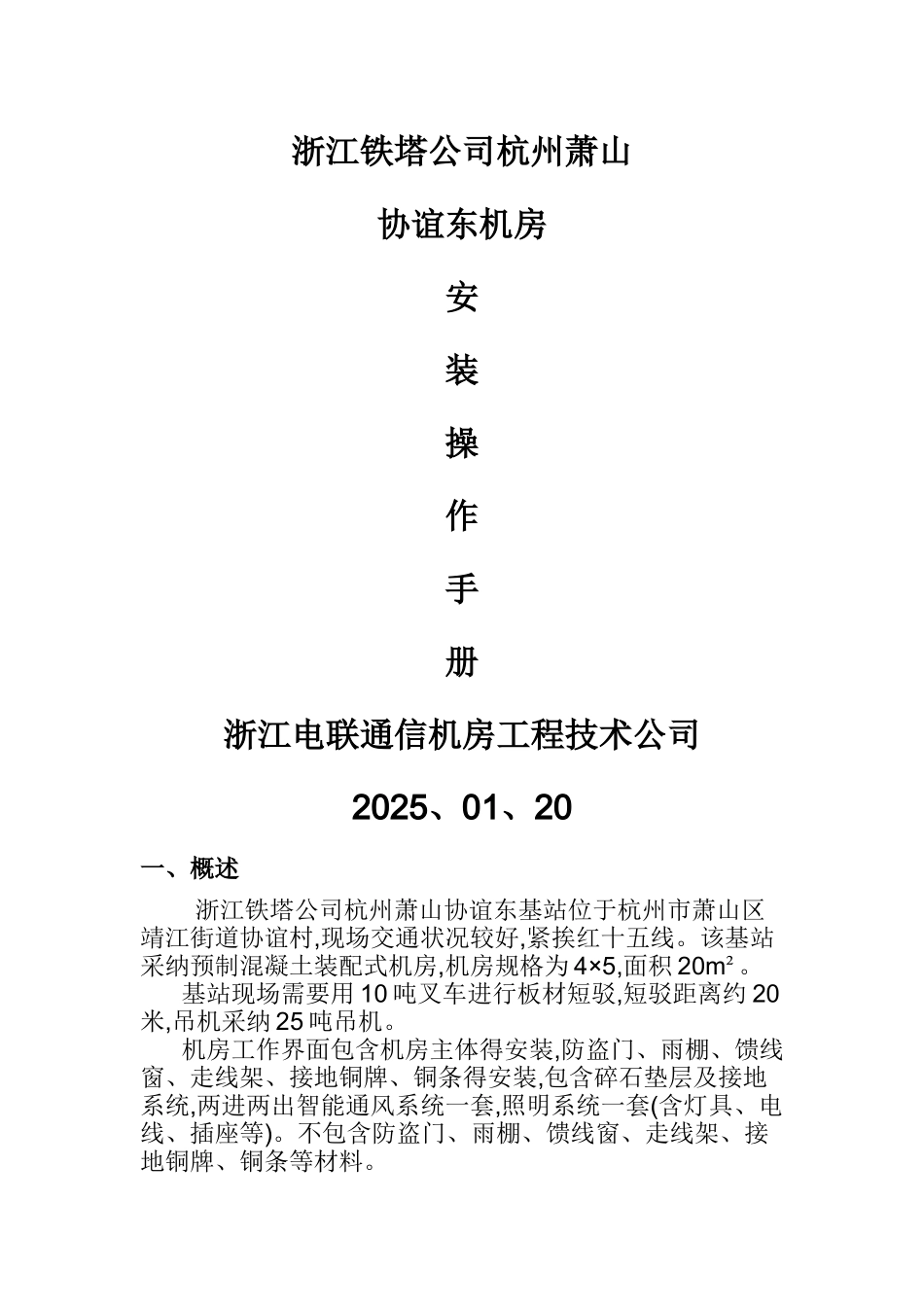

浙江铁塔公司杭州萧山协谊东机房安装操作手册浙江电联通信机房工程技术公司2025、01、20一、概述 浙江铁塔公司杭州萧山协谊东基站位于杭州市萧山区靖江街道协谊村,现场交通状况较好,紧挨红十五线
该基站采纳预制混凝土装配式机房,机房规格为 4×5,面积 20m²
基站现场需要用 10 吨叉车进行板材短驳,短驳距离约 20米,吊机采纳 25 吨吊机
机房工作界面包含机房主体得安装,防盗门、雨棚、馈线窗、走线架、接地铜牌、铜条得安装,包含碎石垫层及接地系统,两进两出智能通风系统一套,照明系统一套(含灯具、电线、插座等)
不包含防盗门、雨棚、馈线窗、走线架、接地铜牌、铜条等材料
二、操作手册1、流程图 机房施工流程:工厂预制生产——施工准备——机房运输——机房主体安装——机房配件安装——扫尾及自检2、工厂预制生产 机房采纳现代工业化智能流水线精制而成,制造厂根据设计图纸确定板材尺寸,产品质量、精度在厂里得到充分保障

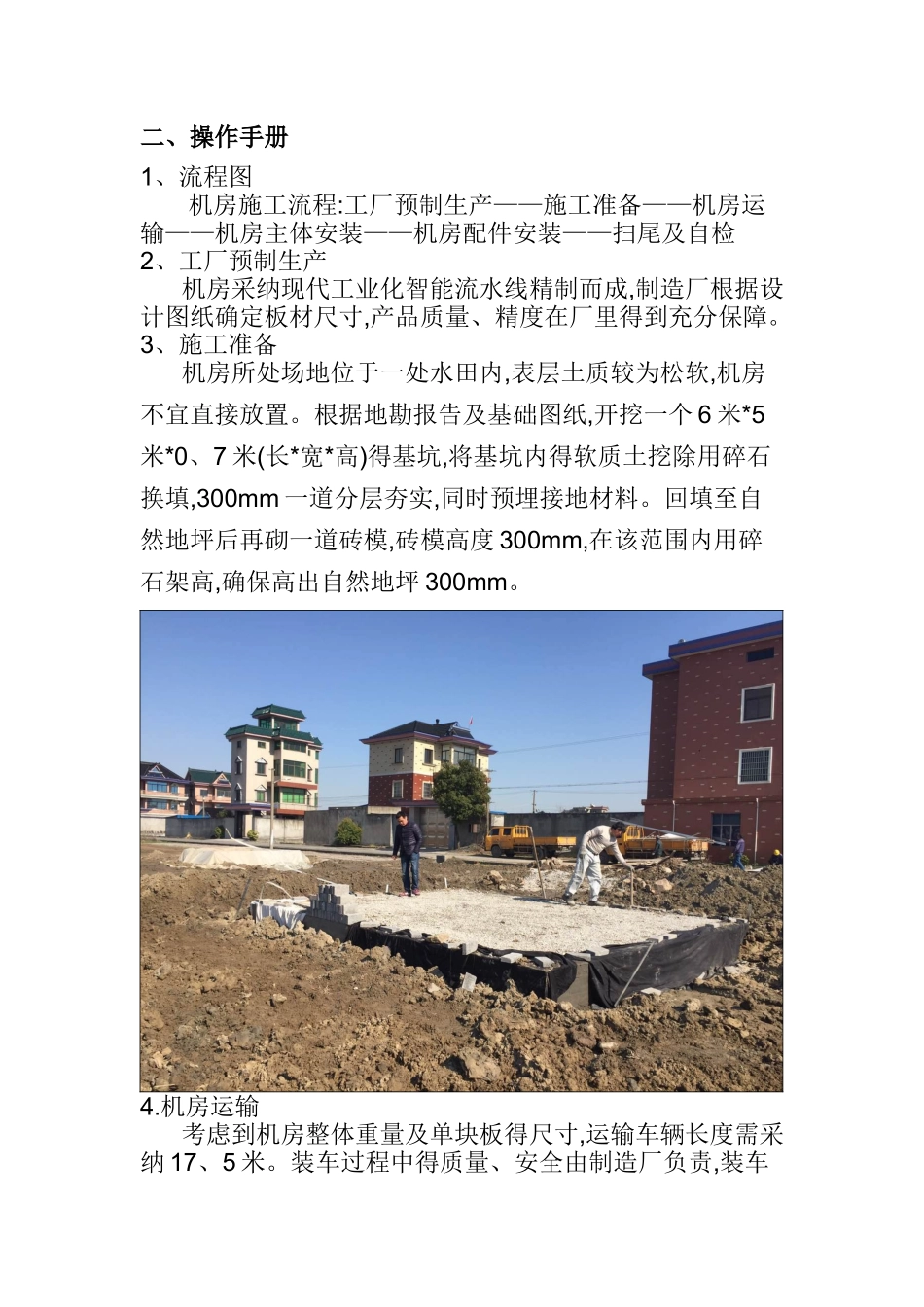

3、施工准备 机房所处场地位于一处水田内,表层土质较为松软,机房不宜直接放置
根据地勘报告及基础图纸,开挖一个 6 米*5米*0、7 米(长*宽*高)得基坑,将基坑内得软质土挖除用碎石换填,300mm 一道分层夯实,同时预埋接地材料
回填至自然地坪后再砌一道砖模,砖模高度 300mm,在该范围内用碎石架高,确保高出自然地坪 300mm
机房运输 考虑到机房整体重量及单块板得尺寸,运输车辆长度需采纳 17、5 米
装车过程中得质量、安全由制造厂负责,装车时应用规定载重量得软绳起吊,轻拿轻放
严禁使用钢丝绳、铁链等,以避开板材表面受损,并且禁止将捆扎带作为提吊之用
第一块板与车厢板间用 60mm×60mm×2000mm 方木或草龙不少于 2 处垫实于车厢横梁上,并加木楔固定
木楔用 60㎜×60㎜方松木制作,下边长 120㎜,上边长 60㎜
层叠时为防止板材运输途中
