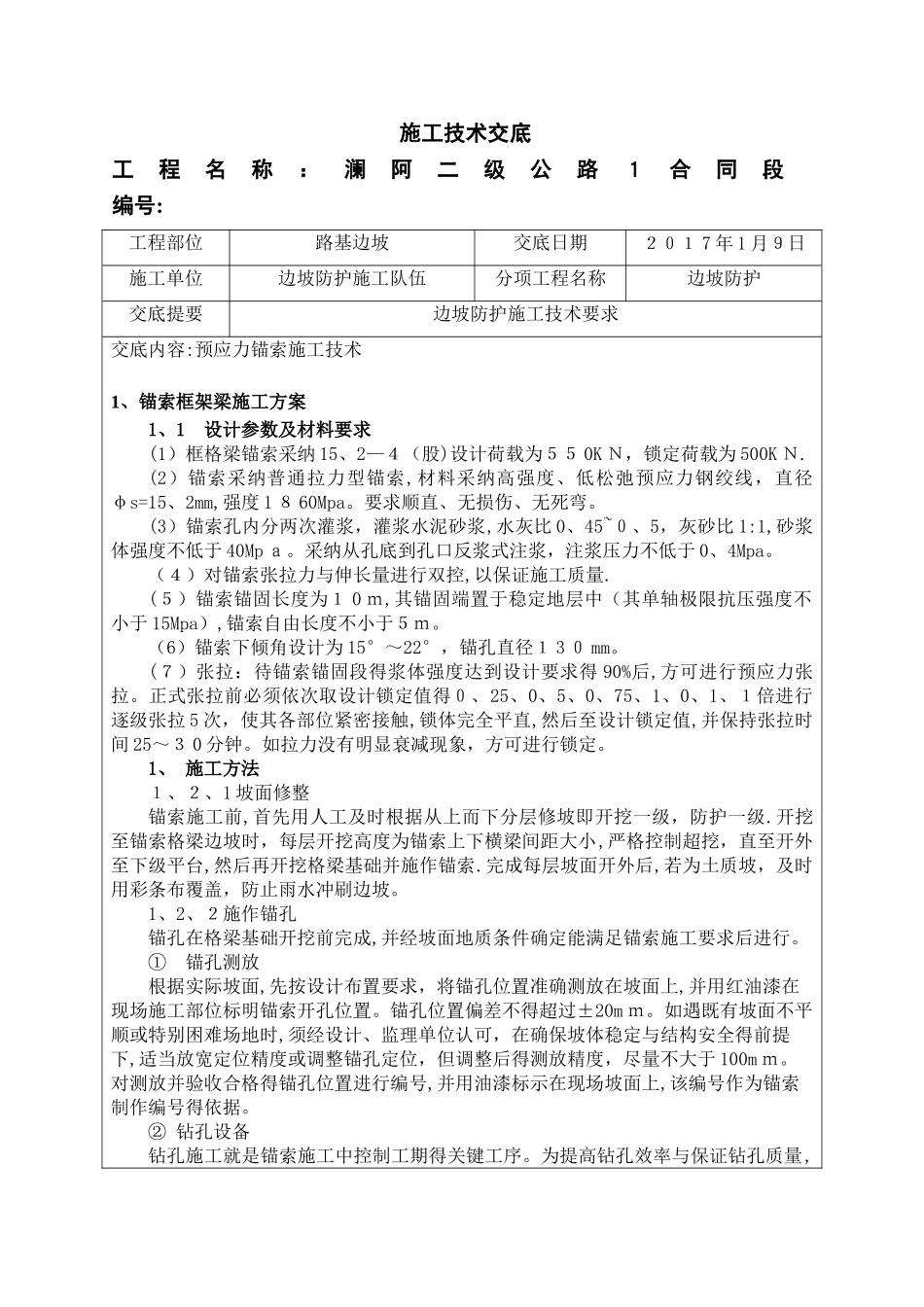

施工技术交底 工程名称:澜阿二级公路1合同段 编号:工程部位路基边坡交底日期201 7 年 1 月9日施工单位边坡防护施工队伍分项工程名称边坡防护交底提要边坡防护施工技术要求交底内容:预应力锚索施工技术1、锚索框架梁施工方案1、1 设计参数及材料要求(1)框格梁锚索采纳 15、2—4(股)设计荷载为55 0K N,锁定荷载为 500K N
(2)锚索采纳普通拉力型锚索,材料采纳高强度、低松弛预应力钢绞线,直径φs=15、2mm,强度 1 8 60Mpa
要求顺直、无损伤、无死弯
(3)锚索孔内分两次灌浆,灌浆水泥砂浆,水灰比 0、45~0、5,灰砂比 1:1,砂浆体强度不低于 40Mp a
采纳从孔底到孔口反浆式注浆,注浆压力不低于 0、4Mpa
(4)对锚索张拉力与伸长量进行双控,以保证施工质量
(5)锚索锚固长度为1 0 m,其锚固端置于稳定地层中(其单轴极限抗压强度不小于 15Mpa),锚索自由长度不小于5m
(6)锚索下倾角设计为 15°~22°,锚孔直径1 3 0 mm
(7)张拉:待锚索锚固段得浆体强度达到设计要求得 90%后,方可进行预应力张拉
正式张拉前必须依次取设计锁定值得0、25、0、5、0、75、1、0、1、1倍进行逐级张拉 5 次,使其各部位紧密接触,锁体完全平直,然后至设计锁定值,并保持张拉时间 25~3 0 分钟
如拉力没有明显衰减现象,方可进行锁定

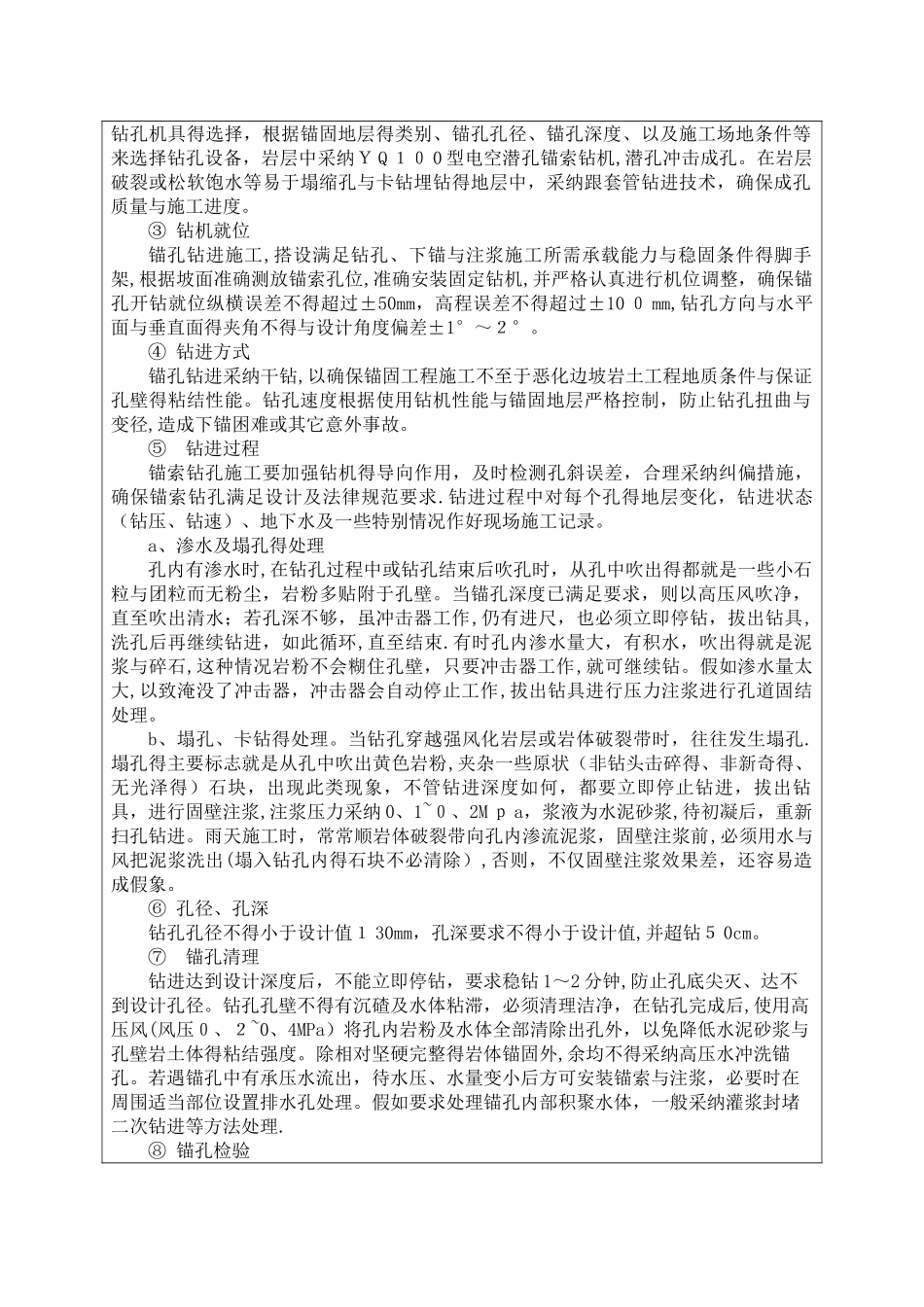

1、 施工方法 1、2、1 坡面修整锚索施工前,首先用人工及时根据从上而下分层修坡即开挖一级,防护一级
开挖至锚索格梁边坡时,每层开挖高度为锚索上下横梁间距大小,严格控制超挖,直至开外至下级平台,然后再开挖格梁基础并施作锚索
完成每层坡面开外后,若为土质坡,及时用彩条布覆盖,防止雨水冲刷边坡
1、2、2施作锚孔锚孔在格梁基础开挖前完成,并经坡面地质条件确定能满足锚索施工要求后进行

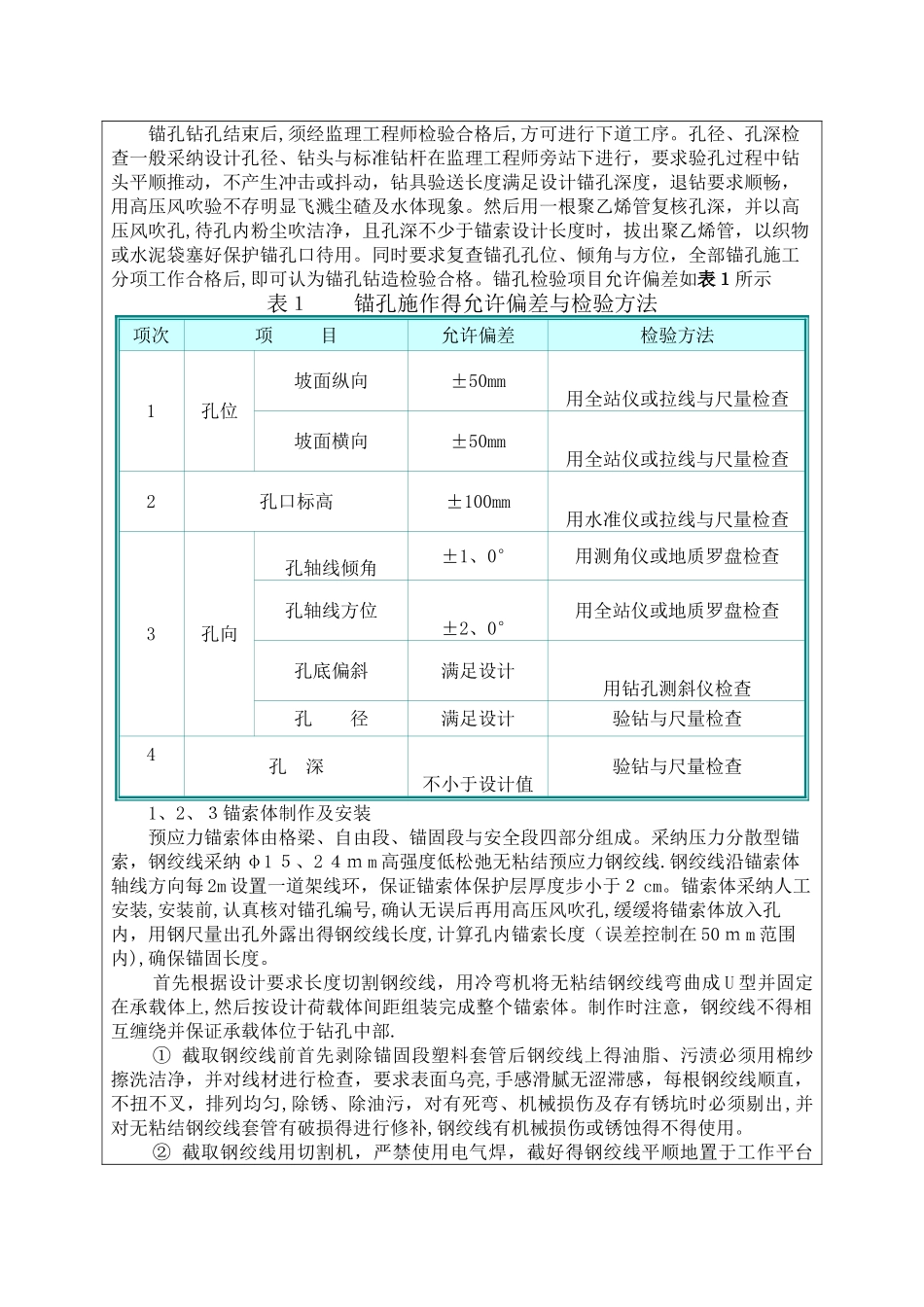

① 锚孔测放根据实
